260903

Resumen

Avance principal: Se repitió la medición de las zonas destinadas a ocho nuevas zapatas de 1.50 × 2.00 m.
Trabajo complementario: Llegó una miniexcavadora y comenzó el marcado de los cortes para demoler el firme.
Incidencia: Una parte del tapial se cayó y el trazo realizado el día anterior tuvo que corregirse.
Pendiente clave: Completar el marcado e iniciar la demolición del firme.

Avances del día

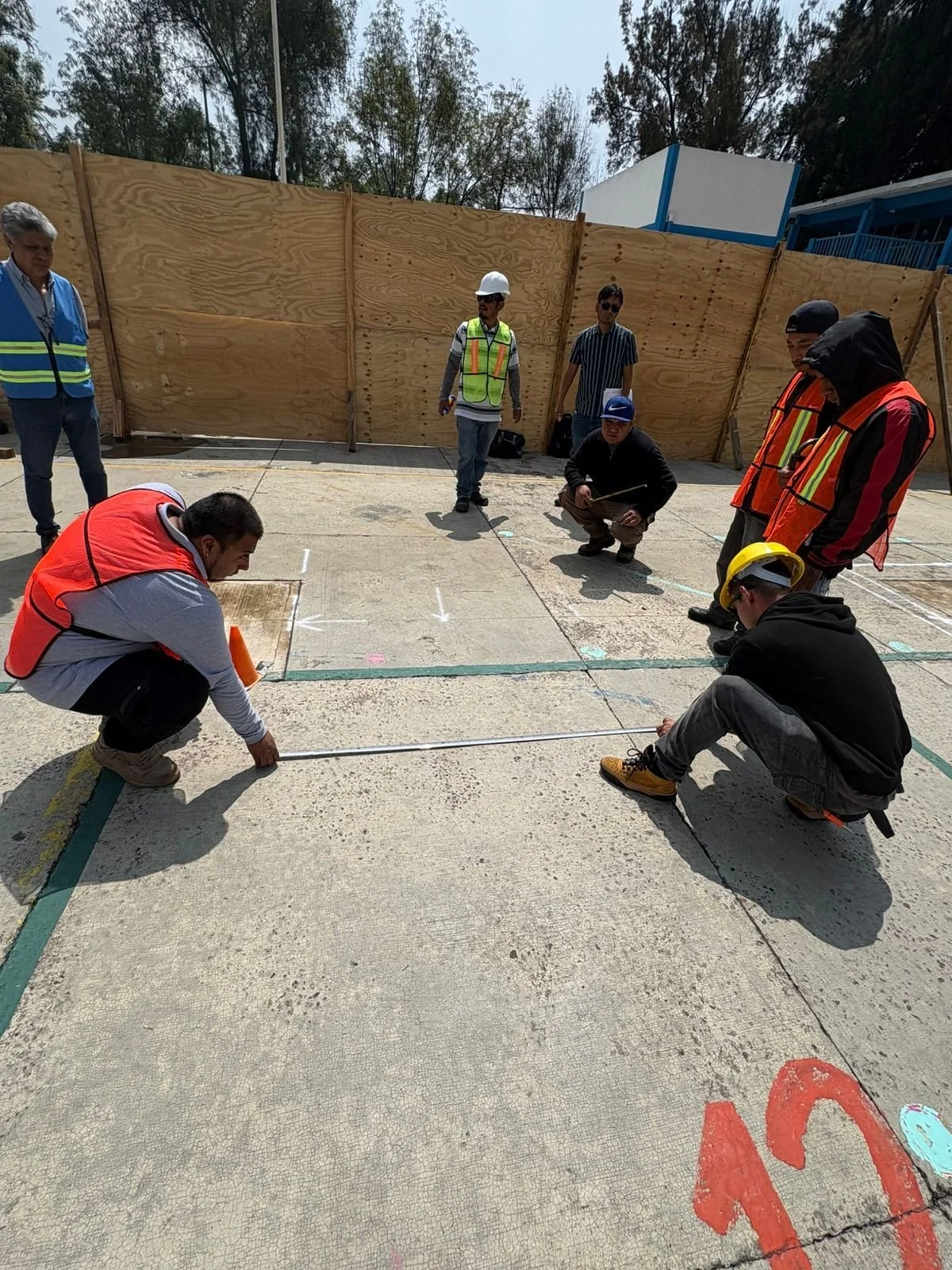

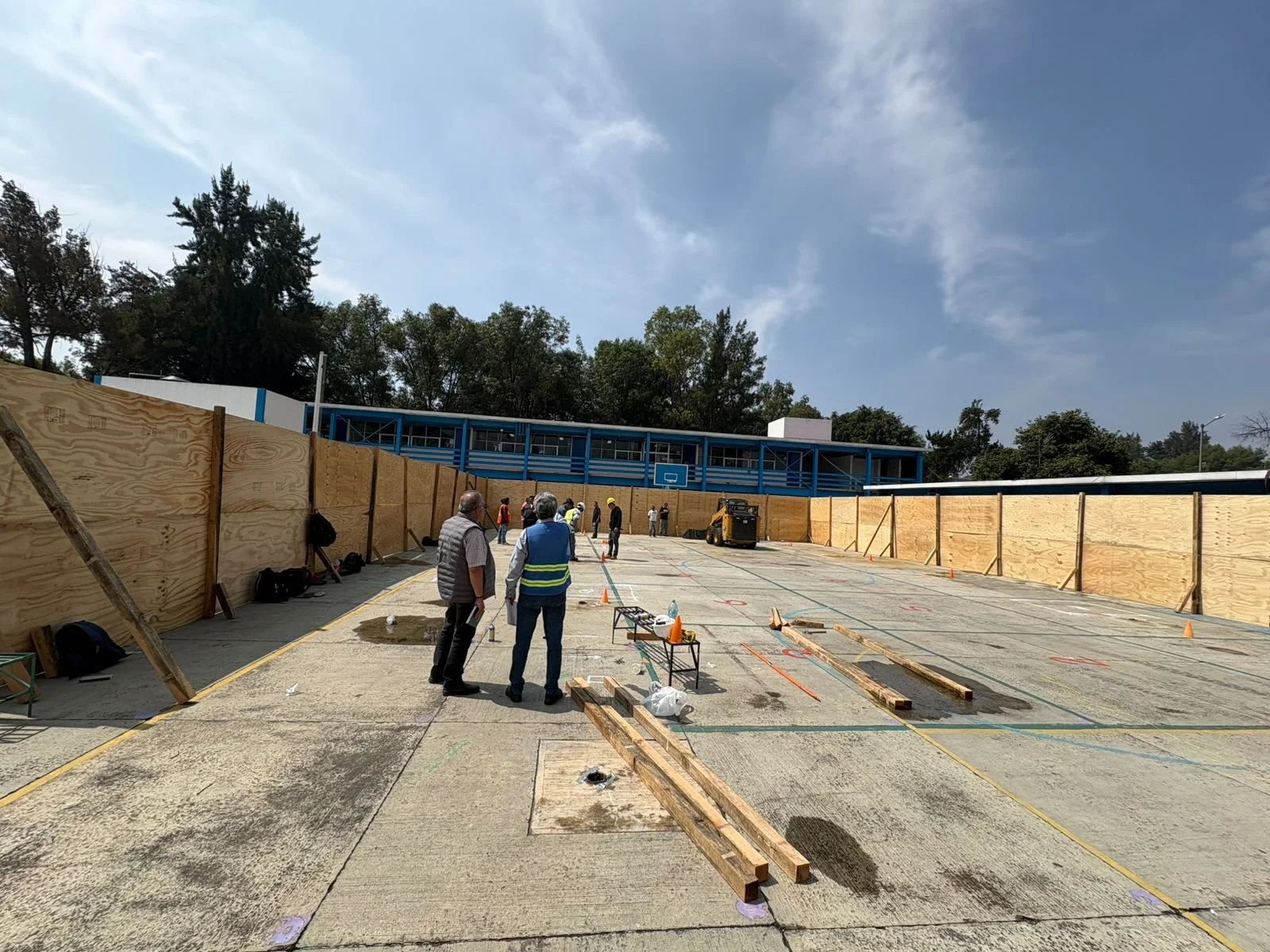

  • Se realizó nuevamente el replanteo con el supervisor externo, considerando 4 zapatas por cada lado, para un total de 8 zapatas de 1.50 × 2.00 m.

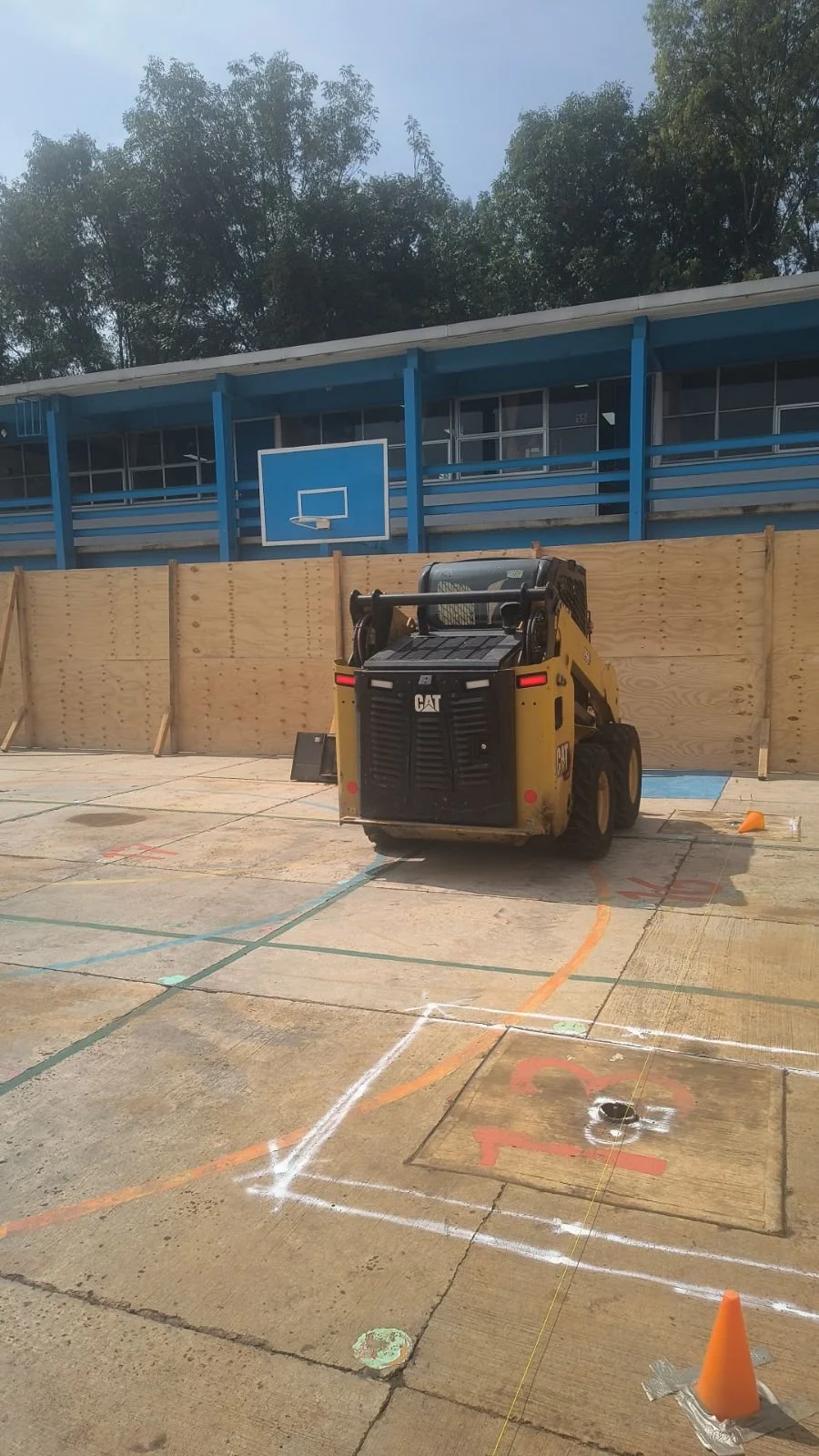

  • Se recibió una miniexcavadora para facilitar la demolición del firme.

  • Se señalaron las áreas donde la máquina cortadora realizará los primeros cortes.

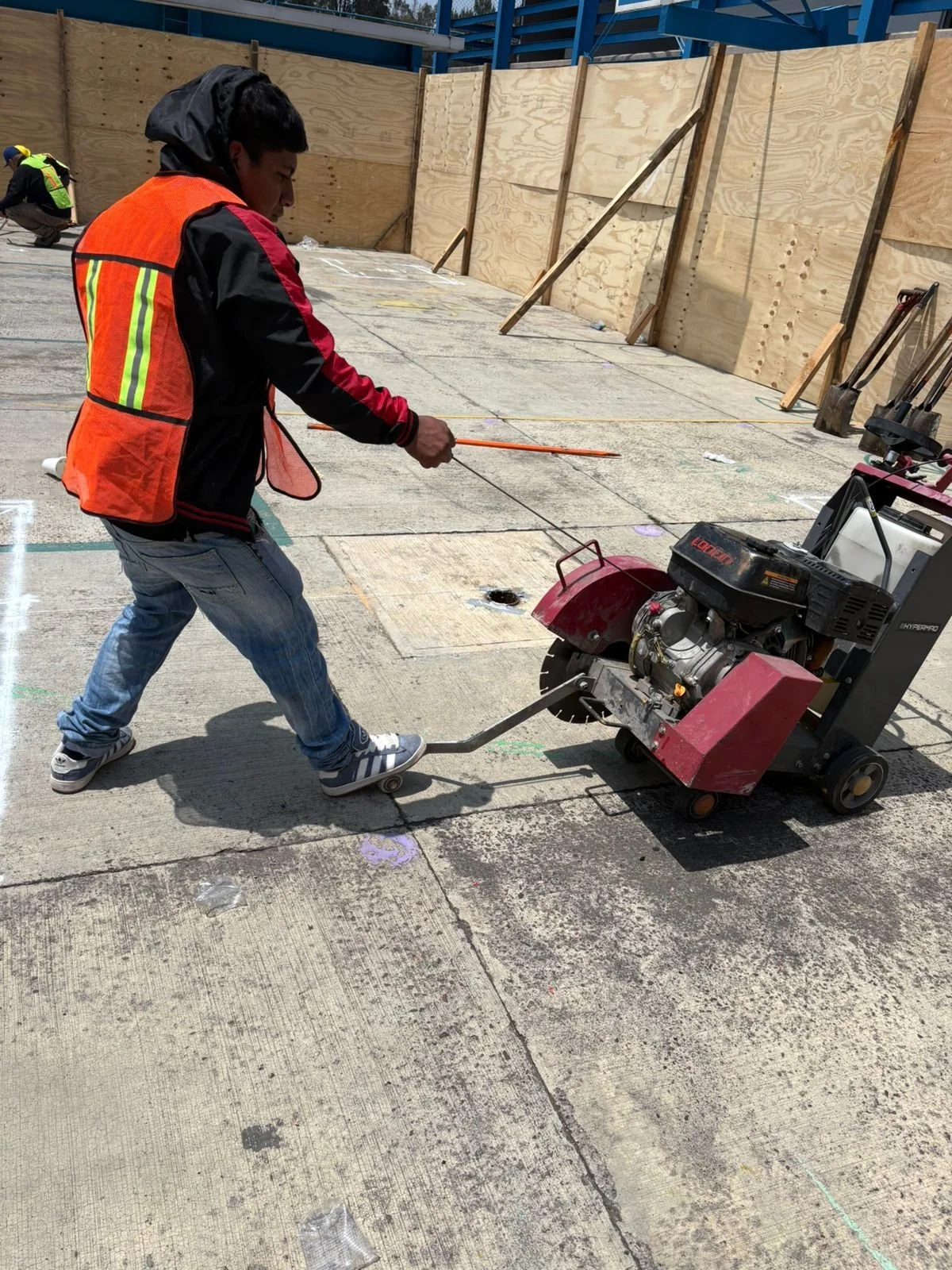

  • Debido a que el tiralíneas no funcionó adecuadamente, se comenzó a marcar con aerosol la ubicación del primer corte.

  • Se acudió temprano al plantel para atender la caída parcial del tapial.

Hallazgos, incidencias o decisiones

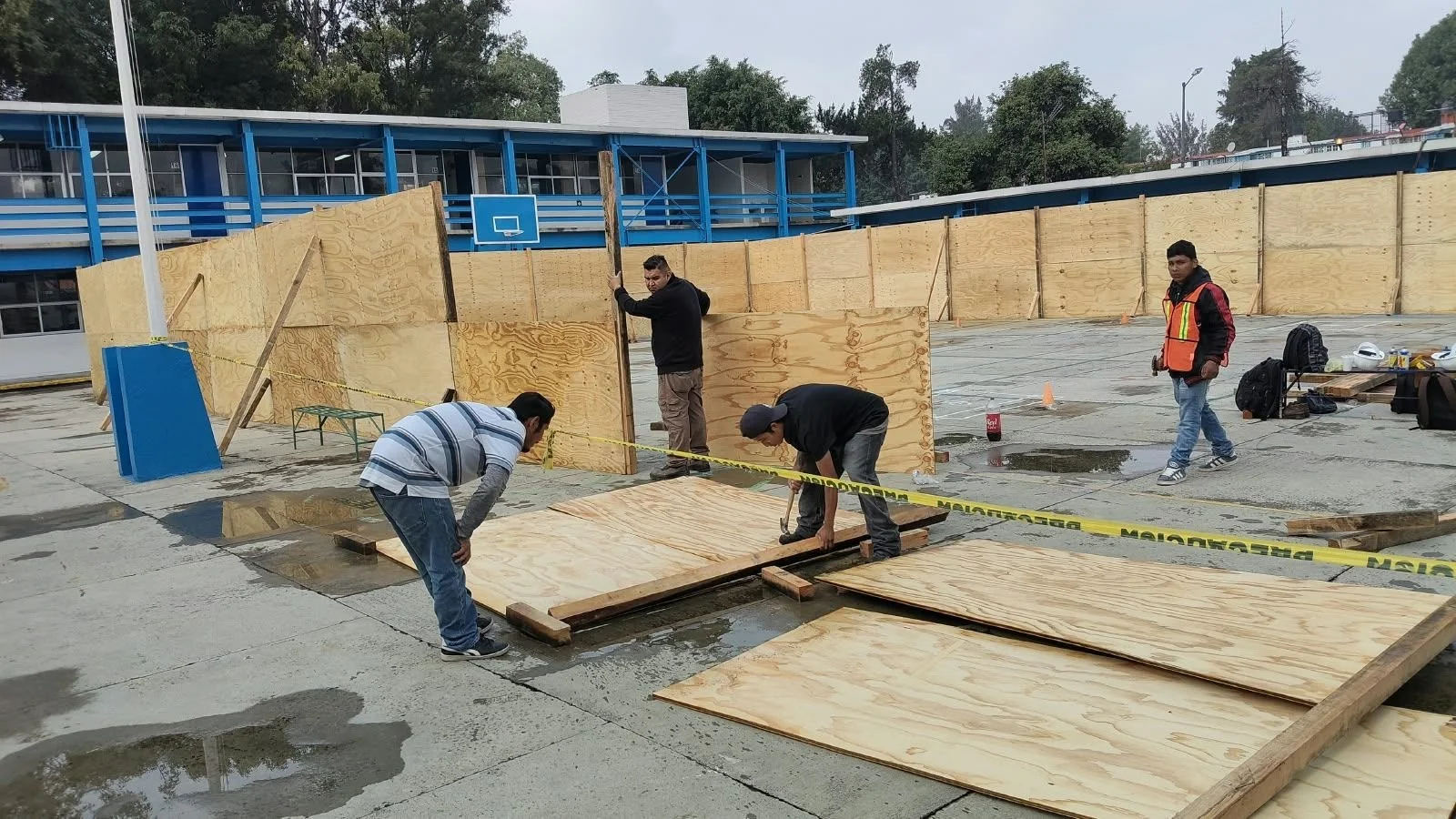

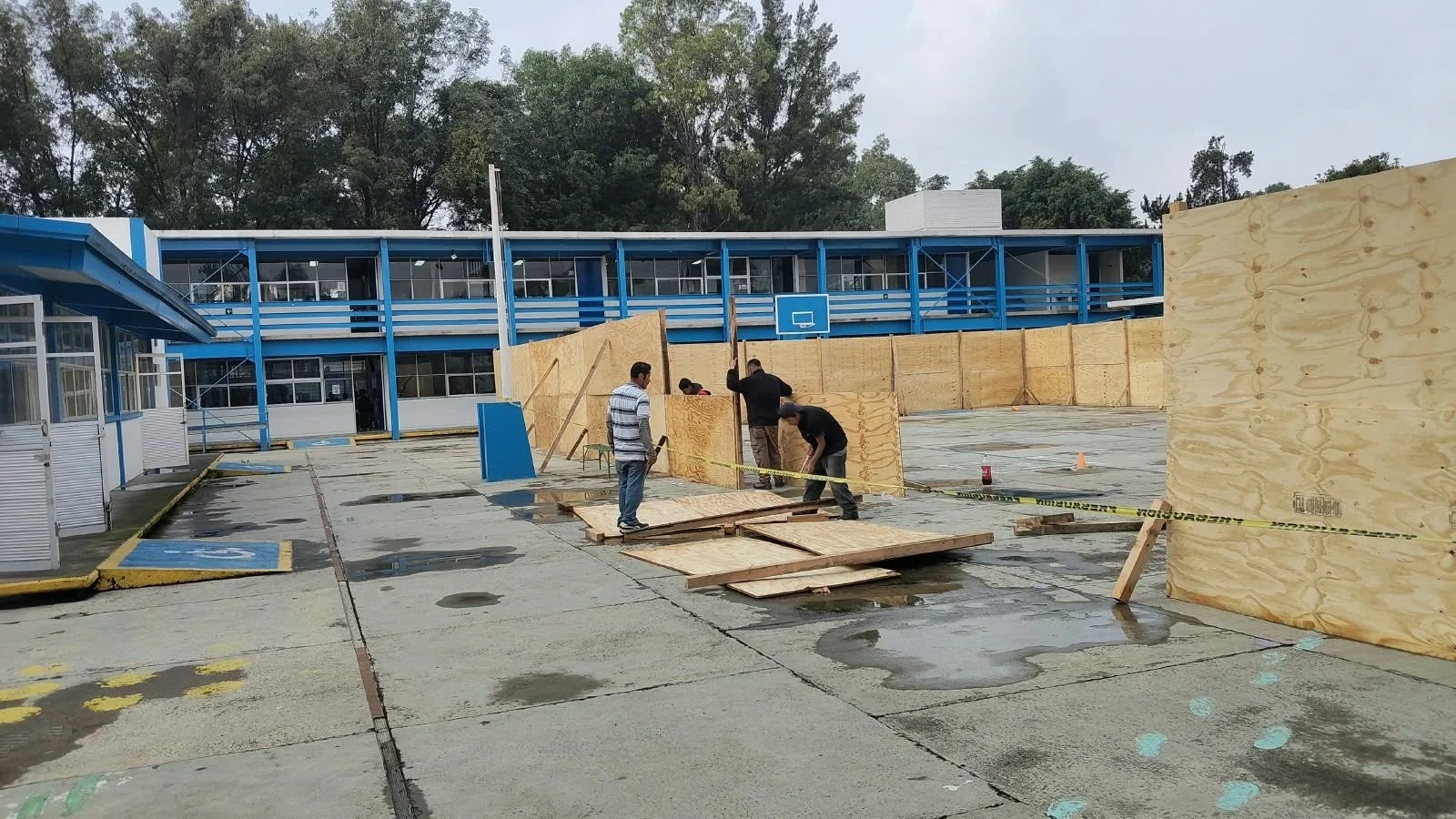

Una sección del tapial se cayó durante la mañana. Para evitar que la situación se repita, se consideró sujetar una parte con alambre al tablero de basquetbol y al asta bandera; esta solución no se registra como ejecutada ni autorizada.

El replanteo efectuado el día anterior tuvo que repetirse debido a indicaciones incorrectas. Las nuevas mediciones se realizaron con participación de la supervisión externa.

Pendientes inmediatos

  • Pendiente de revisión técnica: Definir y confirmar la forma de reforzar el tapial.

  • Pendiente de ejecutar: Completar el marcado de las ocho zapatas.

  • Pendiente de ejecutar: Iniciar los cortes y la demolición del firme conforme al replanteo corregido.

Personal en obra

Residencia de obra: Presencia indicada; nombre no especificado.
Trabajos civiles: 6 trabajadores.
Visitas técnicas: Supervisión externa.

Estado del día

Se corrigió el replanteo de las ocho zapatas y comenzó el marcado del primer corte; la demolición del firme y el refuerzo del tapial permanecen pendientes.

Anterior
Anterior

260904

Siguiente
Siguiente

260902
