260904

Resumen

Avance principal: Se iniciaron las excavaciones con miniexcavadora y posteriormente de forma manual.
Trabajo complementario: Se rompieron y retiraron cuatro zapatas existentes que sostenían los postes de acero.
Decisión: Después de revisar los planos, el alcance se corrigió de ocho a seis zapatas de 1.50 × 2.00 m.
Pendiente clave: Continuar las excavaciones conforme al trazo corregido.

Avances del día

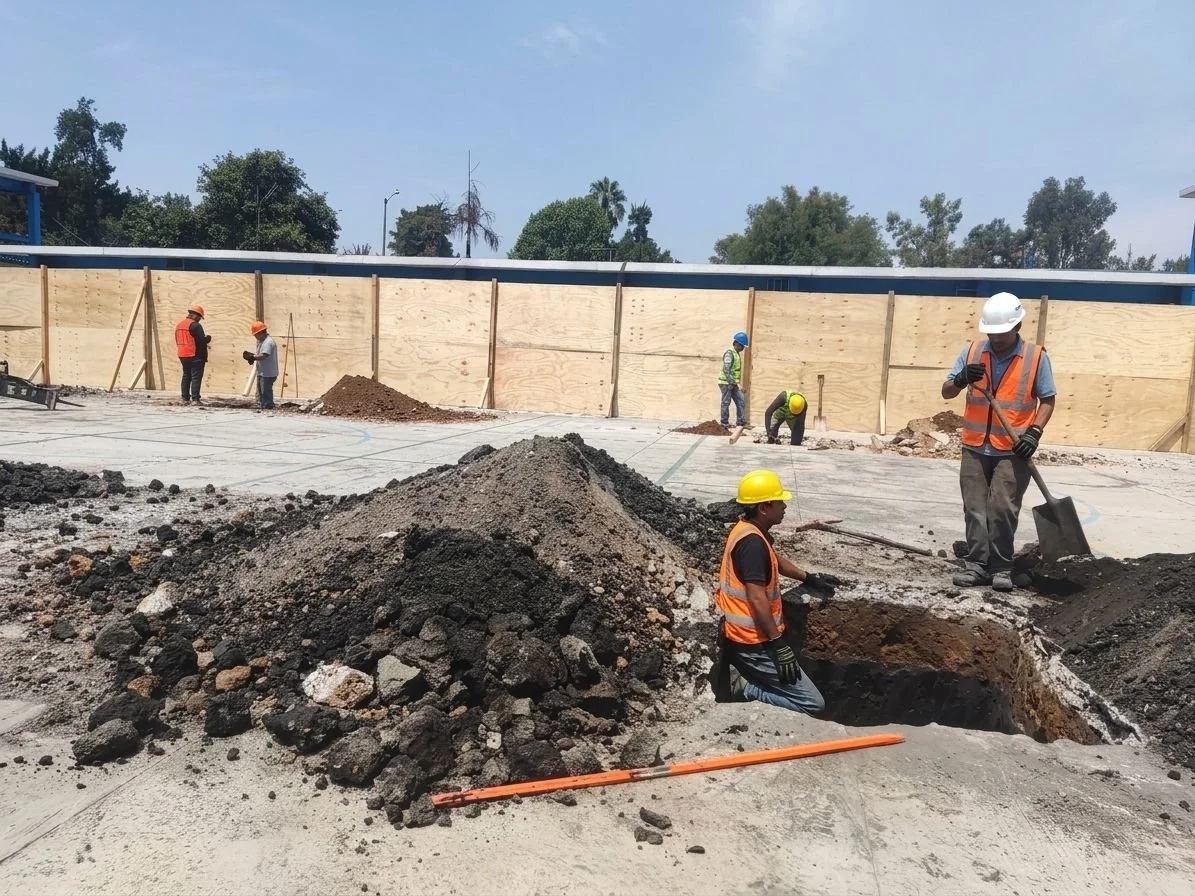

  • Se comenzó la excavación en las zonas destinadas a las nuevas zapatas de la cubierta.

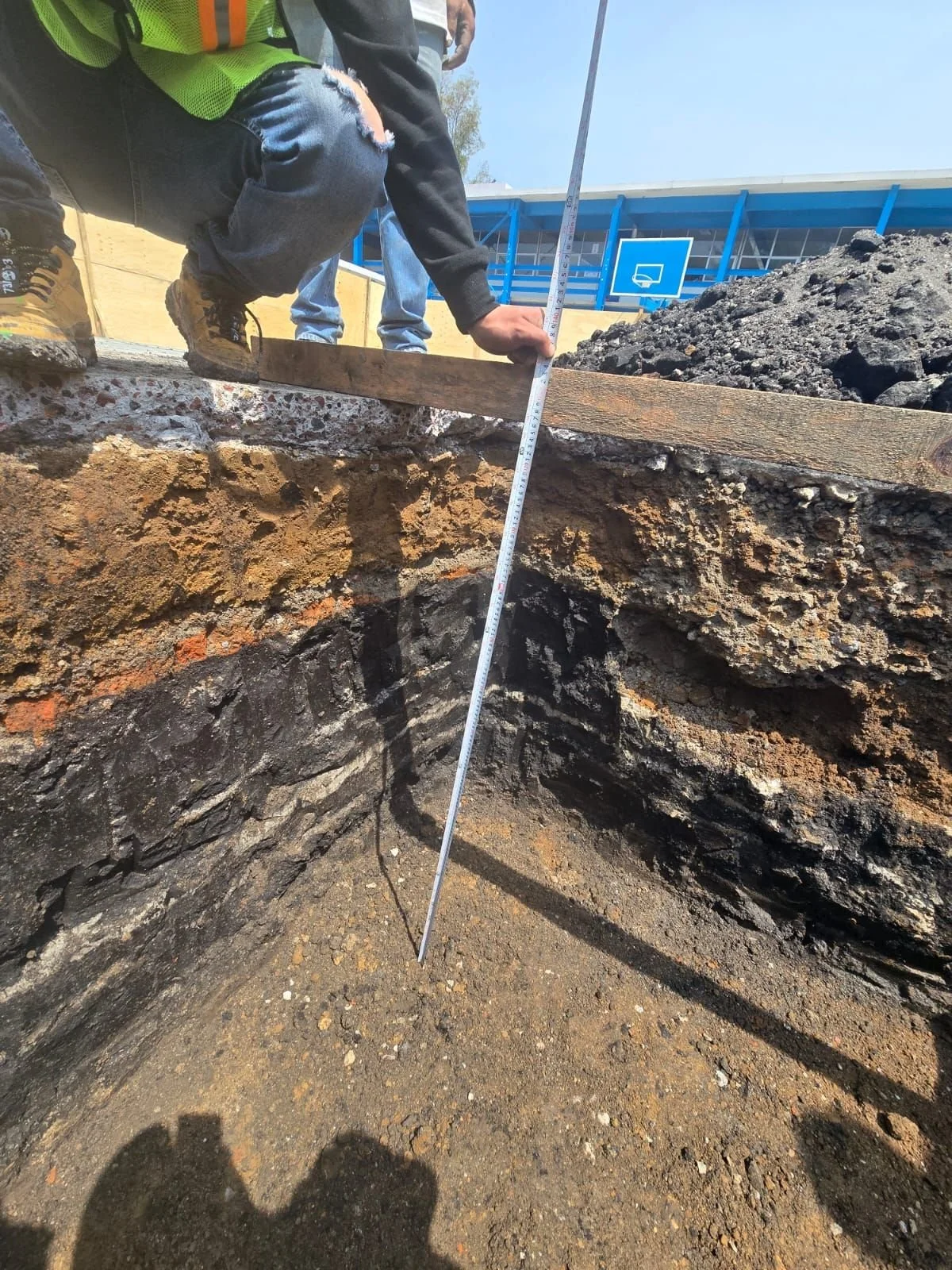

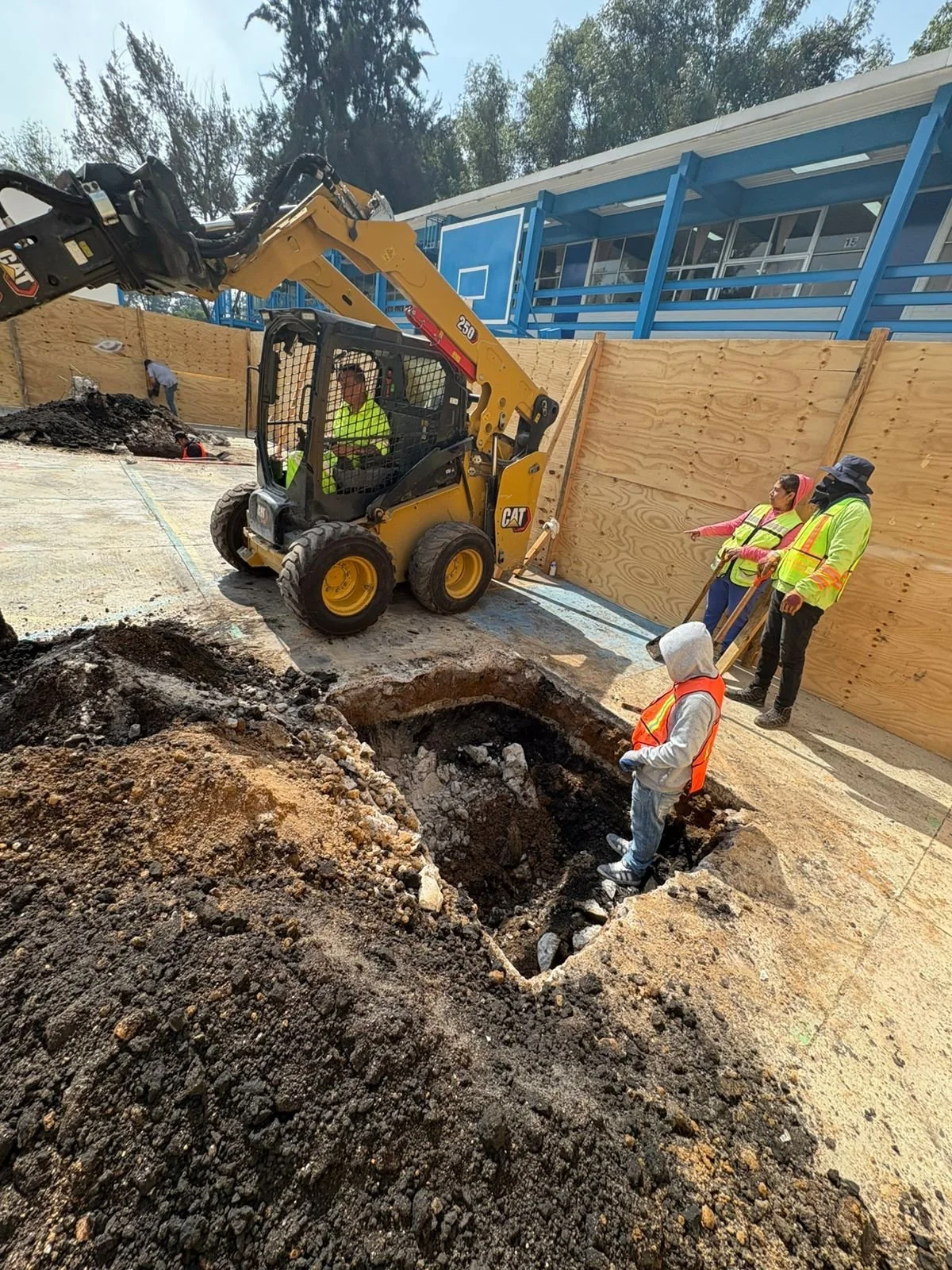

  • La miniexcavadora se utilizó para romper las zapatas existentes; posteriormente se continuó la excavación manual con palas.

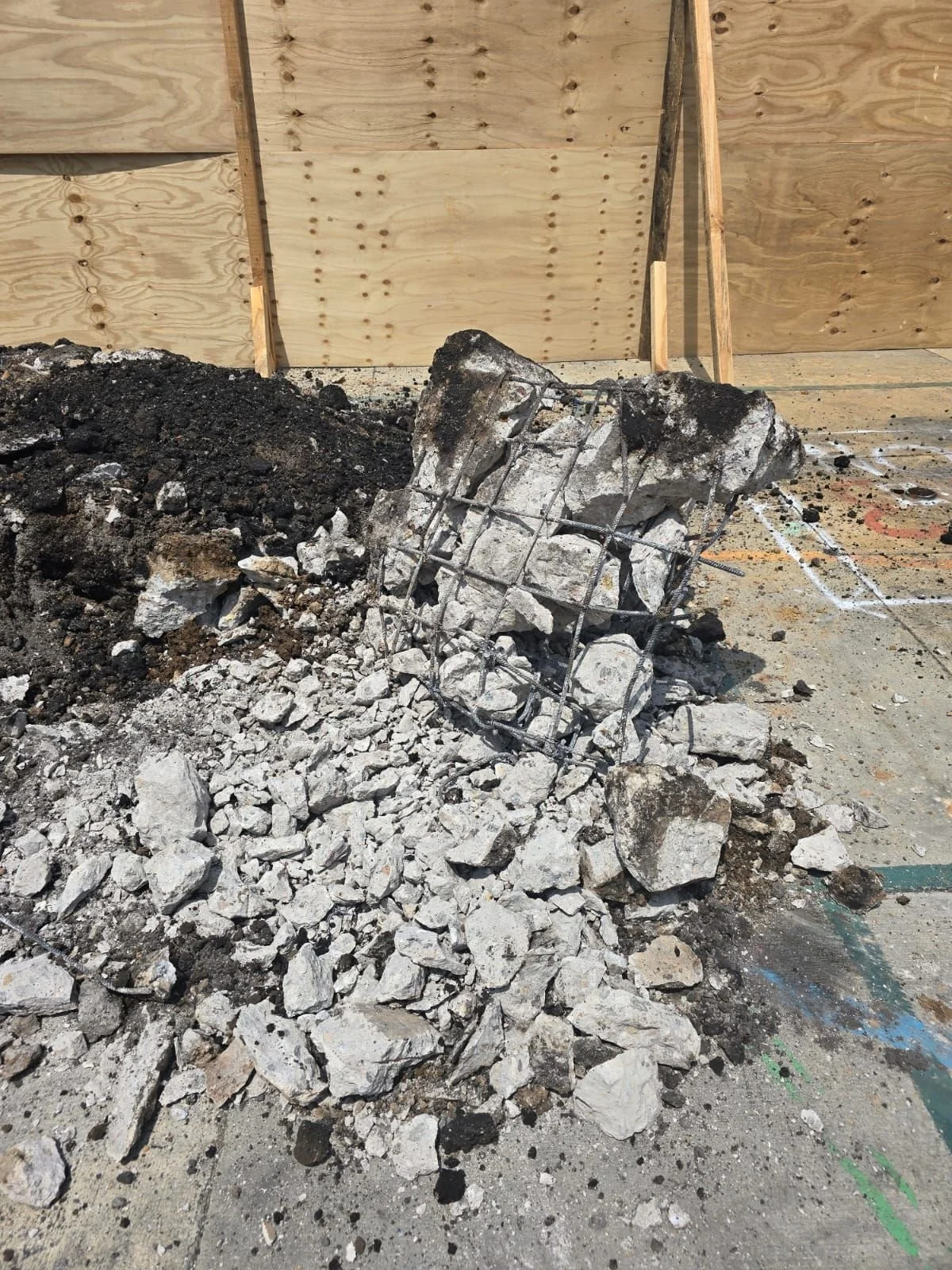

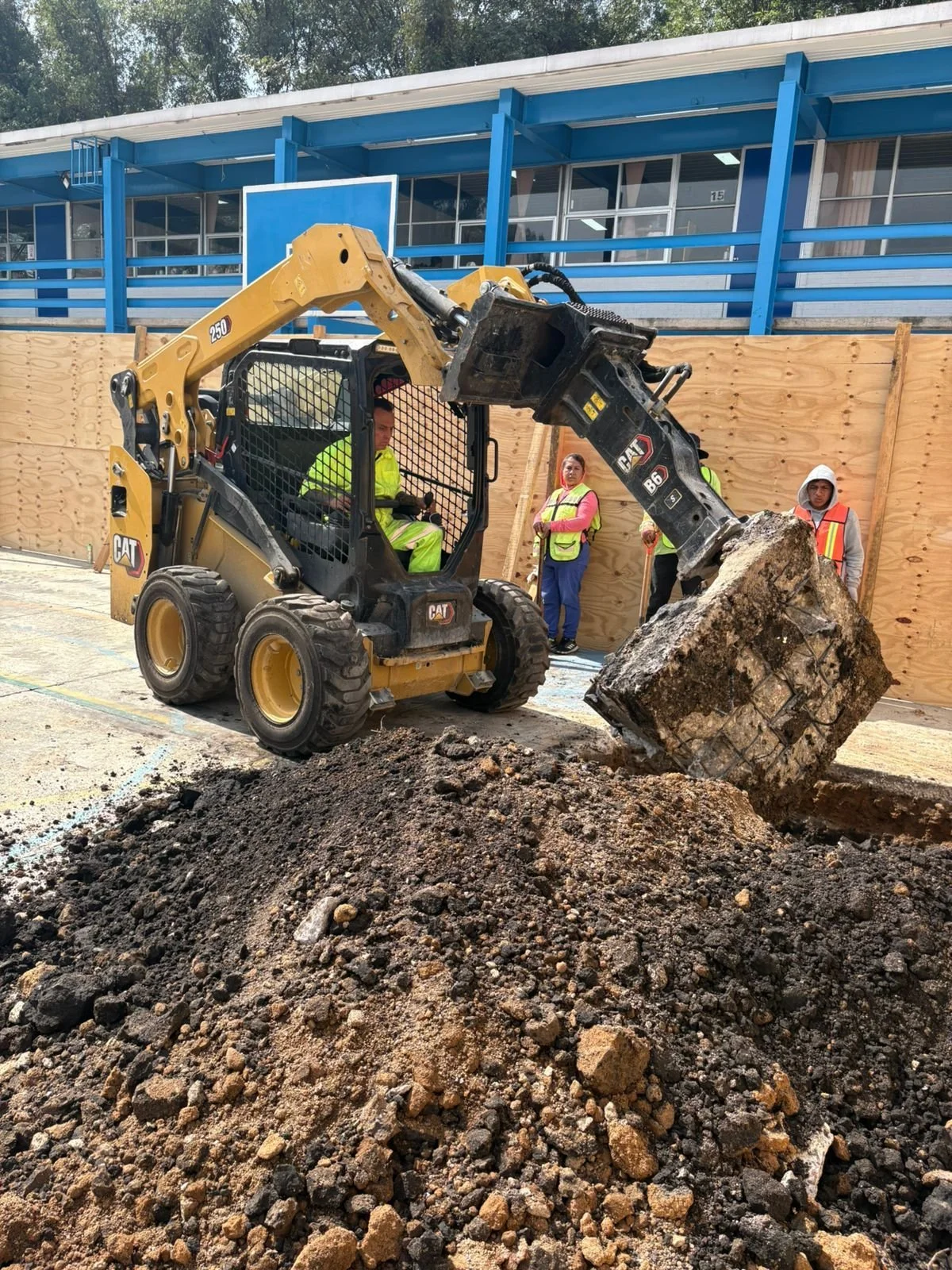

  • Se demolieron y retiraron 4 zapatas existentes que sostenían los anteriores postes de acero.

  • Se revisaron los planos y se definió la ejecución de 6 zapatas de 1.50 × 2.00 m, en lugar de las 8 consideradas el día anterior.

  • Se estableció un horario de trabajo de lunes a viernes, de 8:00 a 18:00 horas.

Hallazgos, incidencias o decisiones

La revisión de los planos modificó el número de zapatas previsto: serán seis y no ocho como se habían marcado durante la jornada anterior. Las dimensiones se mantienen en 1.50 × 2.00 m.

También se indicó que no se trabajará sábado ni domingo mientras no se confirme que habrá una persona disponible para permitir el acceso al plantel.

Pendientes inmediatos

  • Pendiente de ejecutar: Continuar las excavaciones conforme a la ubicación de las seis zapatas definidas.

  • Pendiente de confirmar: Verificar la posibilidad de acceso al plantel durante fines de semana.

Personal en obra

Residencia de obra: Residente del proyecto.
Trabajos civiles: 8 trabajadores.
Maquinaria: 1 operador de miniexcavadora.

Estado del día

Avanzó la demolición de las cimentaciones existentes y se corrigió el alcance a seis zapatas; las excavaciones continuarán con base en los planos revisados.

Anterior
Anterior

260905

Siguiente
Siguiente

260903
