260902
Resumen
Avance principal: Se concluyó el tapial de la zona destinada a los trabajos de albañilería.
Trabajo complementario: Se realizó el trazo de las zapatas existentes que serán demolidas.
Pendiente clave: Colocar la puerta de acceso en el tapial e iniciar la demolición de zapatas el 3 de septiembre.
Avances del día

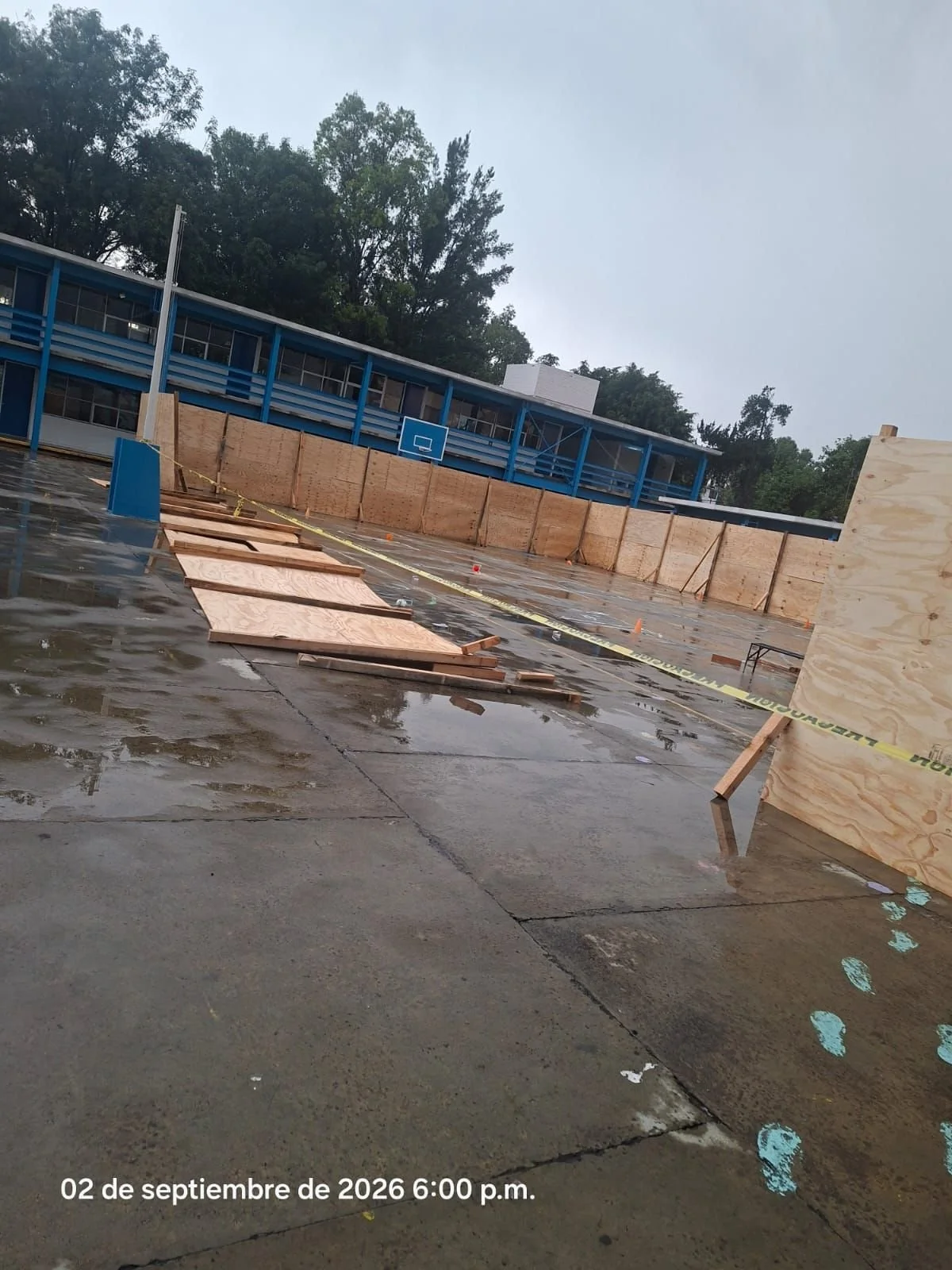

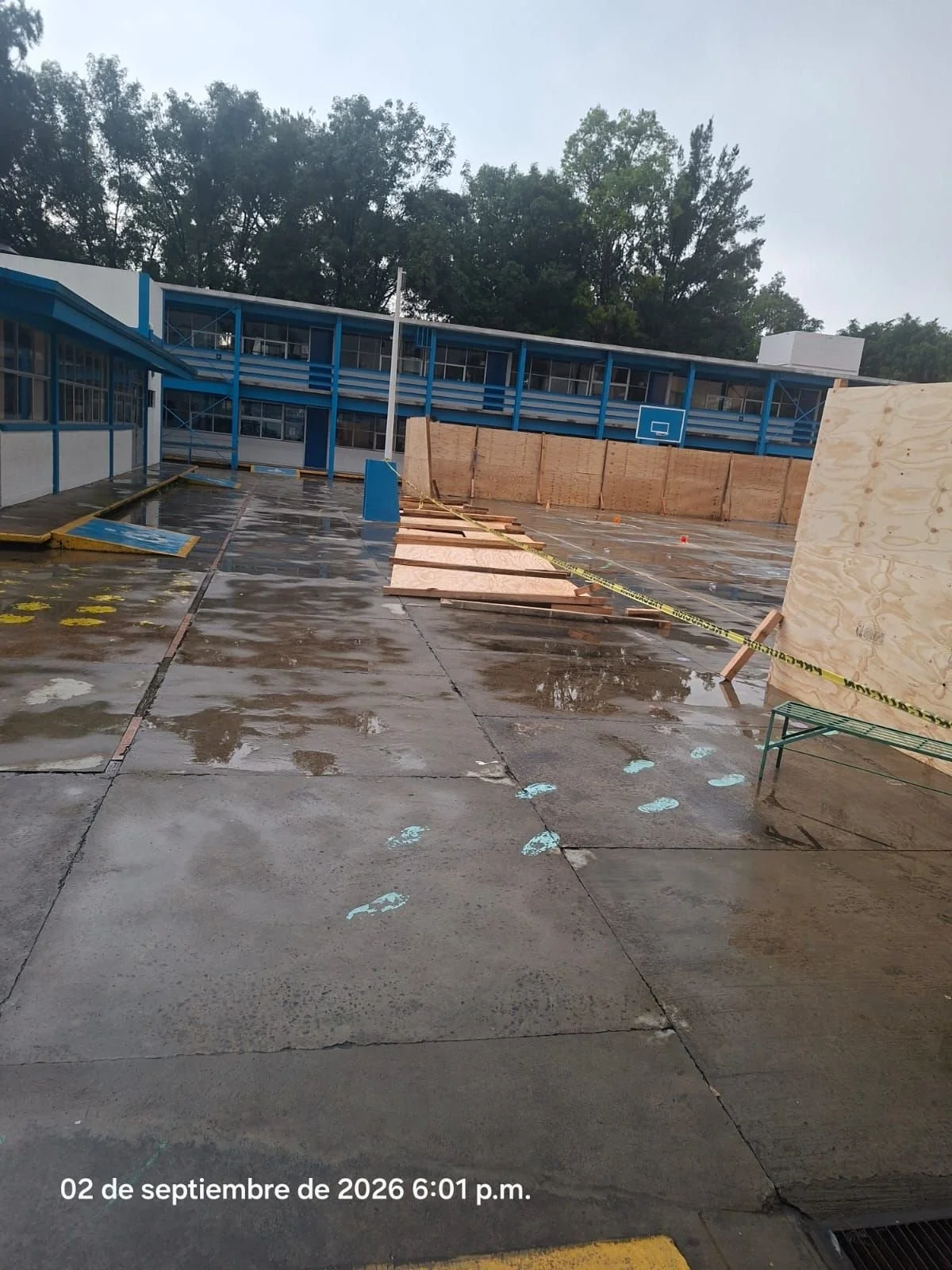

Se terminó de tapiar la zona donde comenzarán los trabajos de albañilería.

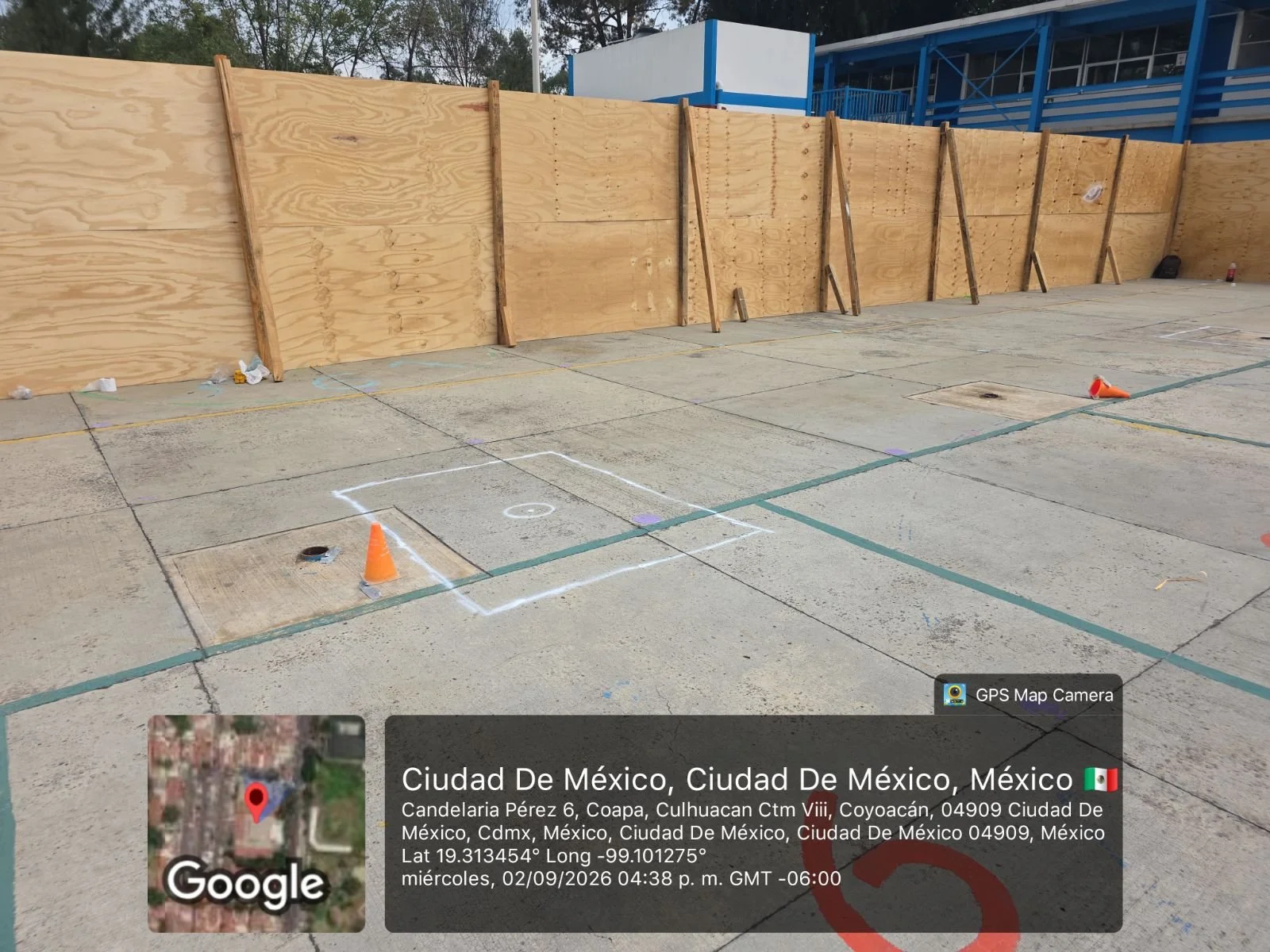

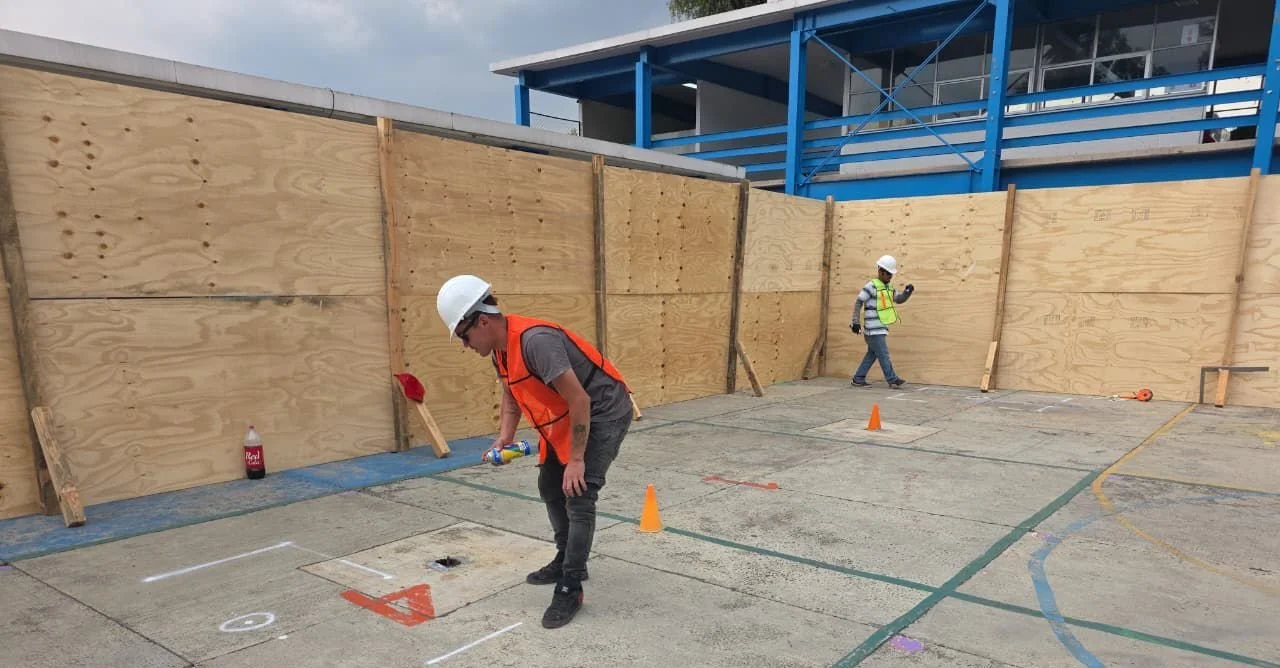

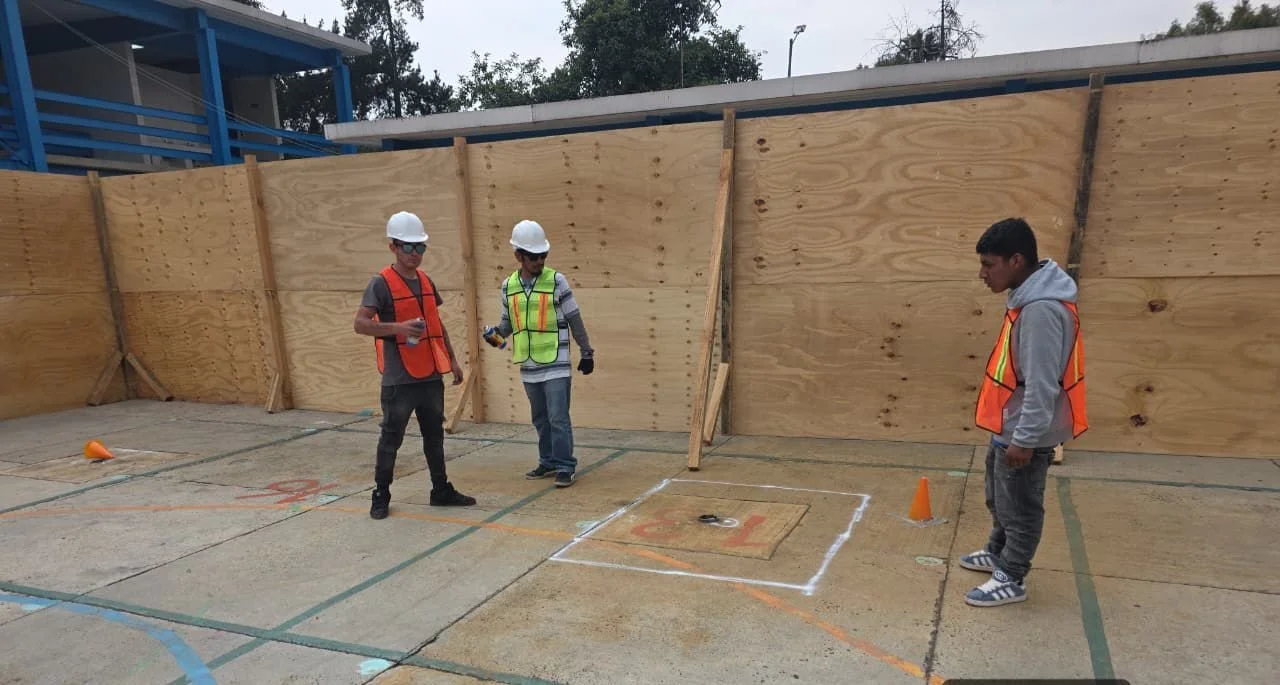

Se realizó el trazo de las zapatas previstas para demolición.

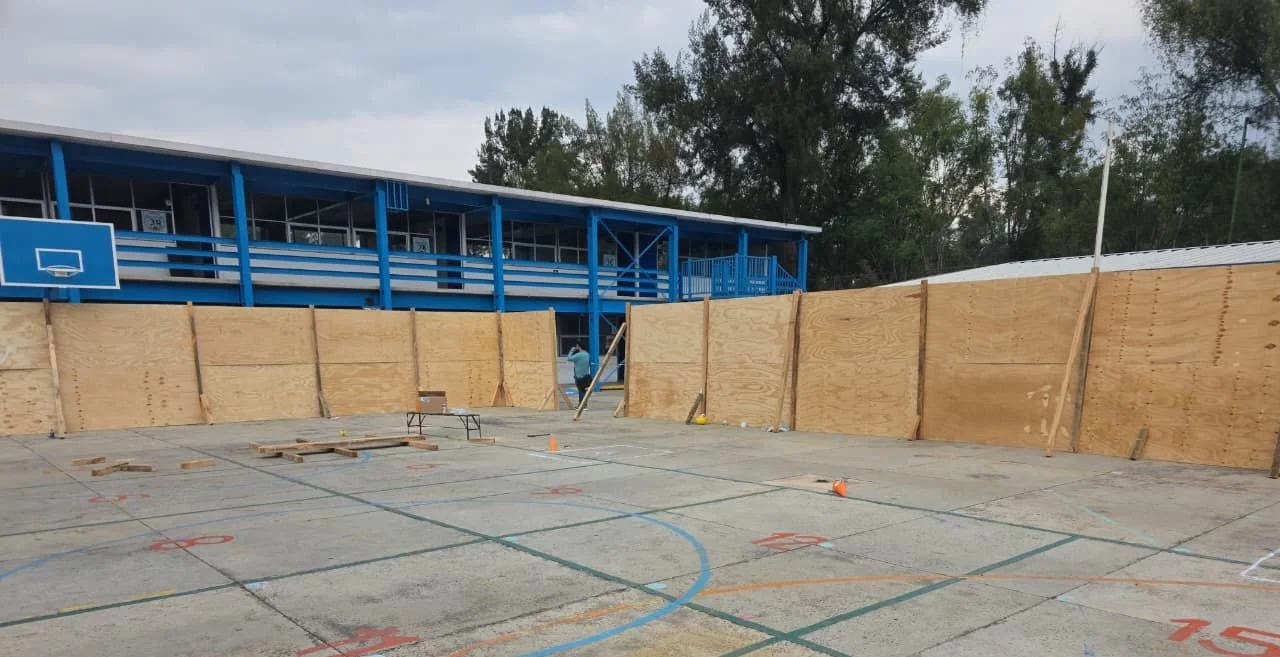

El área quedó delimitada, con la puerta de acceso aún pendiente de colocación.
Pendientes inmediatos
Pendiente de ejecutar: Colocar la puerta de acceso en el tapial.
Pendiente de ejecutar: Iniciar la demolición de las zapatas el 3 de septiembre de 2026.
Personal en obra
Carpintería: 3 carpinteros.
Estado del día
Zona de albañilería delimitada y zapatas trazadas; el siguiente avance corresponde a instalar la puerta del tapial e iniciar las demoliciones.
