Resumen Ejecutivo del Día
Los trabajos continuaron con la exploración de elementos estructurales mediante el retiro de aplanados y la demolición de firmes para localizar contratrabes. Durante las exploraciones se detectó un muro de tabique en el interior de una columna, el cual quedó pendiente de revisión por parte del estructurista. Como avance relevante, quedó restablecido el suministro eléctrico, permitiendo nuevamente el uso de energía para las actividades de obra.
Actividades Realizadas

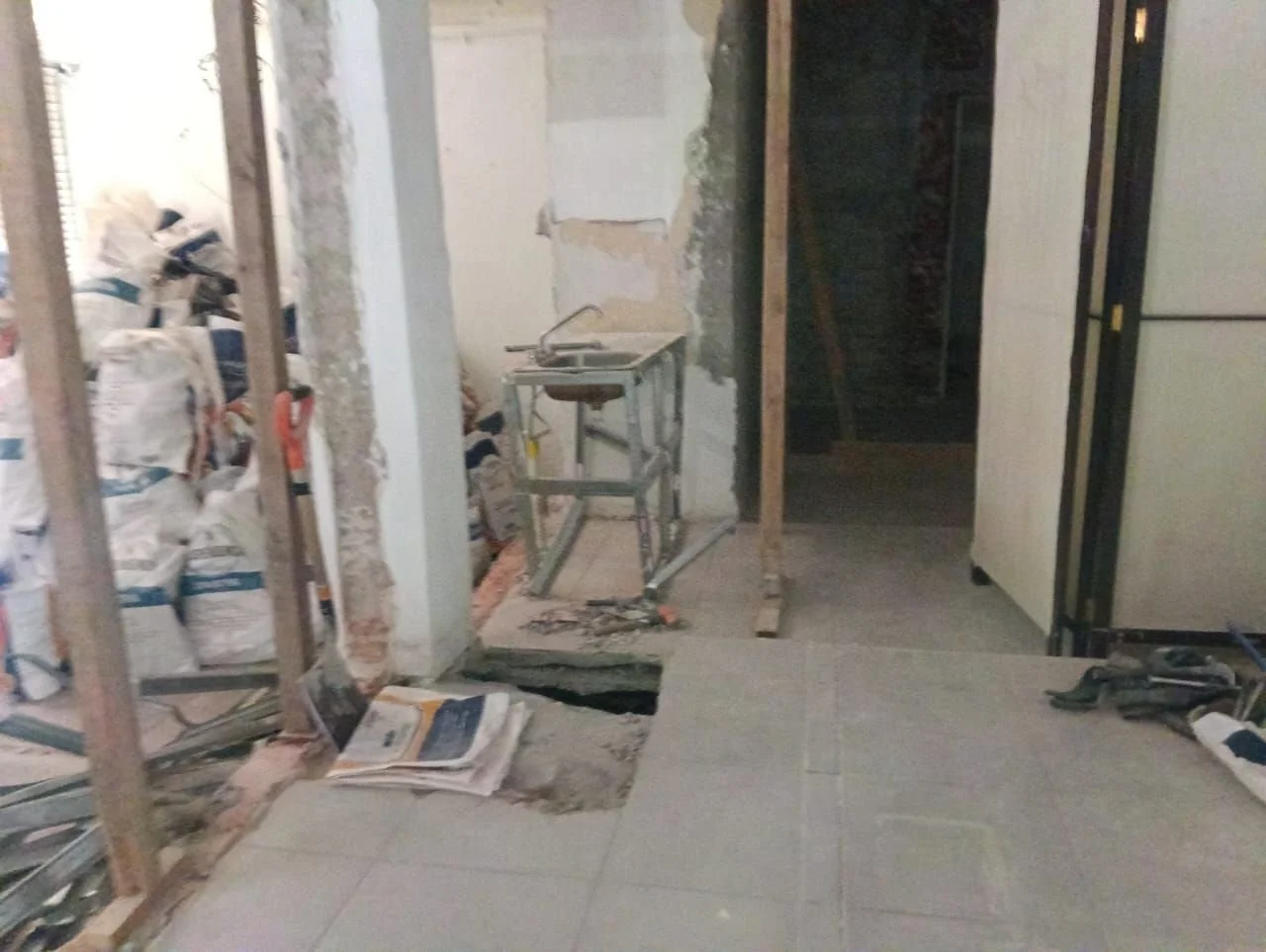

1. Descubrimiento de aplanado en muro de escuadra

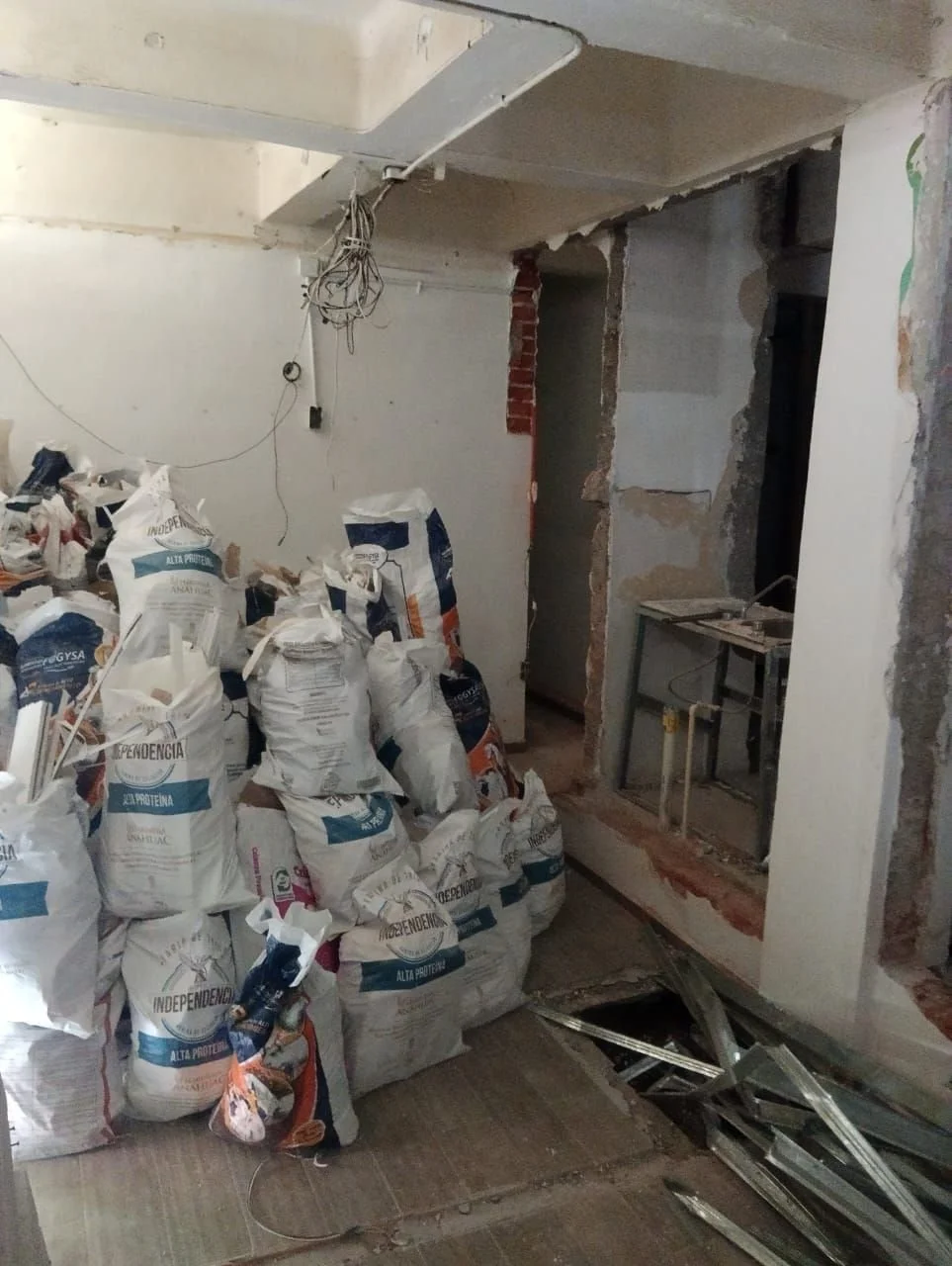

Se retiró el aplanado del muro de escuadra para dejar expuestos los elementos constructivos y continuar con la verificación de las condiciones estructurales del inmueble.

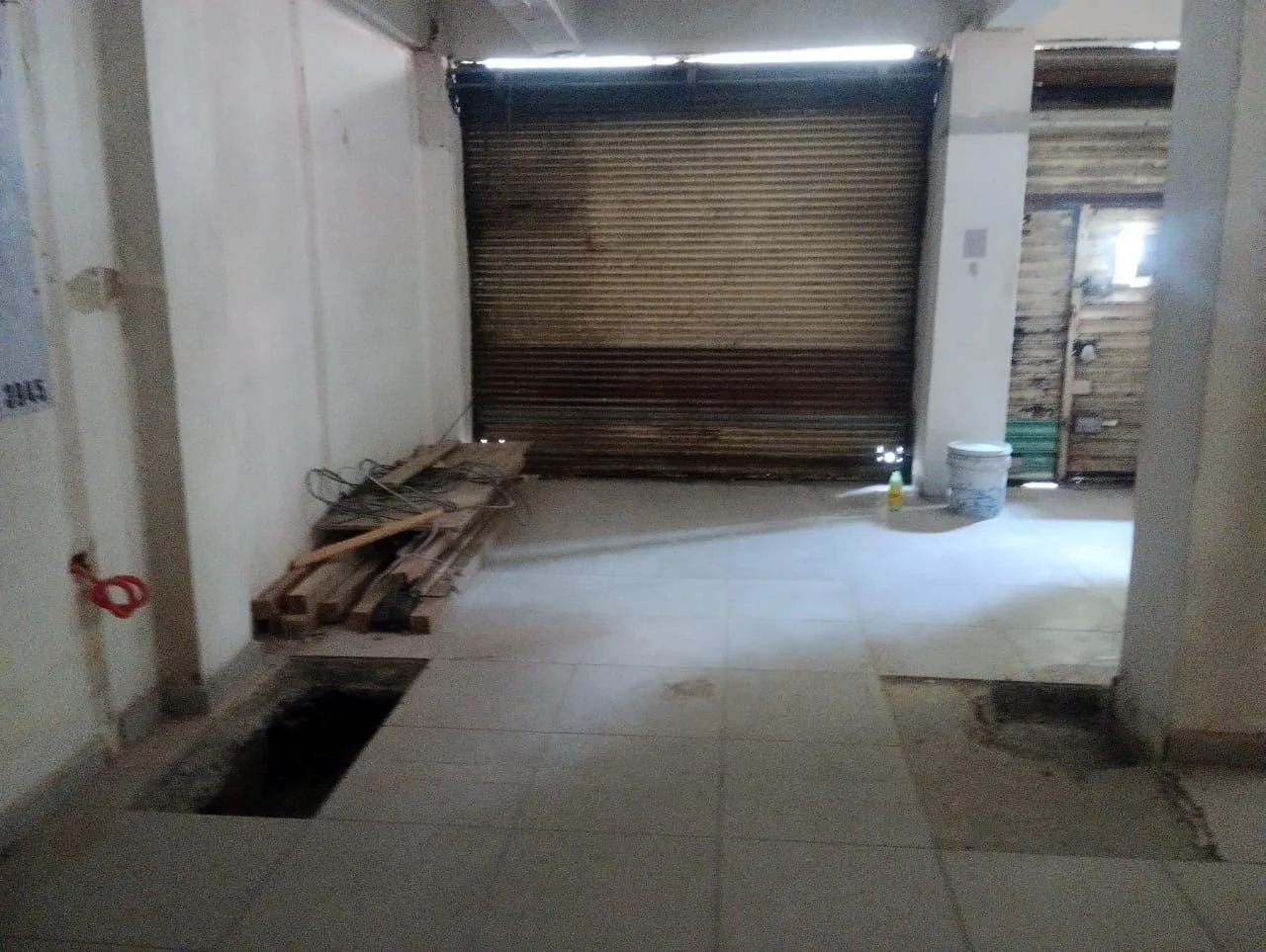

2. Demolición de firme en columnas

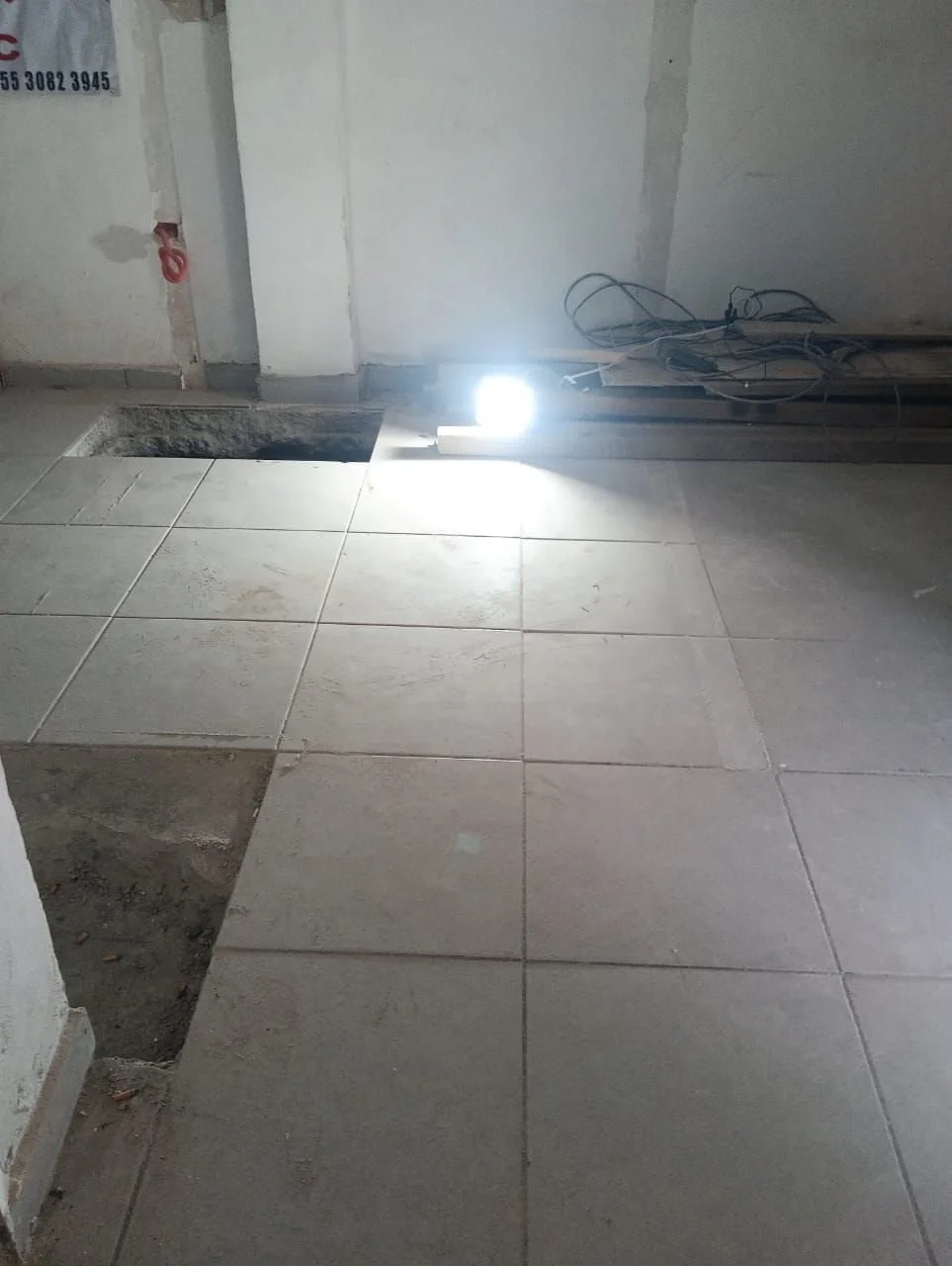

Se demolió el firme alrededor de las columnas con el objetivo de localizar las contratrabes existentes y confirmar su configuración.

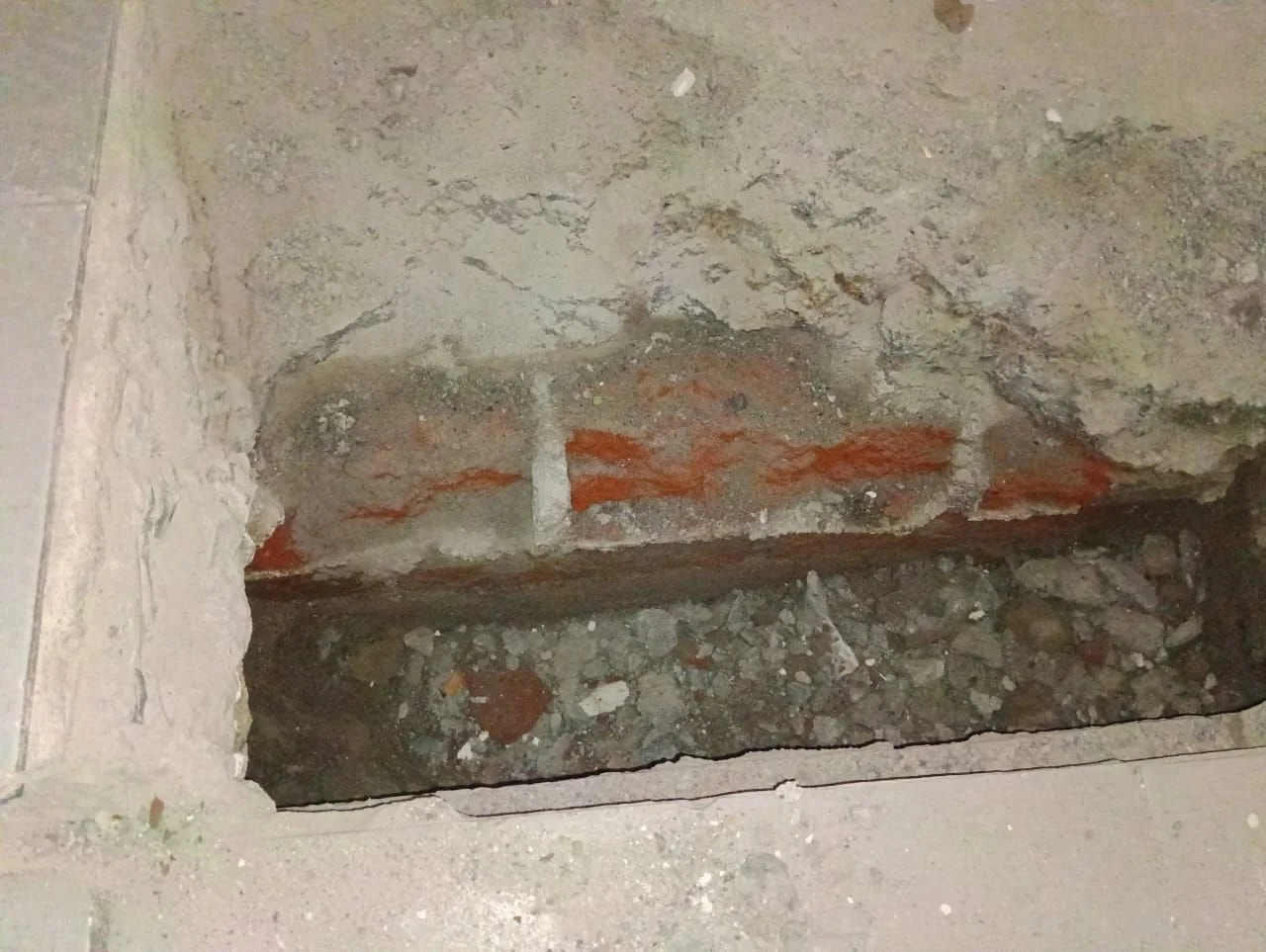

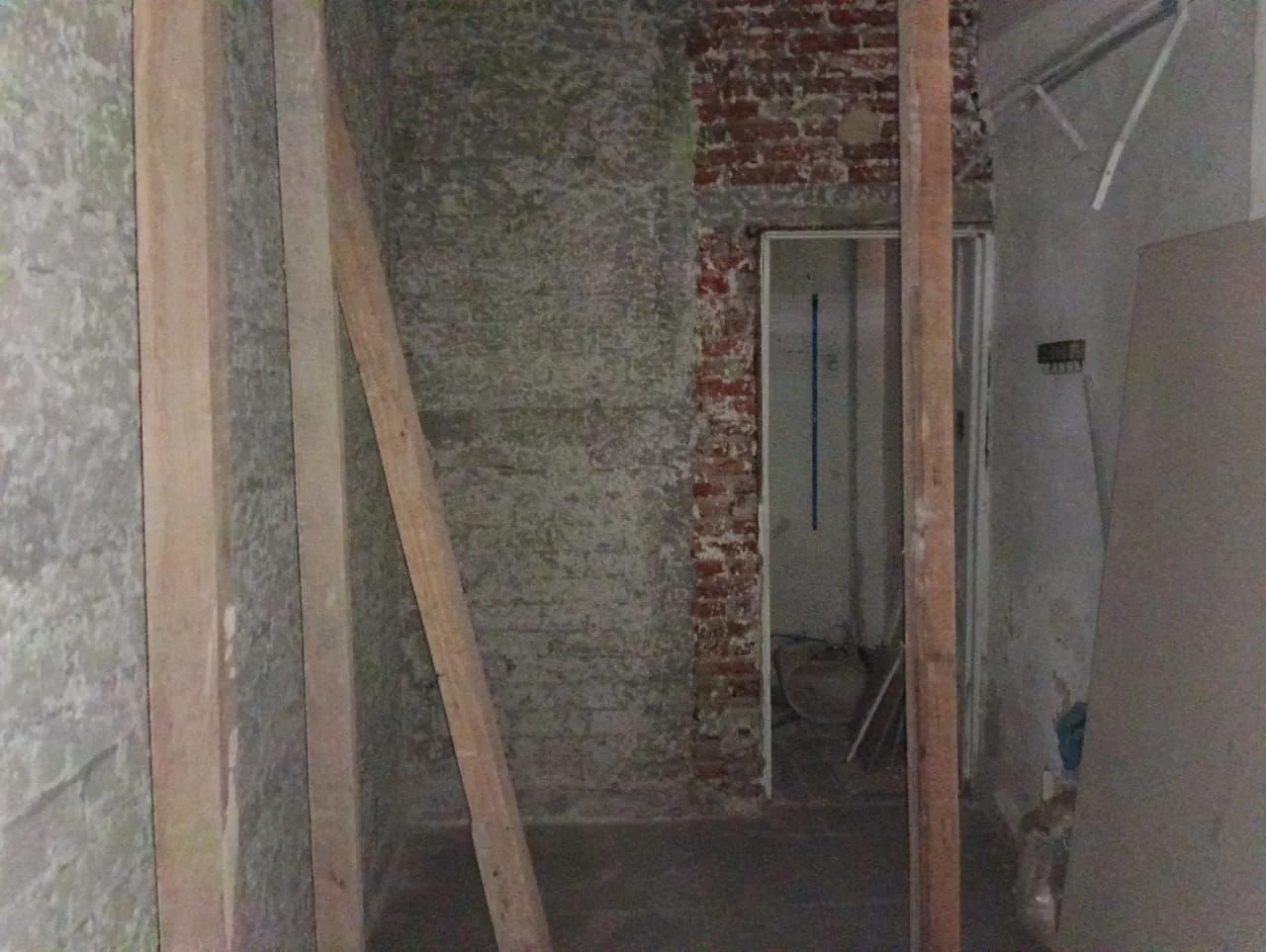

Durante esta exploración se detectó la presencia de un muro de tabique en el interior de una de las columnas, situación que deberá ser revisada por el estructurista para determinar su función y definir el procedimiento adecuado antes de continuar con los trabajos.
3. Reconexión del suministro eléctrico
Quedó restablecido el servicio de energía eléctrica en el inmueble.
La reconexión se realizó en el departamento, permitiendo nuevamente contar con electricidad para apoyar las actividades de obra en los locales y facilitar el uso de herramientas eléctricas.
Pendientes
Solicitar al estructurista la revisión del muro de tabique localizado dentro de la columna.
Continuar con la exploración de las contratrabes restantes.
Dar seguimiento a las demoliciones conforme a las indicaciones estructurales.
Verificar que el suministro eléctrico opere de manera estable durante los siguientes días de trabajo.
Observaciones
La jornada permitió continuar con la investigación estructural del inmueble, obteniendo información importante para la ejecución de los futuros refuerzos. El hallazgo de un muro de tabique dentro de una columna requiere validación técnica antes de intervenir esa zona. Como aspecto positivo, la reconexión del servicio eléctrico elimina una de las principales limitantes que habían afectado el desarrollo de la obra durante los primeros días, permitiendo mejorar las condiciones de trabajo en el sitio.
