260717
Resumen Ejecutivo del Día
Durante la jornada se continuó con las actividades de preparación estructural, verificando las condiciones de los muros que serán intervenidos y ejecutando apuntalamientos preventivos. Asimismo, se realizó un nuevo retiro de escombro y se obtuvo la autorización del estructurista para continuar con las demoliciones programadas.
Actividades Realizadas
1. Revisión de muros estructurales

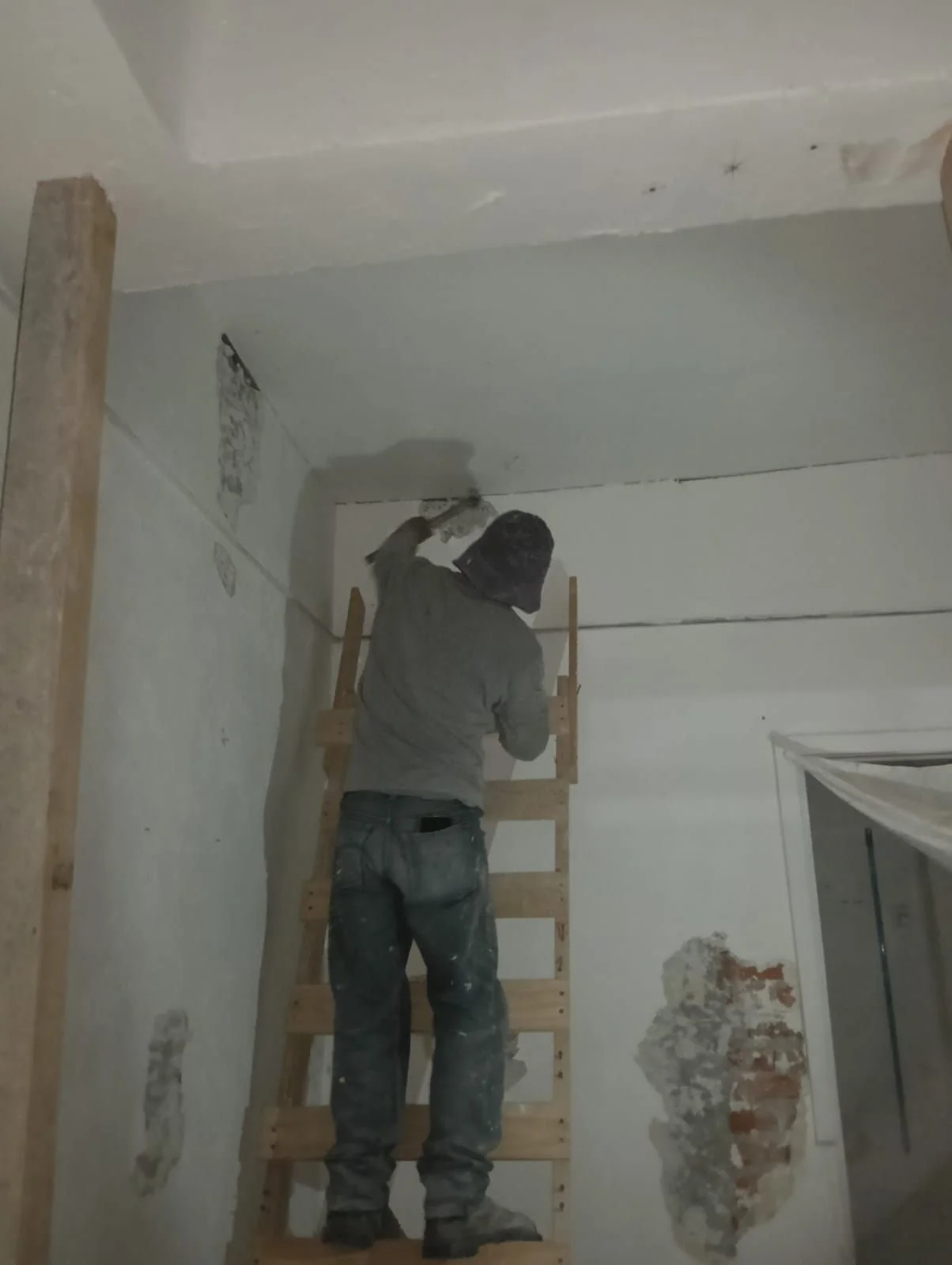

Se descubrieron los muros que conforman la escuadra con el objetivo de verificar si presentan desplomes o desprendimientos que puedan afectar la intervención proyectada.
Como parte del proceso, se mantuvo comunicación con el estructurista, quien revisó la información y emitió el visto bueno para continuar con las demoliciones correspondientes.

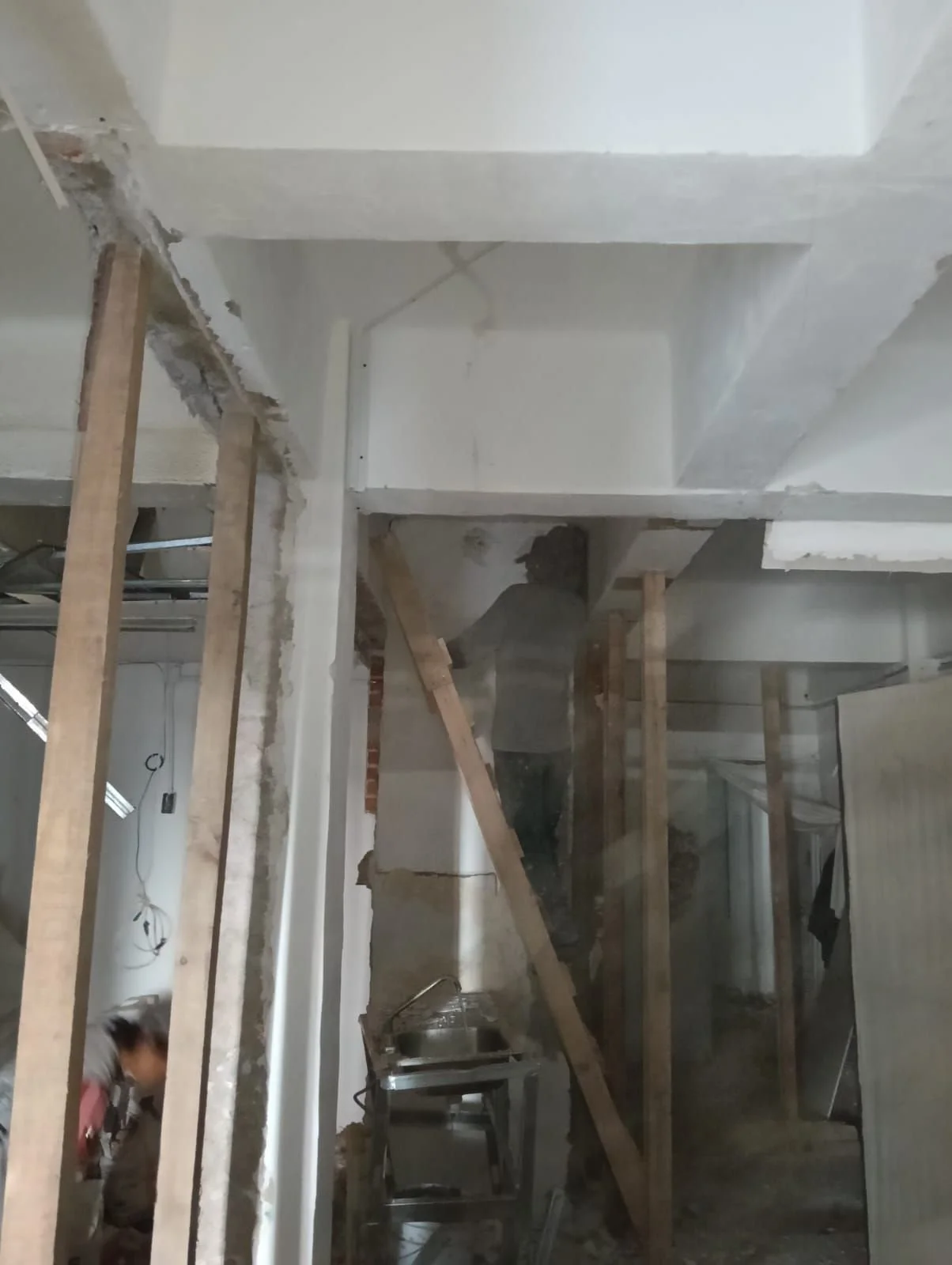

2. Apuntalamiento preventivo

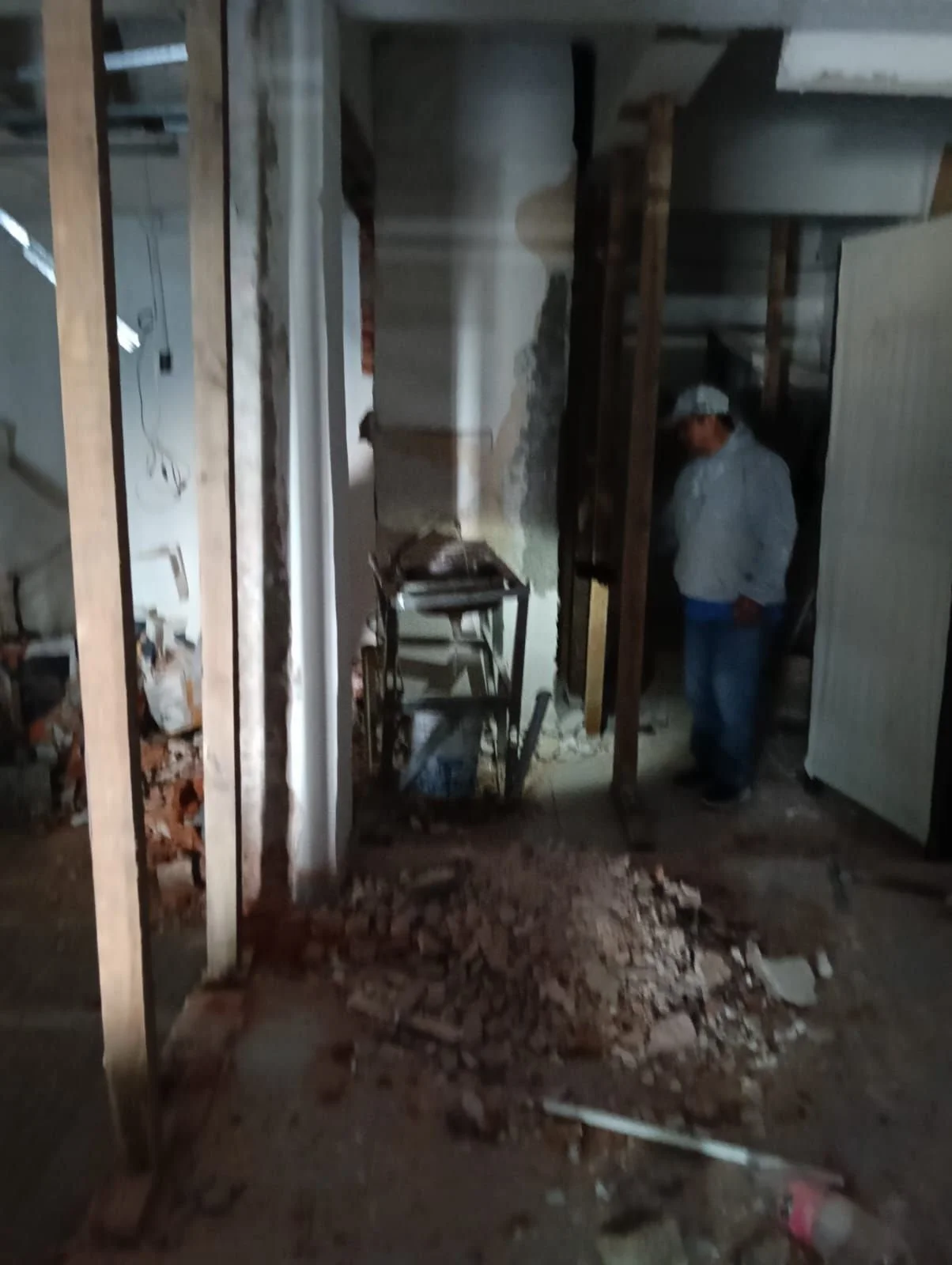

Se colocó un apuntalamiento temporal en la zona del fondo del Local 3, con el propósito de proporcionar estabilidad adicional mientras continúan los trabajos de demolición y exploración estructural.

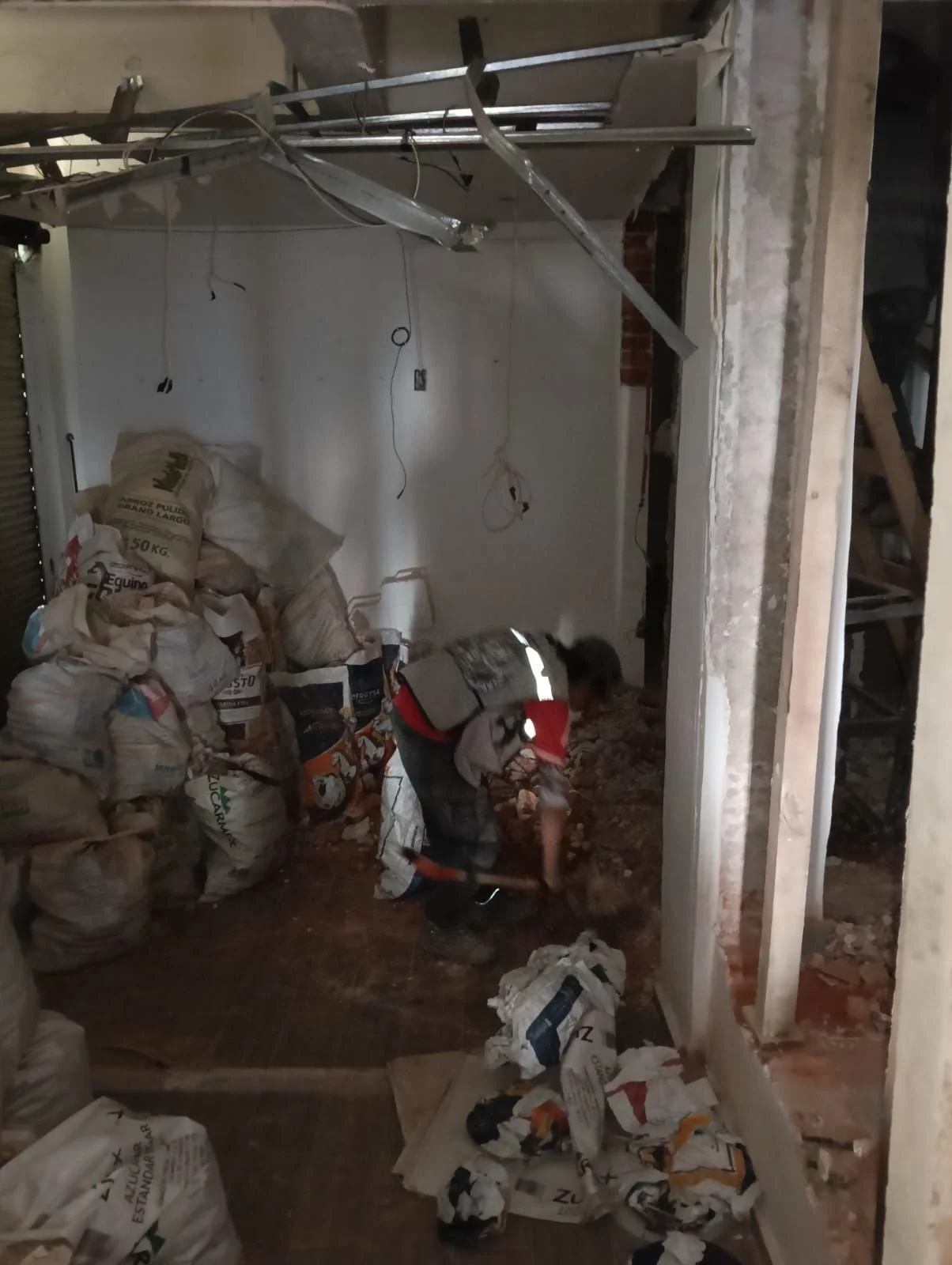

3. Retiro de escombro
Se realizó un nuevo viaje para el retiro de escombro utilizando un camión con capacidad aproximada de 3 toneladas.

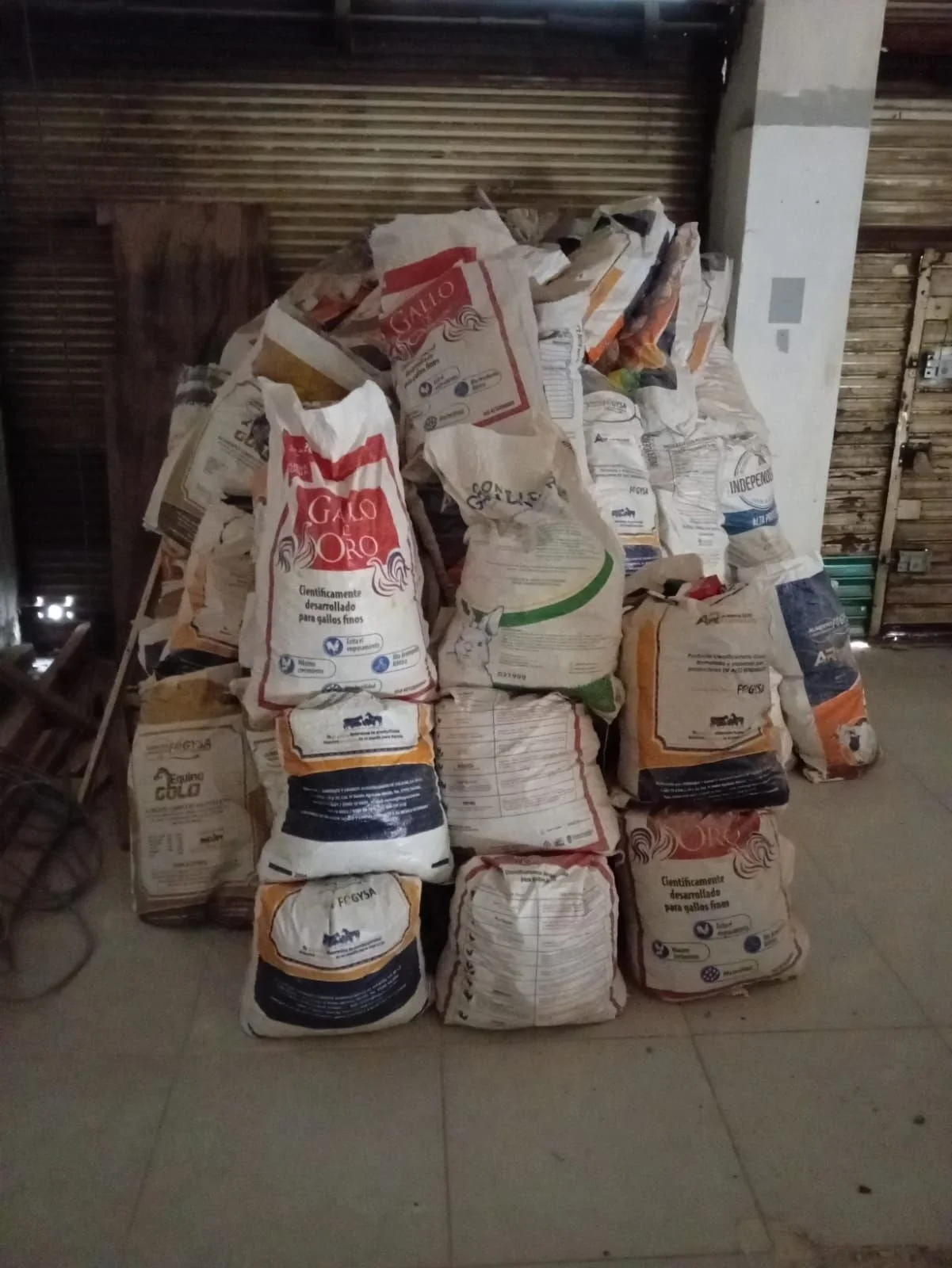

Durante la jornada se descargaron los costales acumulados y se evaluó la posibilidad de solicitar un camión de 7 toneladas para optimizar el retiro del volumen restante de material.
Pendientes
Confirmar la contratación de un camión de mayor capacidad para agilizar el retiro del escombro restante.
Continuar con las demoliciones autorizadas por el estructurista.
Mantener el apuntalamiento en el fondo del Local 3 hasta que las condiciones estructurales permitan su retiro.
Continuar verificando el estado de los muros conforme avancen las demoliciones.
Observaciones
La obra continúa avanzando conforme a la etapa de demolición controlada y exploración estructural. La revisión realizada por el estructurista permitió validar la continuidad de los trabajos, mientras que el apuntalamiento instalado incrementa la seguridad durante las intervenciones. El retiro constante de escombro mantiene las áreas de trabajo despejadas y se analiza el uso de un camión de mayor capacidad para mejorar la logística de la obra.
