Resumen
Avance principal: Se completó el puente con el triplay y los polines faltantes, y se montaron dos torres de andamio sobre éste.
Trabajo complementario: Inició la aplicación de yeso en el local de mayor tamaño y continuaron los muros e instalaciones.
Decisión técnica: Las verticales se desplazaron hacia el castillo para confinarlo únicamente de un lado.
Pendiente clave: Recibir los tablones faltantes.
Avances del día

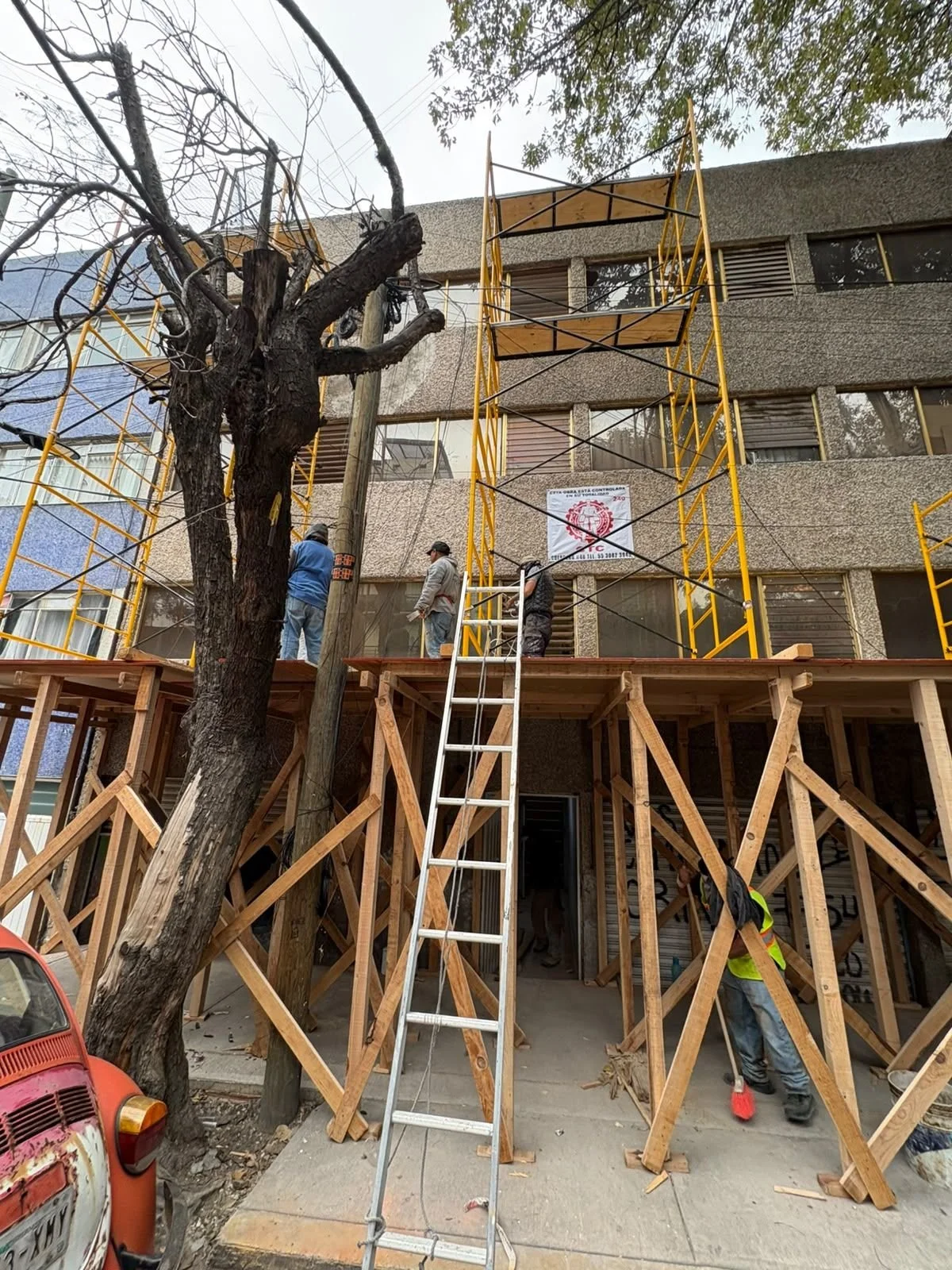

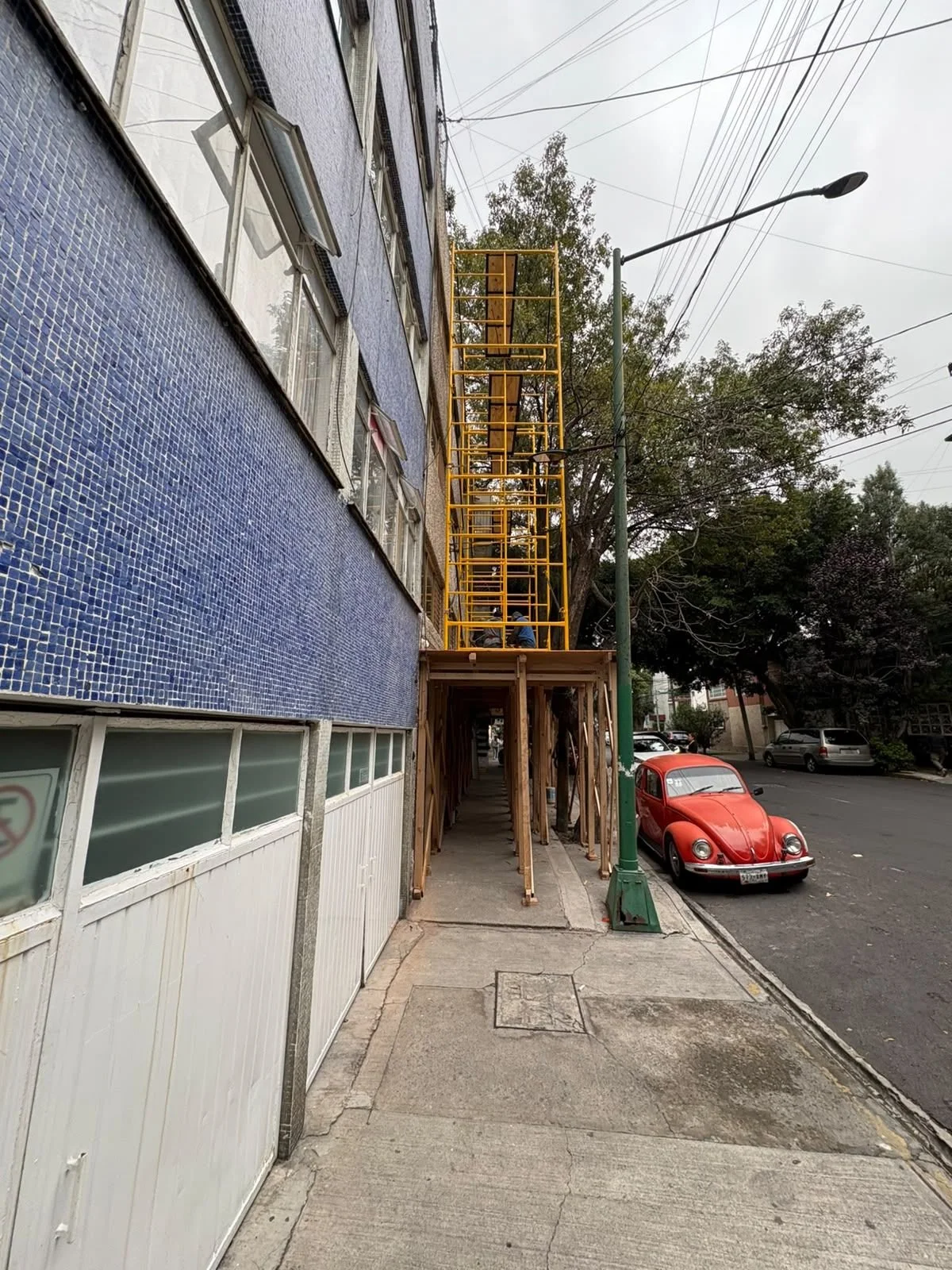

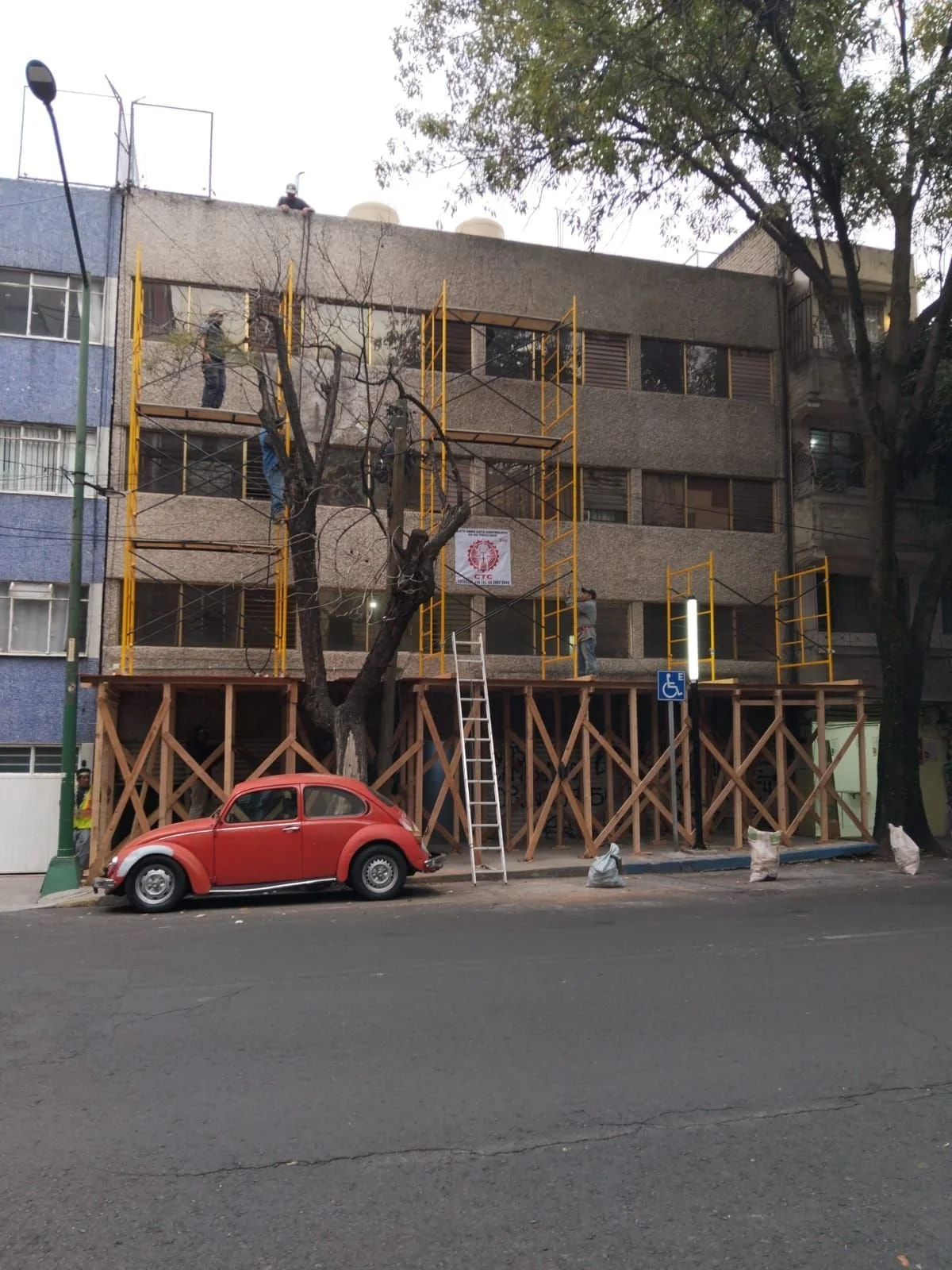

Se terminó el armado del puente con el triplay y los polines faltantes.

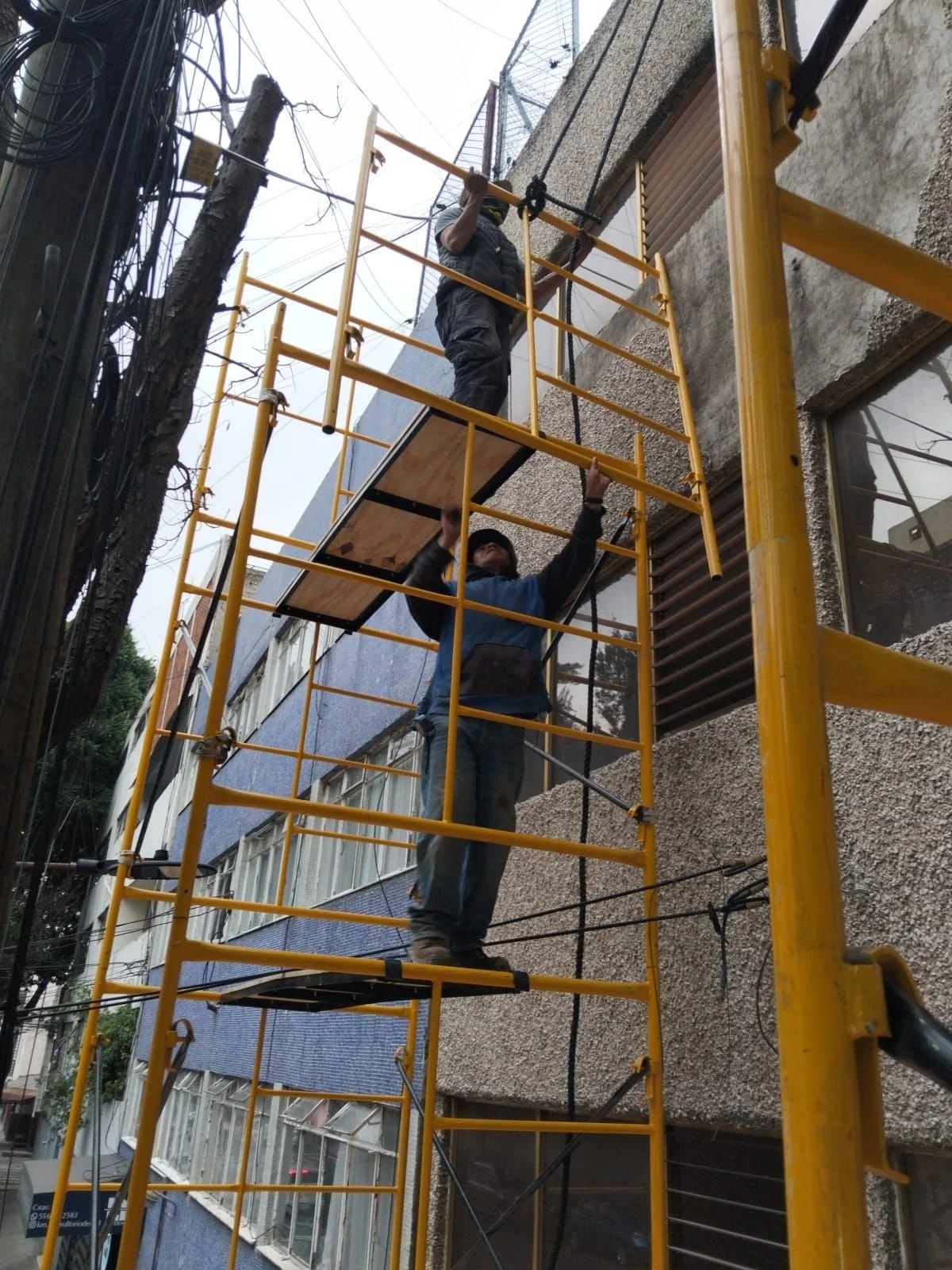

Se armaron dos torres de andamio sobre el puente.

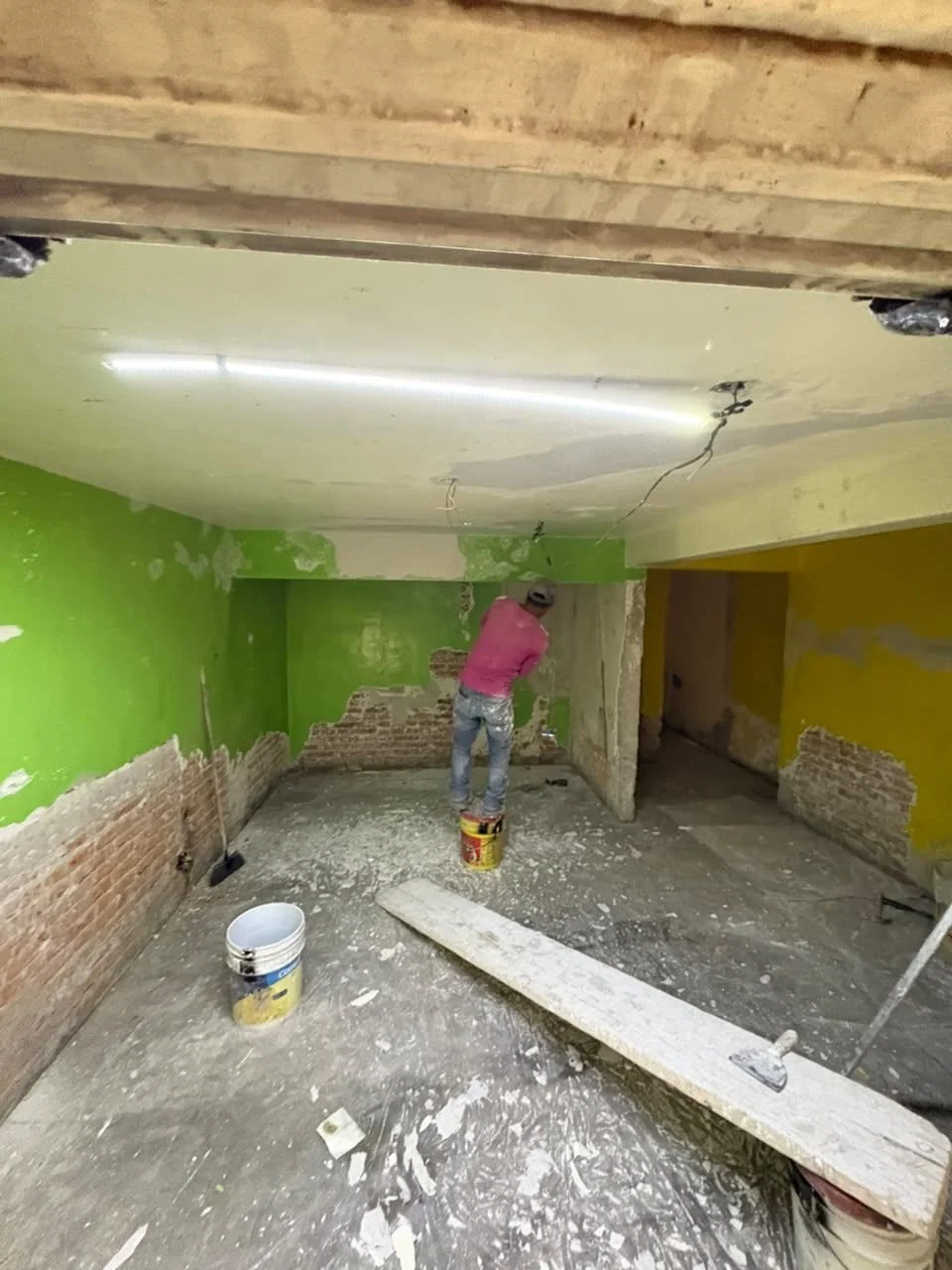

Se inició la aplicación de yeso en el local de mayor tamaño.
Se continuó el alzado de muros.
Se realizaron ranuras para instalaciones eléctricas y de plomería.
Se avanzó en la colocación de tuberías de plomería.
Se recibieron malla, material de plomería y parte de la madera solicitada.
Hallazgos, incidencias o decisiones

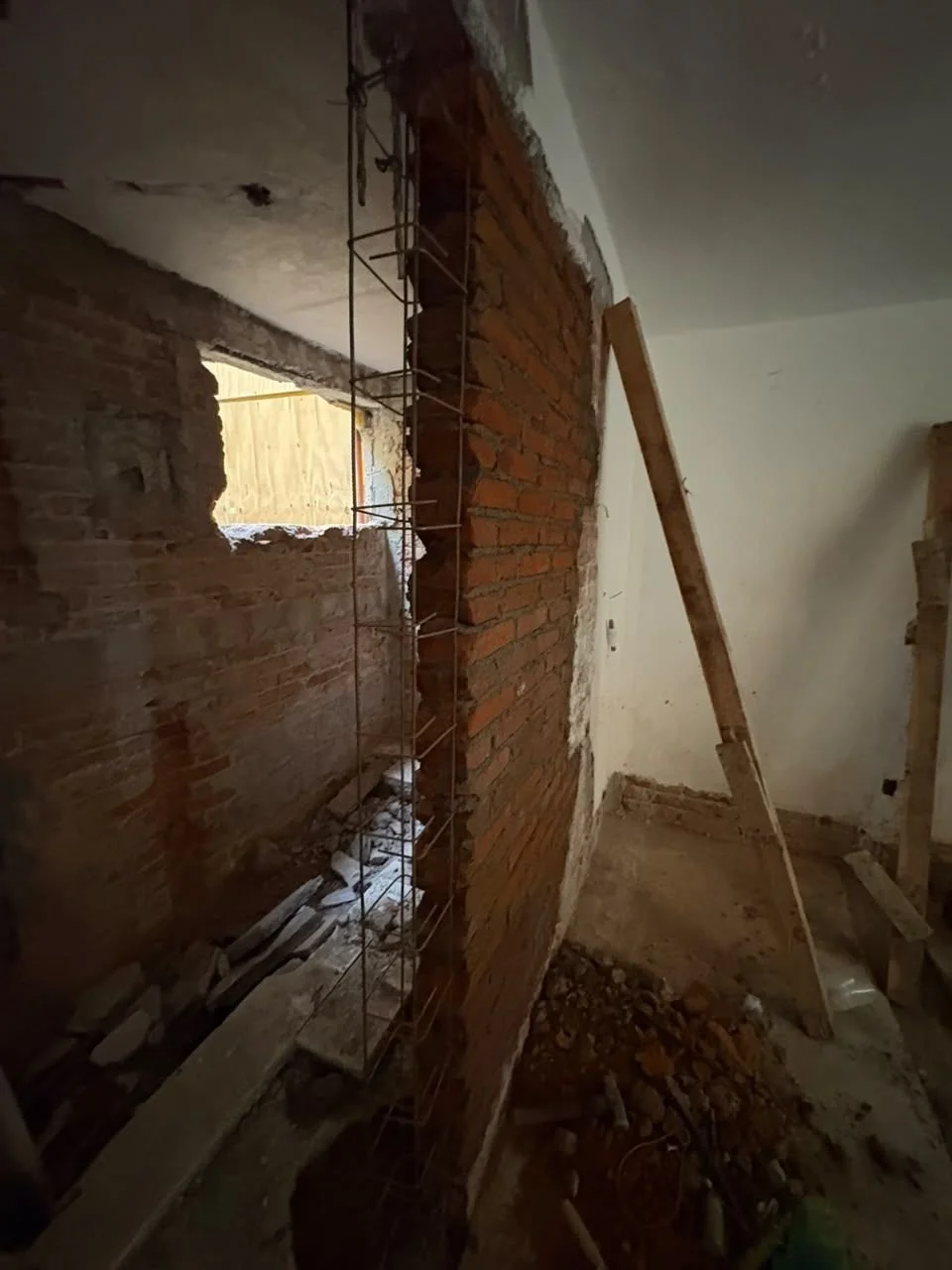

Se confirmó la posición de las verticales y se determinó desplazarlas hacia el castillo para que éste quede confinado únicamente por uno de sus lados.
La bitácora indica que uno de los yeseros permanecerá a dormir en la obra.
Pendientes inmediatos
Pendiente de entrega: Recibir los tablones faltantes del suministro de madera.
Pendiente de ejecutar: Continuar la aplicación de yeso y los trabajos de instalaciones.
