261009
Resumen
Avance principal: Continuó el armado del puente y de los andamios para los trabajos de fachada.
Trabajo complementario: Avanzaron las ranuras eléctricas, la tubería de plomería y la aplicación de yeso en el local 1.
Incidencia: Una patrulla acudió para revisar el tema de los andamios; se estableció comunicación con el policía relacionado con el acuerdo previo y posteriormente se retiraron.
Pendiente clave: Continuar la habilitación del frente de fachada y las instalaciones interiores.
Avances del día

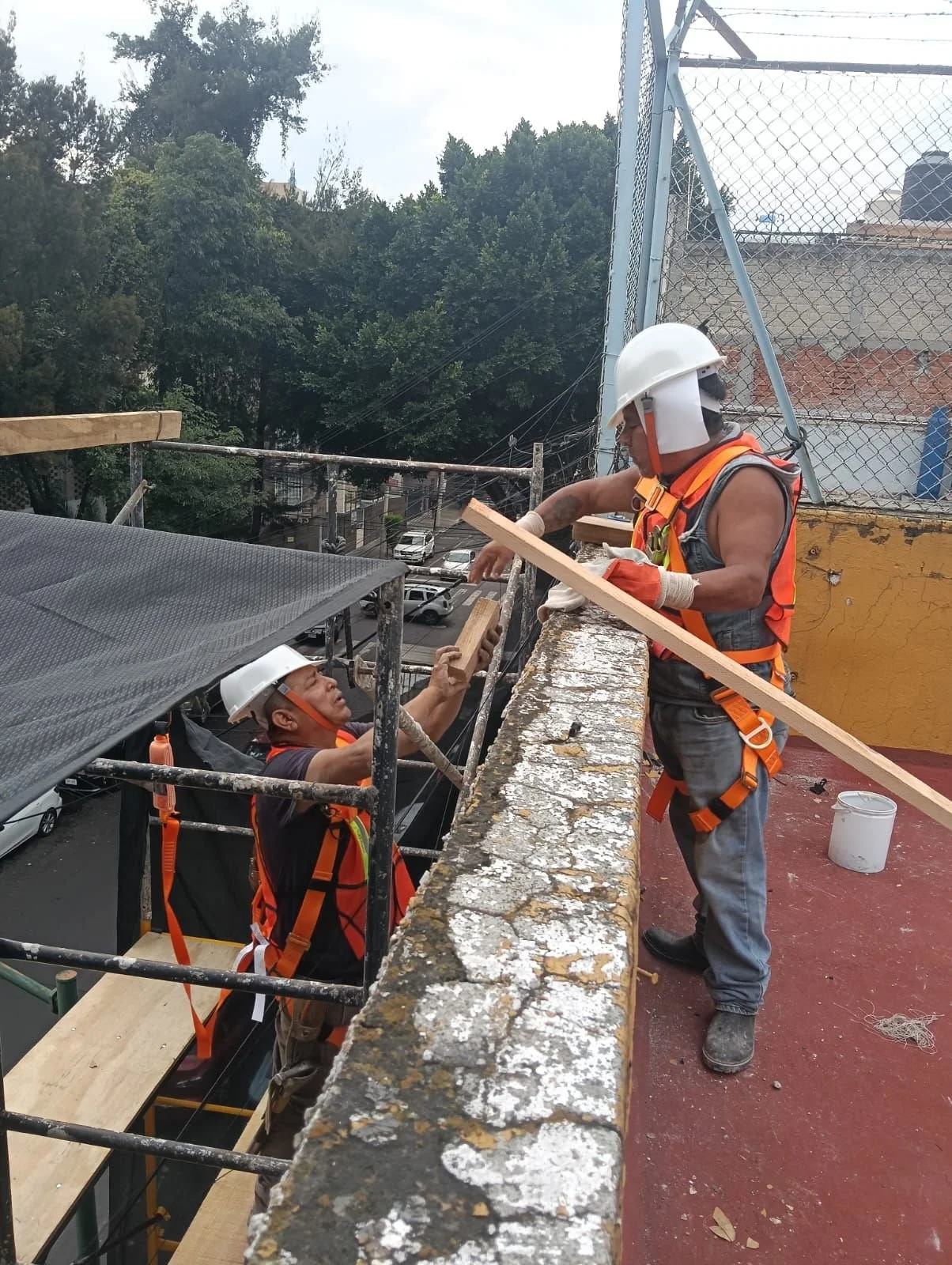

Se avanzó en el armado del puente y los andamios ubicados en la fachada.

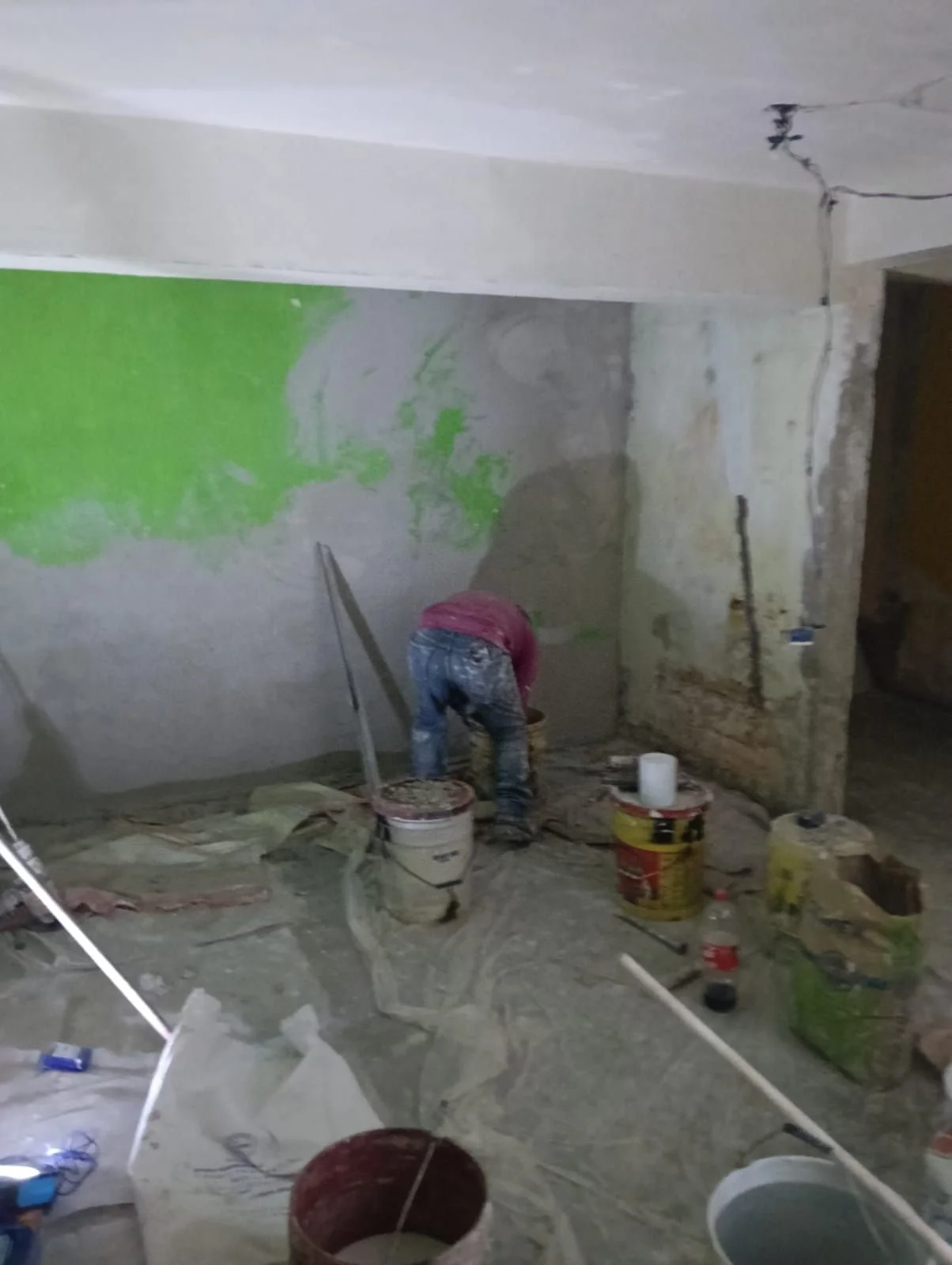

Se aplicó yeso en el local 1.

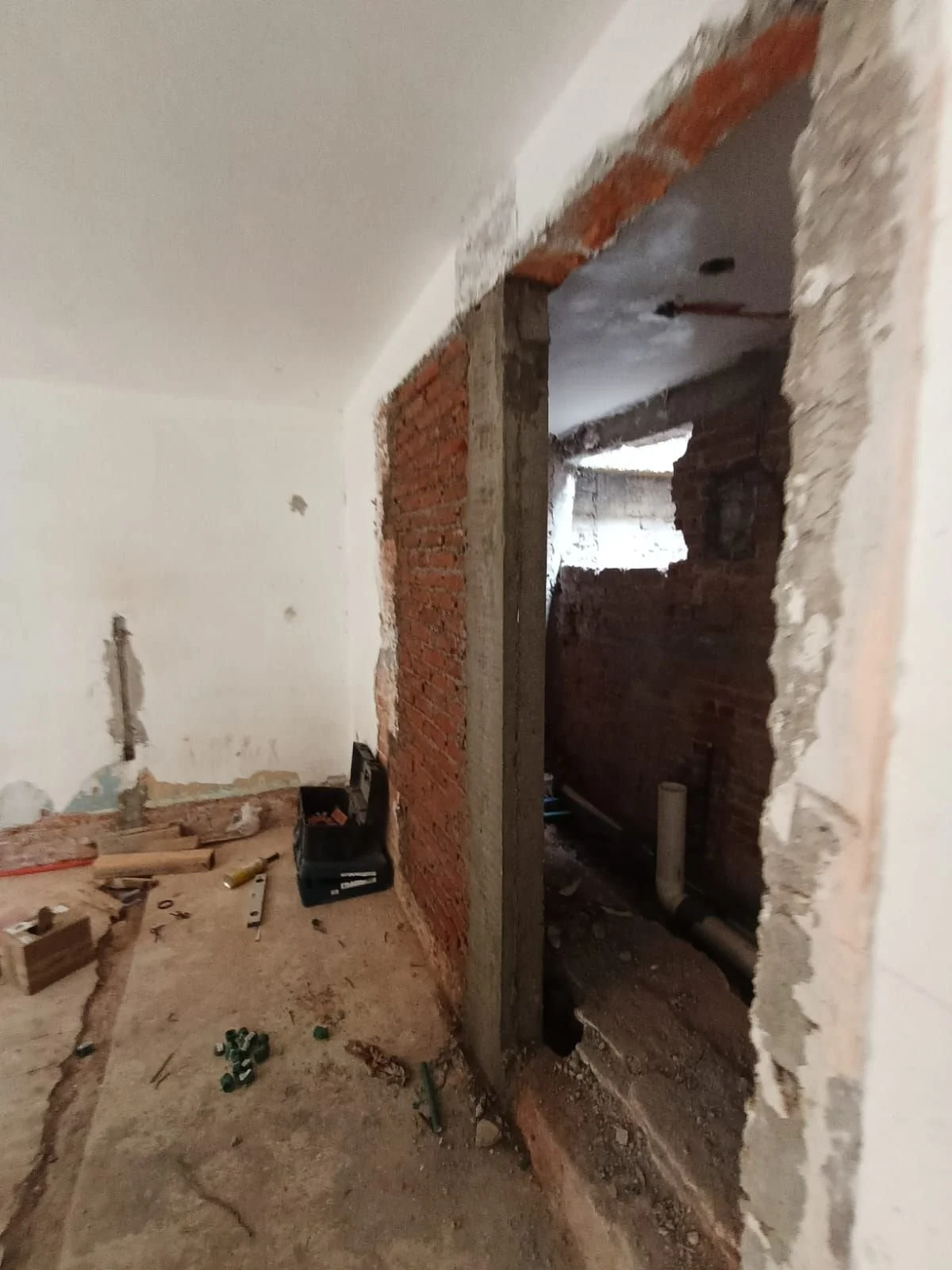

Se realizaron ranuras para las instalaciones eléctricas.

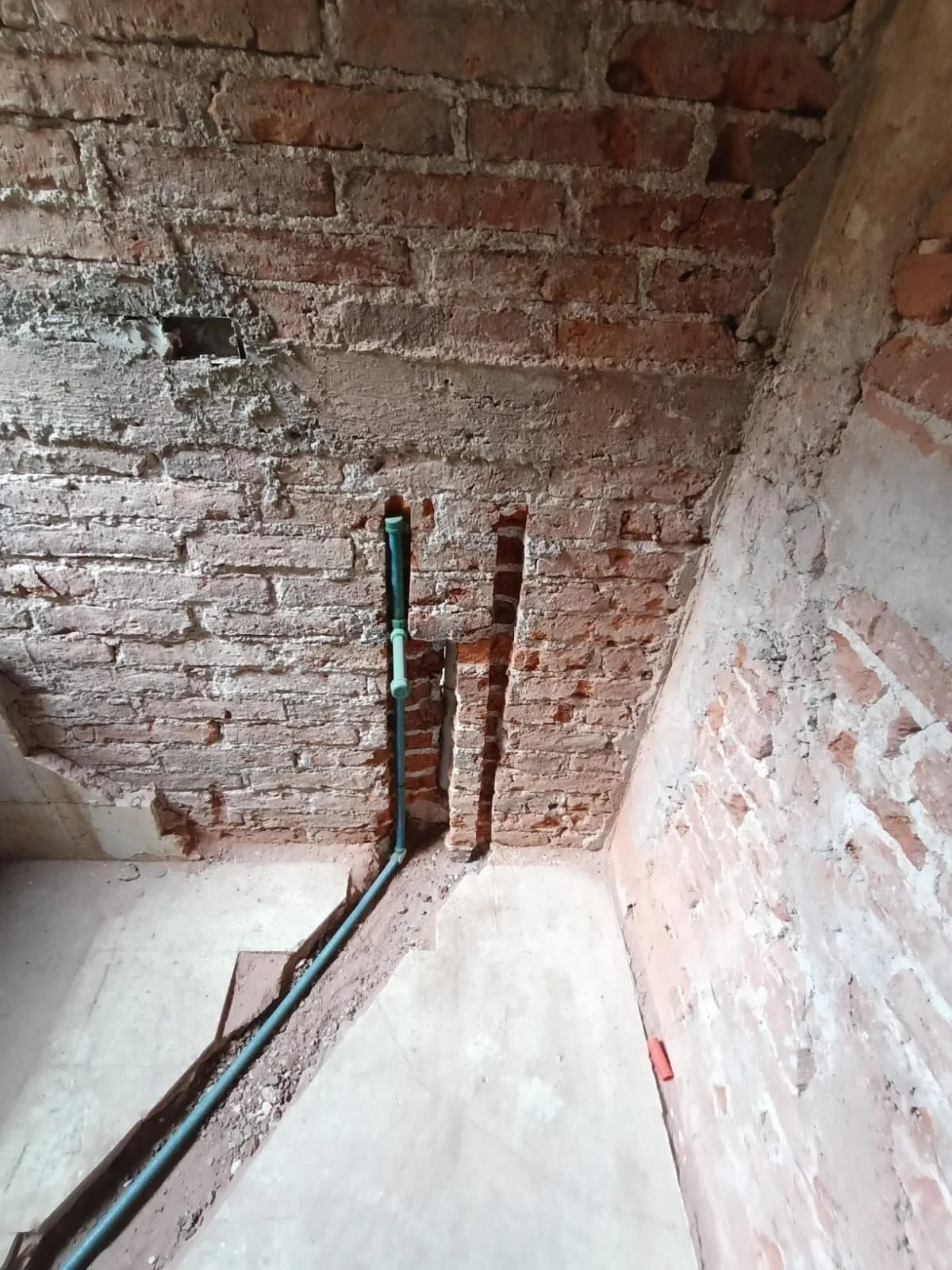

Se avanzó en la colocación de tubería de plomería.
Se recibió madera para la continuidad de los trabajos.

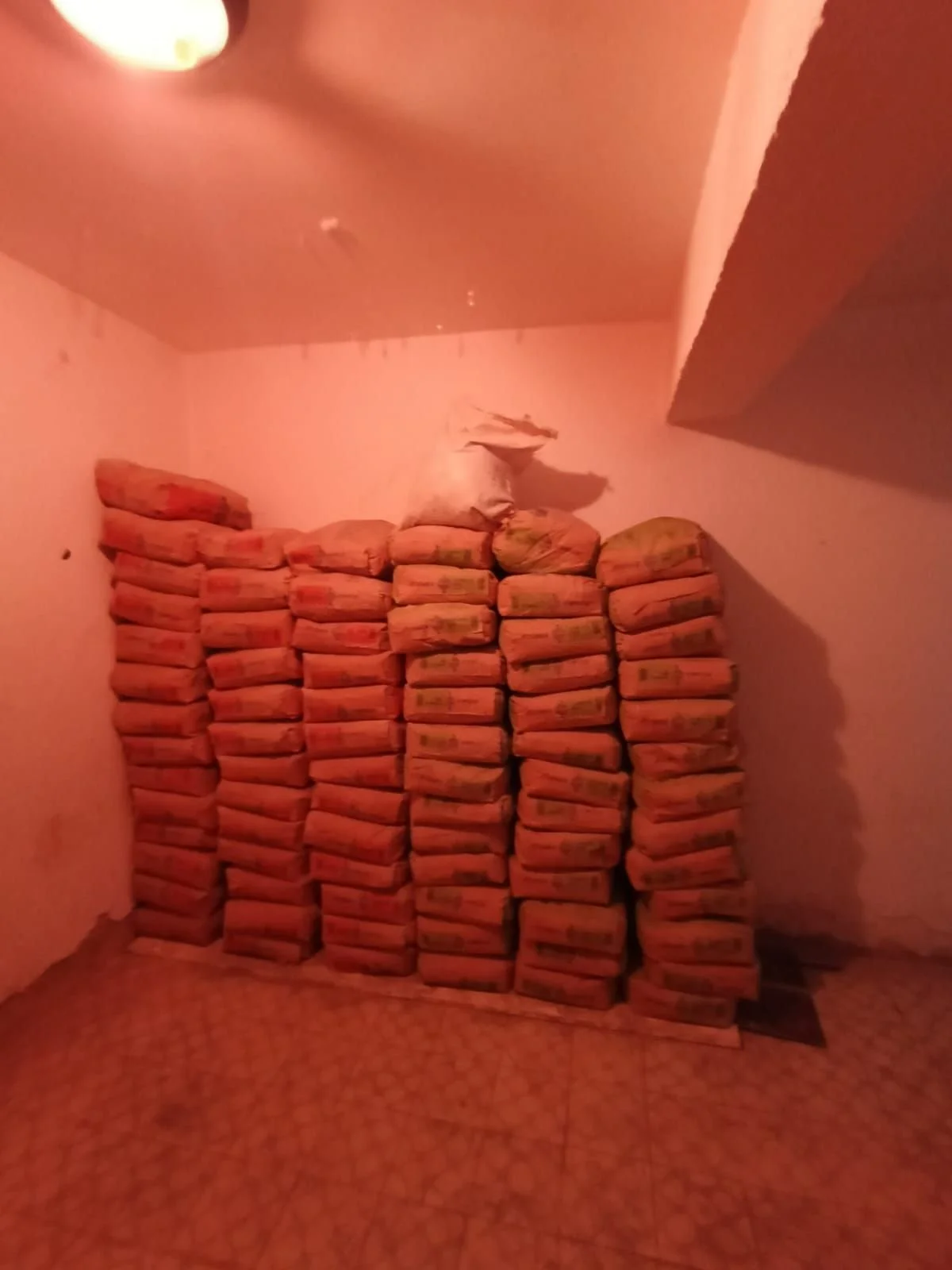

Se recibieron materiales y equipo de seguridad.
Hallazgos, incidencias o decisiones
Una patrulla acudió a la obra para revisar la situación relacionada con los andamios. Se habló con el policía con quien se había realizado el trato correspondiente y, después de la comunicación, la patrulla se retiró.
Pendientes inmediatos
Pendiente de ejecutar: Continuar el armado del puente y los andamios de fachada.
Pendiente de ejecutar: Dar continuidad a las instalaciones eléctricas, de plomería y a la aplicación de yeso.
