260826
Resumen
Avance principal: Se inició el desmantelamiento de la cubierta mediante el retiro de la lona y los cables tensados.
Trabajo complementario: La supervisión externa comenzó el levantamiento del aula Miztli para su reacondicionamiento.
Decisión técnica: El DRO comunicó las medidas previstas para la fabricación de las zapatas de la nueva cubierta.
Pendiente clave: Continuar el retiro de la estructura metálica e iniciar las zapatas conforme a las medidas indicadas.
Avances del día

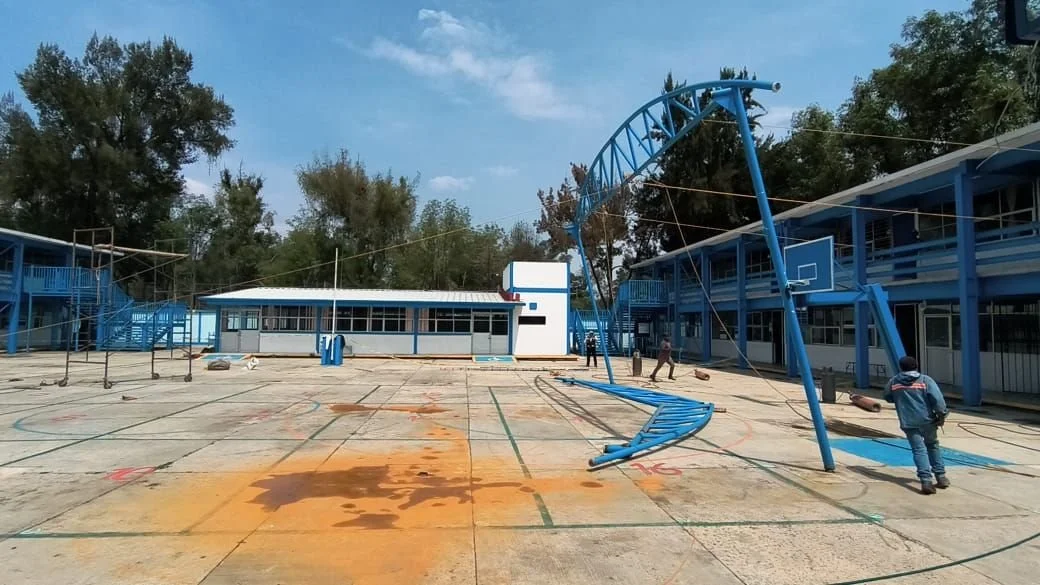

Se inició el desmantelamiento de la cubierta existente.

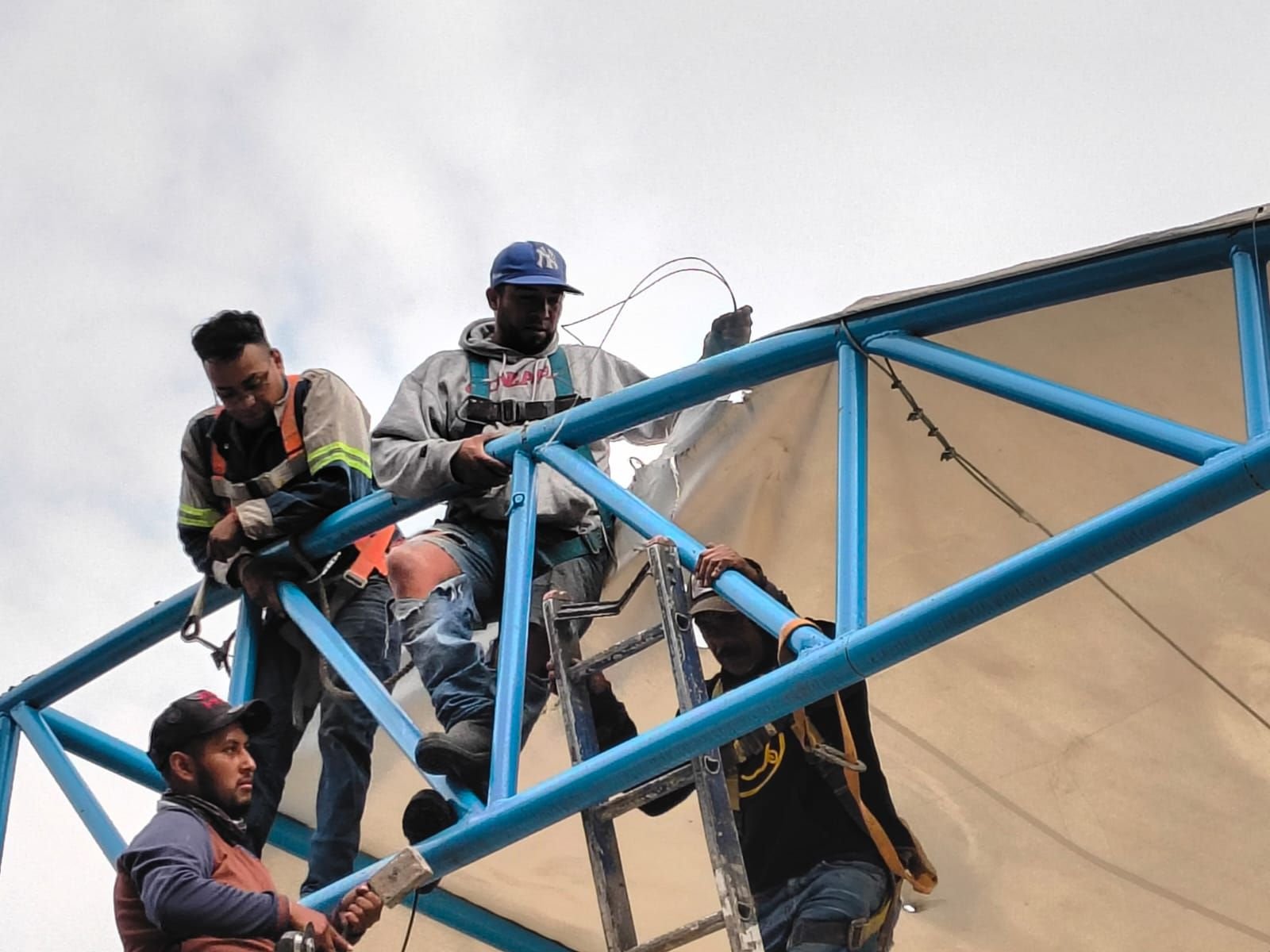

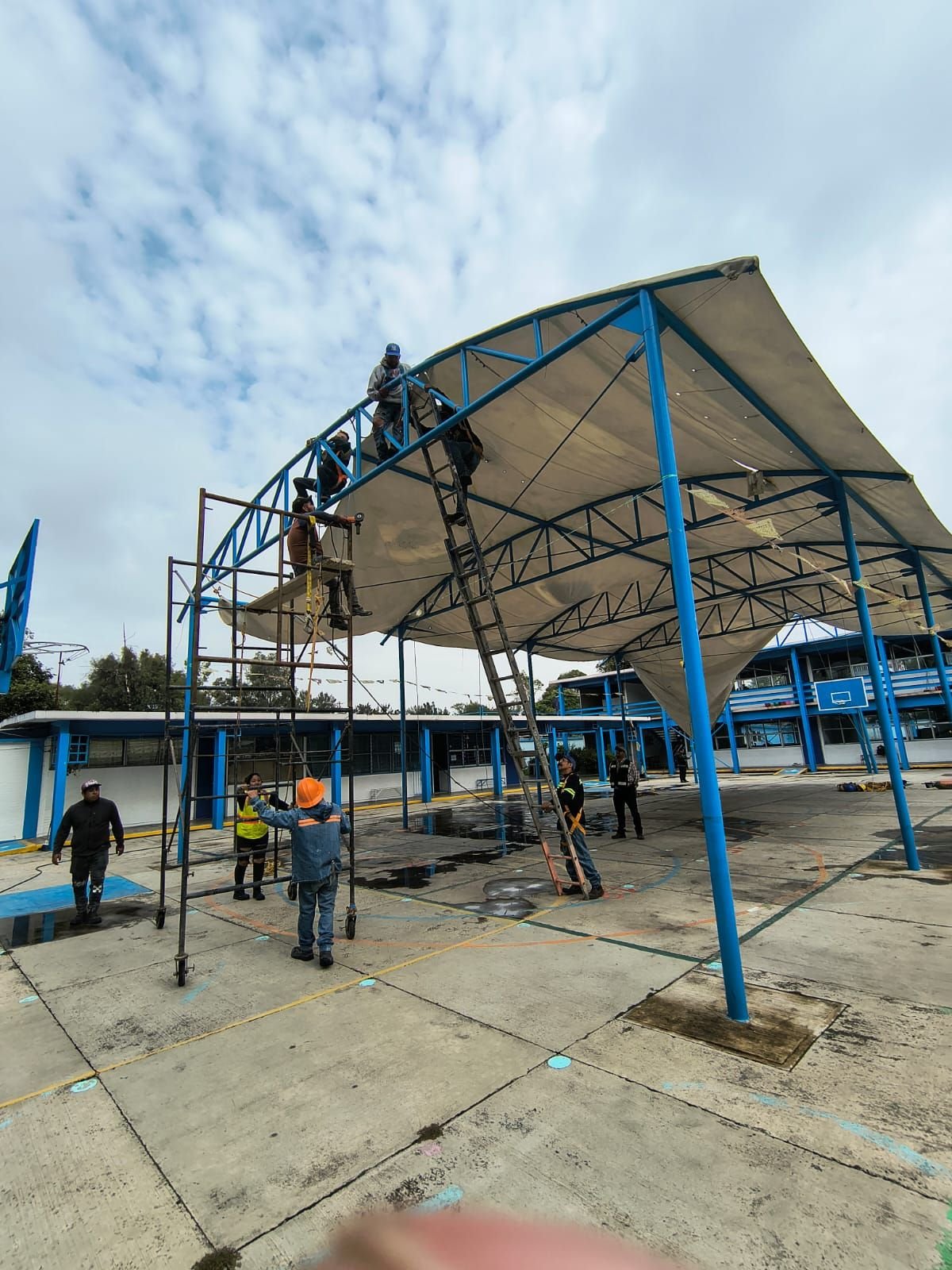

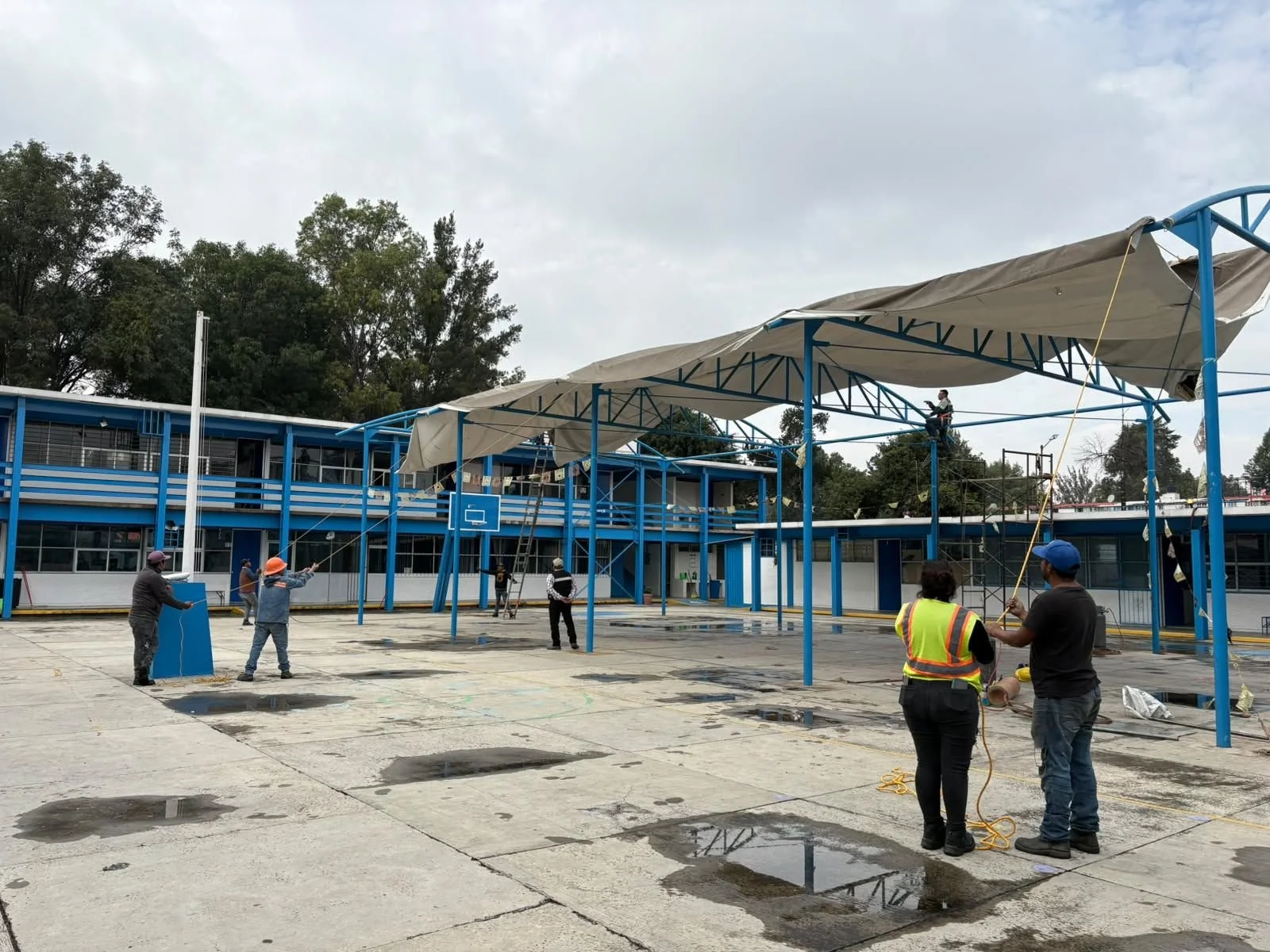

Se retiraron la lona y los cables tensados de la estructura.
Continuó el desmontaje de la herrería que conforma la cubierta.
La supervisión externa inició el levantamiento del aula Miztli, prevista para reacondicionamiento.
El DRO comunicó las dimensiones con las que se prevé comenzar la fabricación de las zapatas.

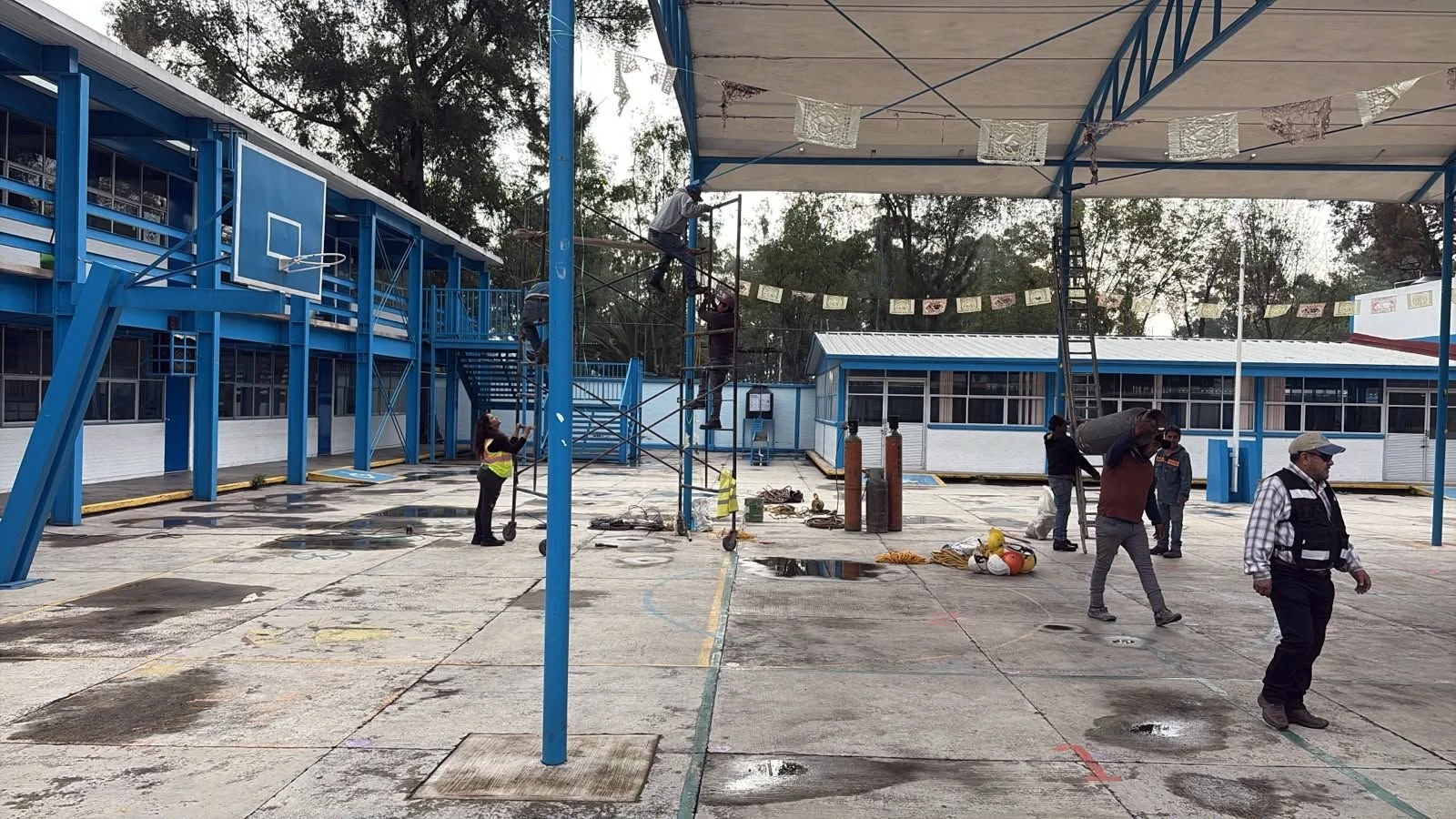

La cuadrilla de albañilería acudió al plantel y permaneció en espera de indicaciones para iniciar actividades.
Hallazgos, incidencias o decisiones
Los trabajos de albañilería no comenzaron durante la jornada, debido a que la cuadrilla permaneció en espera de instrucciones.
Las dimensiones para las zapatas de la nueva cubierta fueron comunicadas por el DRO; su fabricación queda como siguiente frente de trabajo.
Pendientes inmediatos
Pendiente de ejecutar: Continuar el desmantelamiento de la herrería de la cubierta.
Pendiente de ejecutar: Iniciar la fabricación de las zapatas conforme a las medidas comunicadas por el DRO.
Pendiente de ejecutar: Continuar el levantamiento del aula Miztli.
Personal en obra
Residencia de obra: Manuel, residente.
Albañilería: 2 oficiales.
Herrería: 1 herrero y 6 auxiliares.

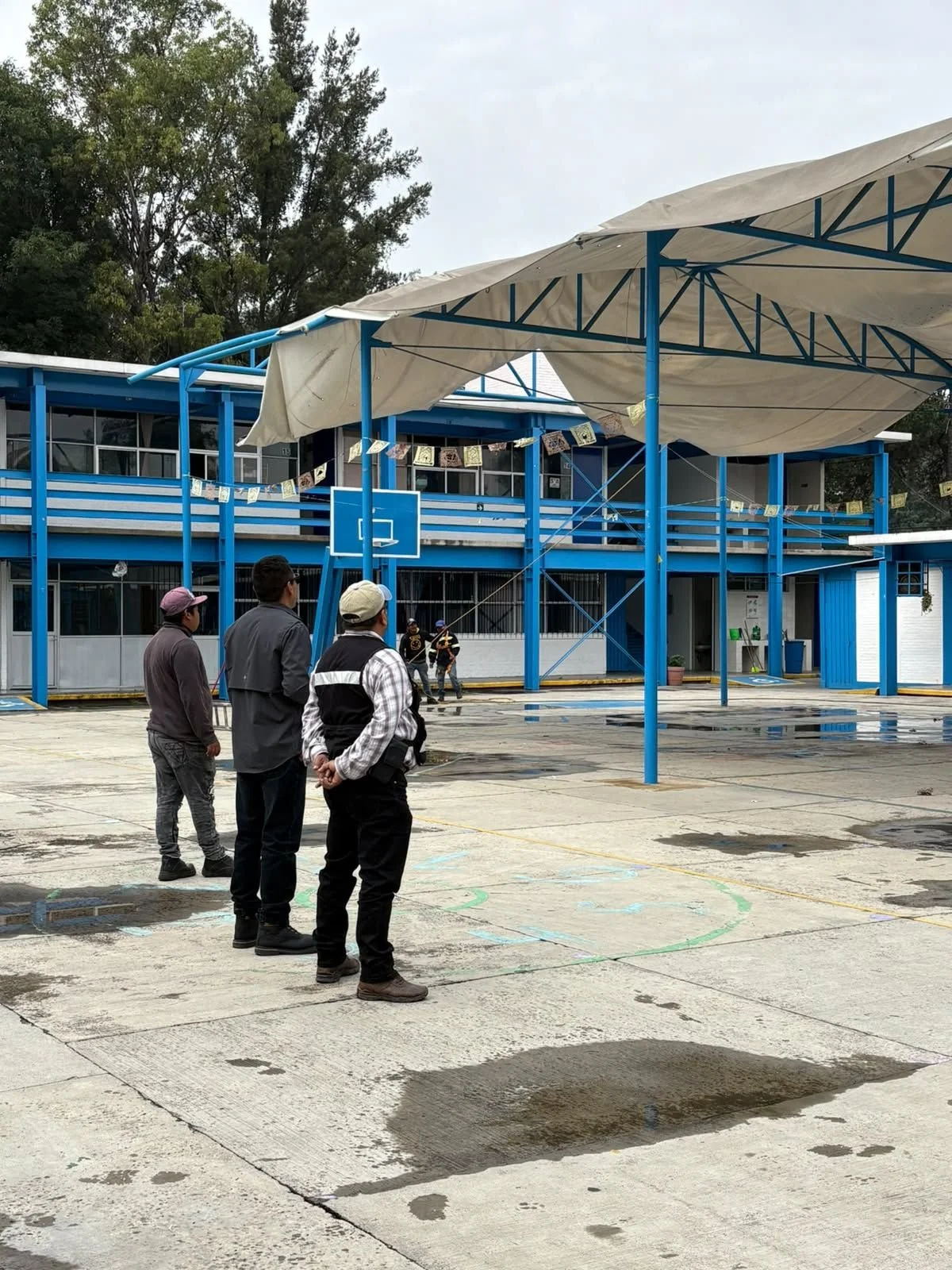

Visitas técnicas: Supervisión externa.
Estado del día
Se inició el desmantelamiento de la cubierta y el levantamiento del aula Miztli; el siguiente avance depende de continuar el retiro de la estructura e iniciar las zapatas.
