Resumen

Avance confirmado: Se informó que el día anterior quedó concluido el desmantelamiento total de la cubierta, incluida su estructura de acero.
Incidencia: Se esta esperando autorizacion y actualizacion de programa.

Pendiente clave: Demoler las zapatas de la cubierta retirada para posteriormente fabricar las nuevas.

Avances del día

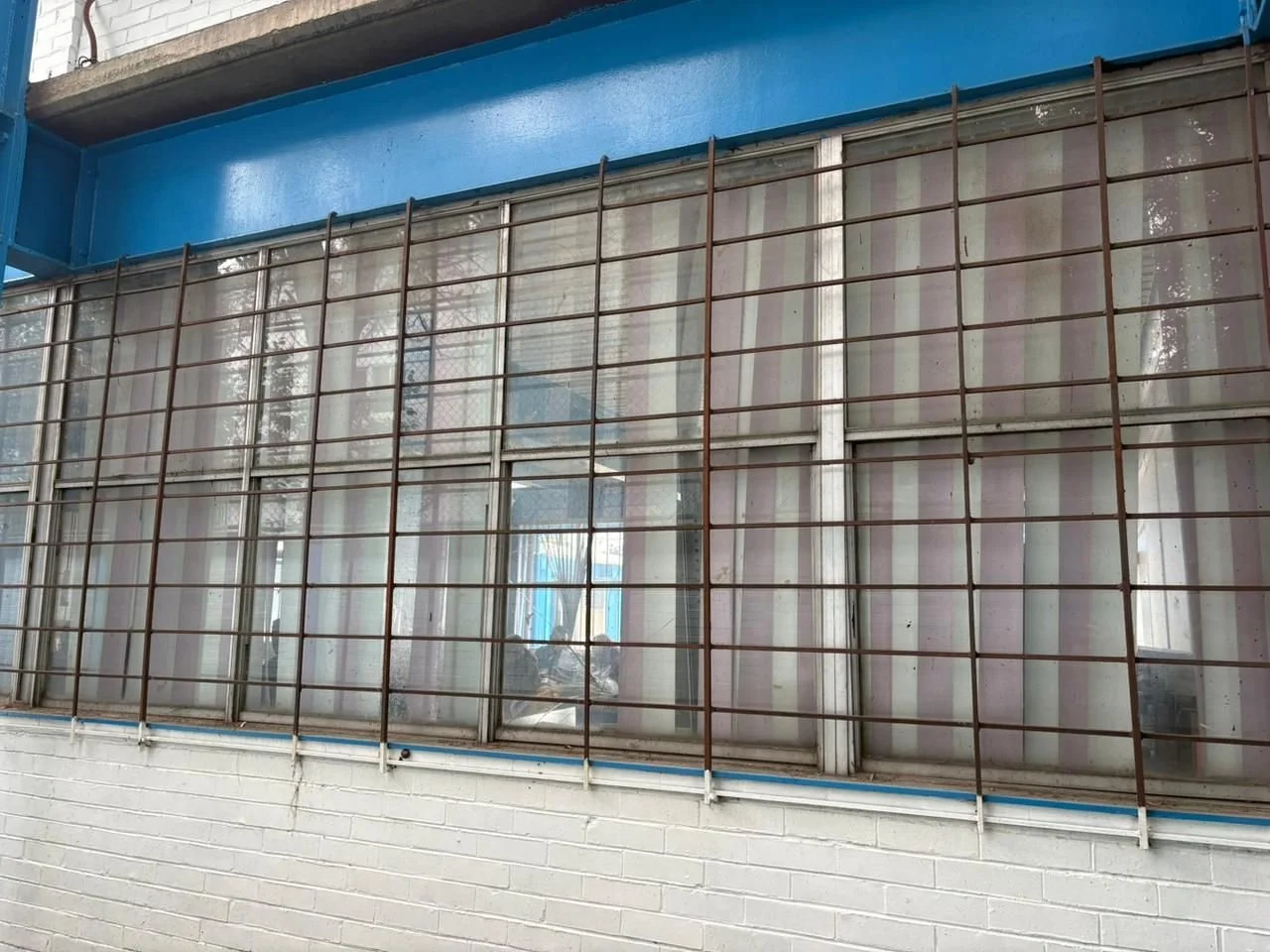

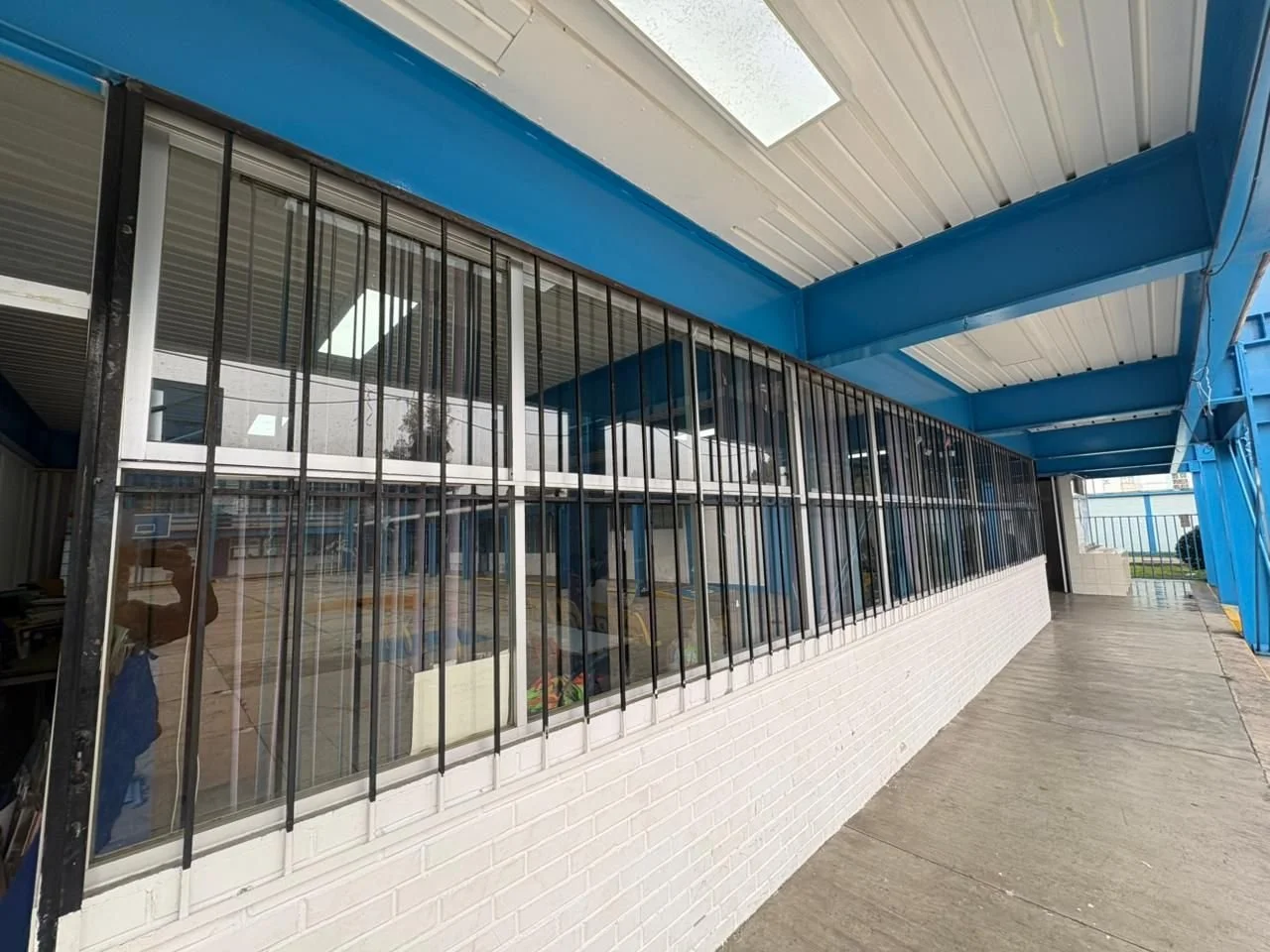

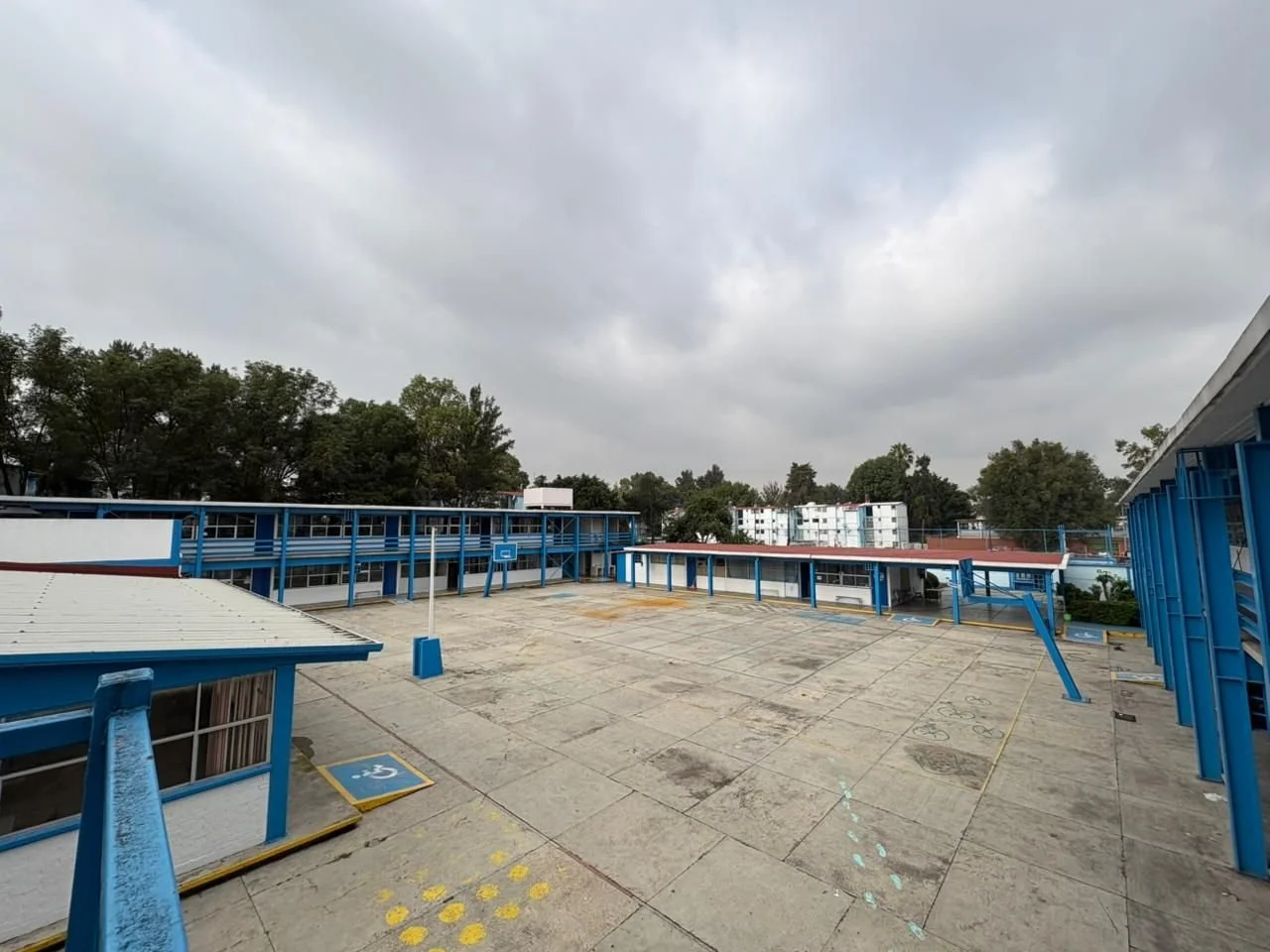

  • No se realizaron trabajos físicos dentro del plantel.

  • Se avanza trabajo de gabinete para actualizar costo de cubierta y sopesar el alcance de dicho.

  • Se dejó asentado que el 26 de agosto concluyó el desmontaje total de la cubierta y de su estructura de acero.

Personal en obra

Asistencia registrada: S/V; visita residente fotografico.

Siguiente
Siguiente

260826
