260723

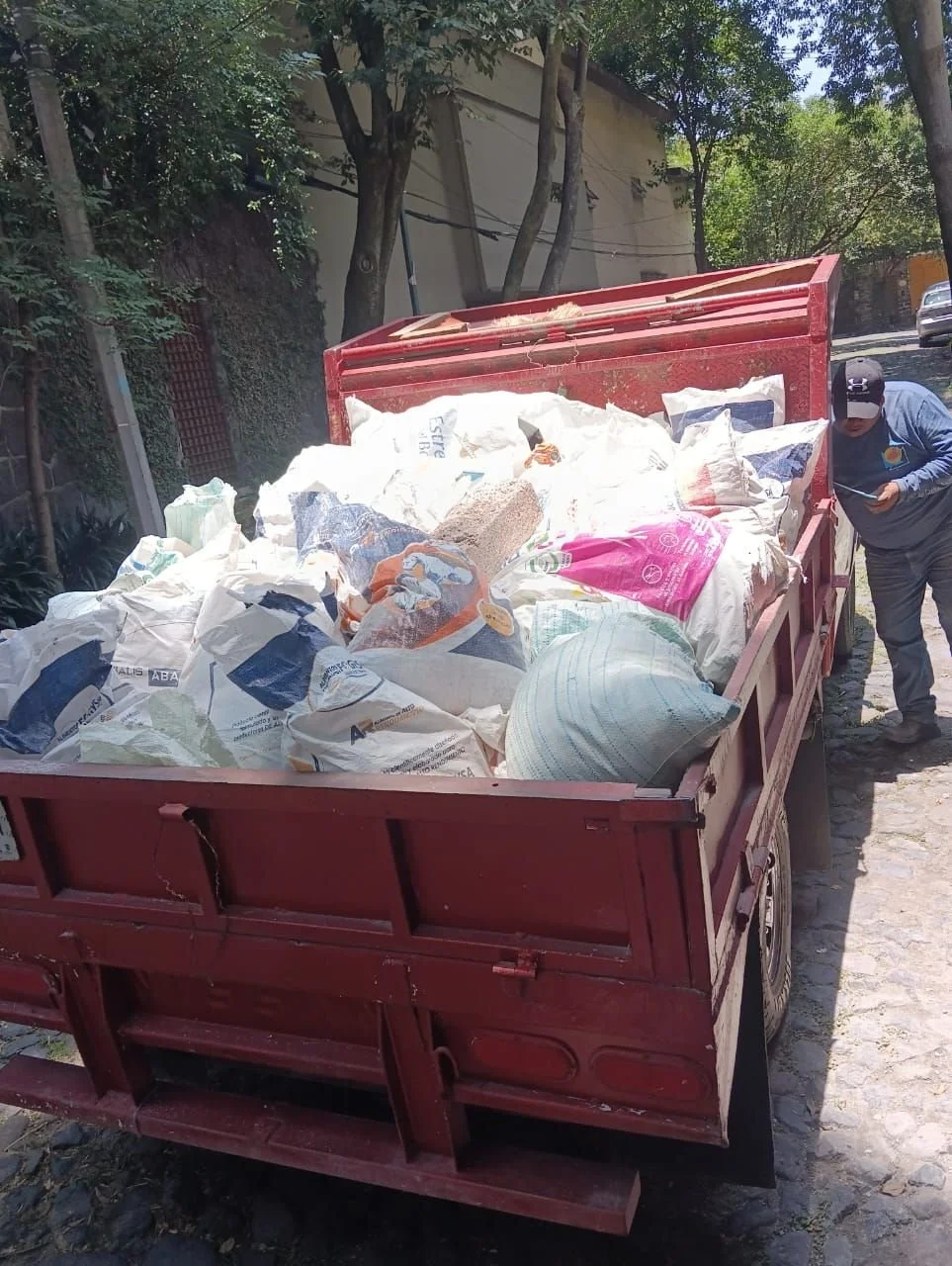

Se realizó retiro de escombro, correspondiente a 45 costales.

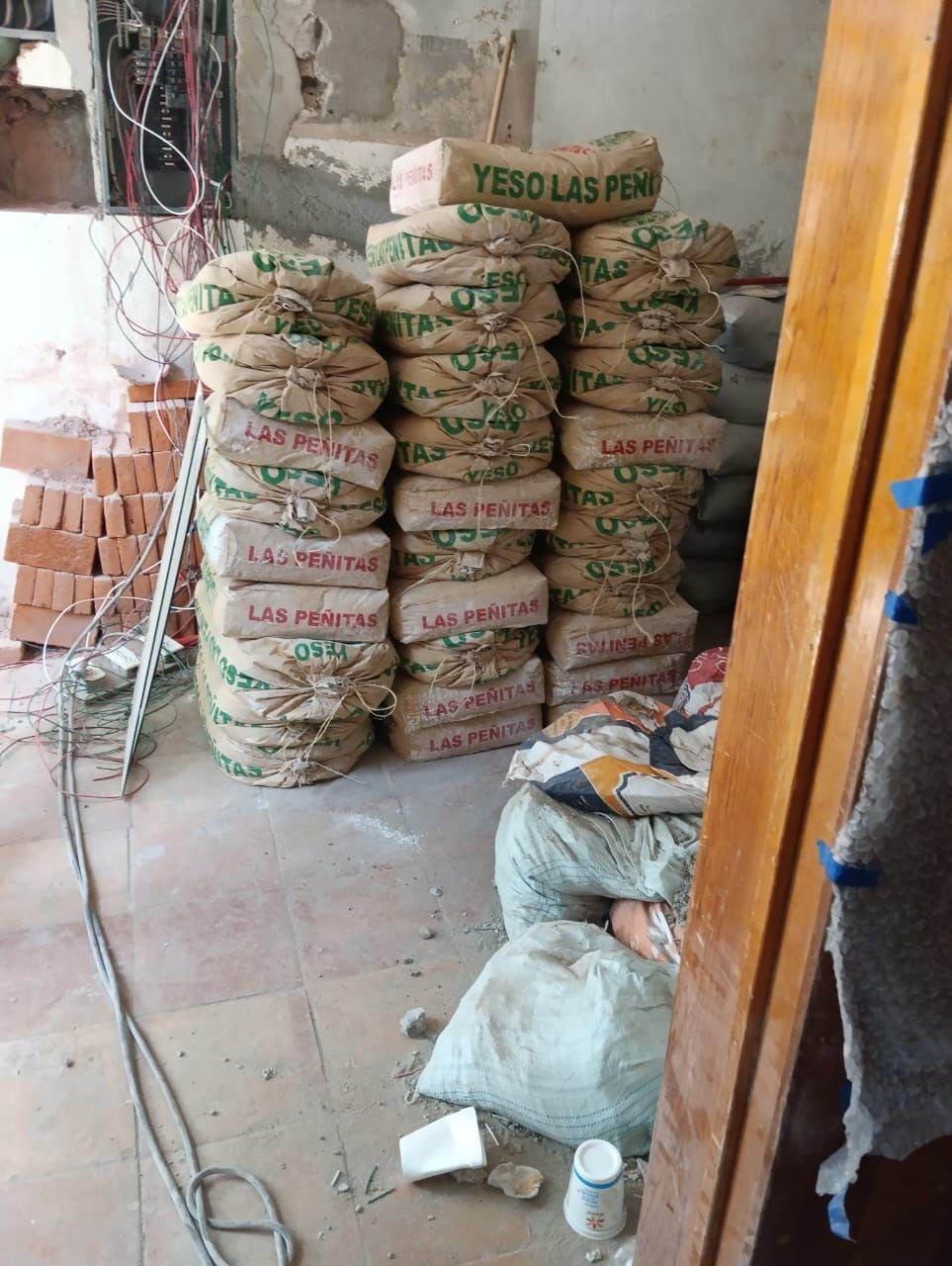

Se recibió entrega de yeso, correspondiente a 30 bultos.

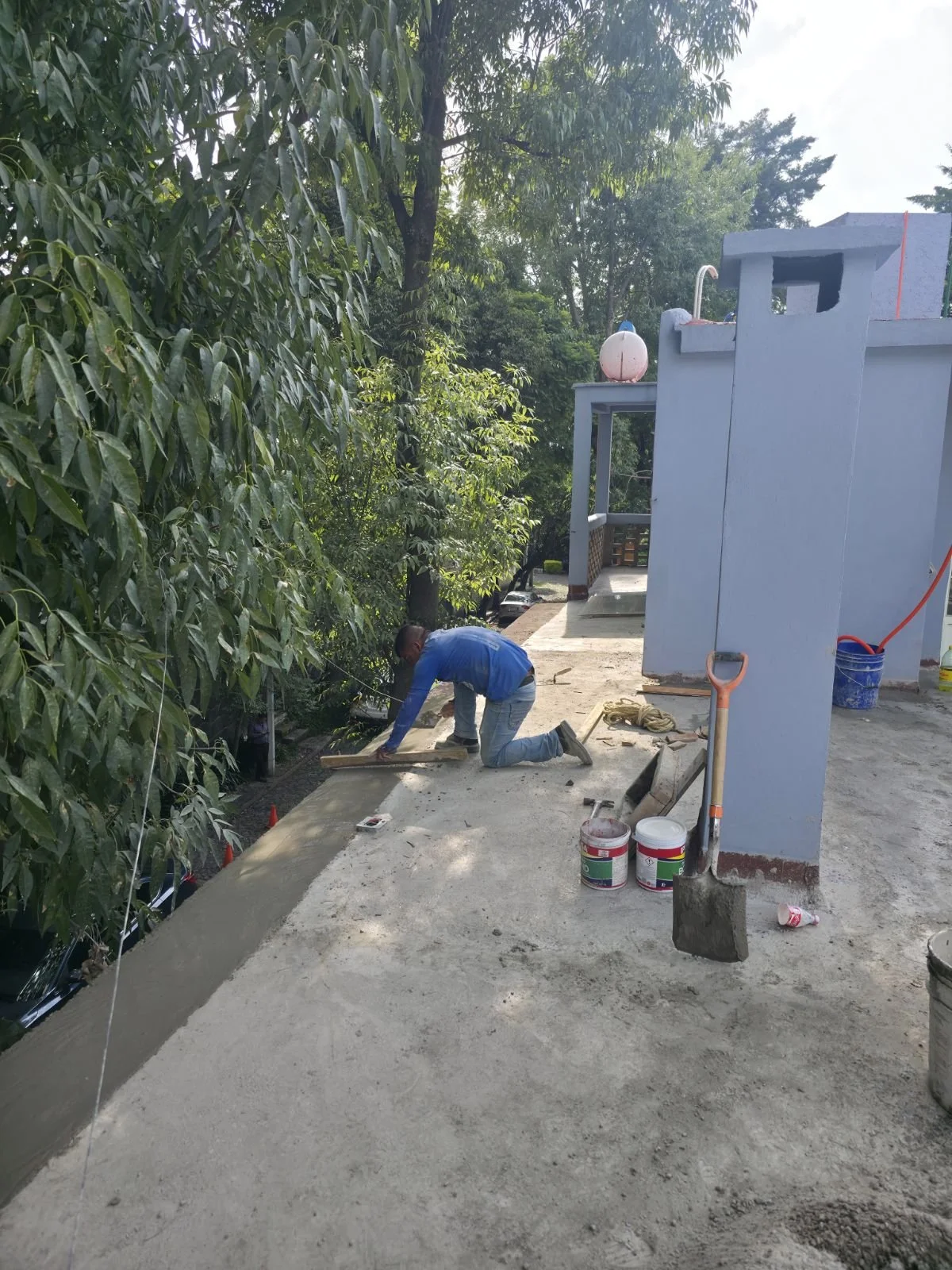

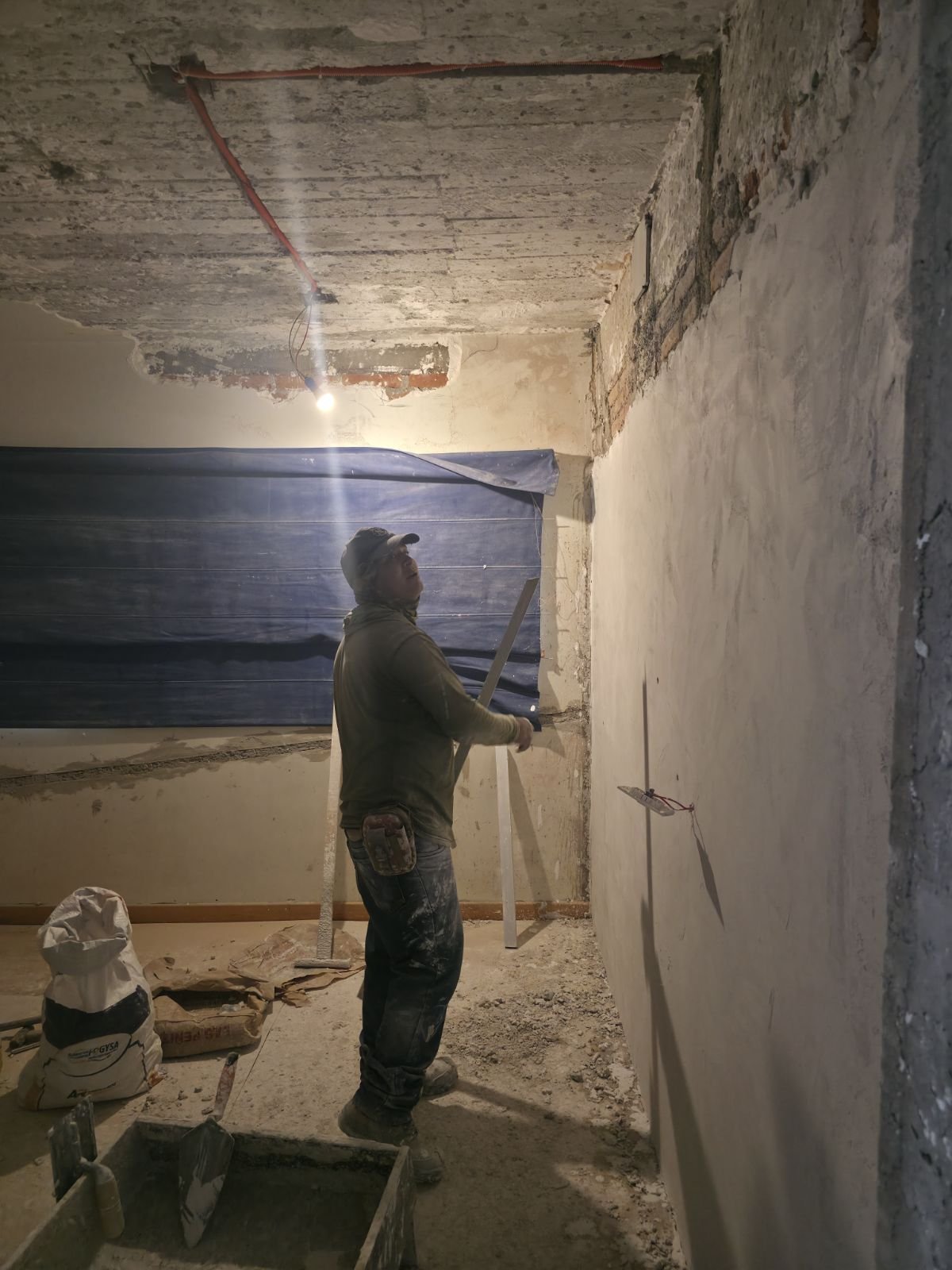

En planta alta se continuó con la aplicación de yeso en muros faltantes.

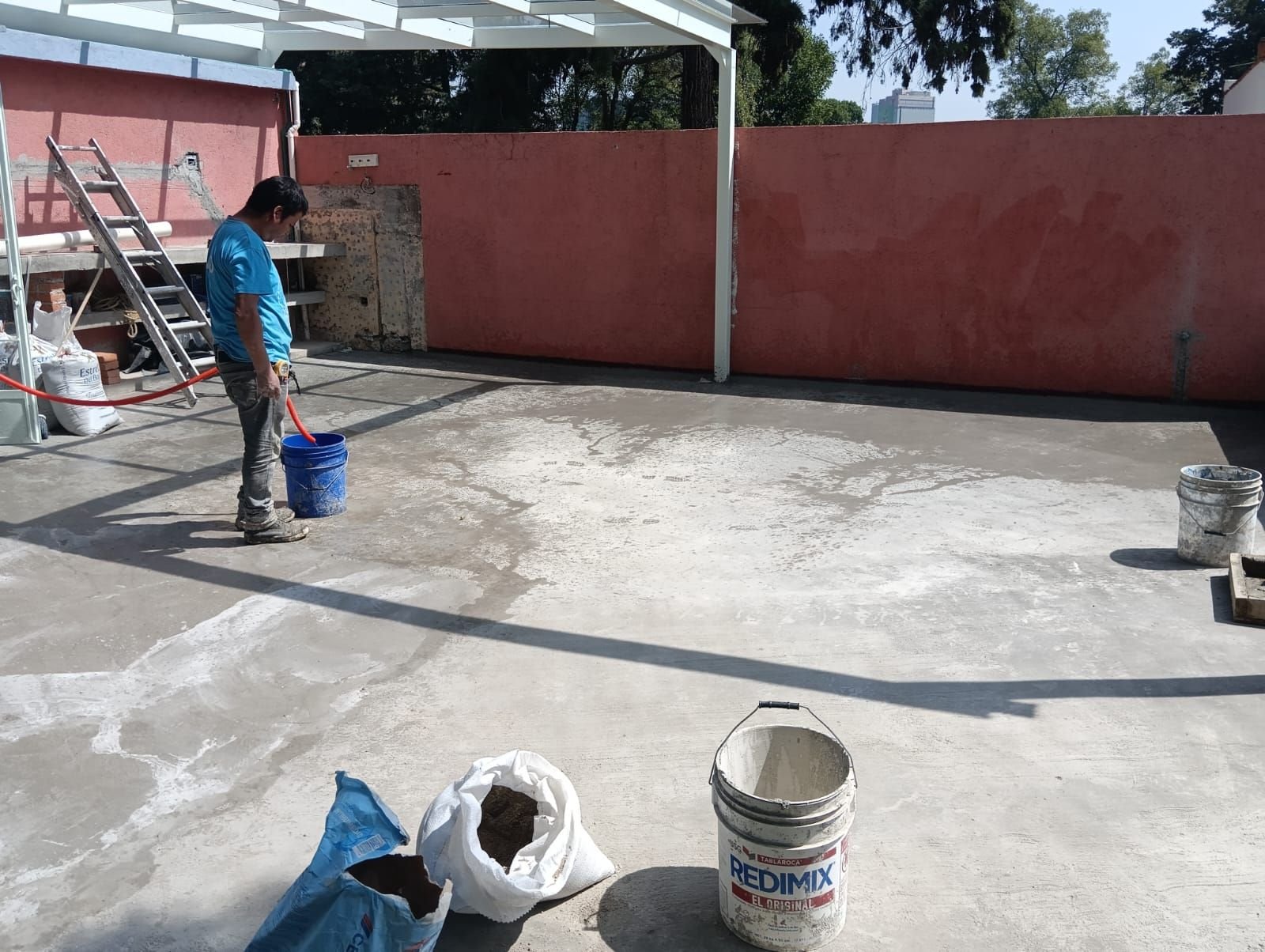

En azotea se realizaron trabajos relacionados con el firme:

  • Descimbrado del firme

  • Curado del firme

  • Revisión de pendientes

Se llevaron a cabo labores de limpieza general de obra, principalmente en escaleras y planta alta.

Aluminio y ventanas

Se realizó la colocación de vidrios en ventana de Sala TV.

También se dio continuidad al mantenimiento de ventana en recámara principal.

Actualización de azulejos

Se recibió actualización sobre nuevas opciones de azulejos, buscando alternativas que sí cumplan con los tiempos requeridos de obra.

Jordi envió cotización de dos opciones de azulejo, con muestra en fotografías. Se indicó que dichas opciones cumplen con los tiempos de entrega pero presentan un incremento considerable en el costo. También se revisó una opción adicional con el mismo proveedor, pero en diferente modelo.
