260724

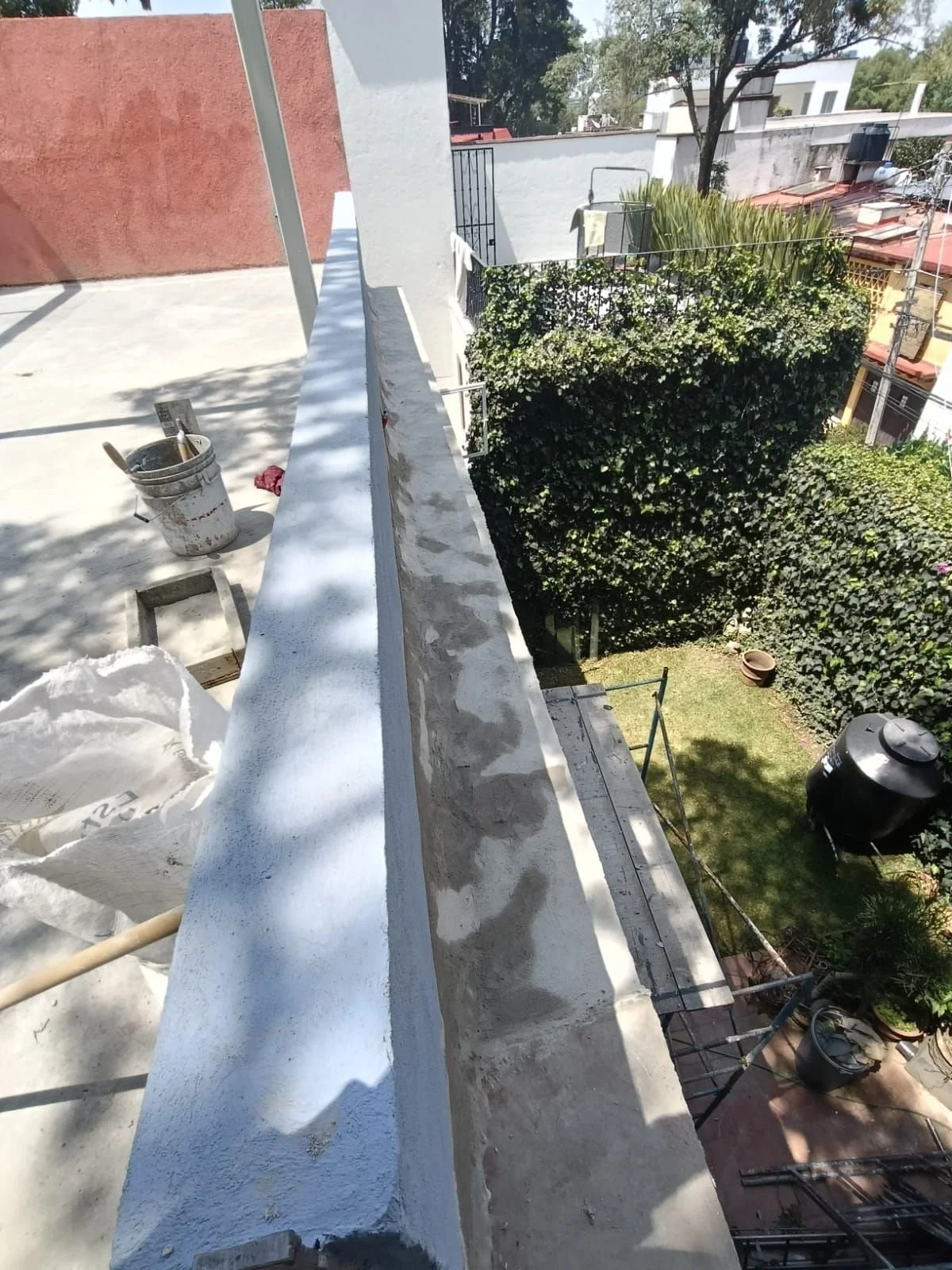

Se realizaron trabajos de chaflán en azotea, atendiendo la parte pendiente.

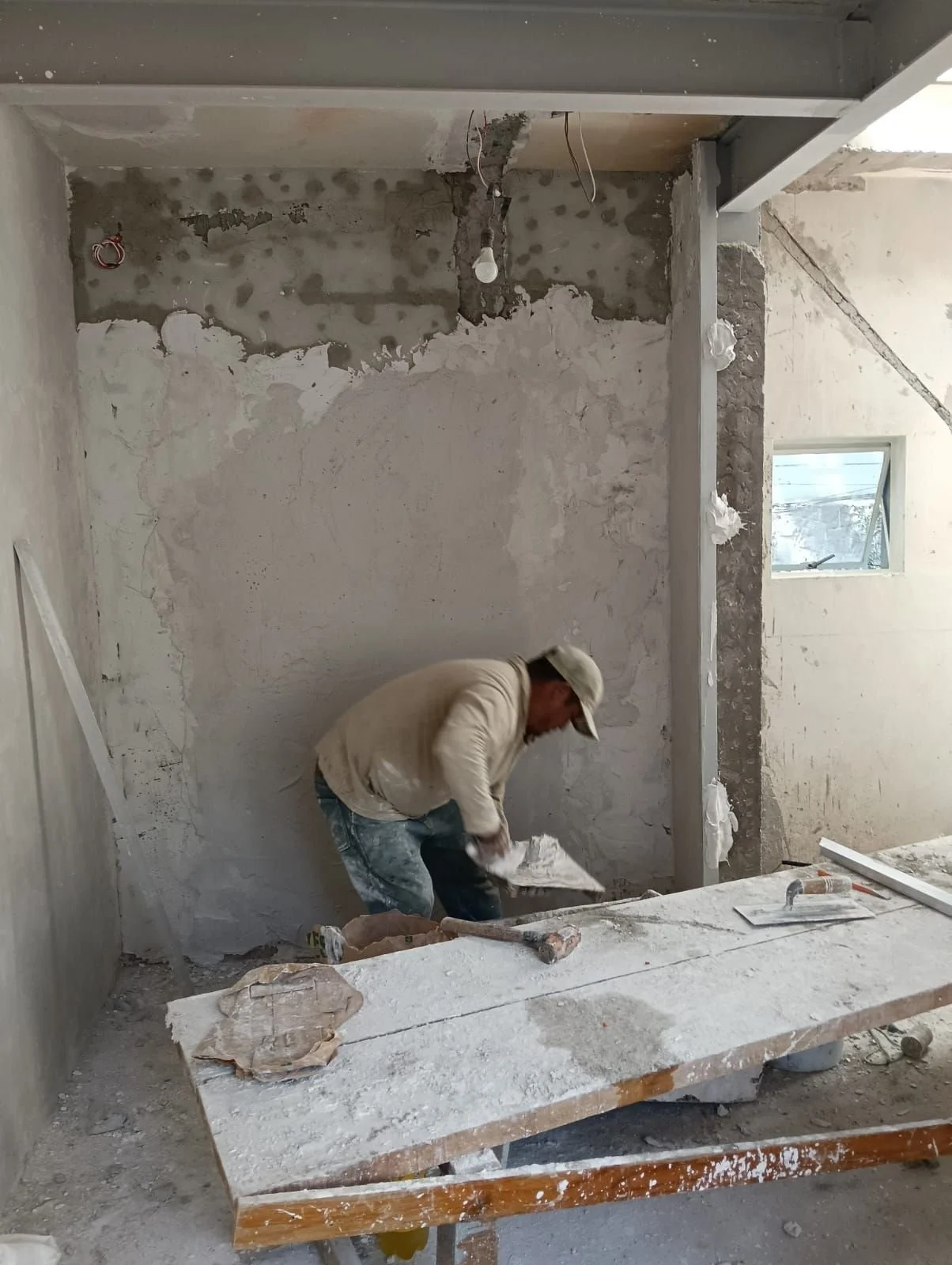

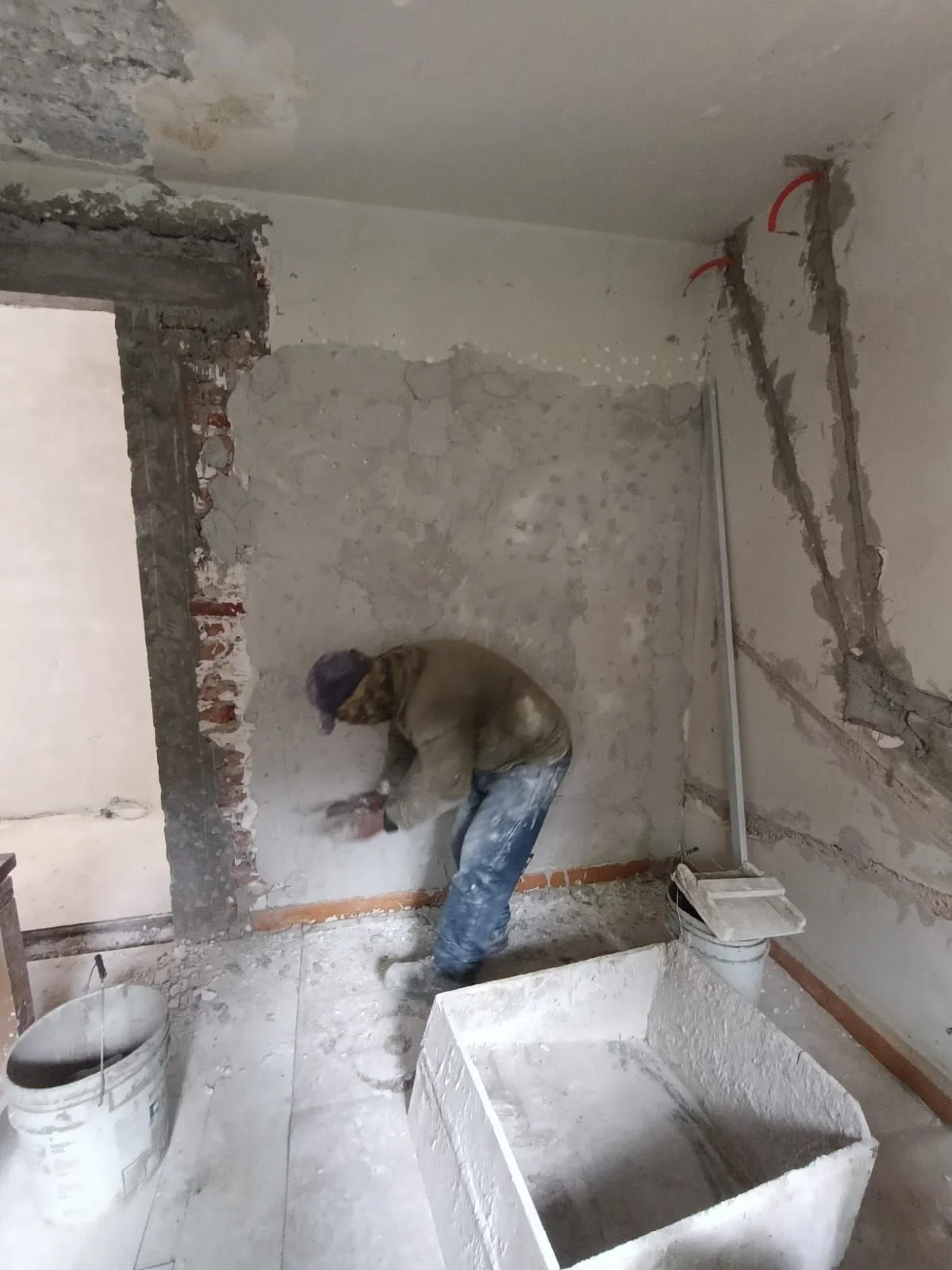

En planta alta se continuó con la aplicación de yeso en recámara secundaria y área de lectura.

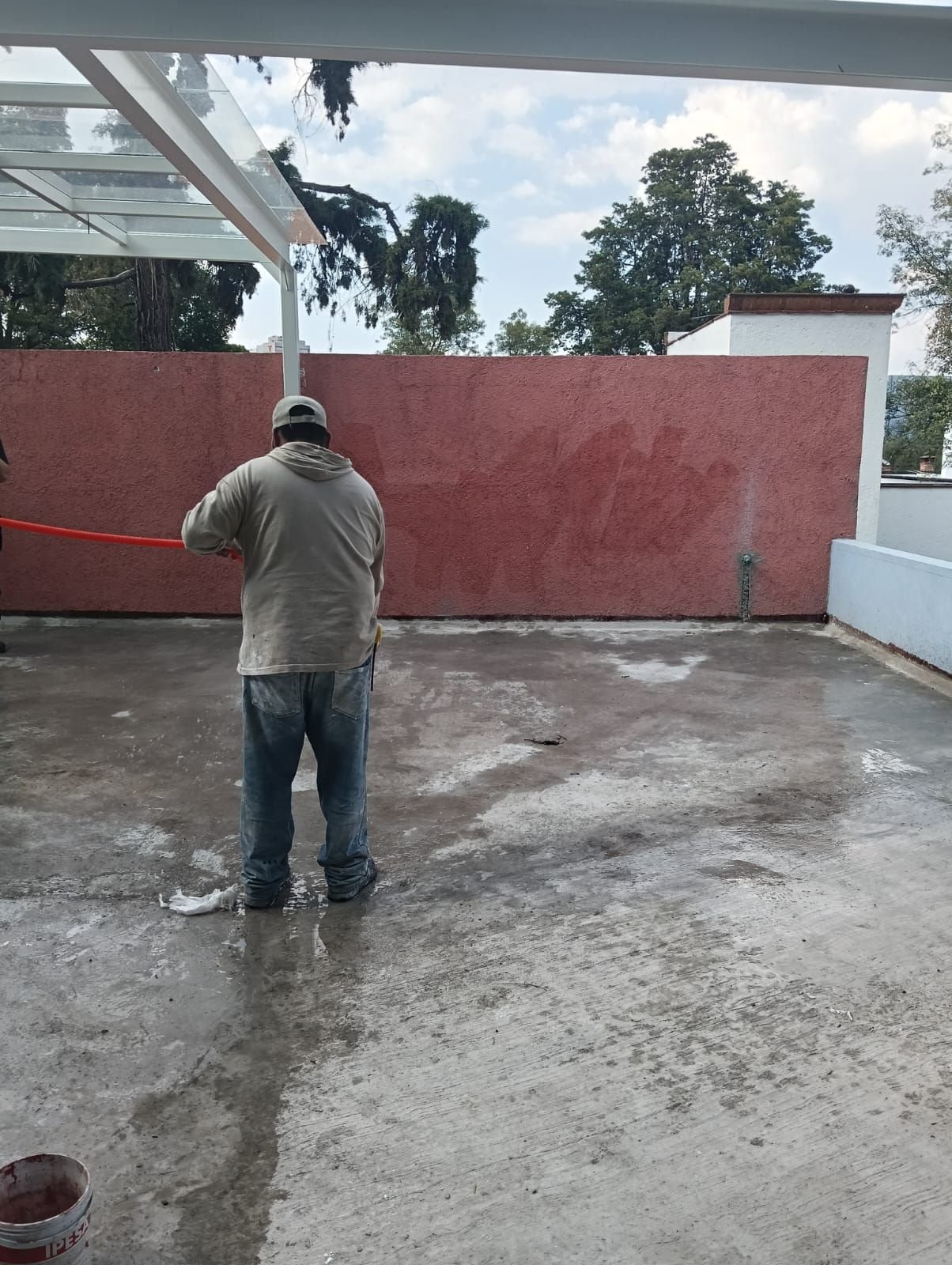

Se dio continuidad al curado del firme en azotea, para asegurar el correcto fraguado del colado realizado.

En Sala TV se aplicó Redimix en plafón, avanzando en la preparación de superficies para acabados.

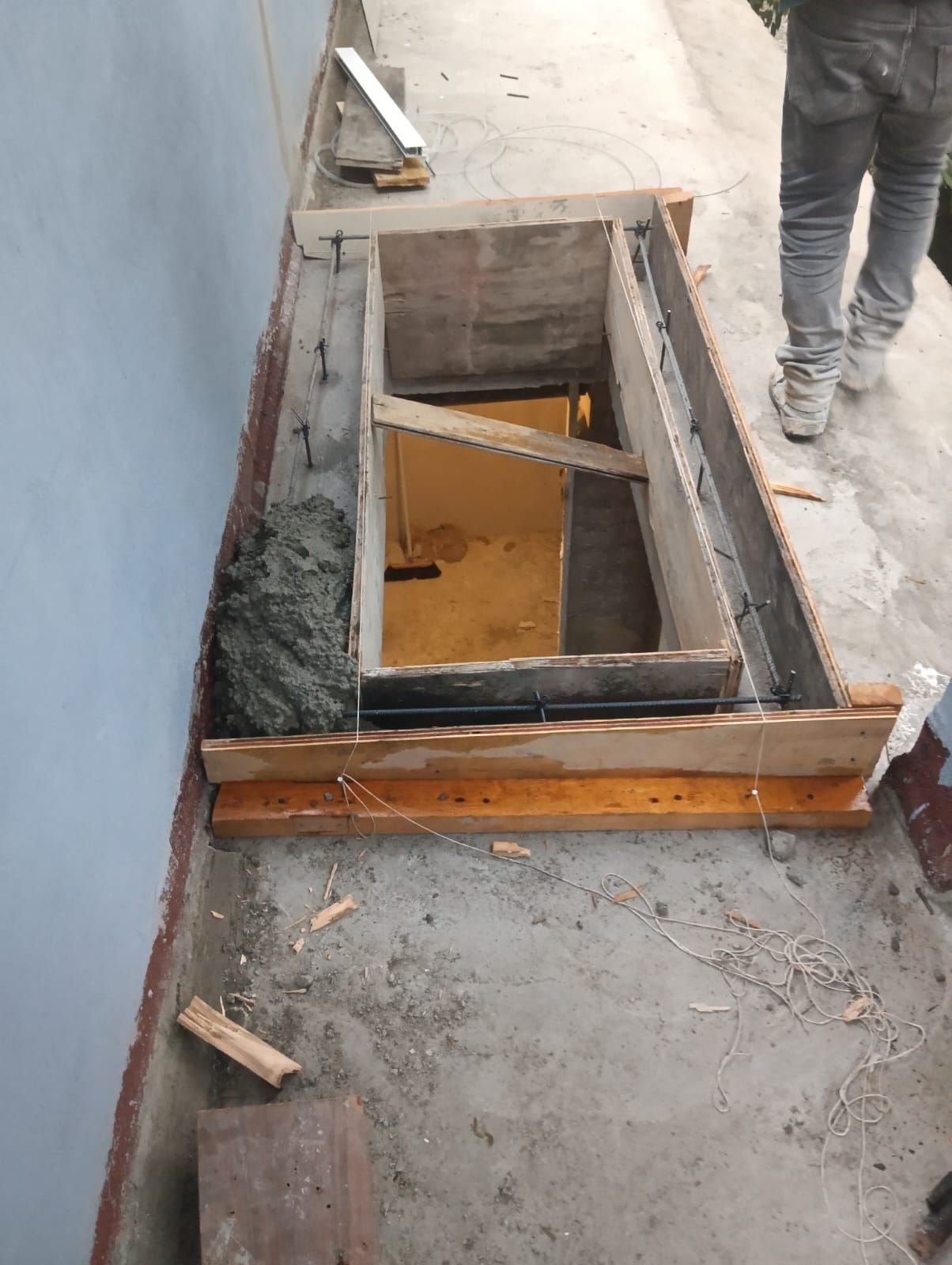

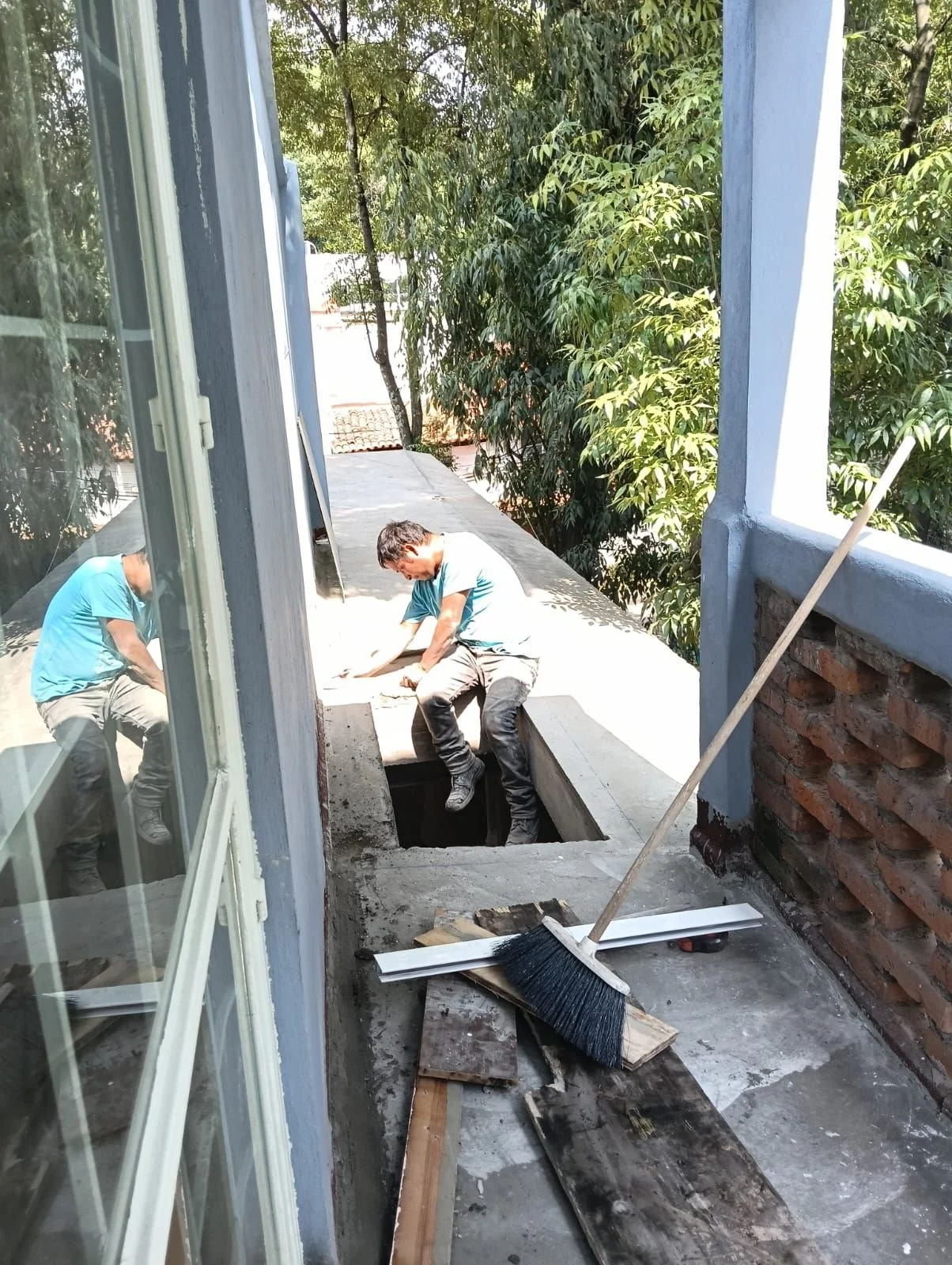

Se ejecutó cimbra para nivelar la cadena del domo, preparando el elemento para su ajuste y posterior terminación.

Cotizaciones y materiales

Se realizó revisión y actualización de cotizaciones de azulejos, considerando opciones sustitutas para los materiales cuyos tiempos de entrega ya no son viables para la programación de obra.

También se actualizaron precios generales relacionados con dichos materiales.

Coordinación con Comité

Se reprogramó la visita de Comité para toma de medidas al día miércoles, con el objetivo de permitir que los yesos de planta alta estén concluidos antes de realizar el levantamiento correspondiente.
