260715

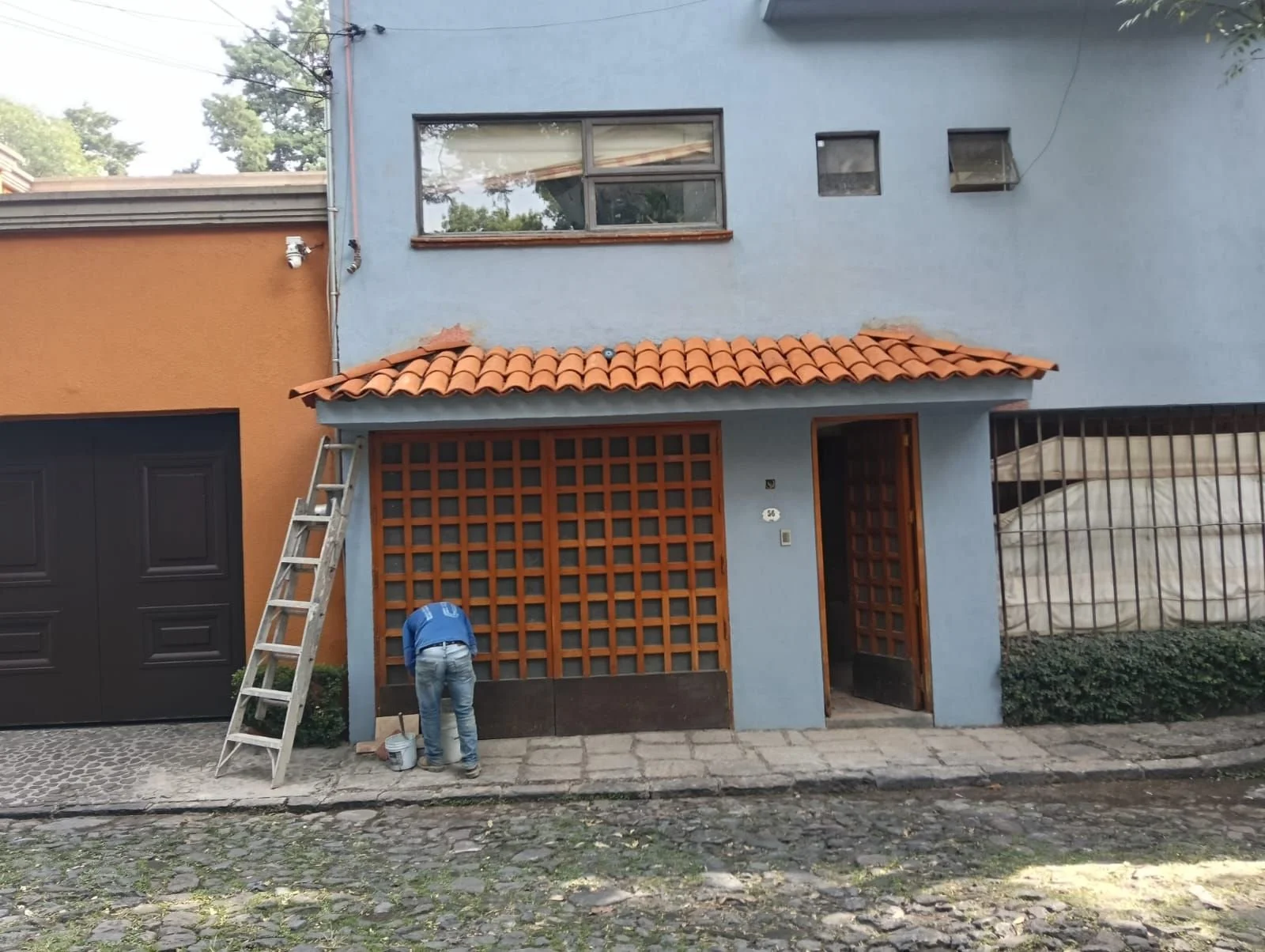

Se continuó con la colocación de tejas en fachada, quedando pendientes remates en esquina y costilla.
En planta alta se avanzó con trabajos de yeso.
Se recibió visita de Sebastián de ILWT y Karen de Comité, revisando circuitos eléctricos y ajustes pendientes. Durante la visita se añadieron:
3 cajas para apagadores
2 salidas para LED

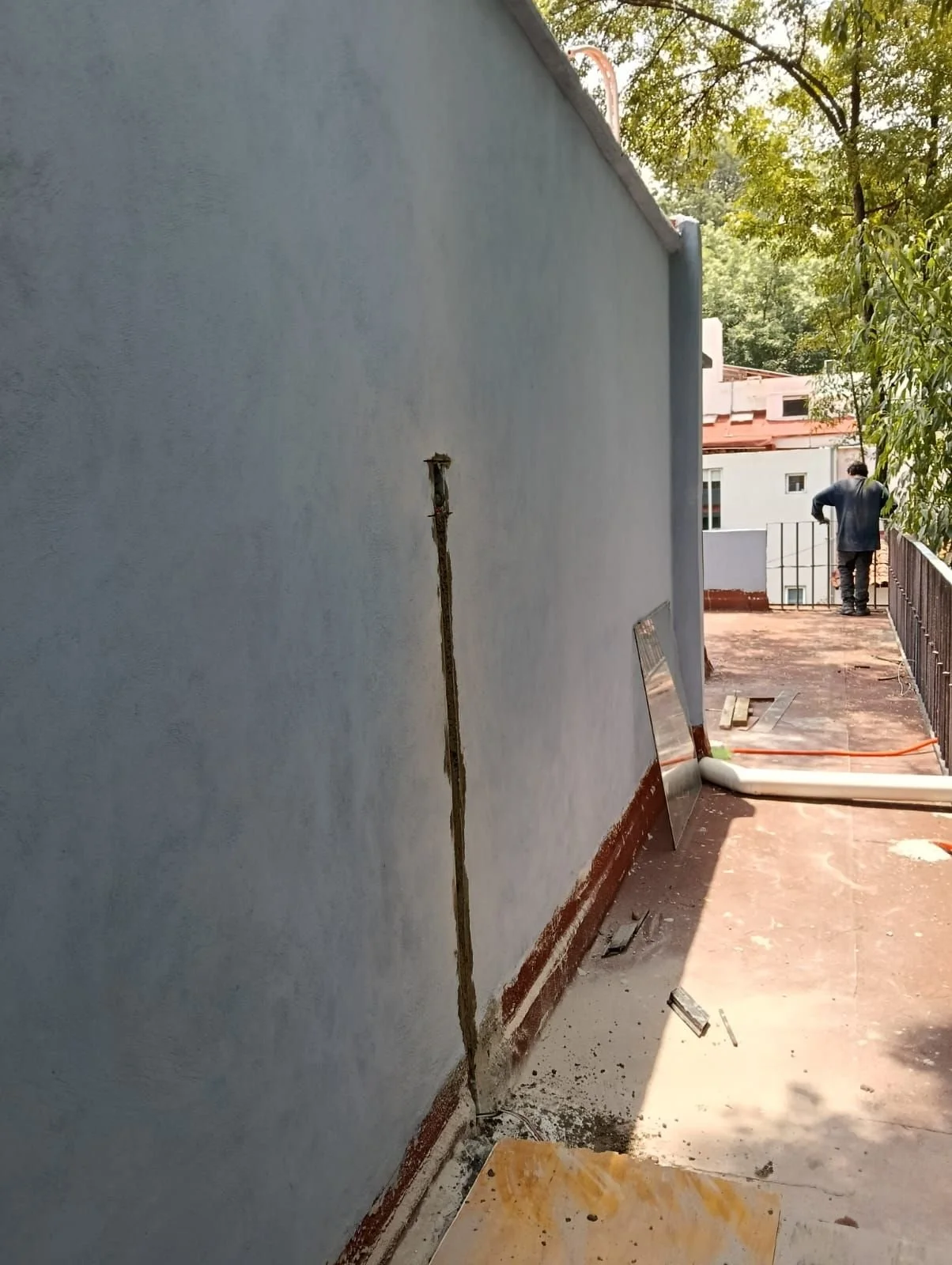

Se realizaron ranuras eléctricas y se revisaron accesorios eléctricos, principalmente apagadores.
Se reporta que estos ajustes derivan de revisión del equipo de ILWT y generaron un retraso aproximado de un día, ya que las salidas se ejecutaron durante esta jornada.
Se continuó con la pintura en puerta recortada hacia terraza.

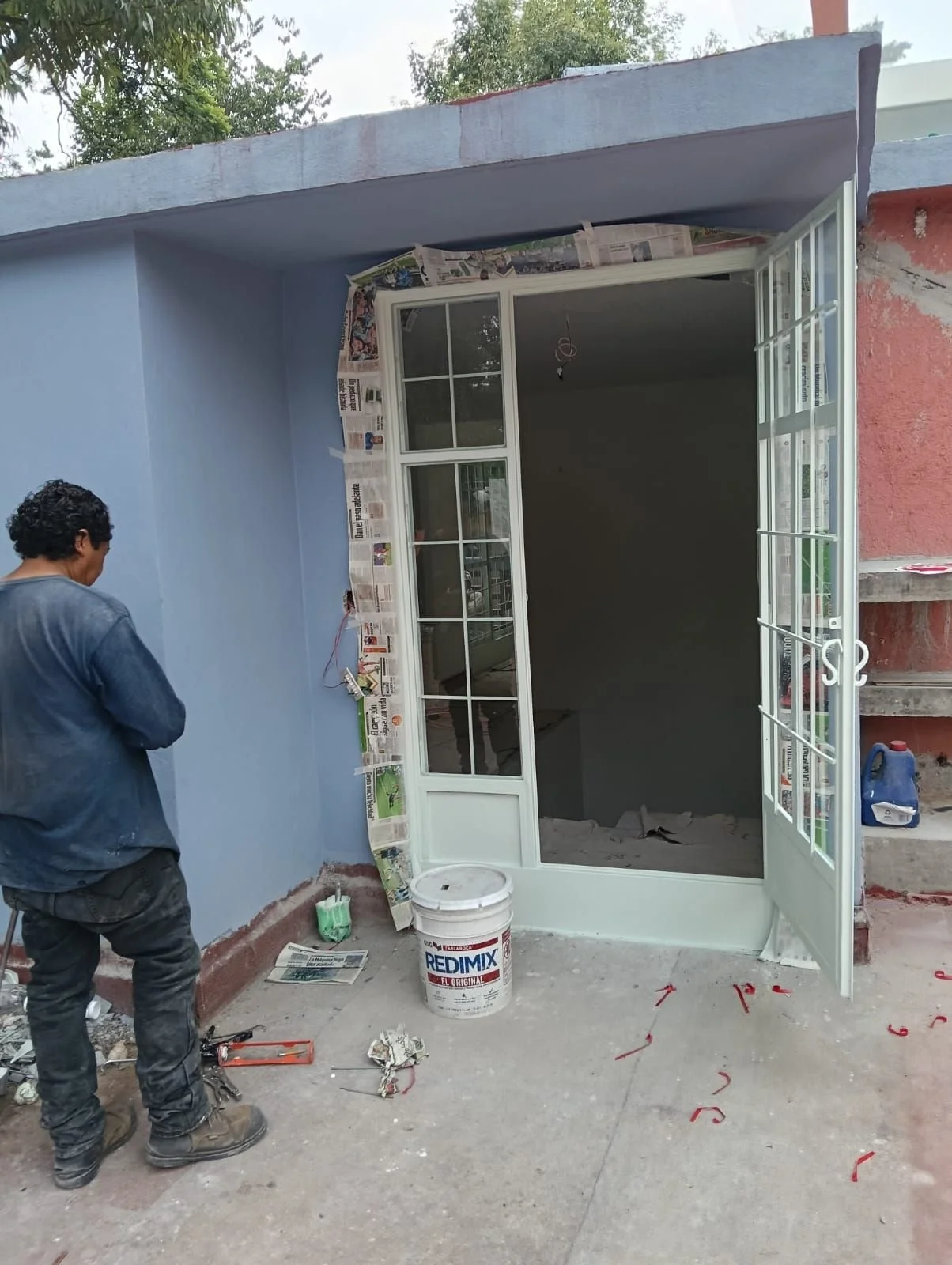

En cancelería se realizó la colocación de vidrios en puerta hacia azotea, quedando un cristal pendiente.
Revisión de barandal

Se revisó el diseño del barandal, especialmente los elementos verticales, para evitar interferencia con la huella.
Queda pendiente la aprobación de Comité.
El avance de este punto puede generar retraso dependiendo del tiempo de respuesta.
Revisión estructural

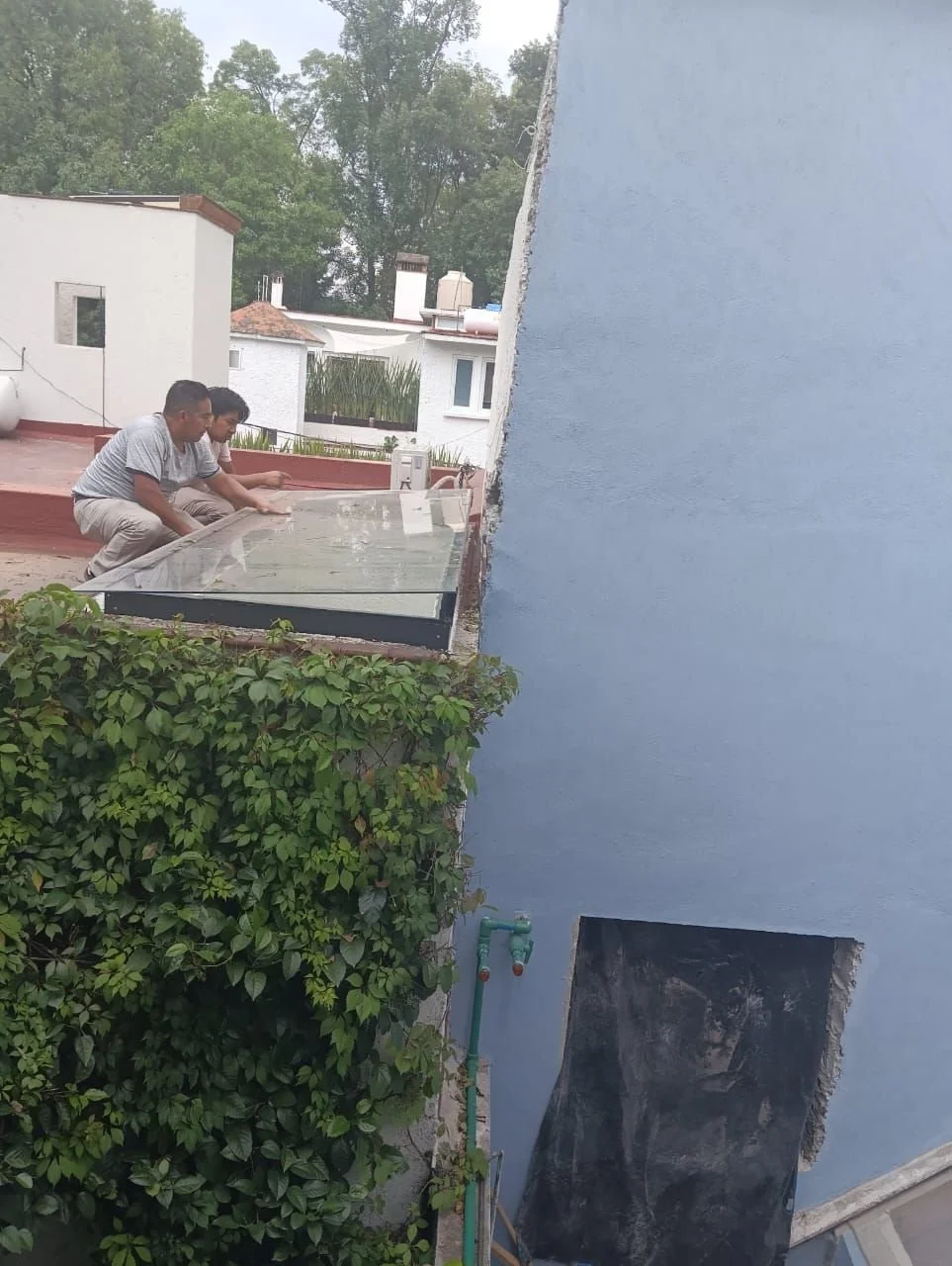

Se recibió visita del estructurista para revisar temas relacionados con:
firme en azotea
refuerzo para muro de cocina
pago correspondiente
Materiales y acabados
Se recibieron muestras de Deck Fantasy Floor, recibidas por Maestro Froy.
Se avanzó con acabado fino en muros del pasillo de servicio, incluyendo repisas y tramo hacia jardín.
