260714

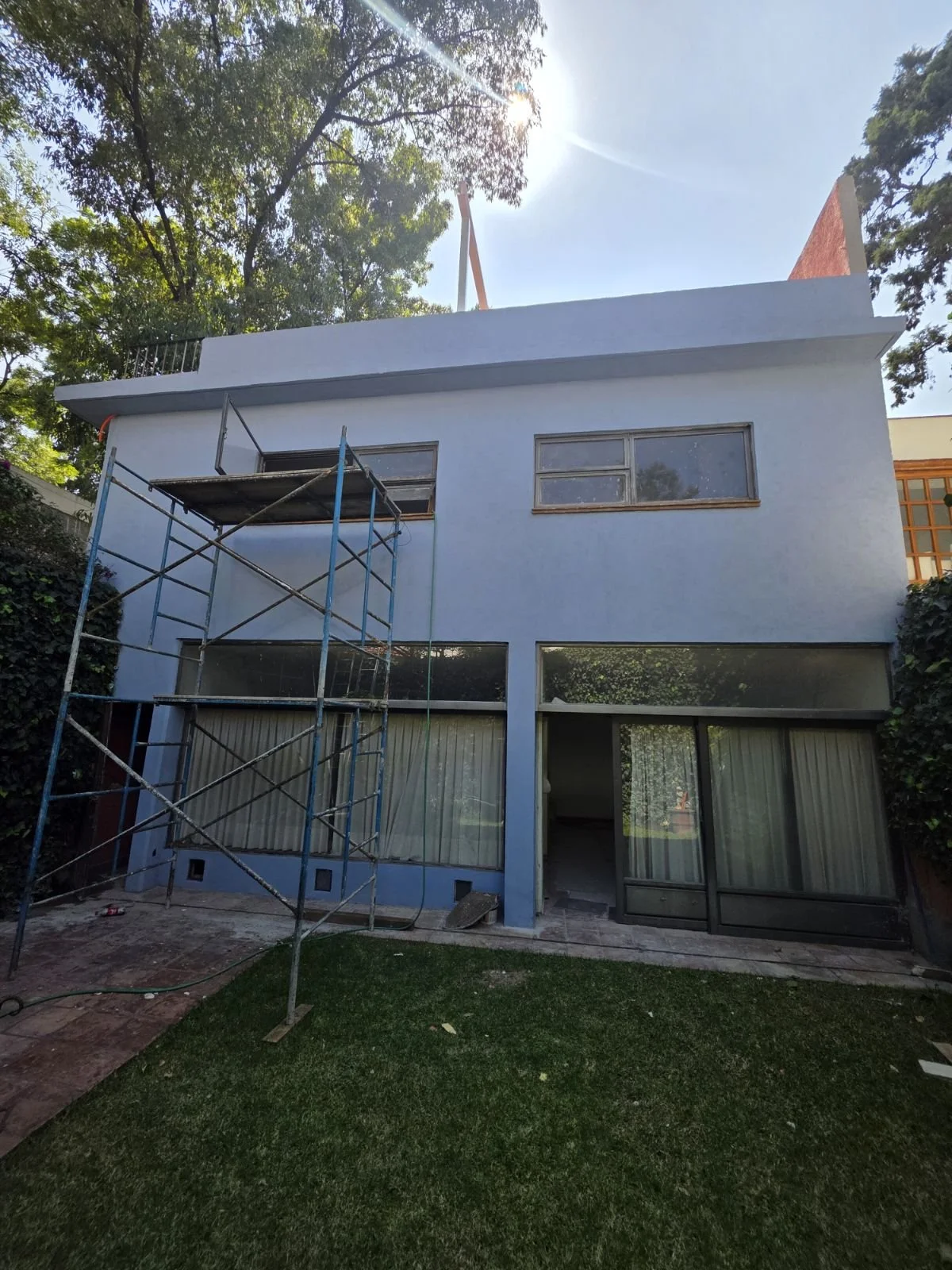

Se continuó con la colocación de tejas en fachada, quedando pendientes algunos remates en esquinas y costillas.

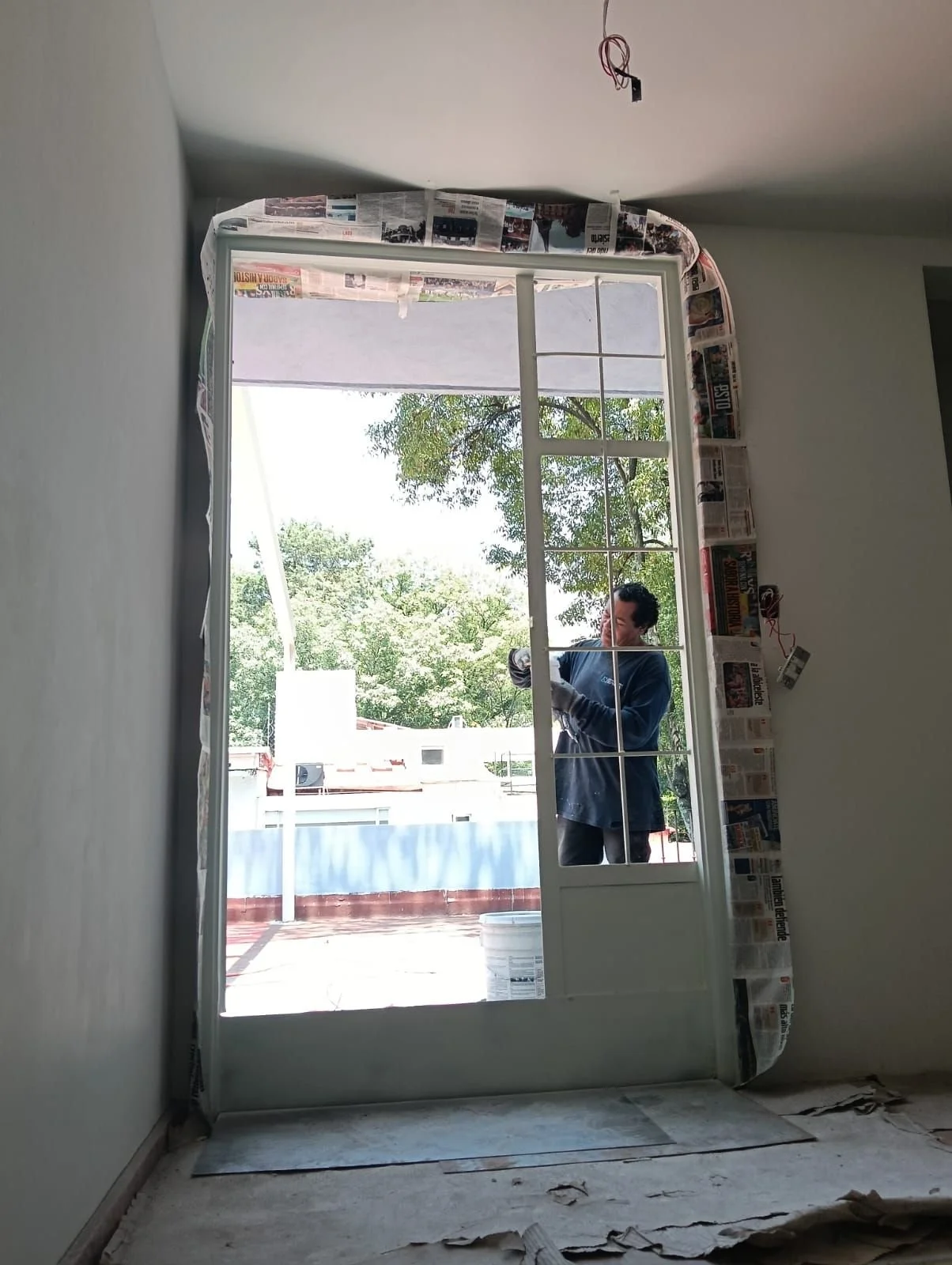

Se realizó pintura en la puerta recortada de azotea, avanzando en su acabado final.

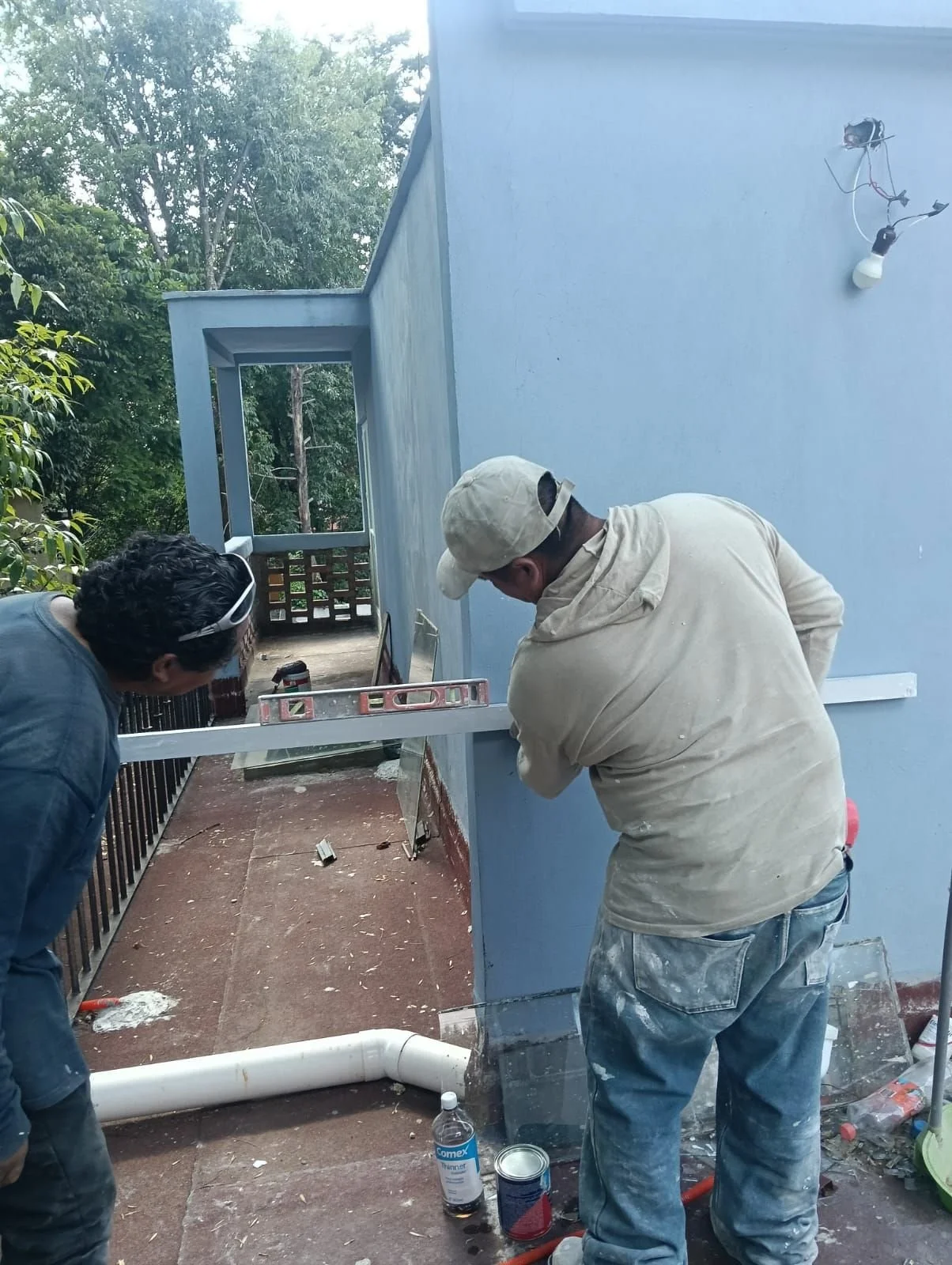

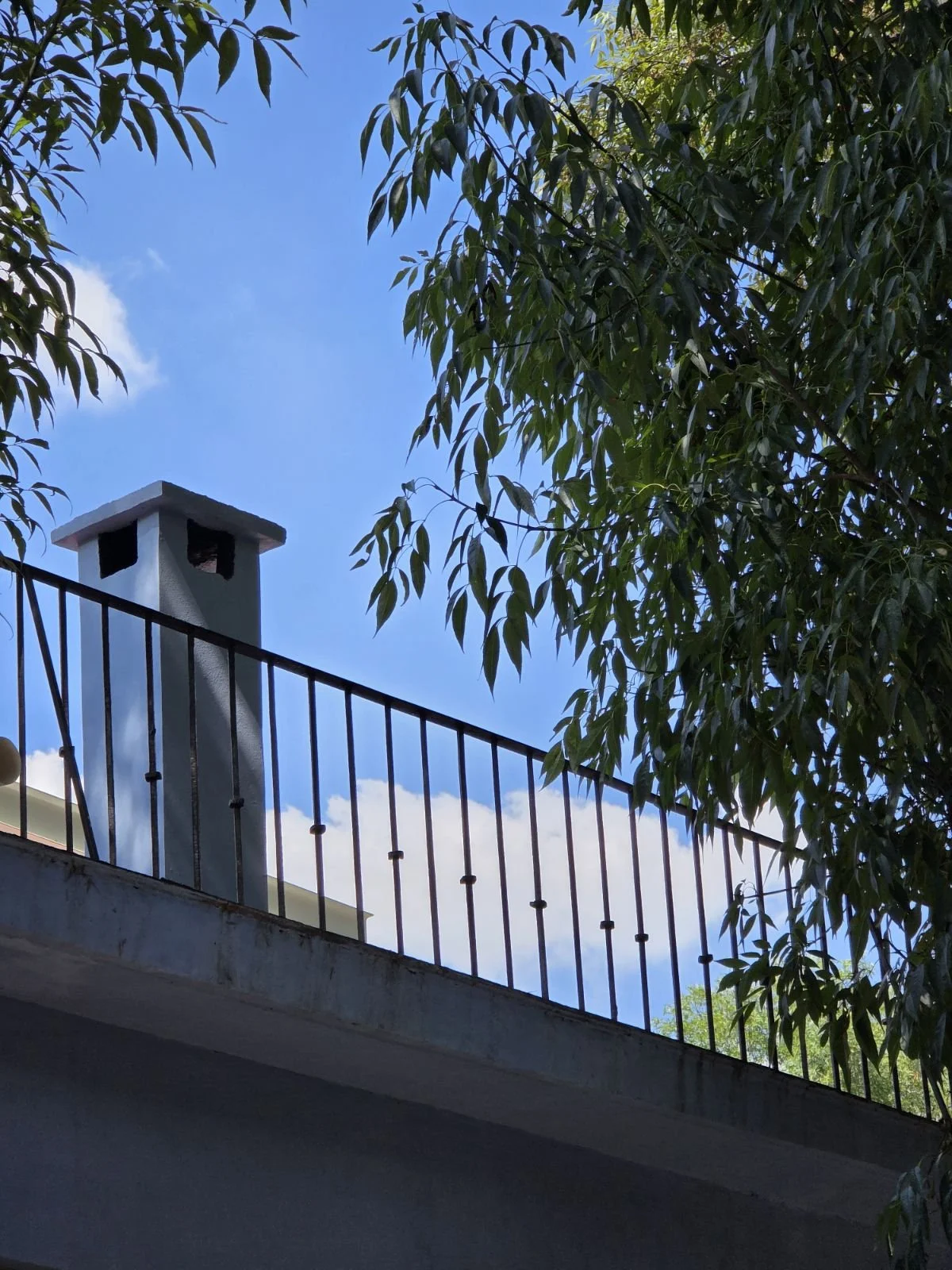

Se revisó el nivel para deck, con el objetivo de determinar cuánto deberá subir el barandal y validar las condiciones de instalación.
En planta alta se continuó con yeso en pasillo.

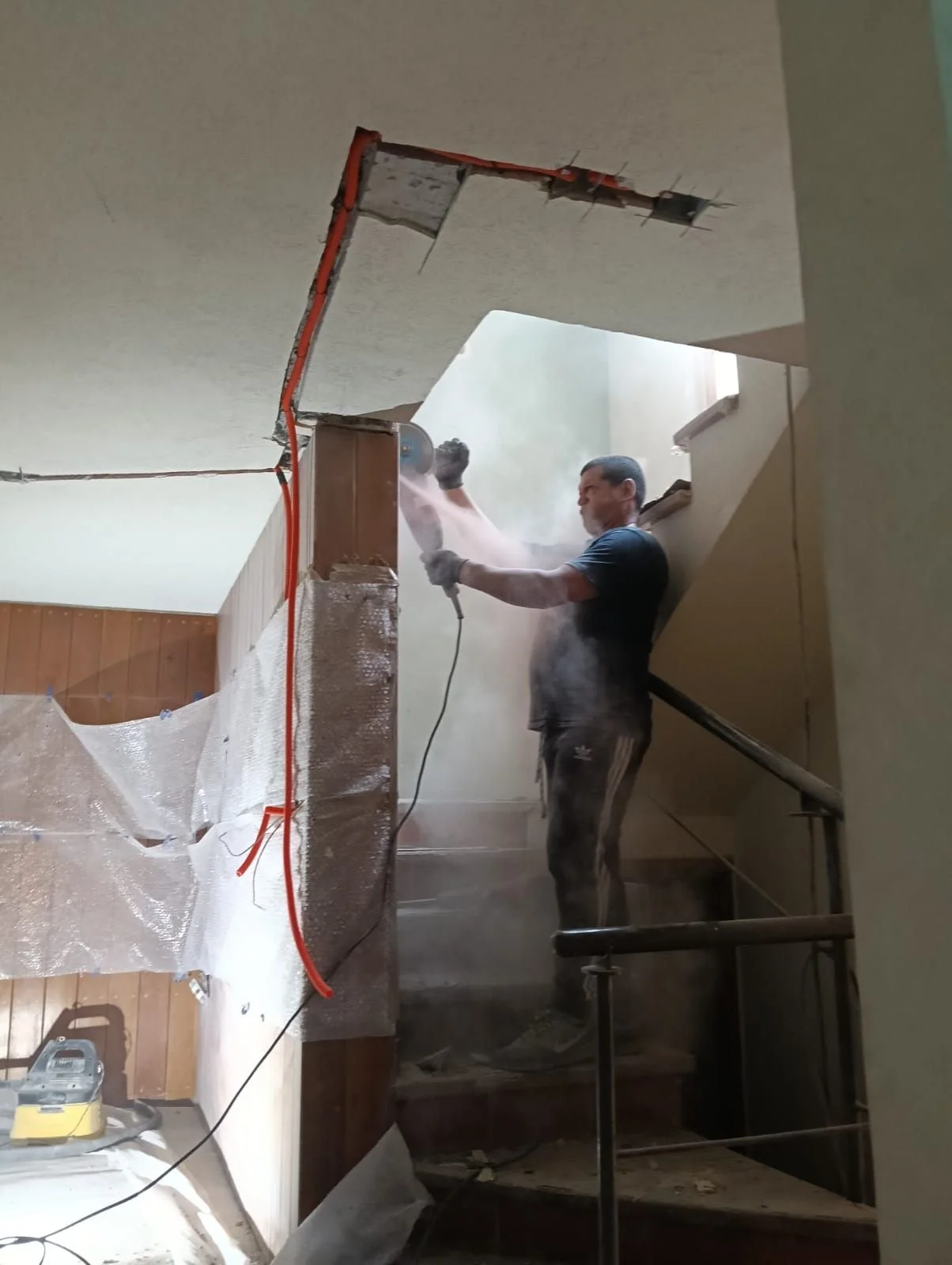

En instalaciones eléctricas se ejecutaron:
Ranuras eléctricas faltantes en vestíbulo, para conexión de apagador.
Preparación de caja para contacto de piso.
Cableado eléctrico en planta baja.
En coordinación de compras y acabados, se revisaron:
Cotizaciones de porcelanatos.
Cotización de pastillas para tablero eléctrico.
