Se realizaron trabajos de limpieza general de obra y se programó retiro de escombro, efectuándose un primer viaje (11:30 hrs) con 45 costales, quedando pendiente un segundo traslado.

Se continuó con el armado de acero para columnas (zona recámara principal y baños) y trazo de columnas.

Se recibió visita de Comité (Ale y Karen) a las 14:00 hrs, realizando recorrido con el equipo. Se revisaron y ajustaron:

  • acabados

  • medidas en baño principal

  • área de lectura (afectaciones por columnas)

  • cocina y baño PB

  • área de servicio (mobiliario y azulejos)

  • estancia (detalle de chimenea)

Se realizó retiro de basura adicional (2 costales de jardinería).

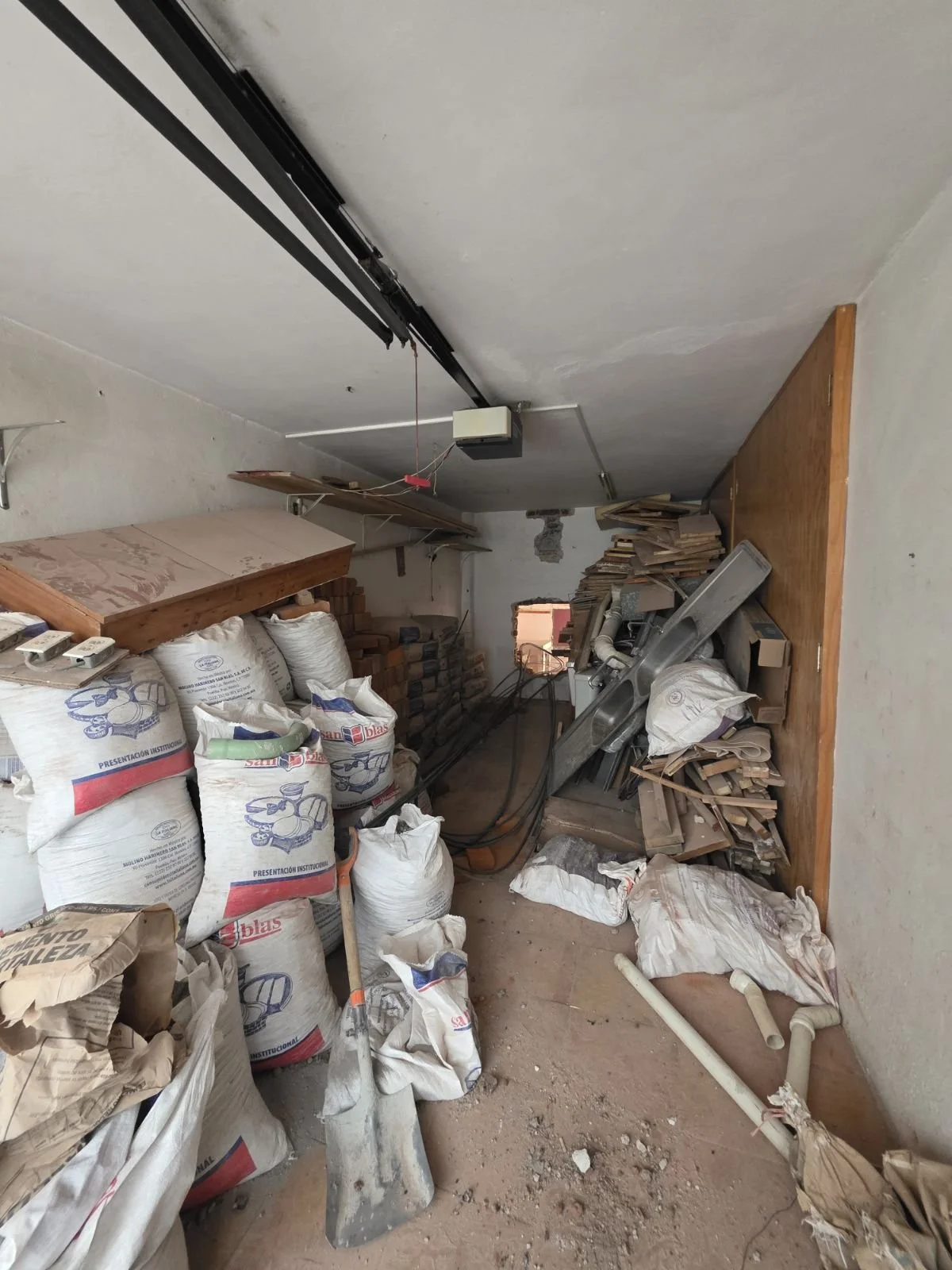

En materiales, se solicitó varilla de 1/2” (3 piezas) y se detectó que el epóxico disponible no es compatible con la pistola existente, por lo que se procedió a la compra de pistola de doble émbolo.

En estructura, se ejecutaron los siguientes trabajos:

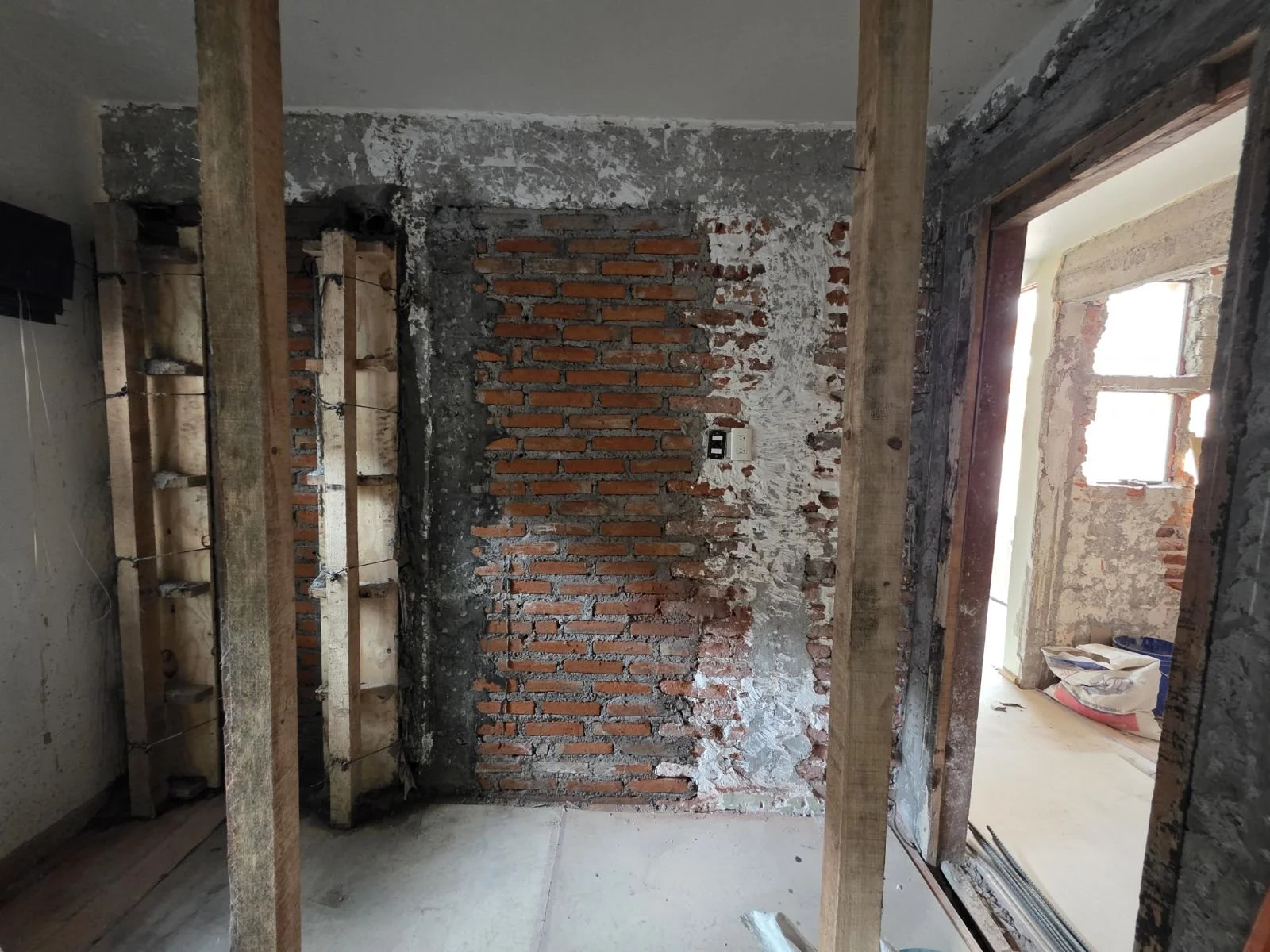

  • Anclaje de columnas con epóxico (2 columnas entre baño visitas y baño principal PA)

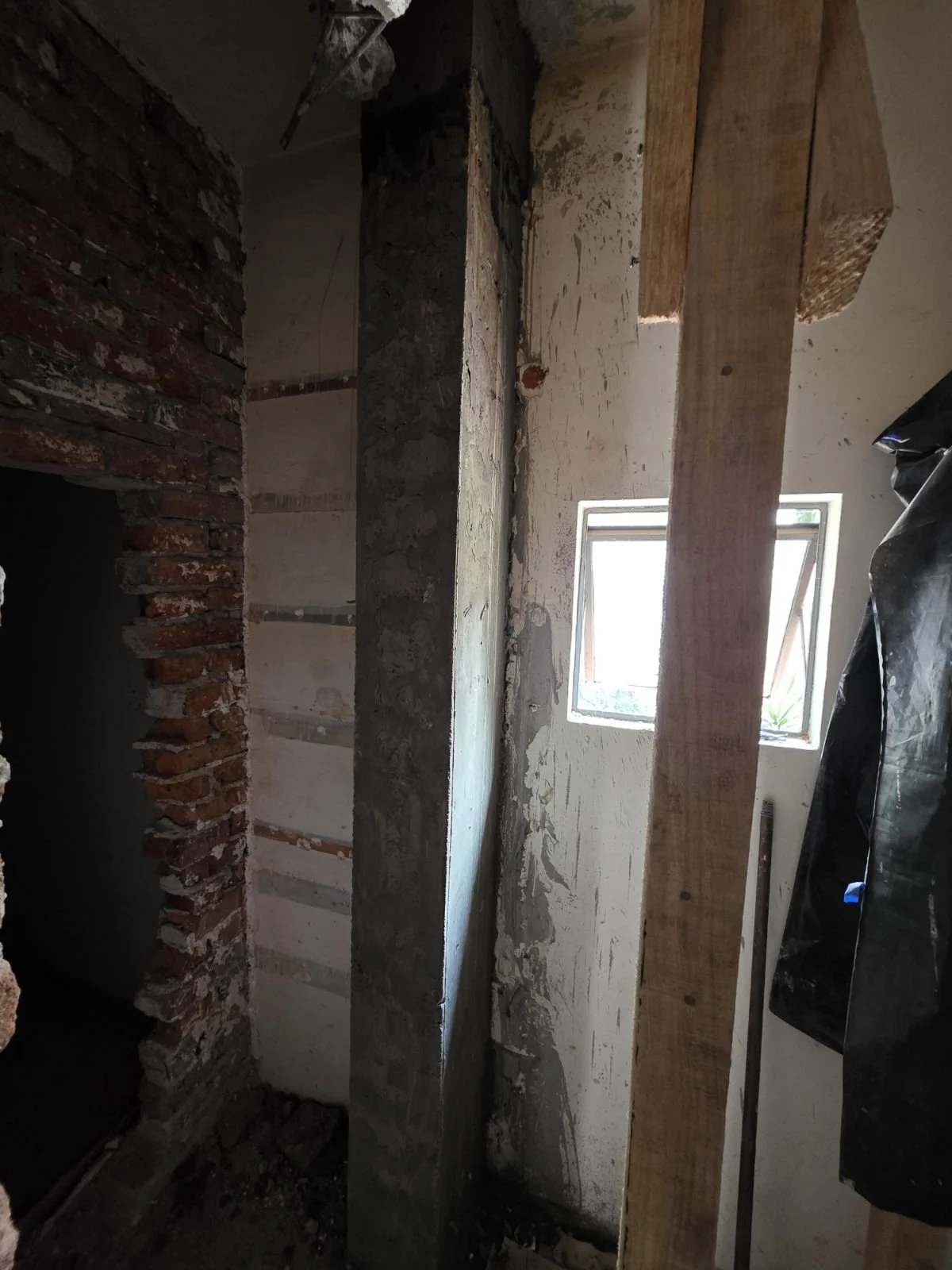

  • Descimbrado de columnas en área de lectura, quedando expuestas placas

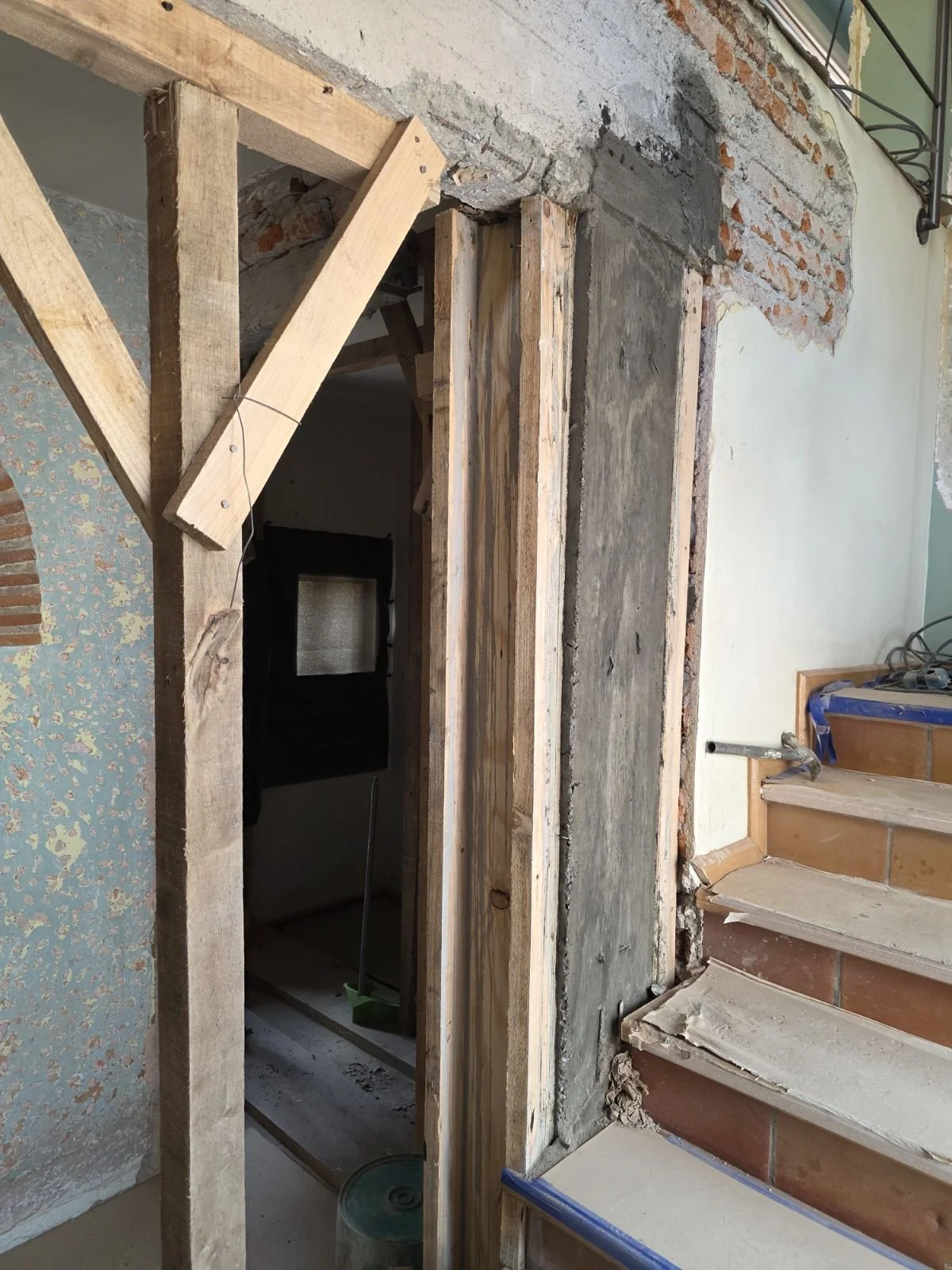

  • Colocación y cimbrado de cadena de armex para muro divisorio de baño en PA

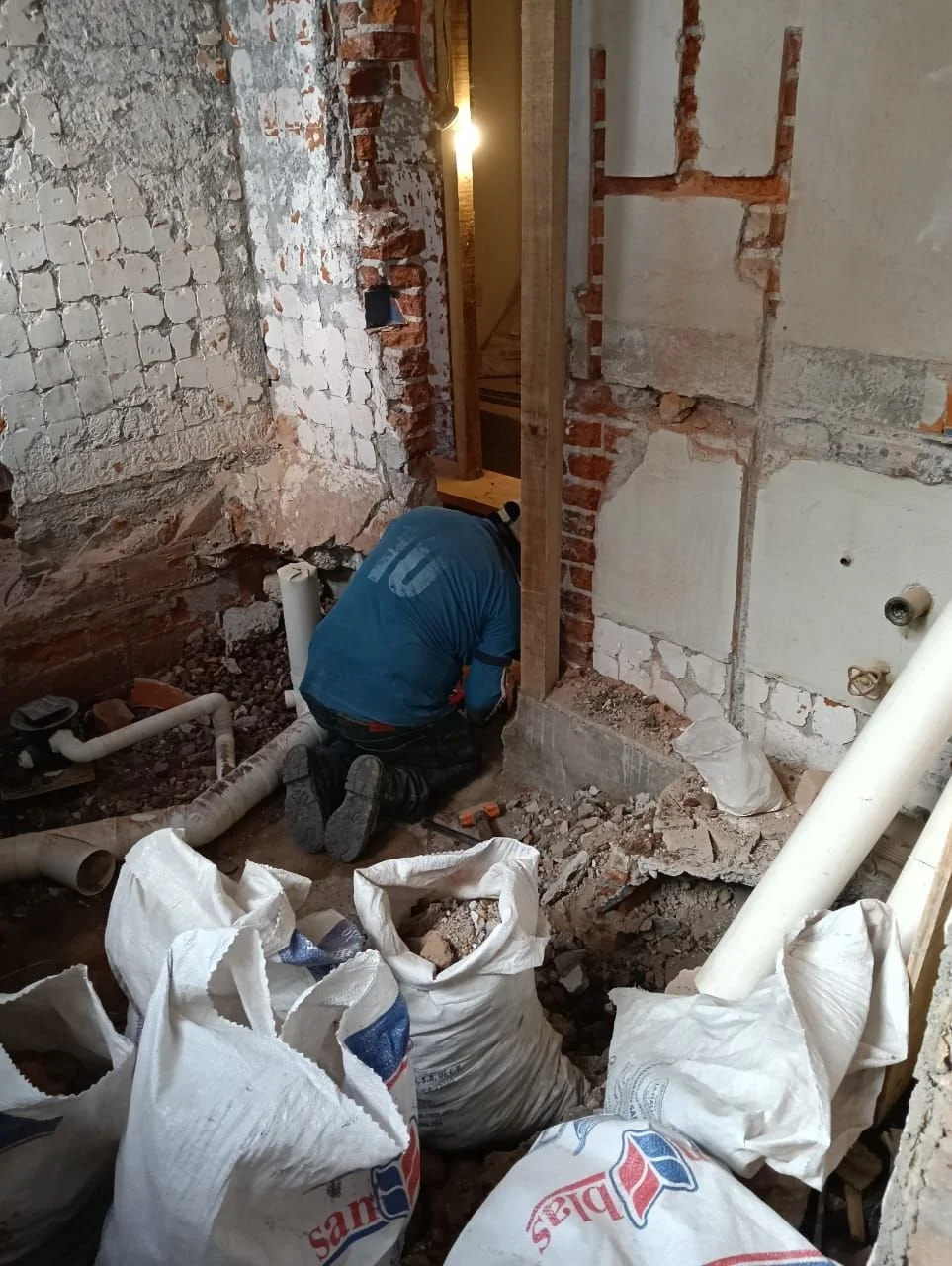

  • Demolición de tramo de cadena existente en área de lectura (1.18 m)

  • Colado de nueva cadena de armex
