260417
Se recibió visita de herrero (08:30–10:00 hrs), colocando 2 placas en área de baño secundario y baño principal.
Se contó con visita de eléctrico para retiro de material y herramienta.

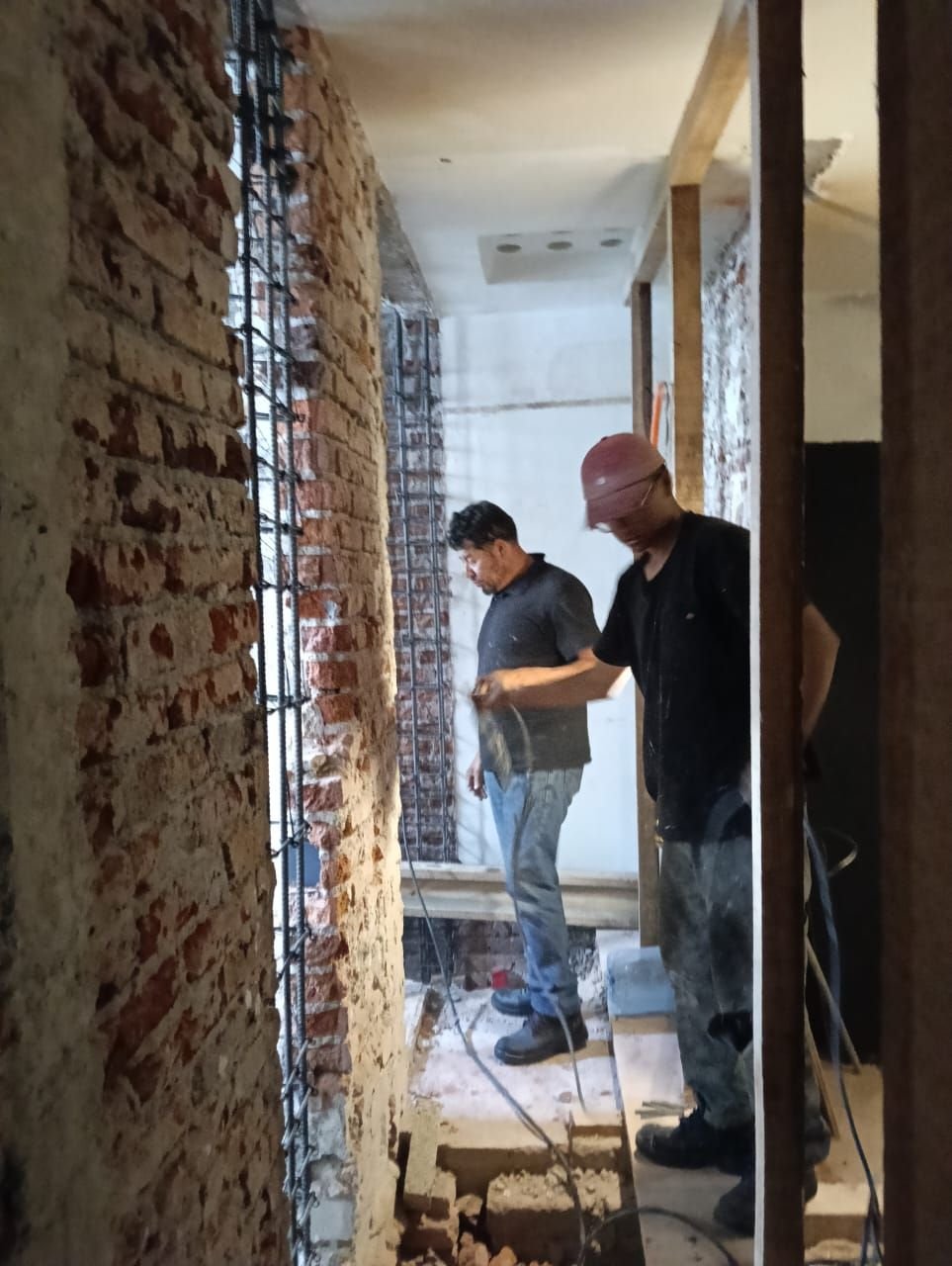

Se realizaron trabajos de cimbrado en columna de baño principal (colindante a muro vecino) y cimbrado para unión de columna con muro en área de lectura (zona escaleras).
Se envió medida solicitada por Comité correspondiente a baño principal.

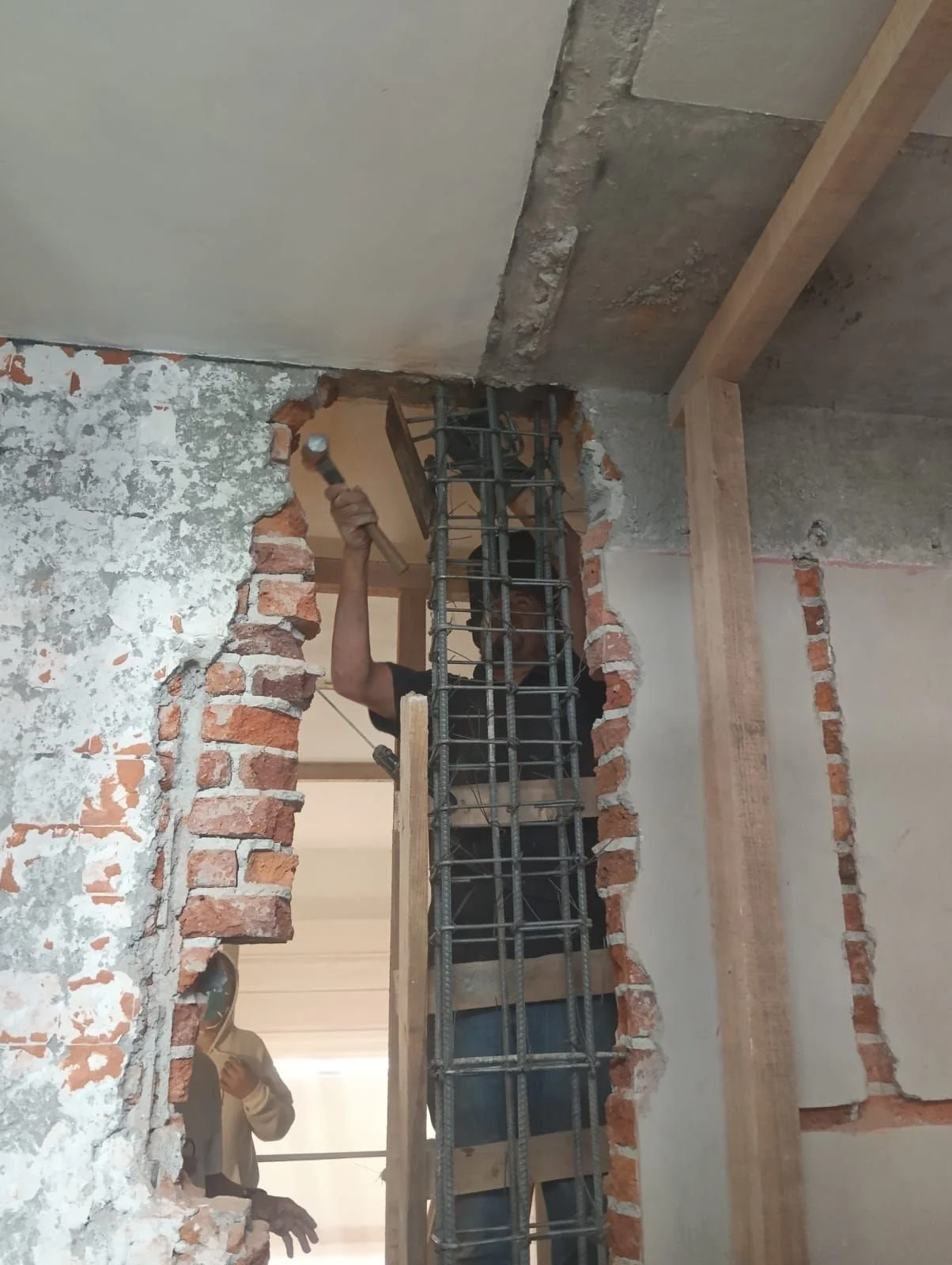

Se llevó a cabo armado de columna en muro divisorio entre baño principal y recámara principal.
Se realizaron trabajos de preparación:

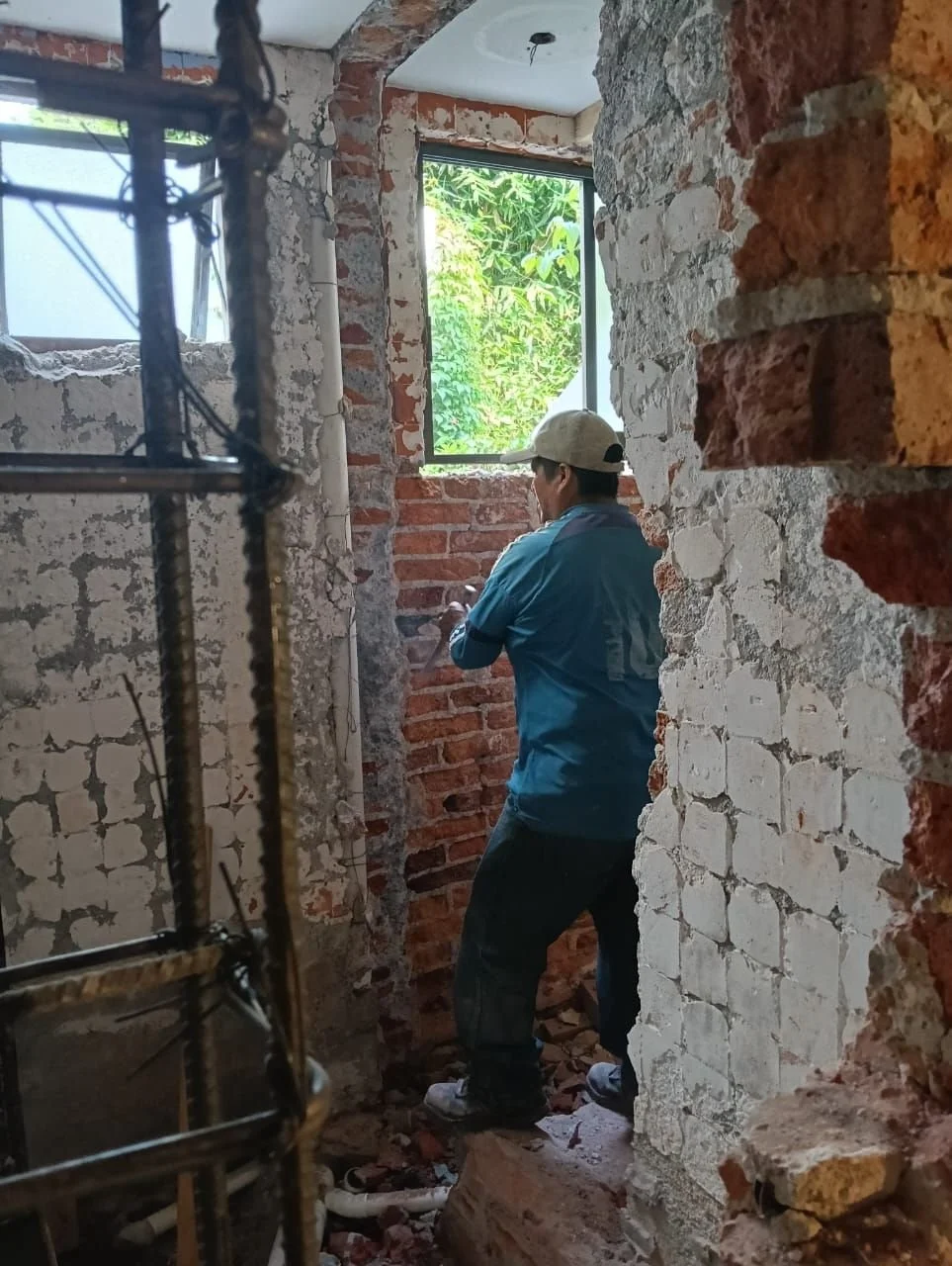

Retiro de yeso en muro de área de lectura para permitir cimbrado y colado de unión columna-muro (aprox. 0.77 m²)

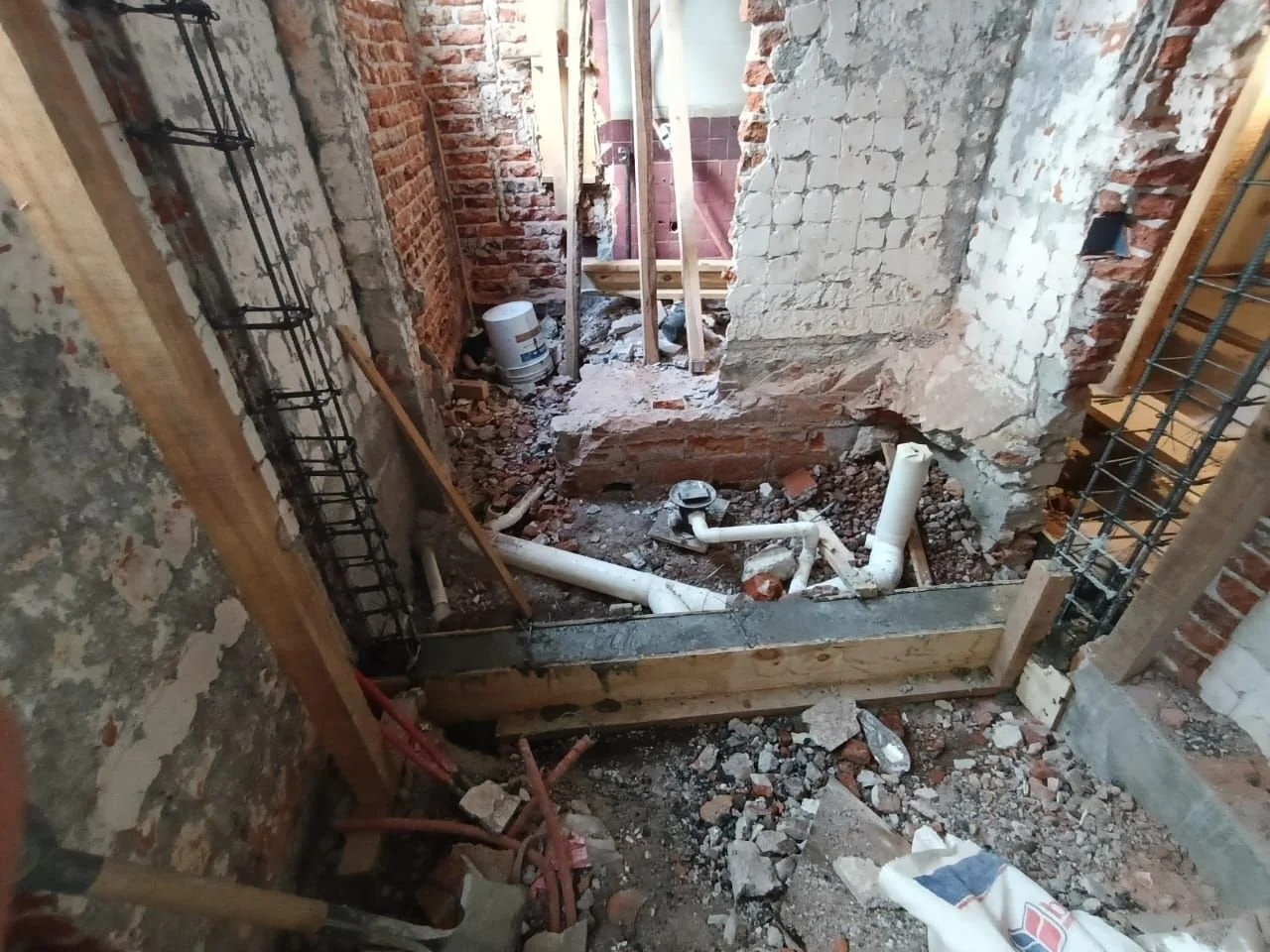

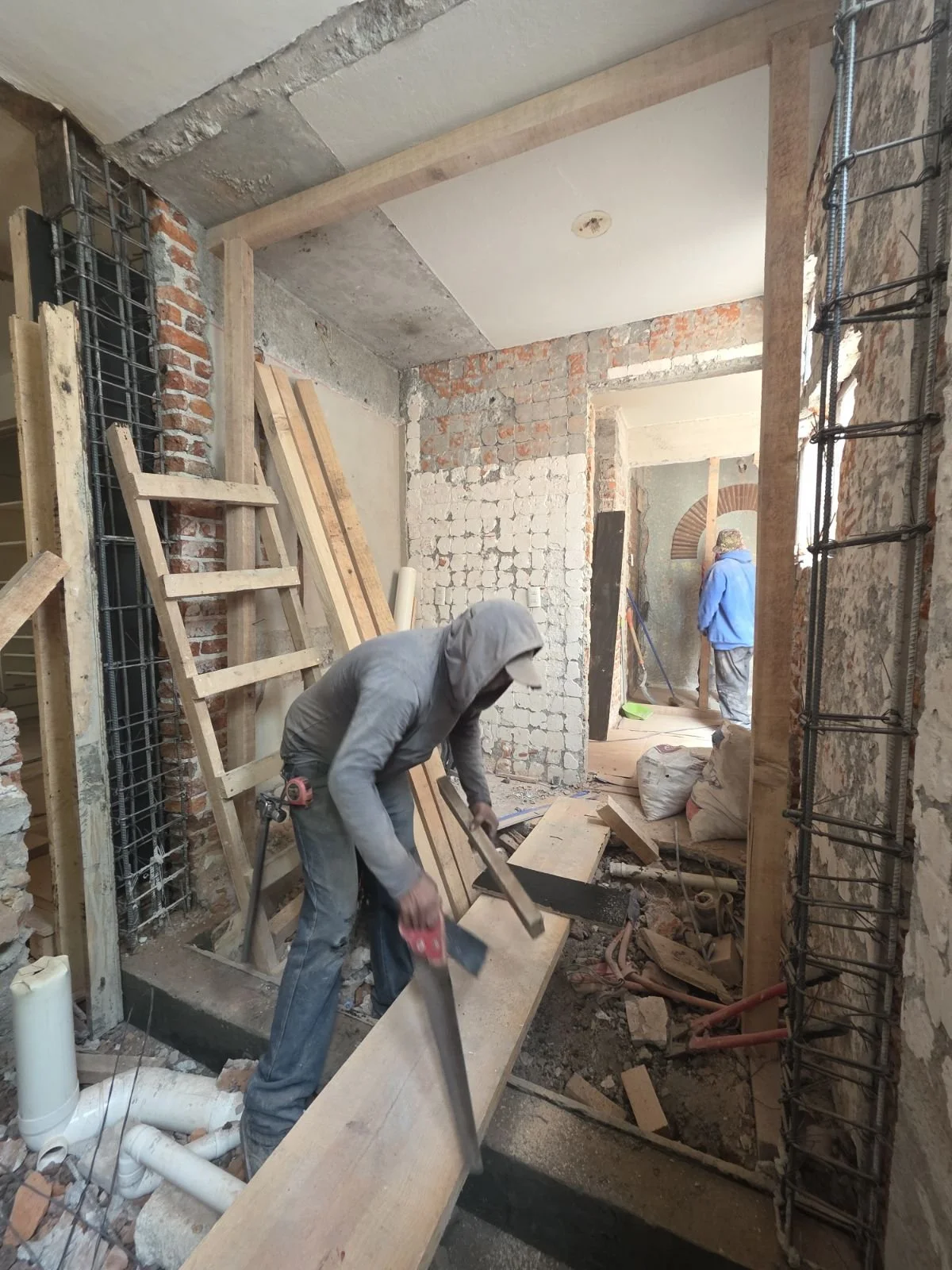

Habilitado de cimbra
Desinstalación de muebles de clóset en recámara principal para liberar espacio para castillos
Se efectuaron labores de limpieza general de obra, así como secado de clavos provenientes de Camelia.
Se realizó riego de jardín para mantenimiento del área exterior.
