250603

Avance administrativo:

Se recibió pago completo por los trabajos acordados, correspondiente a un monto de $50,000 MXN, lo cual permite dar continuidad sin interrupciones al proceso constructivo.

Avance clave:

Colocación de malla en muros existentes y avance en el armado vertical de columnas de concreto armado.

Actividades realizadas en obra:

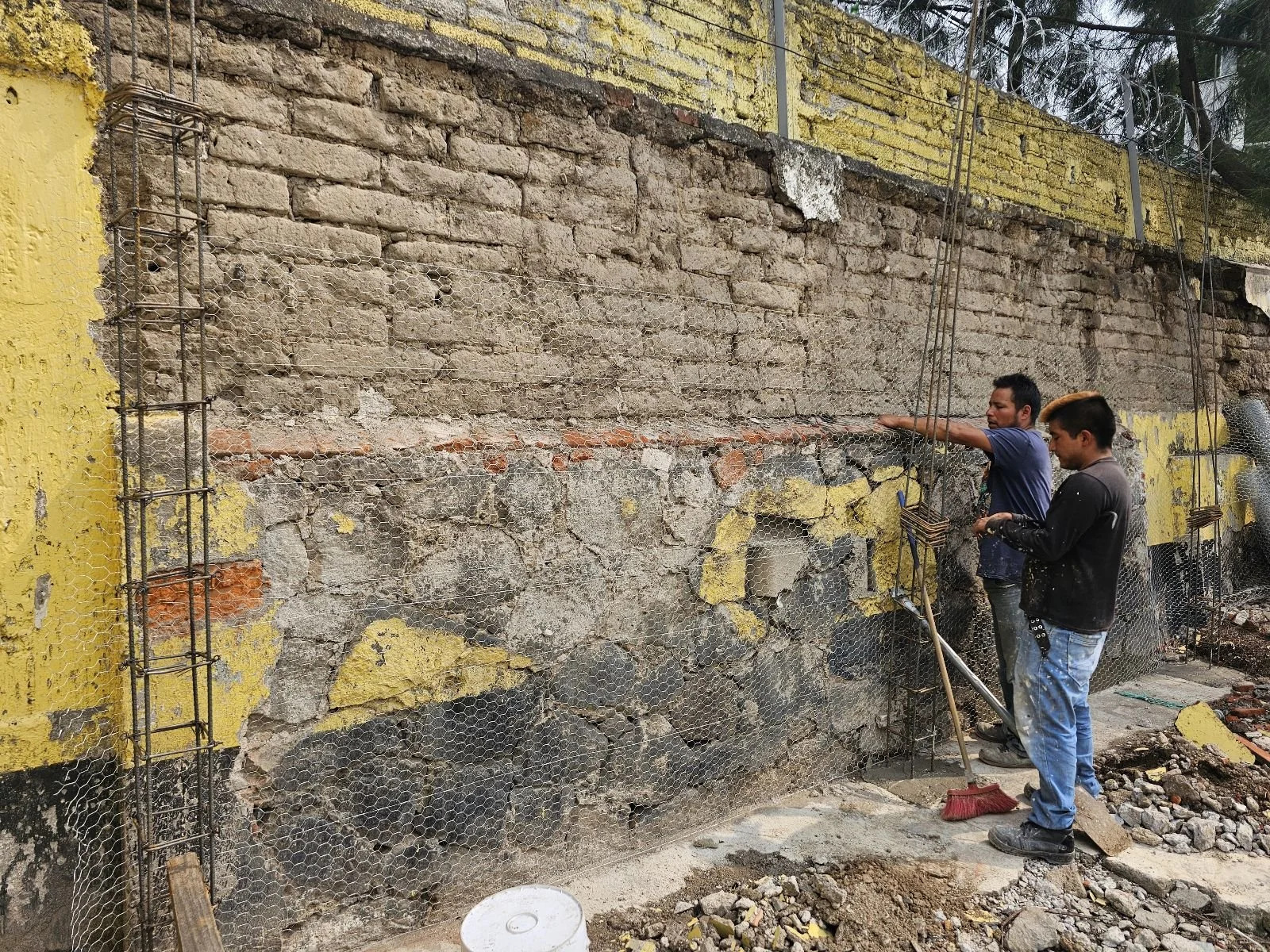

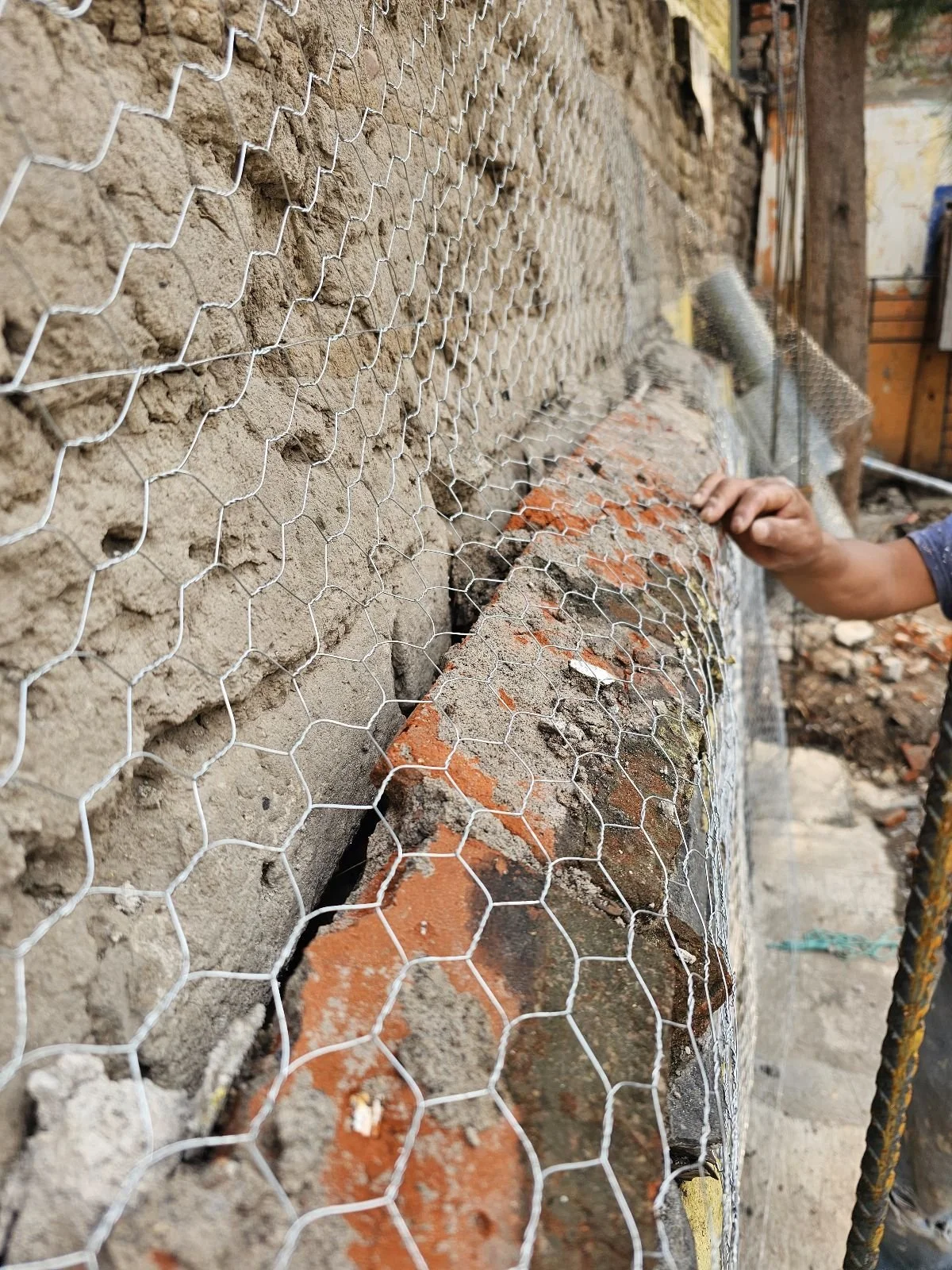

  • Se colocó malla metálica de refuerzo (tipo gallinero) sobre la superficie interior del muro, adaptándola cuidadosamente a las irregularidades del adobe y respetando las secciones de piedra y tabique.

  • Se fijó la malla con clavos, alambre y refuerzos puntuales para garantizar su tensión y adherencia al muro.

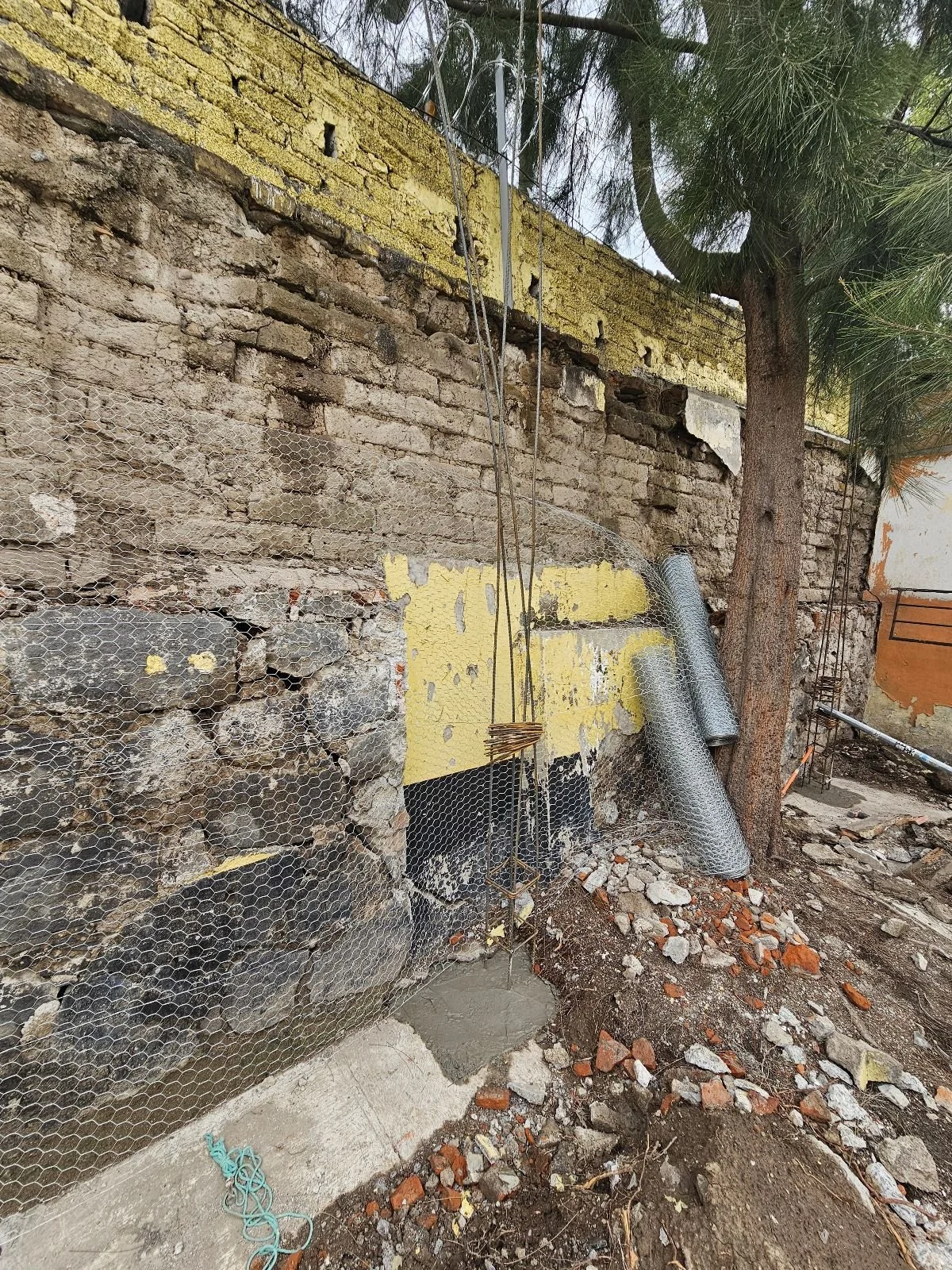

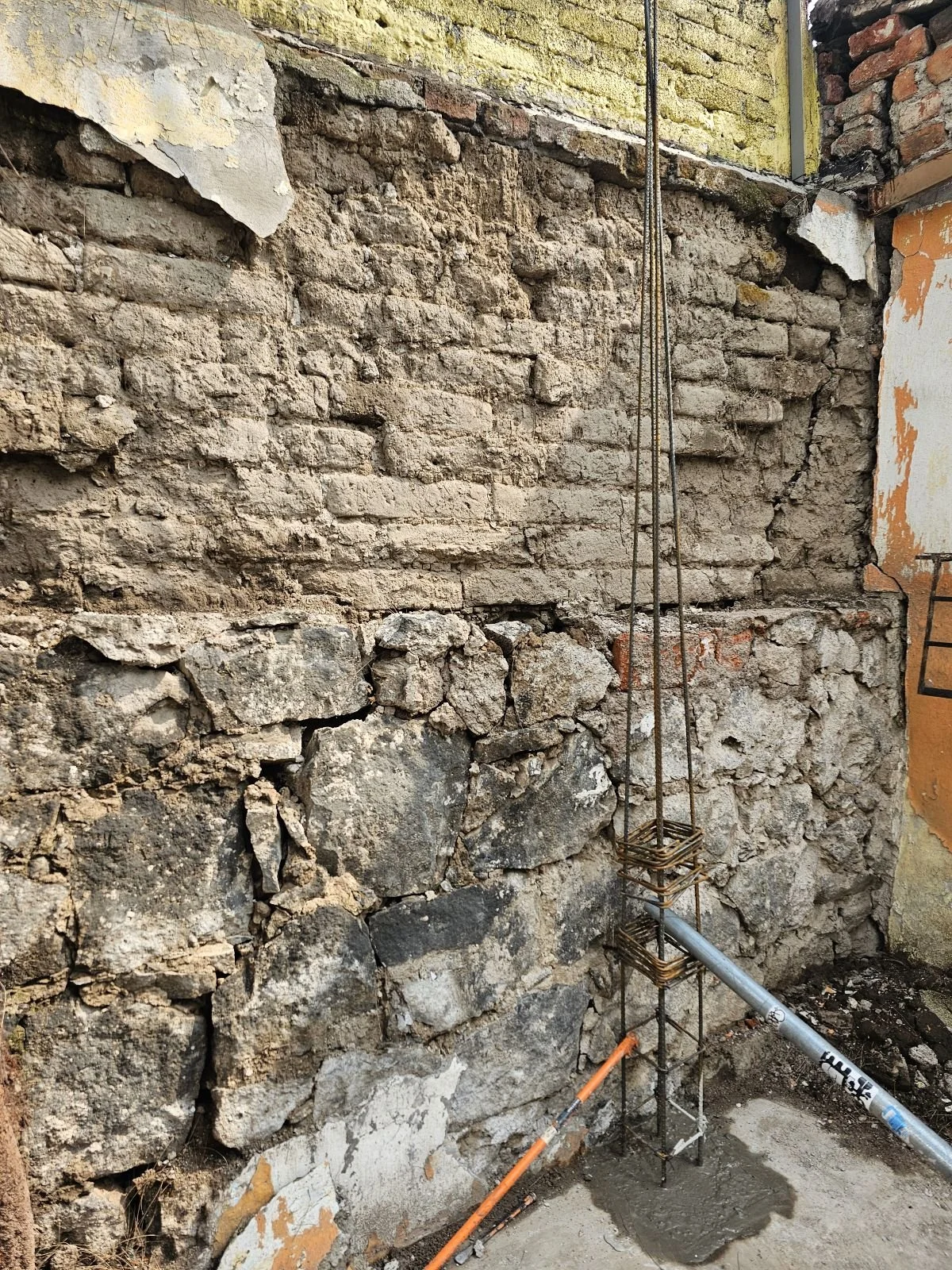

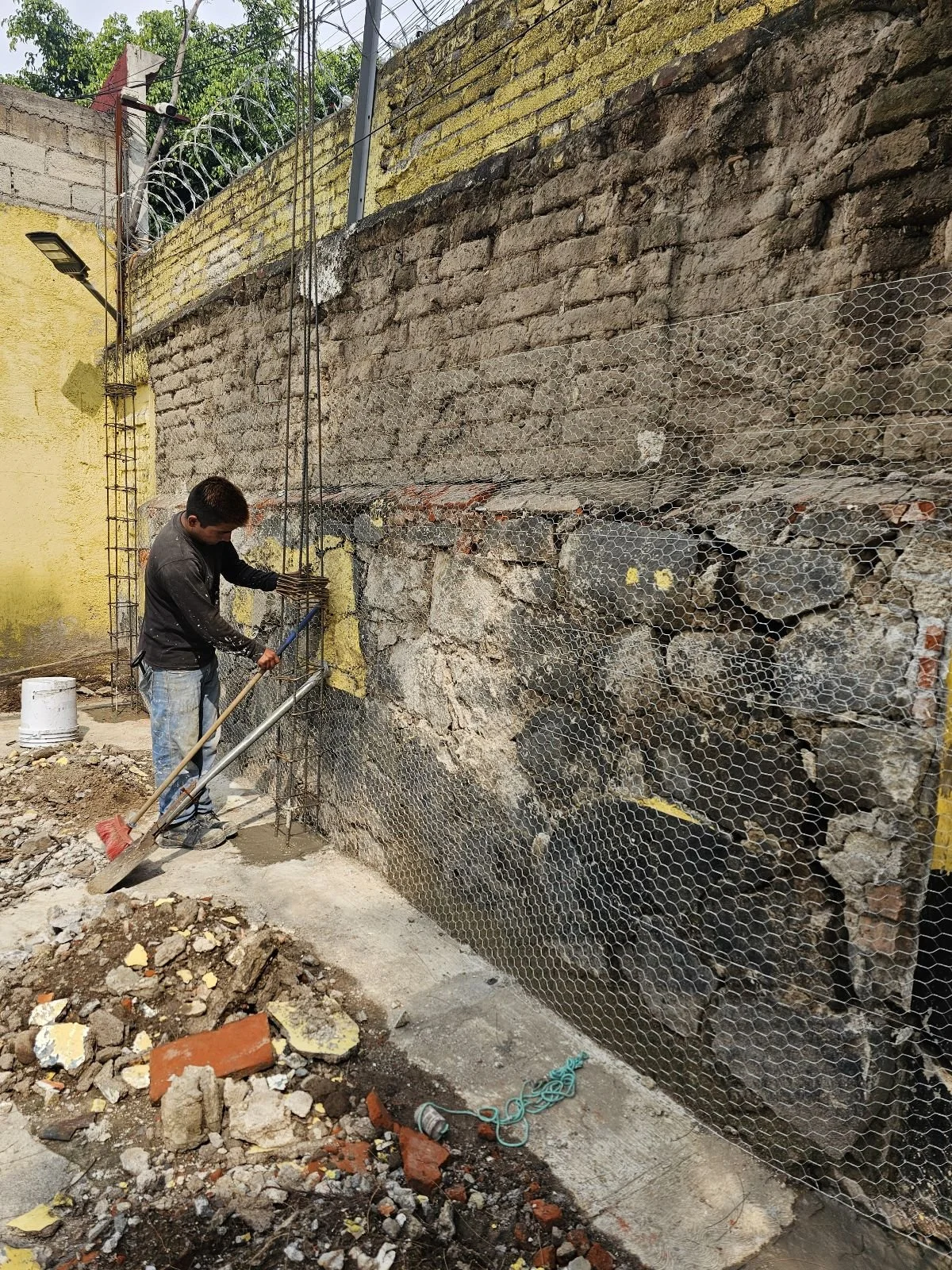

  • Se montaron en sitio los estribos y varillas previamente habilitados, comenzando el armado vertical de las columnas de concreto.

  • Se aseguraron amarres con alambre recocido para dar estabilidad a los castillos antes del colado.

Supervisión técnica:

  • El arquitecto realizó visita de revisión y seguimiento, validando la correcta aplicación de la malla y el armado de columnas.

  • Se proporcionaron instrucciones precisas sobre el recubrimiento mínimo, ubicación de anclajes y estrategia de colado por etapas, debido a las condiciones particulares del muro.

Próximas acciones:

  • Colado de columnas con mezcla estructural.

  • Anclaje de columnas al muro mediante grapas de varilla.

  • Aplicación de lechada consolidante en grietas detectadas.
