260730
Resumen Ejecutivo del Día
Estructura: Se colocó el segundo marco de refuerzo y quedó preparado el tercero.
Instalaciones: Se conectaron las líneas de agua y se abrieron pisos para enlazar el nuevo drenaje.
Adecuaciones: Se habilitó el baño del Local 3 y se retiraron los cristales del Local 1.
Avances del día

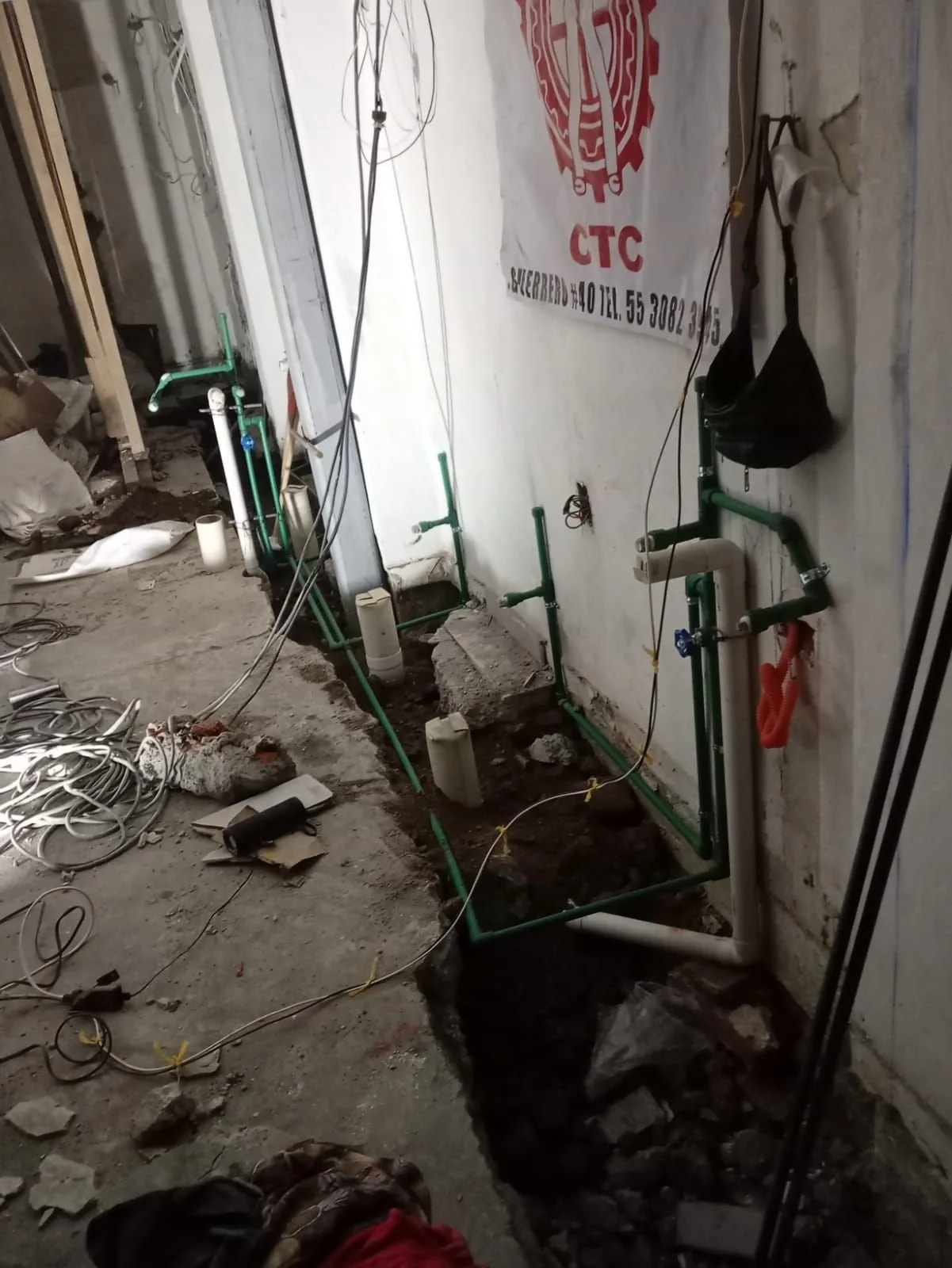

Se conectaron las líneas de agua de los baños y se dejaron cargadas.
Se retiró la tablaroca del baño del Local 3 y se trasladó una mampara para dejarlo en uso.

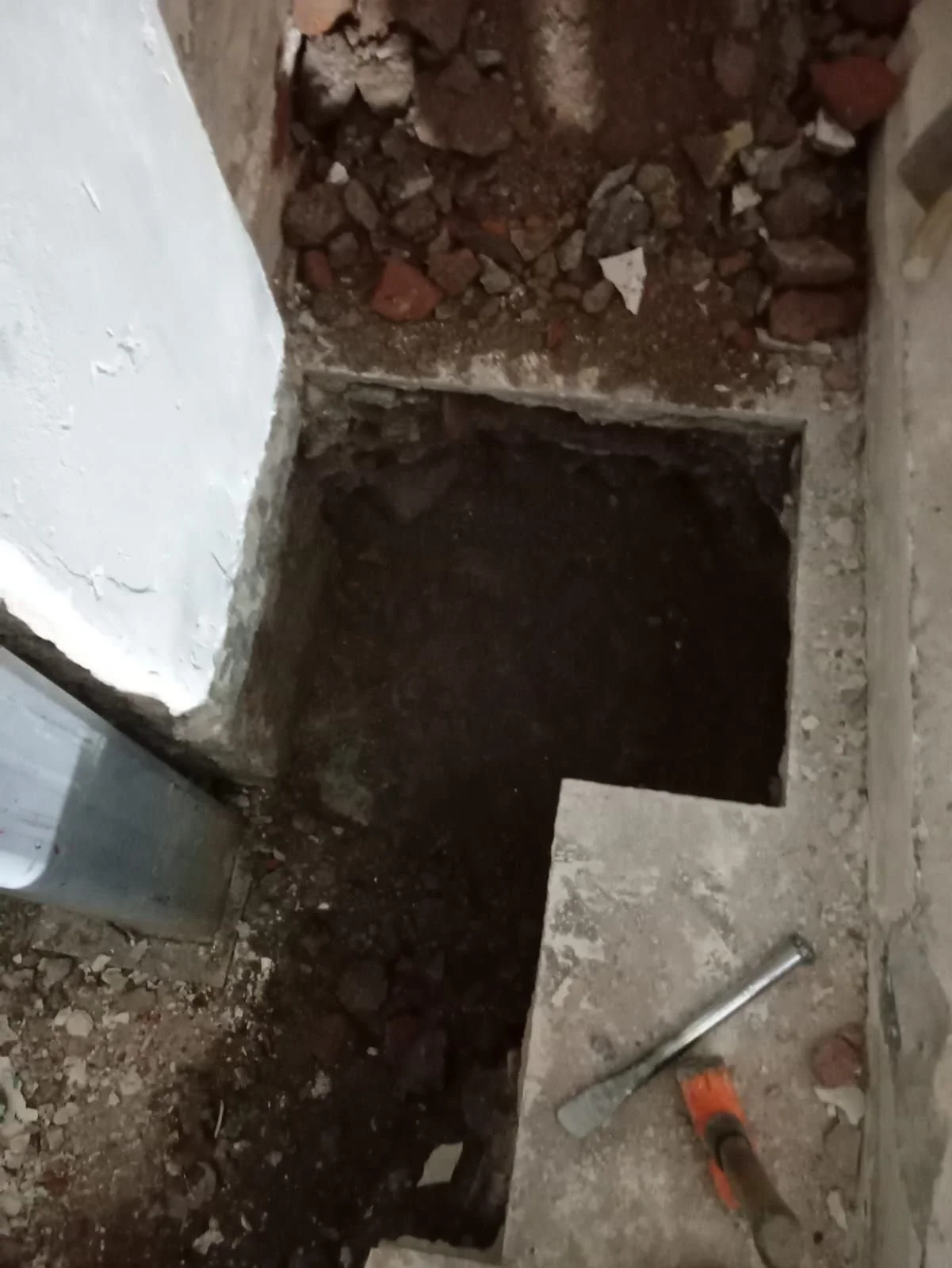

Se demolió el piso del Local 3 para localizar la tubería existente y preparar la conexión del nuevo drenaje hacia la calle.

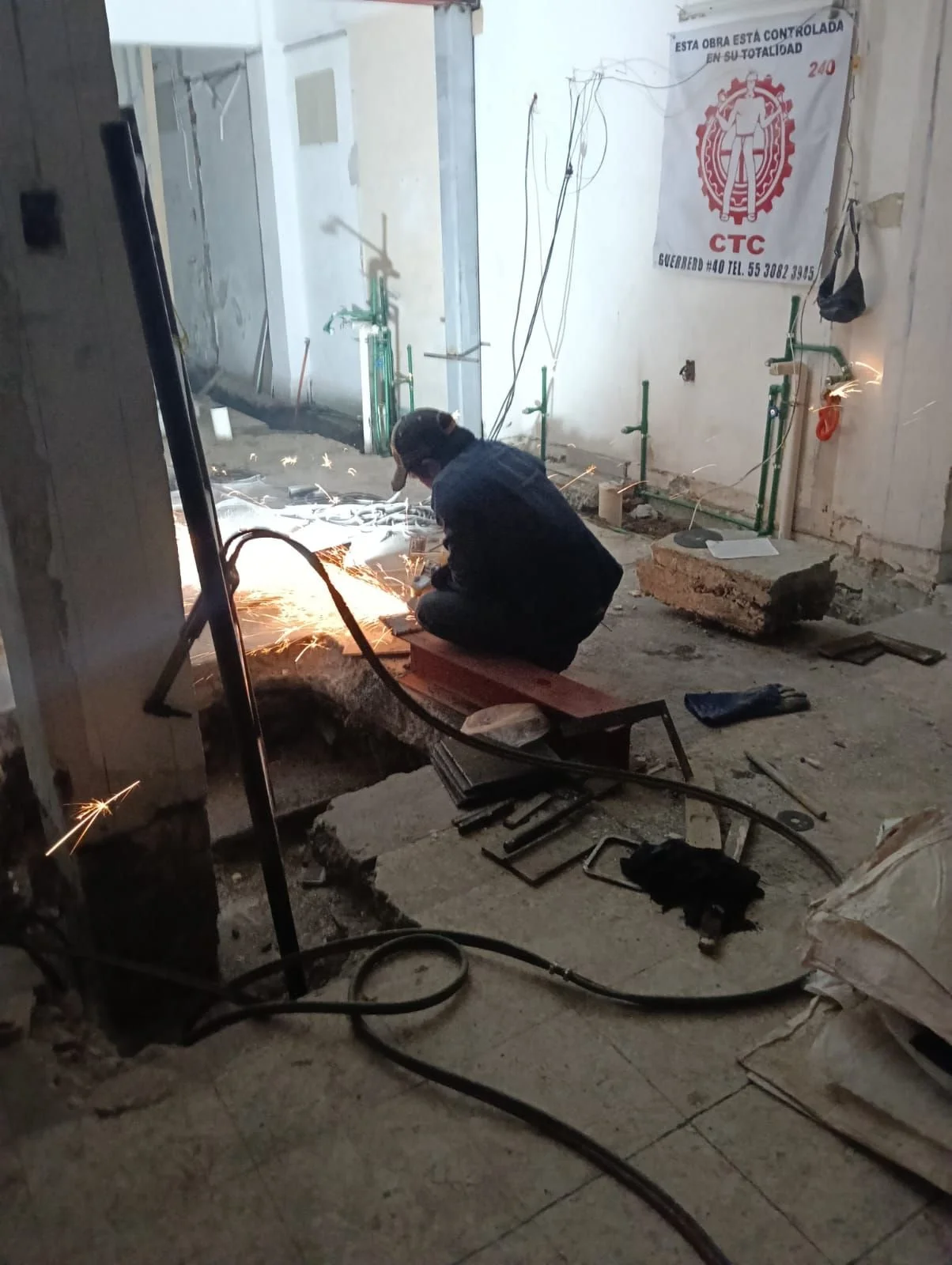

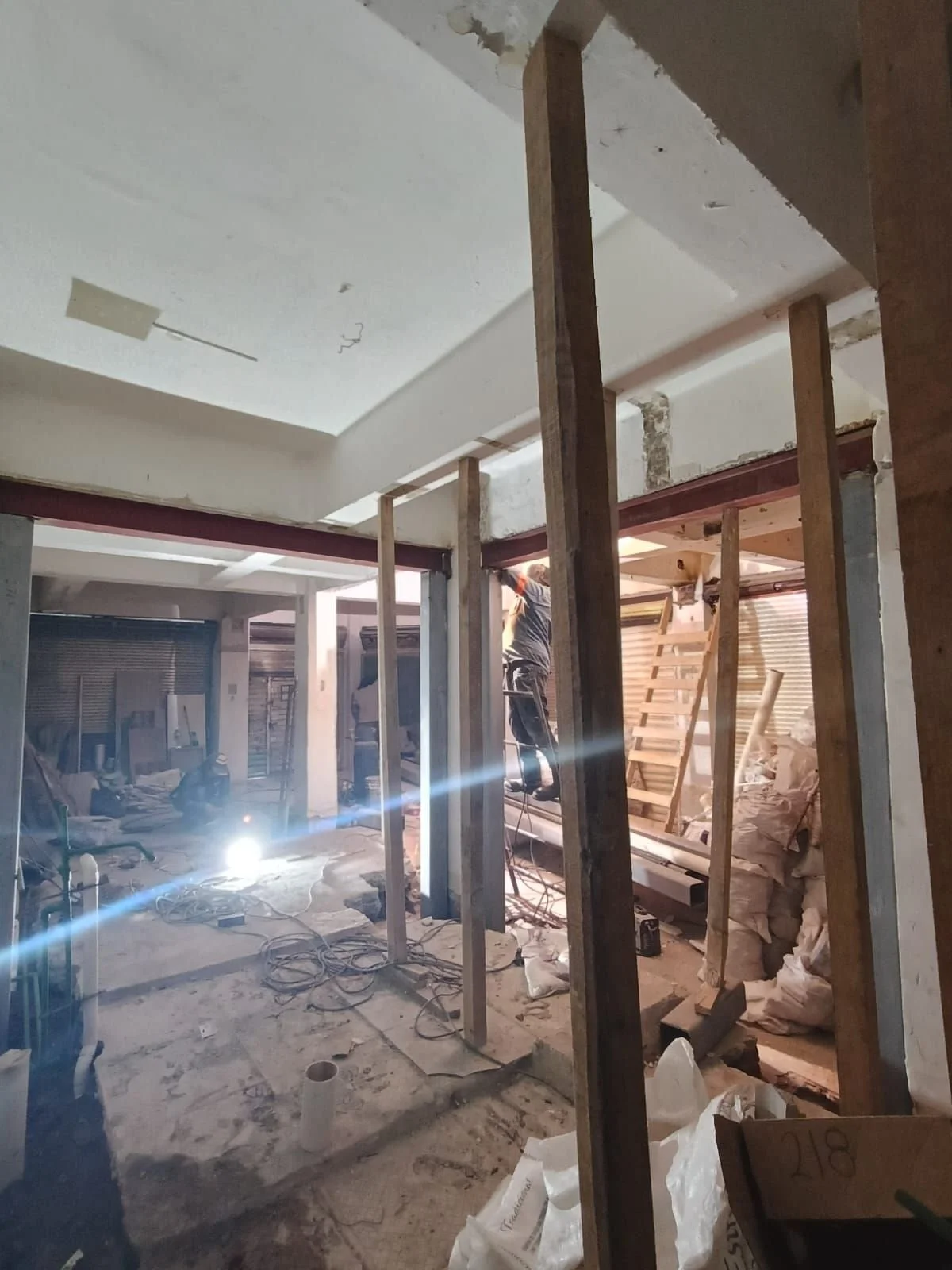

Se soldaron las placas y se colocaron los postes y la viga del segundo marco de refuerzo.

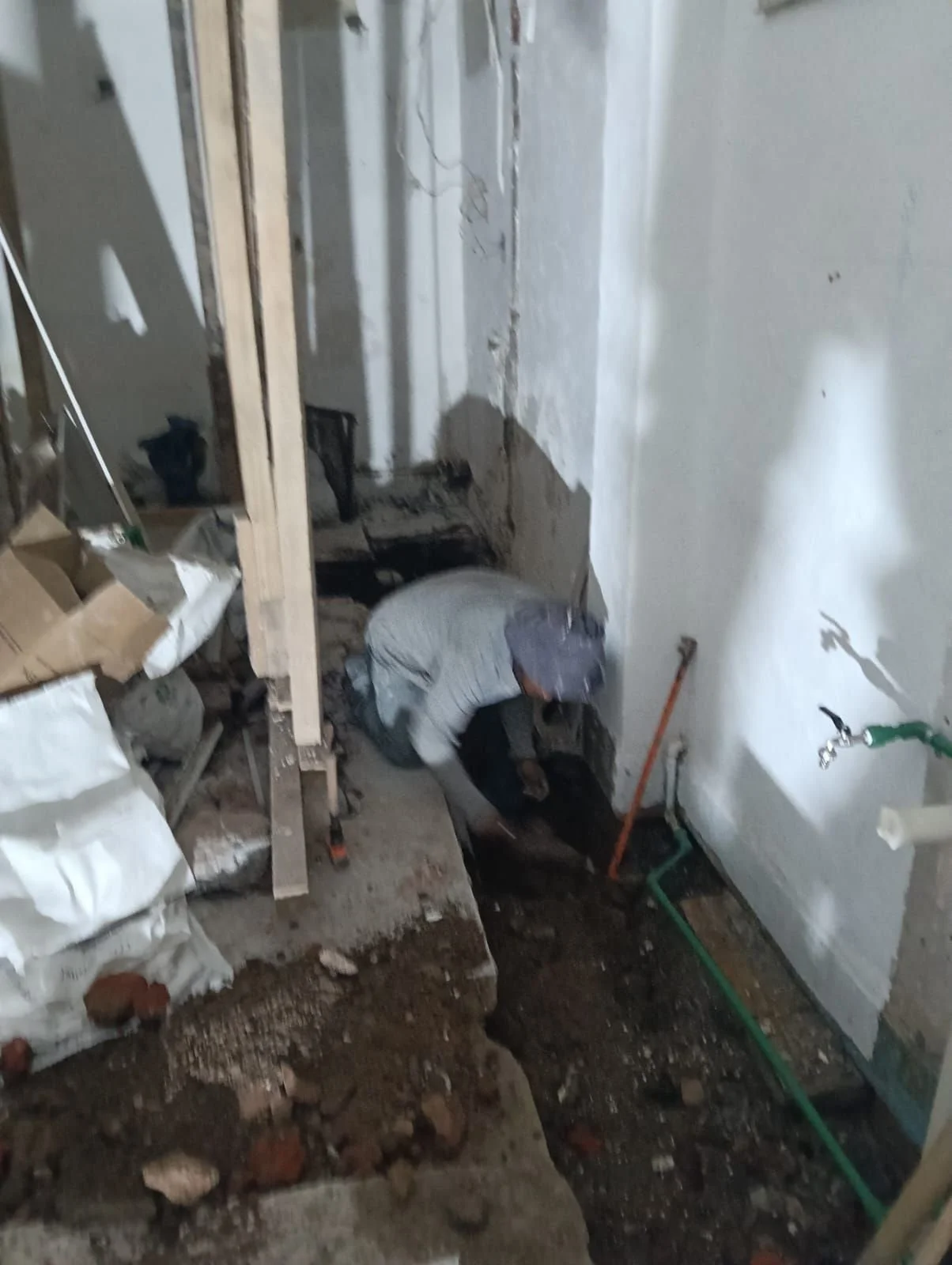

Se demolió el piso del Local 1 para preparar la conexión del drenaje.
Se retiraron completos los cristales del Local 1; uno ya se encontraba estrellado.

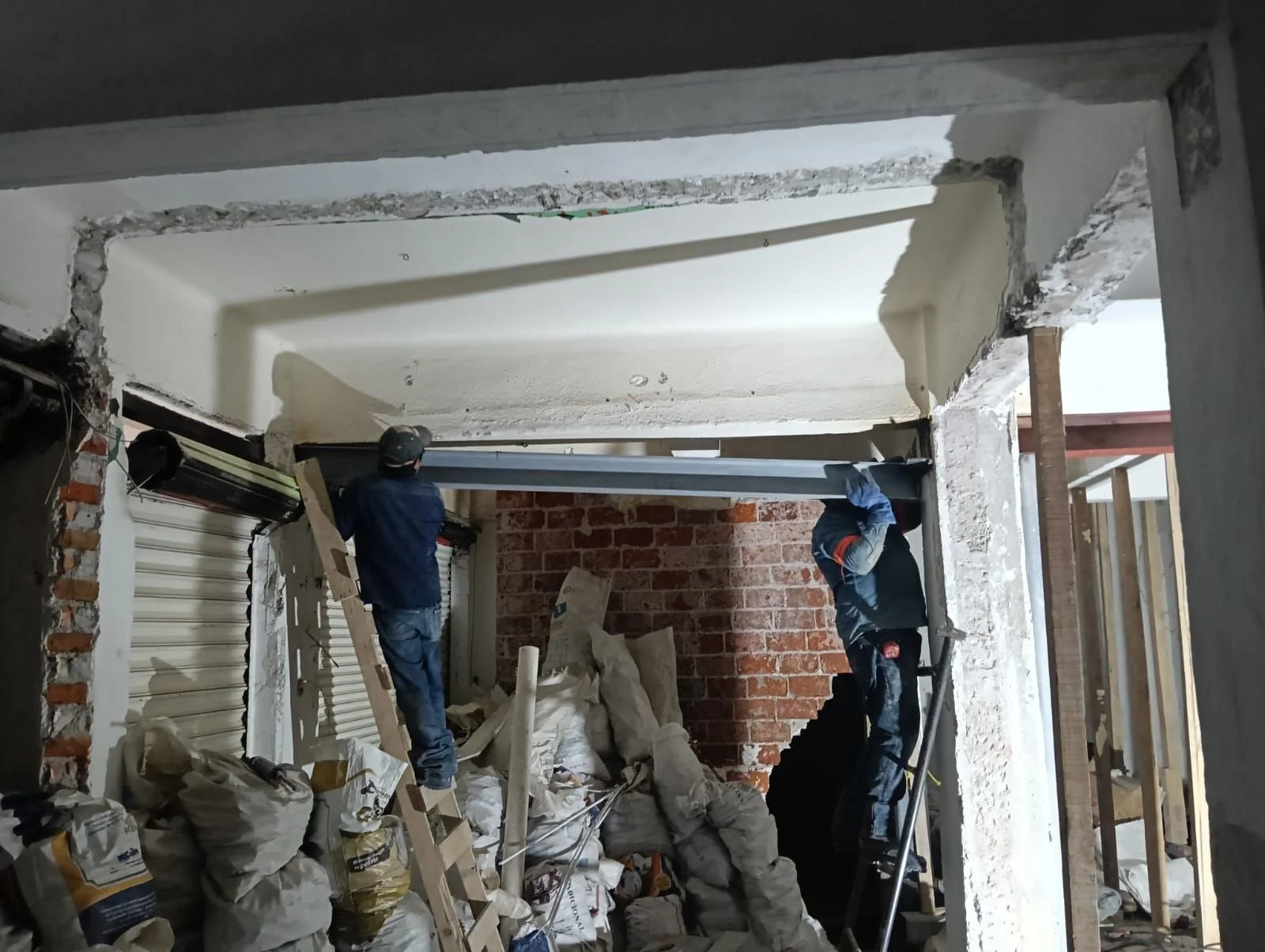

Se preparó el tercer marco: se soldaron placas en piso y columnas, se colocó el soporte de la viga y la pieza quedó cortada y presentada.
Pendientes inmediatos
Completar la conexión del nuevo drenaje con la tubería existente.
Continuar con la instalación definitiva del tercer marco.
Dar seguimiento a las adecuaciones de los baños.
Estado del día
Buen avance: quedó instalado el segundo refuerzo estructural y avanzó la preparación de las instalaciones hidráulicas y sanitarias.
