260715
Resumen Ejecutivo del Día
La jornada se enfocó en el avance de las demoliciones y trabajos preliminares para las futuras adecuaciones estructurales. Se retiró una cantidad importante de escombro, se demolió el muro entre locales, se colocó un apuntalamiento preventivo en un muro existente y se continuó con la exploración estructural de las columnas. Asimismo, se confirmó que el corte del suministro eléctrico fue por falta de pago y que únicamente se encuentra pendiente la reconexión por parte de CFE.
Actividades Realizadas
1. Suministro de herramientas y materiales
Se trasladaron costales, una extensión eléctrica y una cubeta para apoyar las actividades de obra. El material fue entregado por Froy durante la mañana.
2. Retiro y acopio de escombro

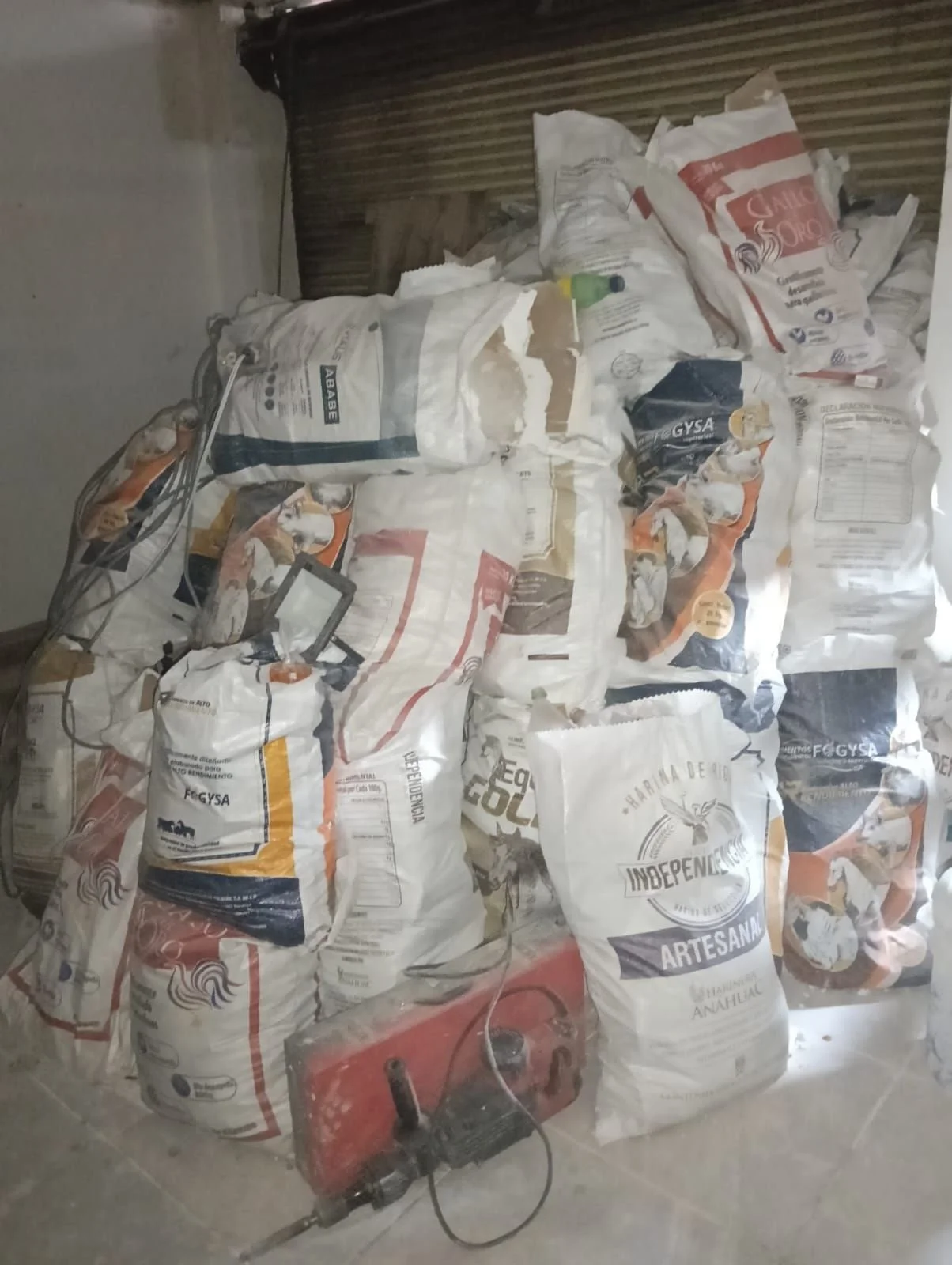

Se realizó la recolección y concentración del material producto de las demoliciones, estimándose un volumen aproximado equivalente a dos camiones de escombro para su retiro.

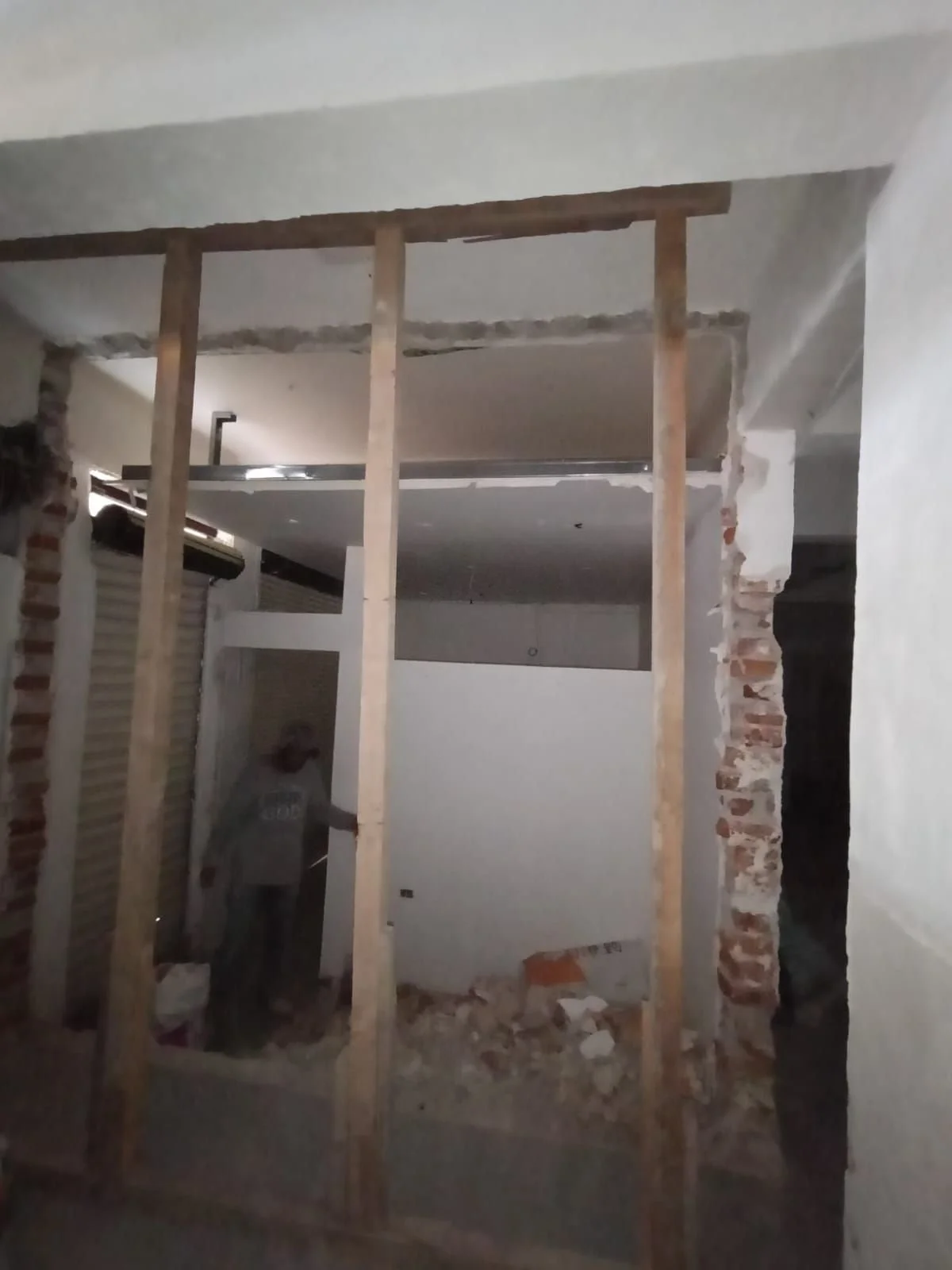

3. Demolición de muro entre locales
Se llevó a cabo la demolición del muro ubicado entre los locales 1 y 3, conforme al proyecto de remodelación y preparación para las futuras intervenciones estructurales.
4. Apuntalamiento preventivo
Se colocó un apuntalamiento temporal en el muro que previamente presentó colapso, con el objetivo de proporcionar estabilidad adicional y garantizar condiciones seguras durante los trabajos de demolición y exploración.

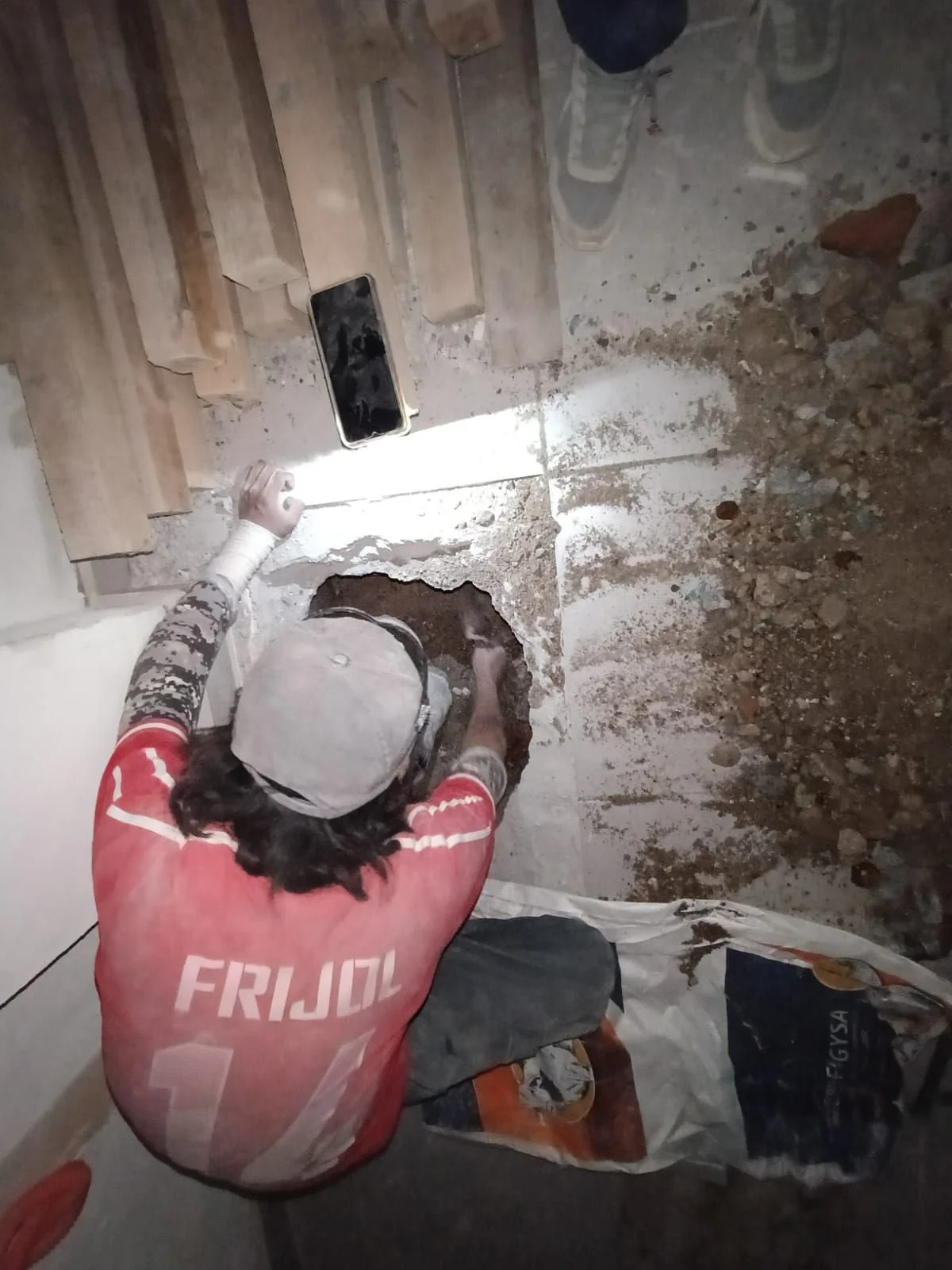

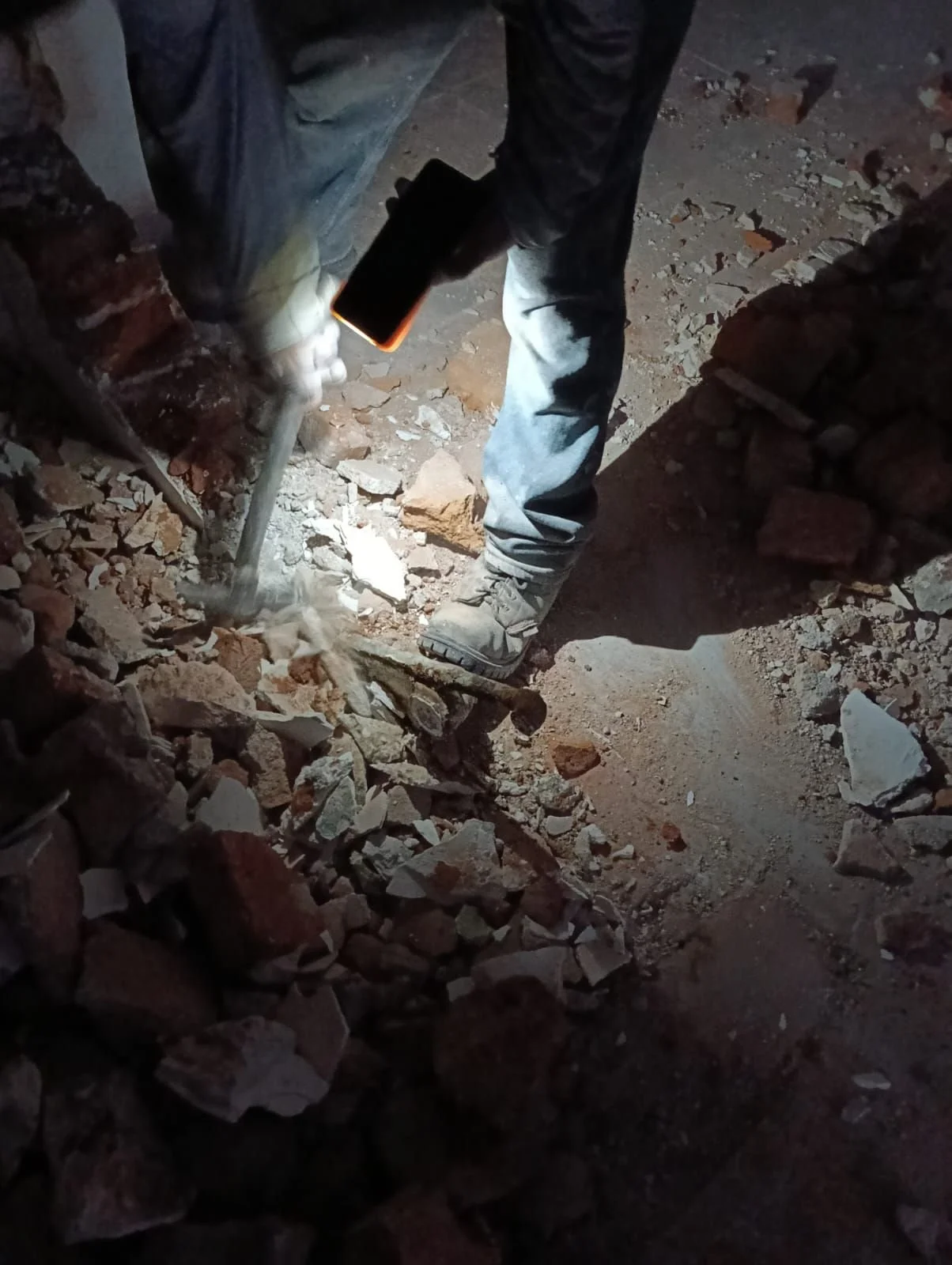

5. Exploración de columna

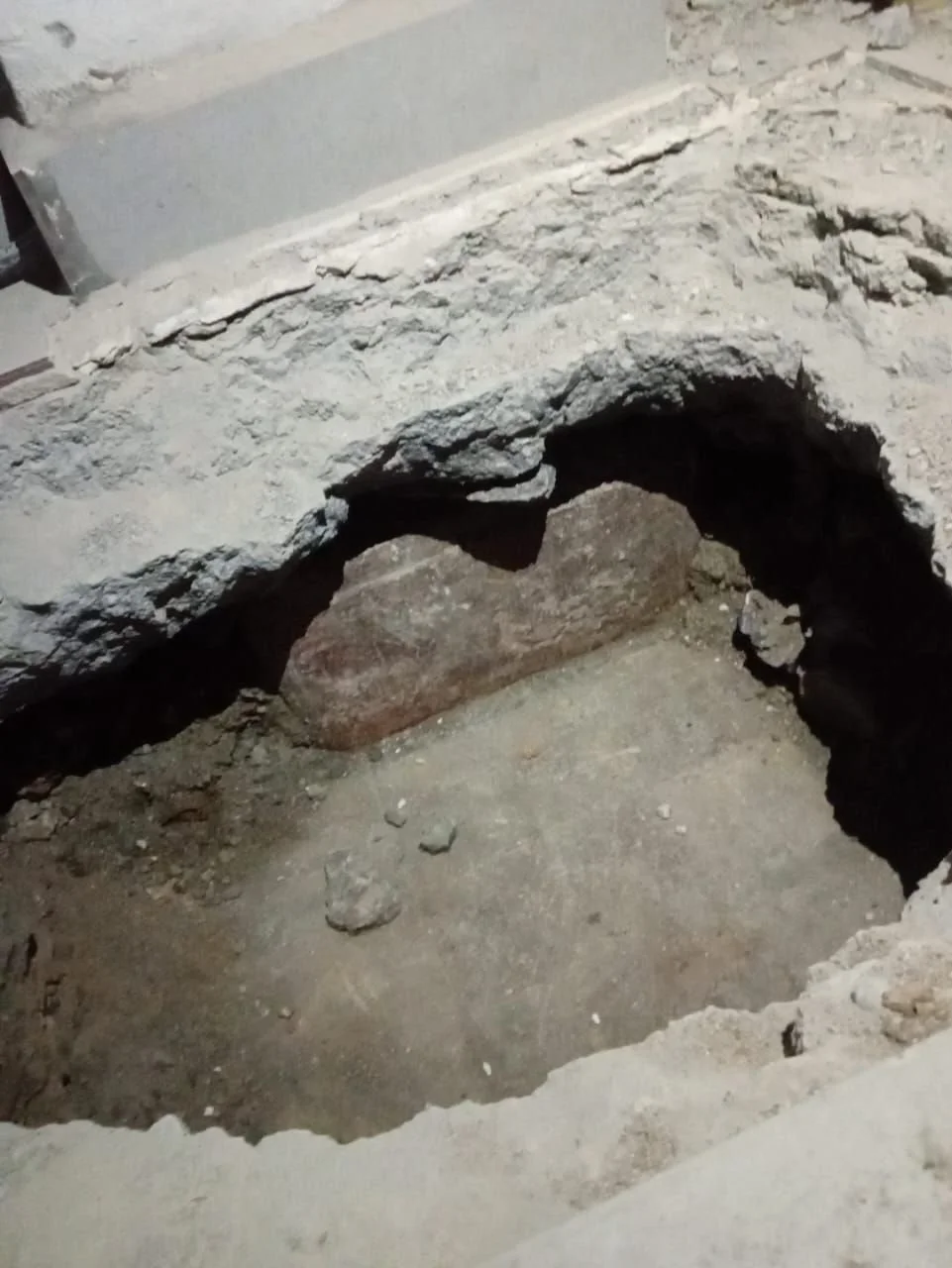

Se continuó con la cala en la columna, retirando material de relleno. Durante la exploración se detectó la existencia de un nivel adicional de relleno y la presencia de una placa metálica en el elemento estructural, información que será considerada para la revisión del estructurista.
6. Alimentación eléctrica provisional
Se dejó instalada una extensión eléctrica para el área de trabajo del local, conectándola temporalmente al tablero del departamento 4 para facilitar las actividades mientras se restablece el servicio eléctrico.
7. Seguimiento al suministro eléctrico
Se confirmó que el corte del suministro eléctrico fue consecuencia de falta de pago. El adeudo ya fue cubierto y únicamente queda pendiente que la CFE realice la reconexión del servicio.
8. Desmantelamiento de tablaroca
Se continuó con el retiro de tablaroca en el Local 2, avanzando en la preparación de las áreas que serán intervenidas durante la remodelación.
Pendientes
Esperar la reconexión del suministro eléctrico por parte de CFE.
Continuar con el retiro de escombro generado por las demoliciones.
Dar seguimiento a la revisión estructural de la columna donde se localizó la placa metálica.
Continuar el desmantelamiento de tablaroca y las demoliciones programadas.
Mantener el apuntalamiento hasta recibir la autorización del estructurista para su retiro.
Observaciones
La obra continúa avanzando conforme a la etapa de preparación y demolición. Durante la jornada se logró un avance importante en la liberación de espacios y en la exploración de los elementos estructurales existentes. Como aspecto positivo, quedó aclarada la causa de la falta de energía eléctrica y el servicio únicamente depende de la reconexión por parte de la CFE, lo que permitirá normalizar las actividades que requieren suministro eléctrico en los próximos días.
