260908

Resumen

Avance principal: Se trazaron los muros del baño del local 3 y las posiciones de WC y lavamanos.
Trabajo complementario: Se realizaron ranuras eléctricas y de plomería, picado de pisos y desmontaje de calentadores y tarjas.
Decisión: Los locales 2 y 3 tendrán niveles independientes, tomando como referencia el nivel más alto.
Pendiente clave: Recibir el material solicitado para continuar los trabajos.

Avances del día

  • Se revisaron los niveles de los locales 2 y 3 y se determinó manejarlos de forma independiente, tomando como referencia el nivel más alto.

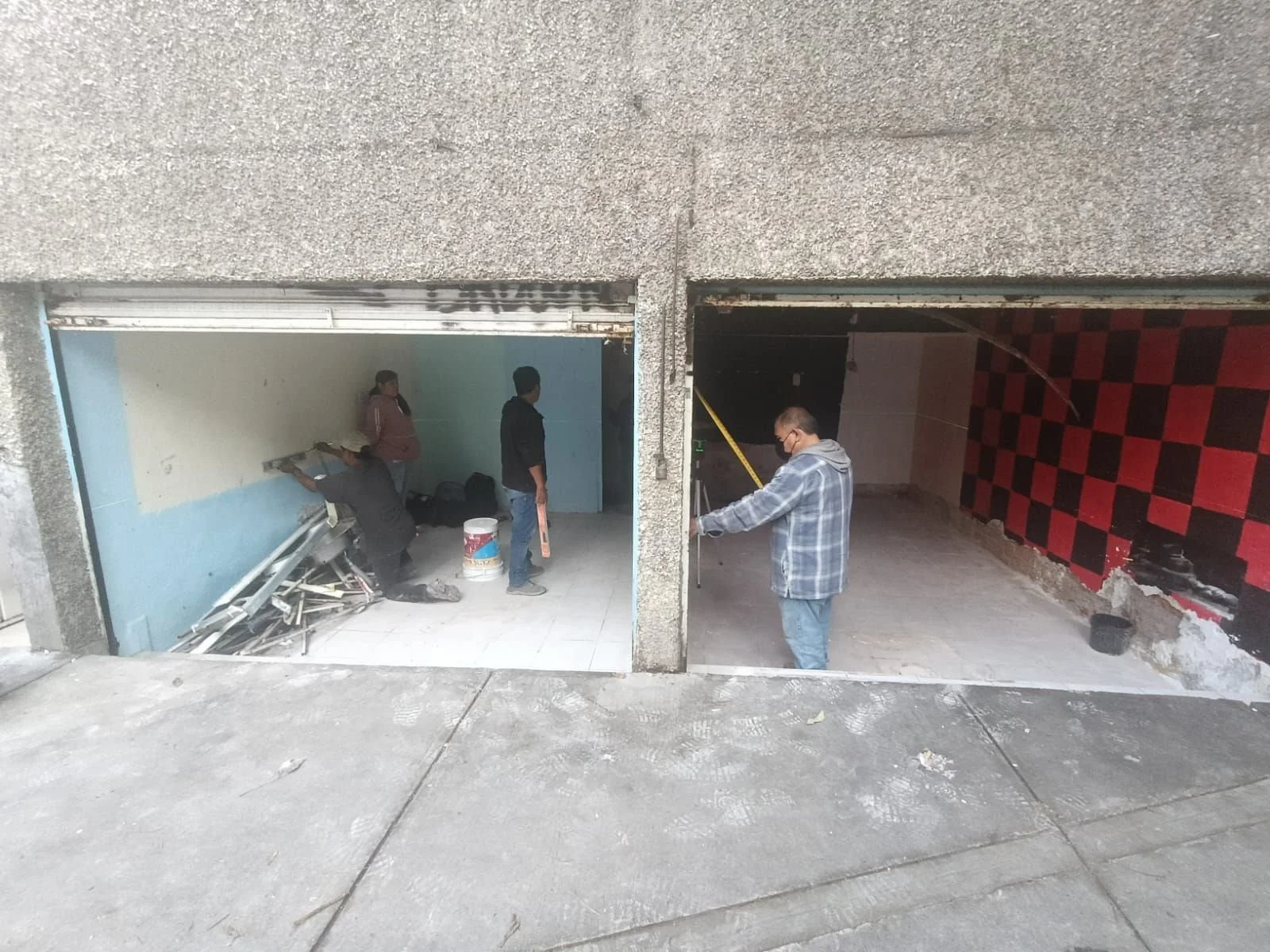

  • Se trazaron los muros del baño del local 3 y las medidas para WC y lavamanos.

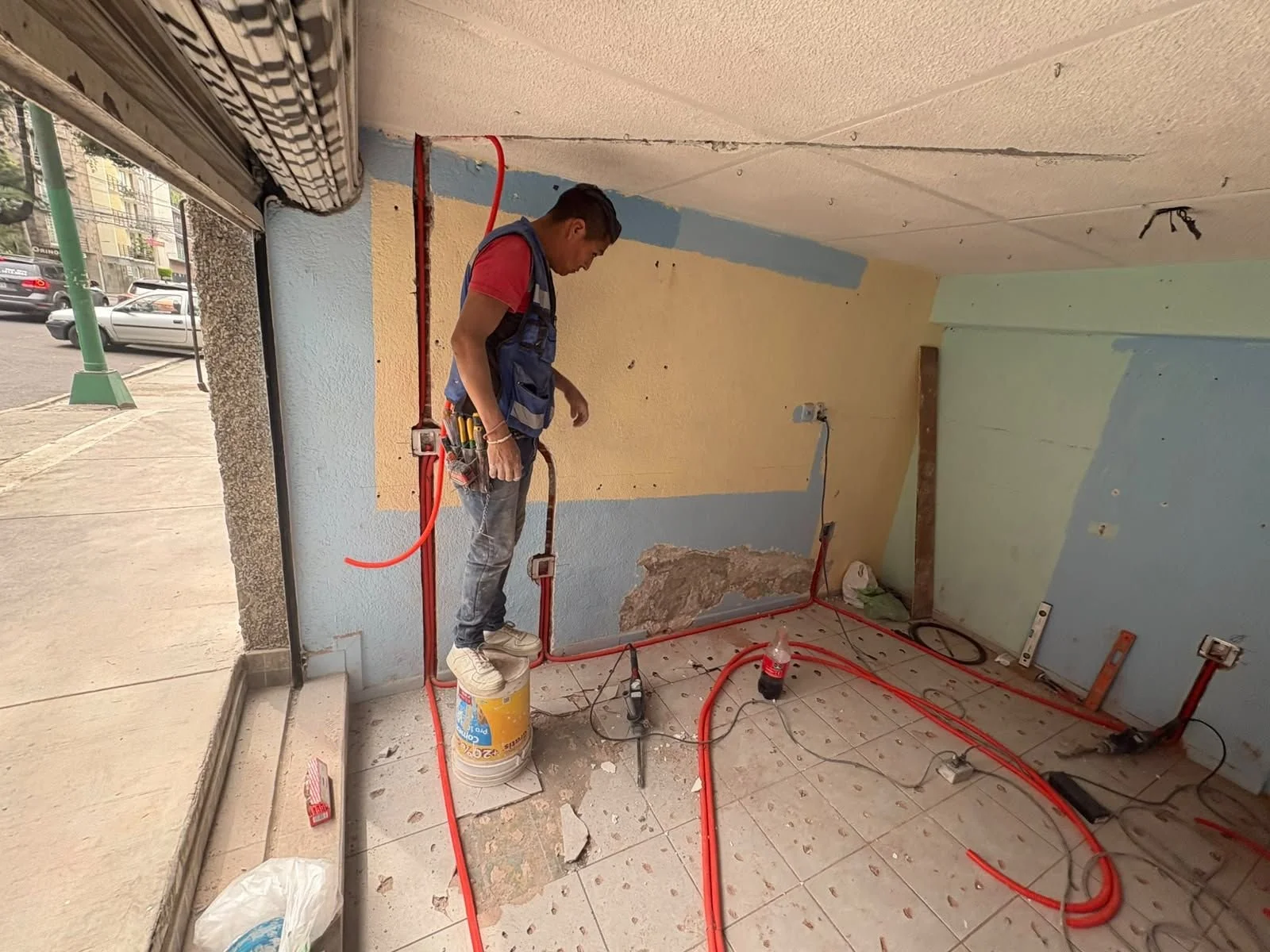

  • Se revisó la instalación eléctrica y se ejecutaron ranuras en los locales 2 y 3.

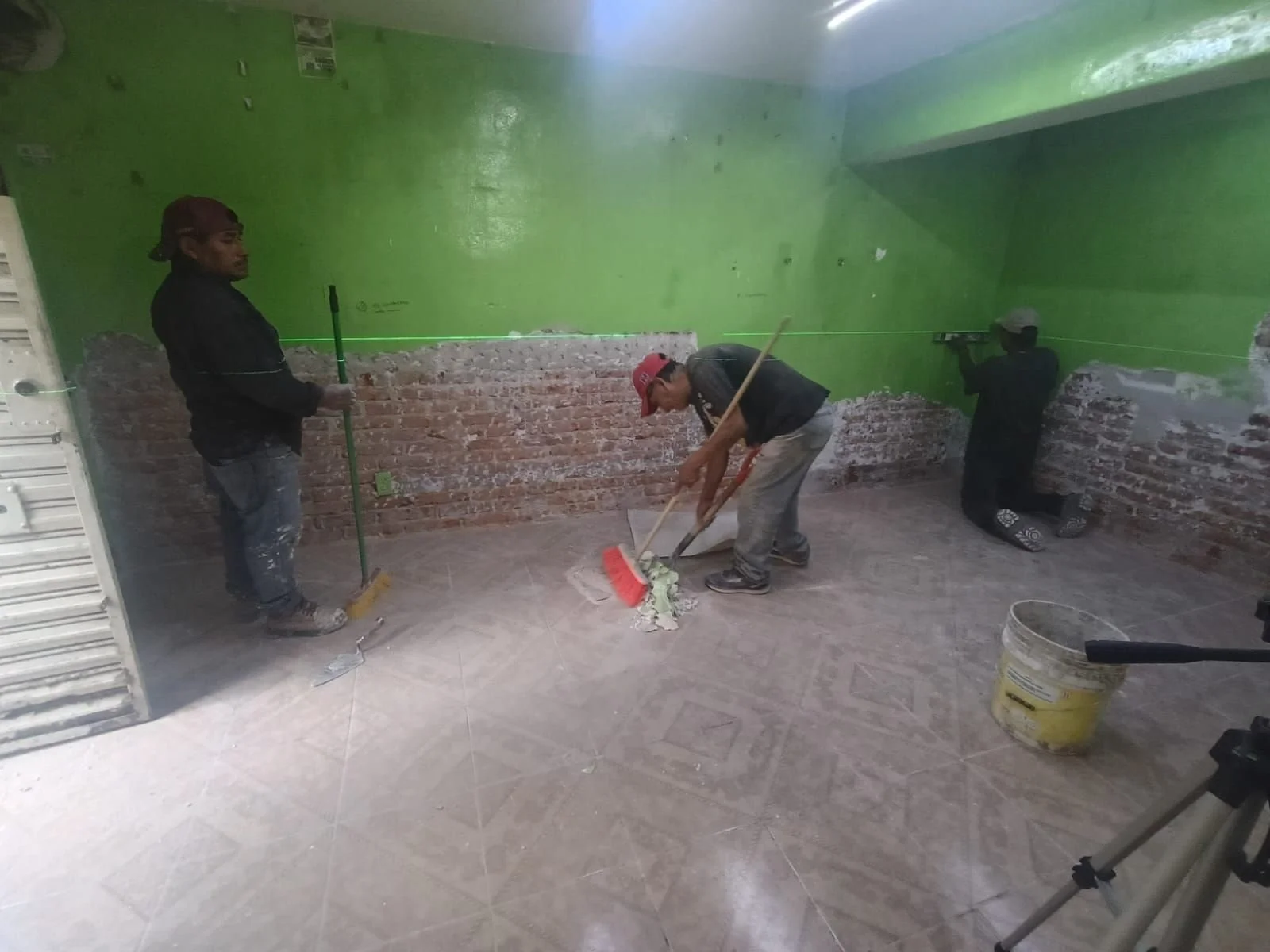

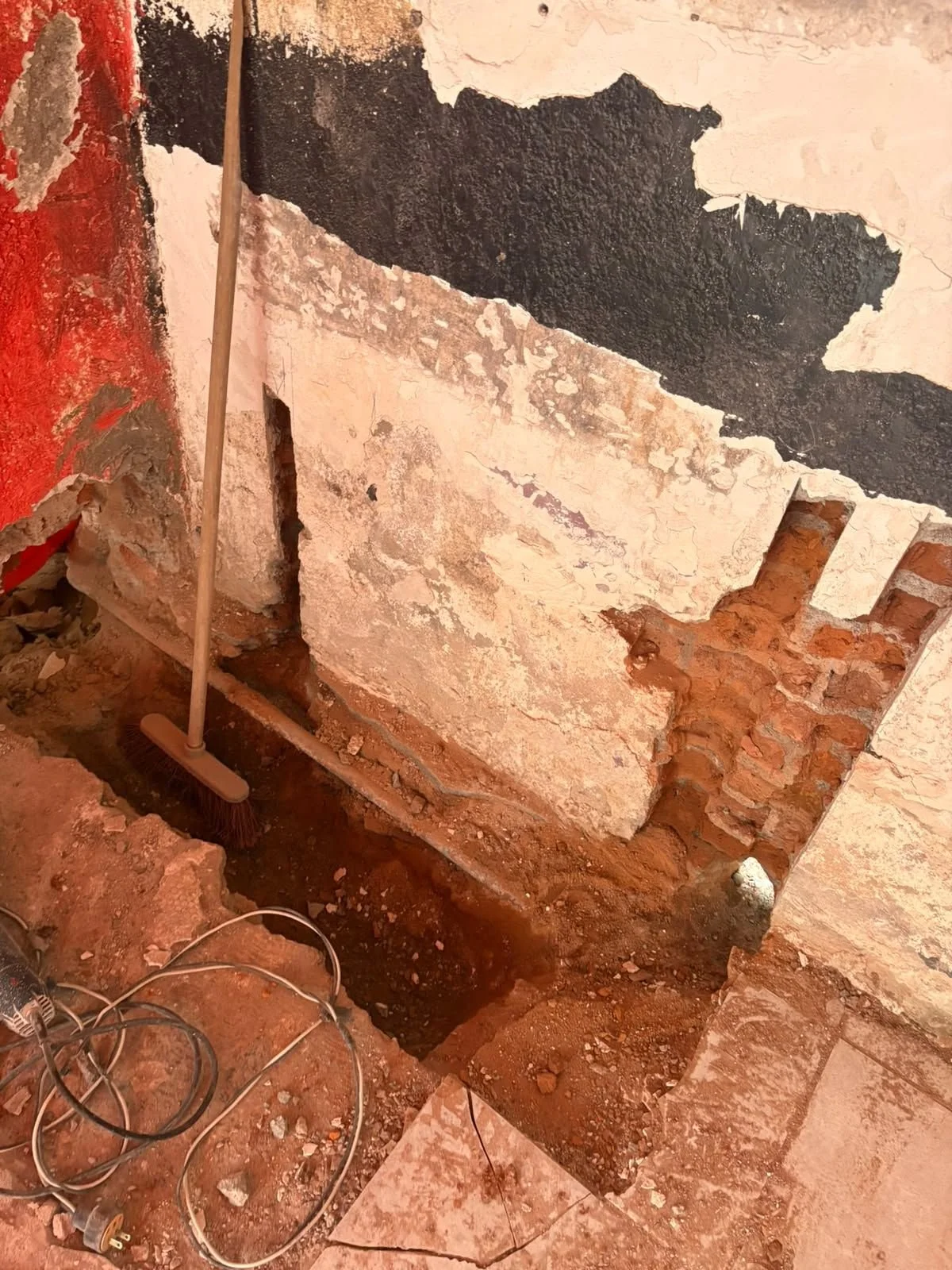

  • Se realizaron ranuras de plomería para los baños y picado de piso en los locales.

  • Se desmontaron calentadores de agua y tarjas.

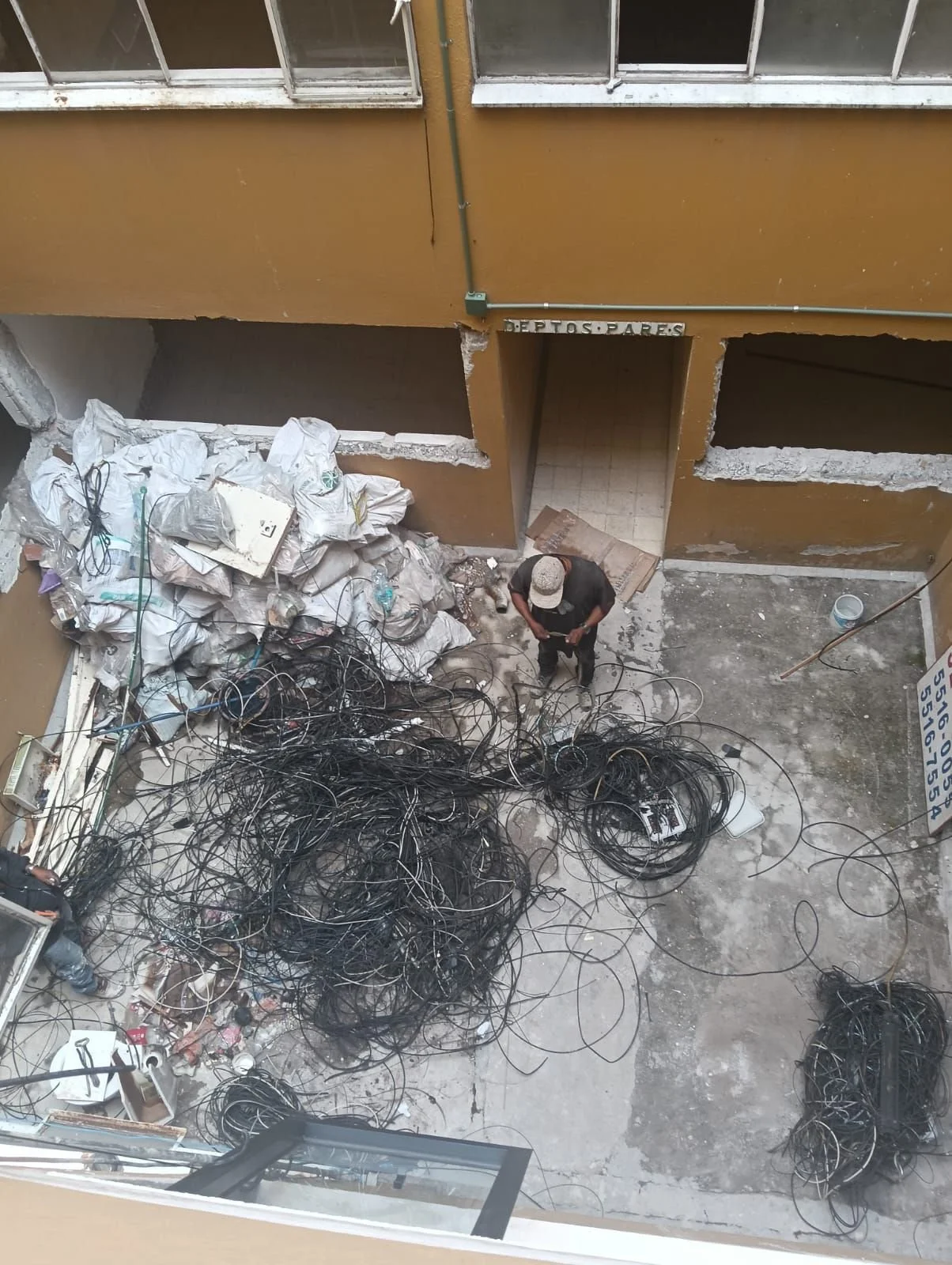

  • Se limpió el vano de ventana y se ancló una malla del lado de la obra, junto al cubo del edificio vecino.

  • La madera solicitada fue entregada a las 17:05 h; el maestro Juan y Sebastián permanecieron para recibirla.

Hallazgos, incidencias o decisiones

Se habló con el inquilino del departamento 15 sobre el cierre de su llave de agua ocurrido el sábado y sobre las molestias por ruido. Se le informó el nuevo horario para trabajos ruidosos y se verificó que no se intervinieran elementos relacionados con dicho departamento.

También se notificó al administrador del edificio vecino sobre las medidas preventivas implementadas: limpieza del vano de ventana y colocación de malla del lado de la obra para contener residuos.

Pendientes inmediatos

  • Pendiente de entrega: Recibir el material solicitado, programado para el 9 de septiembre.

  • Pendiente administrativo: Reembolsar al maestro Juan la compra de clavos, cadena y candado.

  • Pendiente de ejecutar: Continuar las instalaciones con base en los trazos y niveles establecidos.

Personal en obra

Albañilería: Maestro Juan, oficial Julio, ayudante Benjamín y ayudante Arturo.
Plomería: Personal de plomería.
Electricidad: Personal eléctrico.
Recepción de material: Maestro Juan y Sebastián.
