Avance principal: Se concluyó en tiempo el colado y acabado pulido del firme del último local.

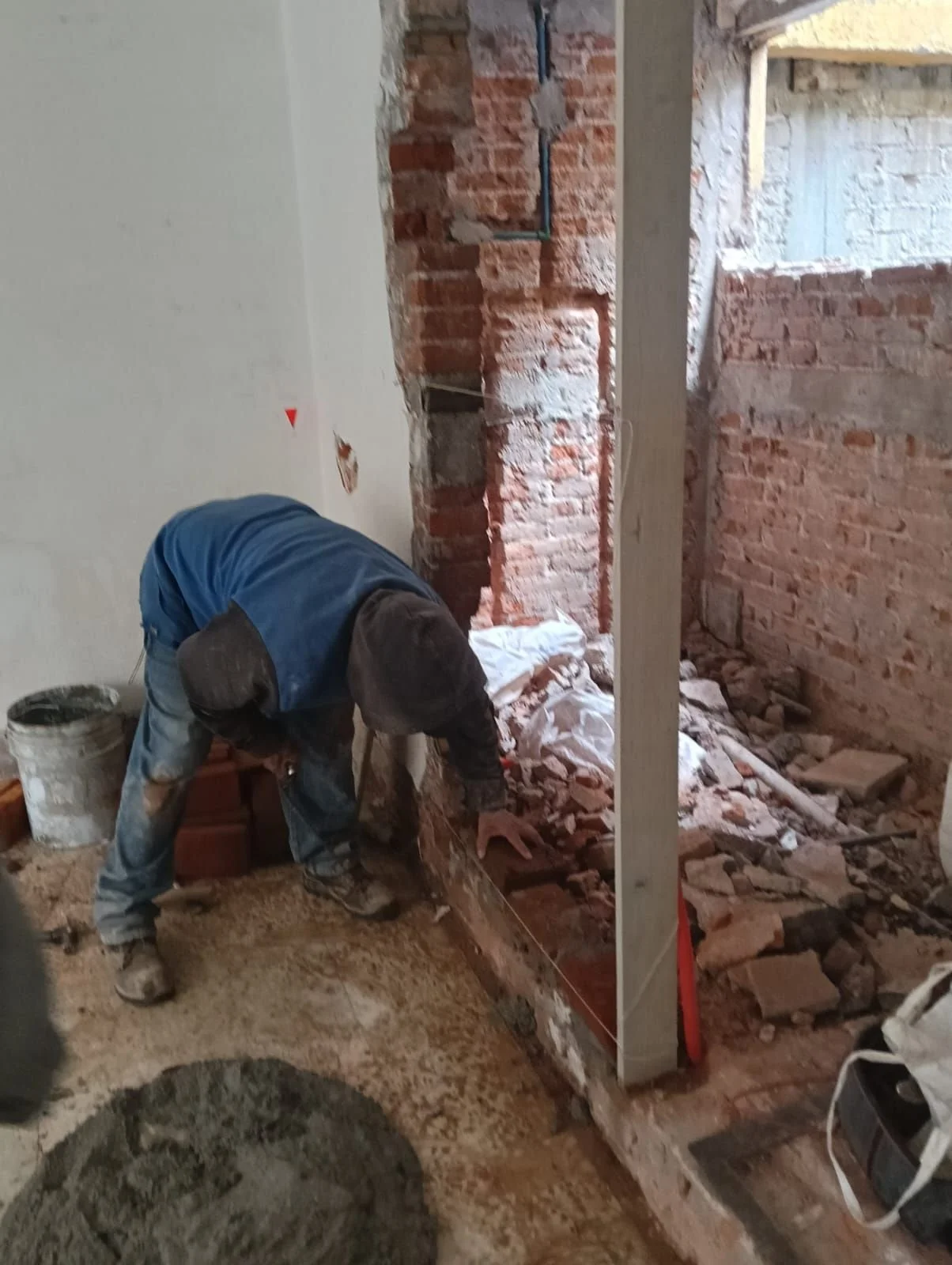

Trabajo complementario: Avanzaron los muros de baños y las ranuras eléctricas; también se recibieron andamios y material faltante.

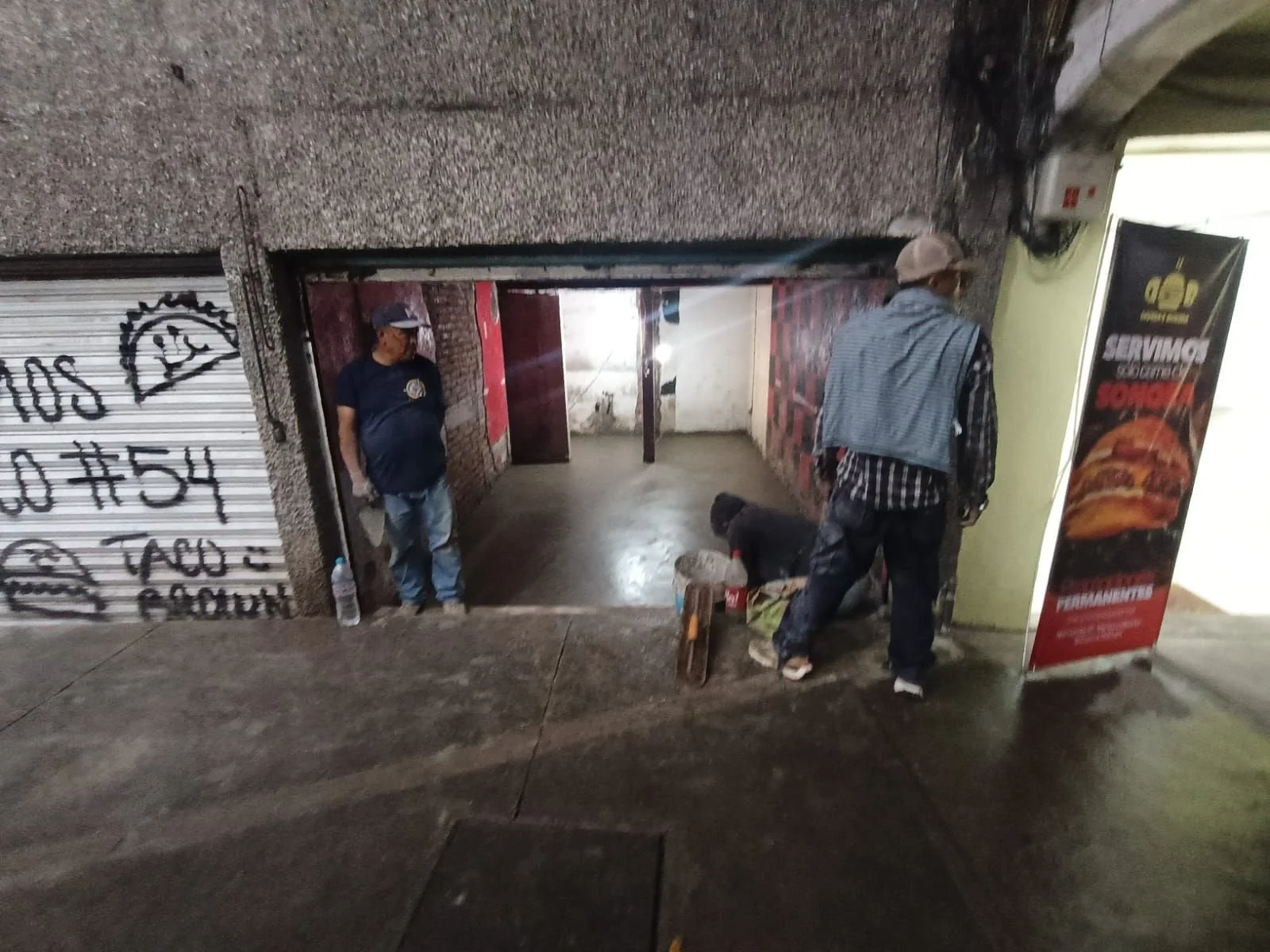

Incidencia: Una persona presuntamente de la alcaldía acudió por una queja vecinal relacionada con un posible hundimiento del edificio; se mostraron los permisos y se contactó a Jorge Kuri.
Pendiente clave: Recibir e instalar la malla del estacionamiento vecino y cubrir los pagos de materiales pendientes.

Avances del día

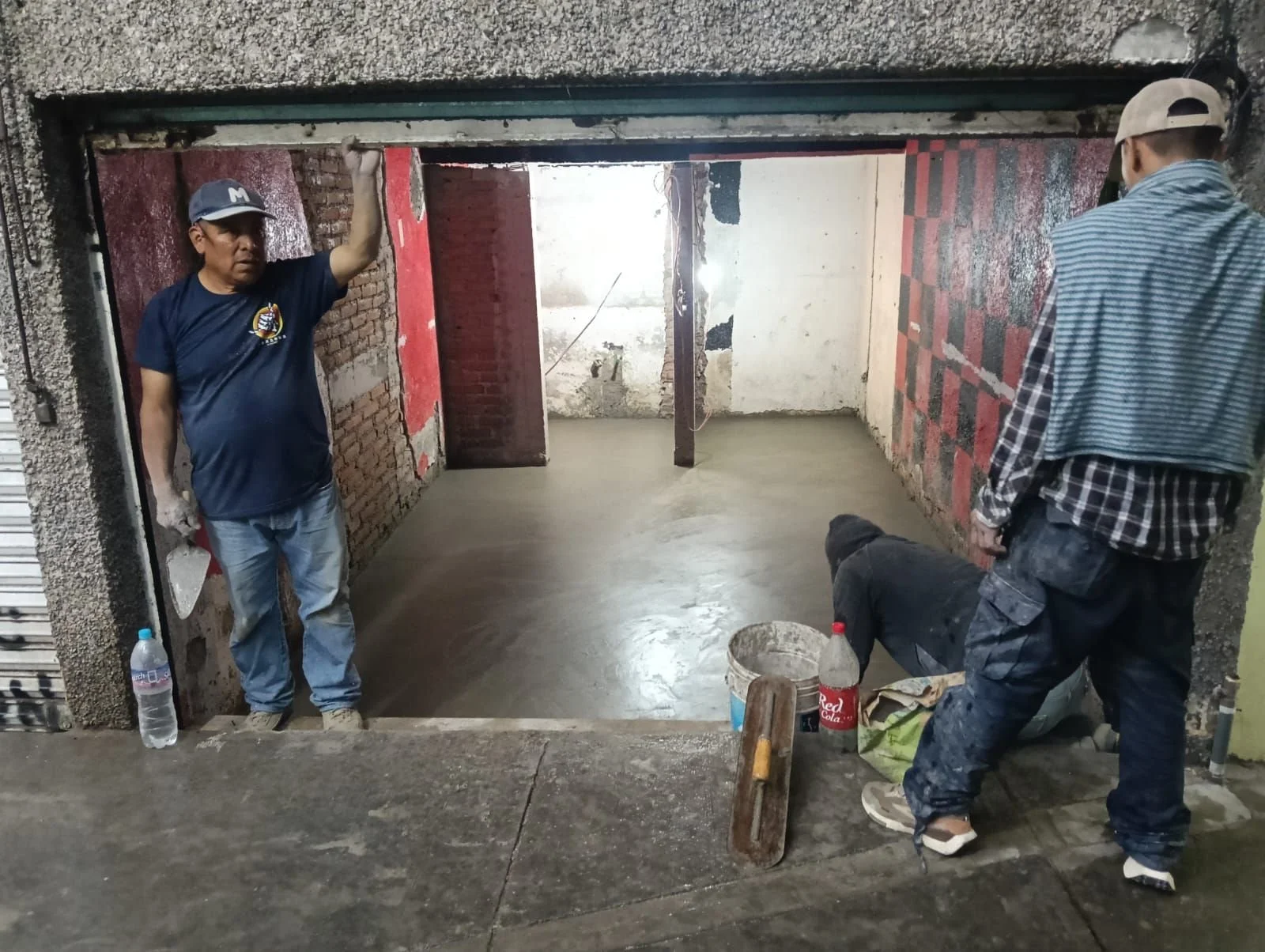

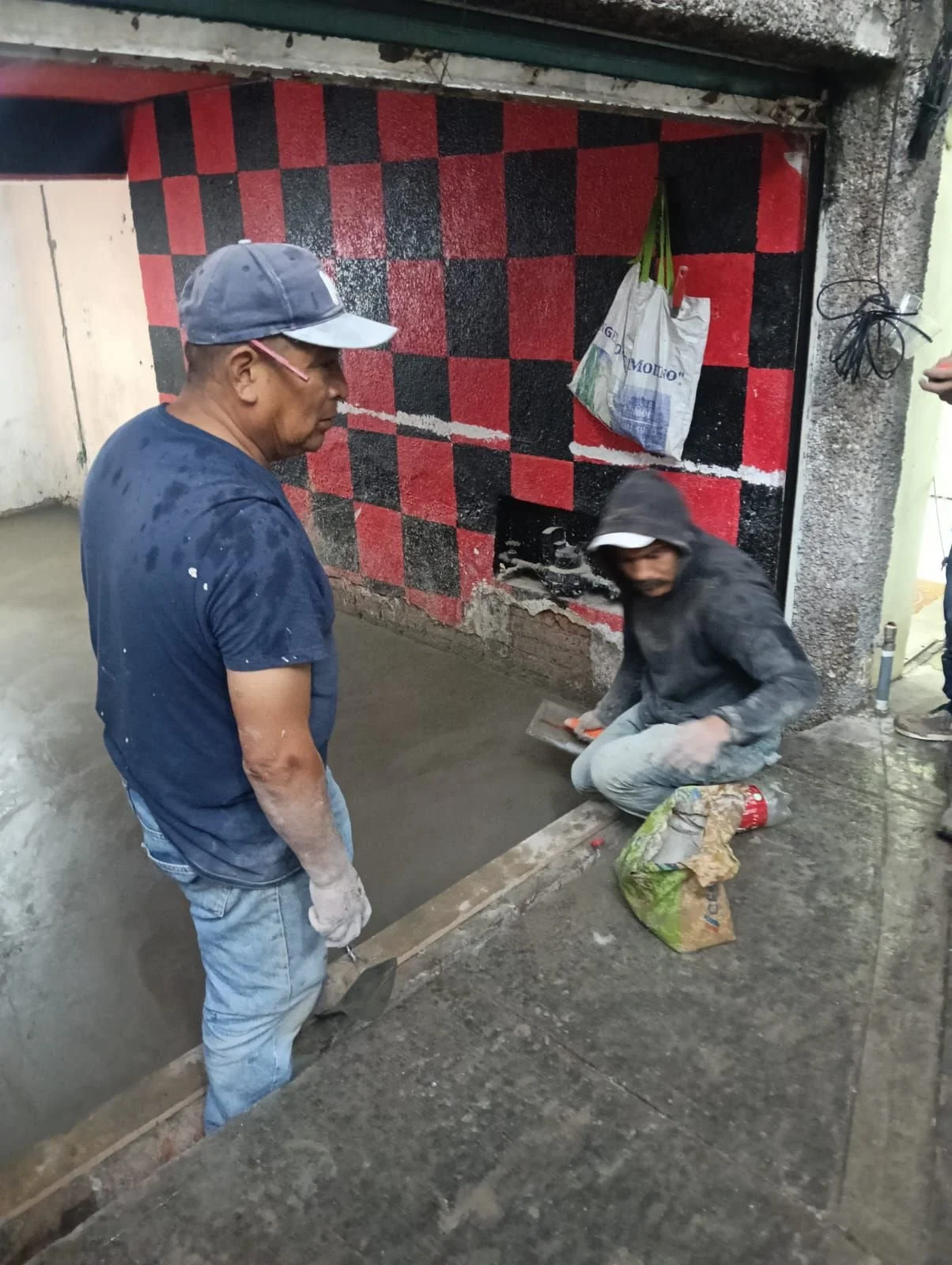

  • Se concluyó el colado del firme del último local con acabado pulido.

  • Se avanzó en el alzado de los muros de los baños.

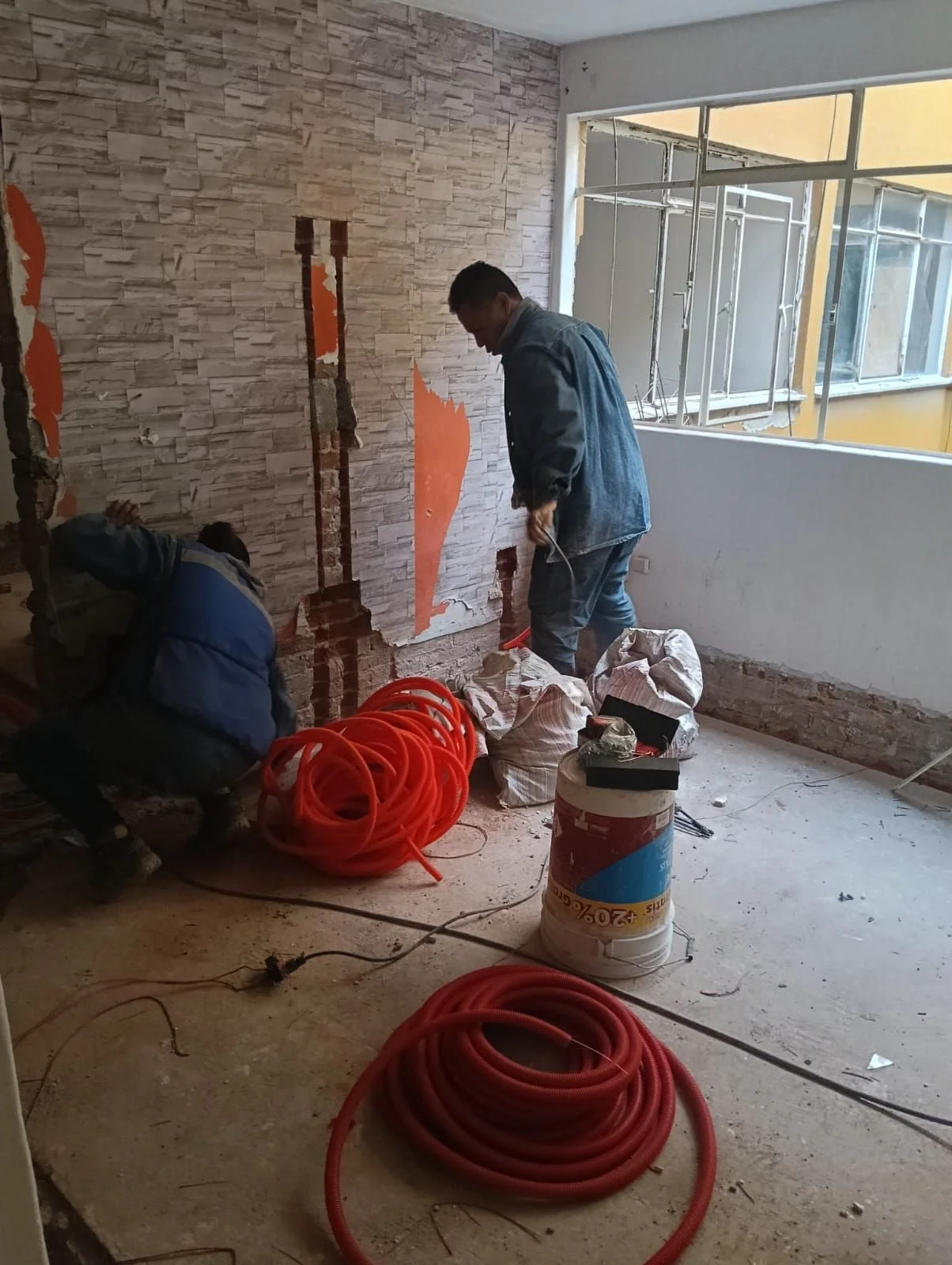

  • Se realizaron ranuras para las instalaciones eléctricas.

  • Se recibió el material faltante para continuar los muros de los baños.

  • Se recibieron 8 cuerpos de andamio de 2.00 × 1.56 m, con crucetas y 4 plataformas.

  • Se tomaron medidas del cubo colindante en el estacionamiento para colocar una malla fija con perfil de aluminio.

  • Se compraron y pagaron dos palas y una escoba.

Hallazgos, incidencias o decisiones

Acudió una persona registrada en la bitácora como presuntamente perteneciente a la alcaldía, derivado de una queja vecinal y con el propósito de verificar un posible hundimiento del edificio.

Durante la visita se estableció comunicación con Jorge Kuri y se mostraron los permisos disponibles. La bitácora no registra una resolución o requerimiento adicional.

Pendientes inmediatos

  • Pendiente de entrega: Recibir la malla para el estacionamiento vecino, programada para el 1 de octubre.

  • Pendiente de ejecutar: Colocar la malla de forma fija con perfil de aluminio.

  • Pendiente de pago: Cubrir las cotizaciones de materiales eléctricos y de plomería.
