261002

Resumen

Avance principal: Se colocó la malla de protección en el área colindante con el vecino y se avanzó en castillos y muros.
Trabajo complementario: Continuaron las ranuras eléctricas y la tubería del cuarto departamento.
Incidencia: Durante la revisión con manómetro se reportó una filtración en el departamento vecino y se retiró una llave.
Pendiente clave: Obtener la aprobación de la última modificación del refuerzo para verticales.

Avances del día

  • Se recibió y colocó el material para la malla del área colindante con el vecino.

  • Se cimbraron y colaron castillos.

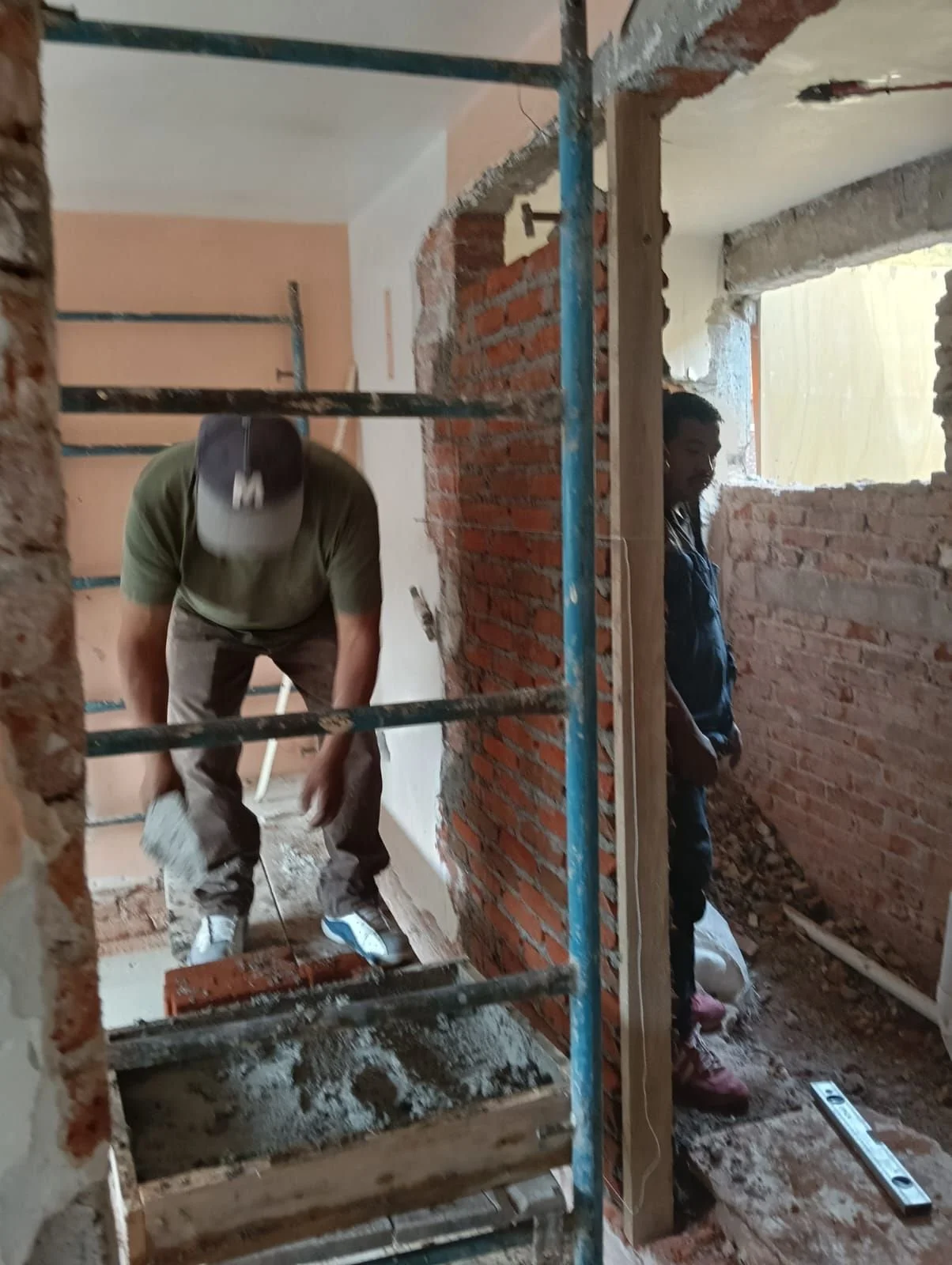

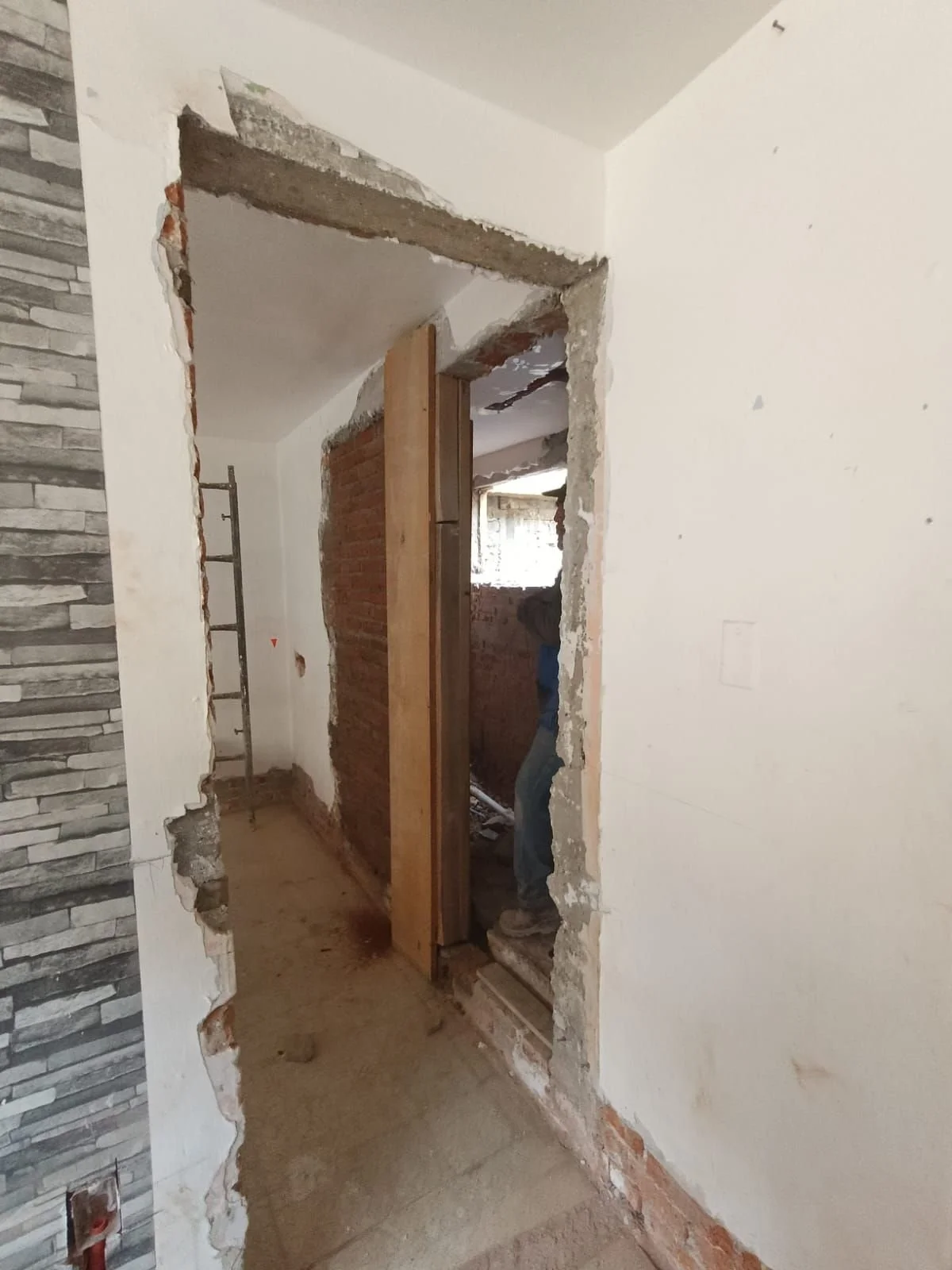

  • Se avanzó en el alzado de muros.

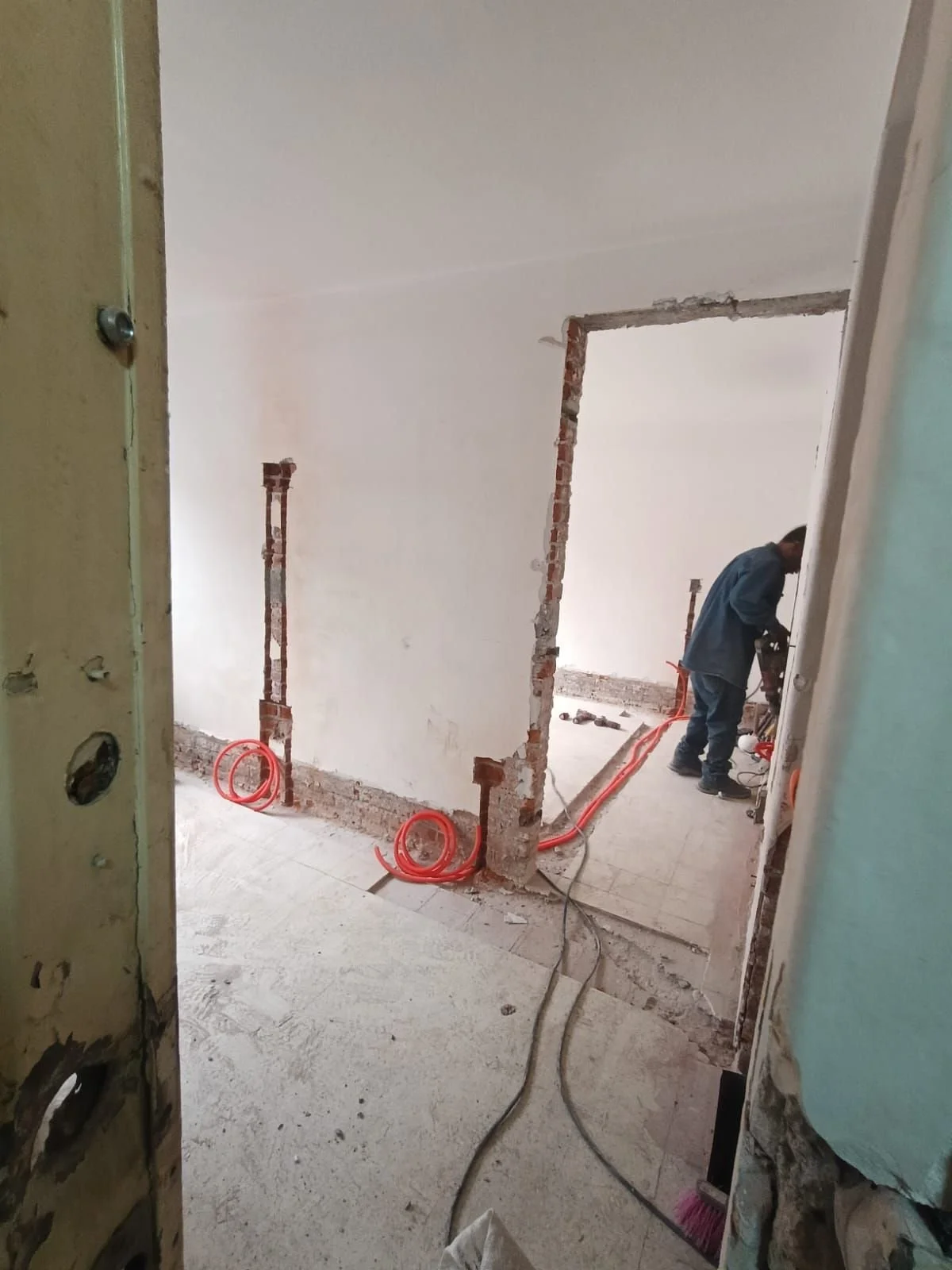

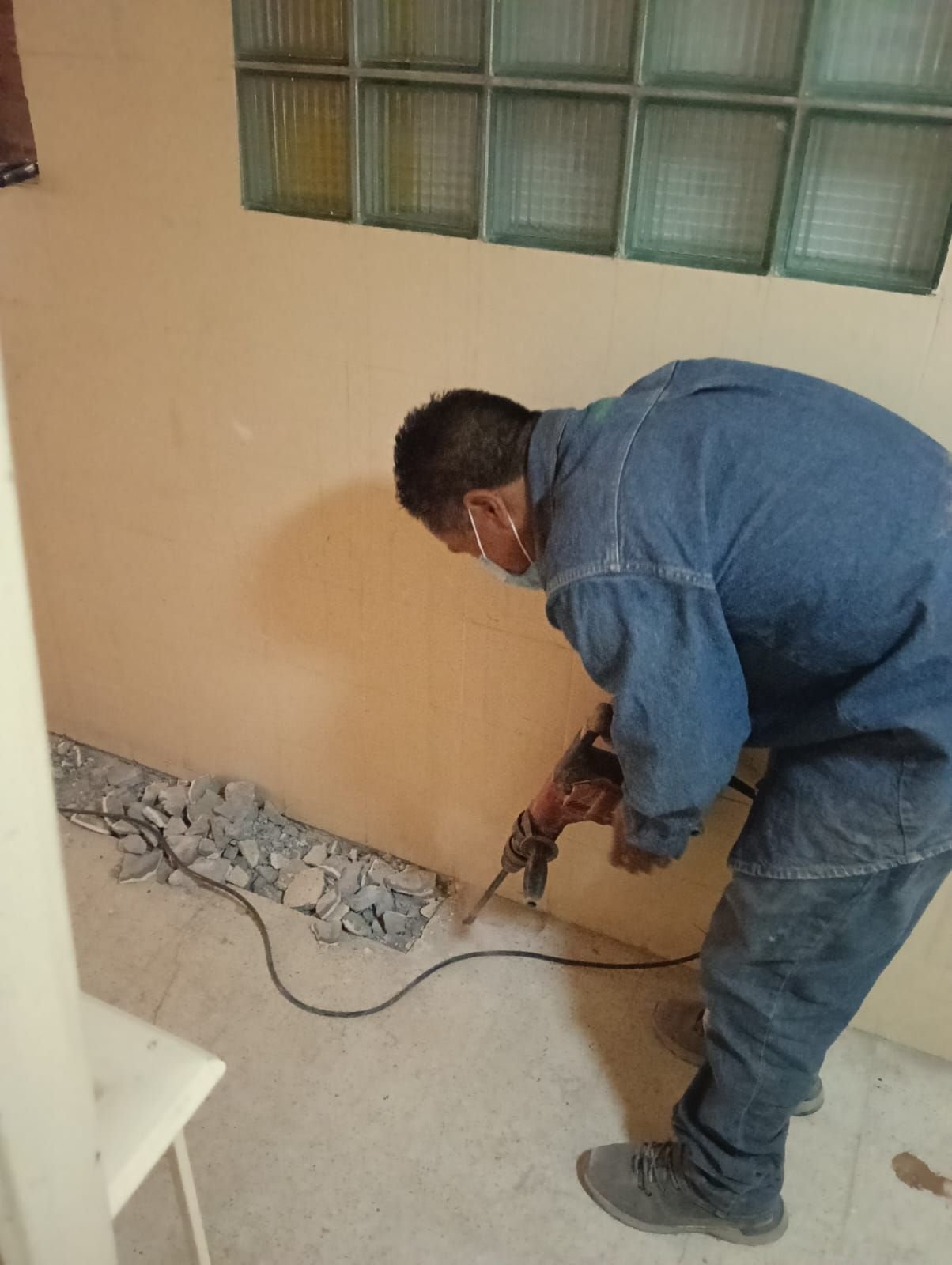

  • Se realizaron ranuras para las instalaciones eléctricas.

  • Se colocó tubería en el cuarto departamento, correspondiente al departamento pendiente.

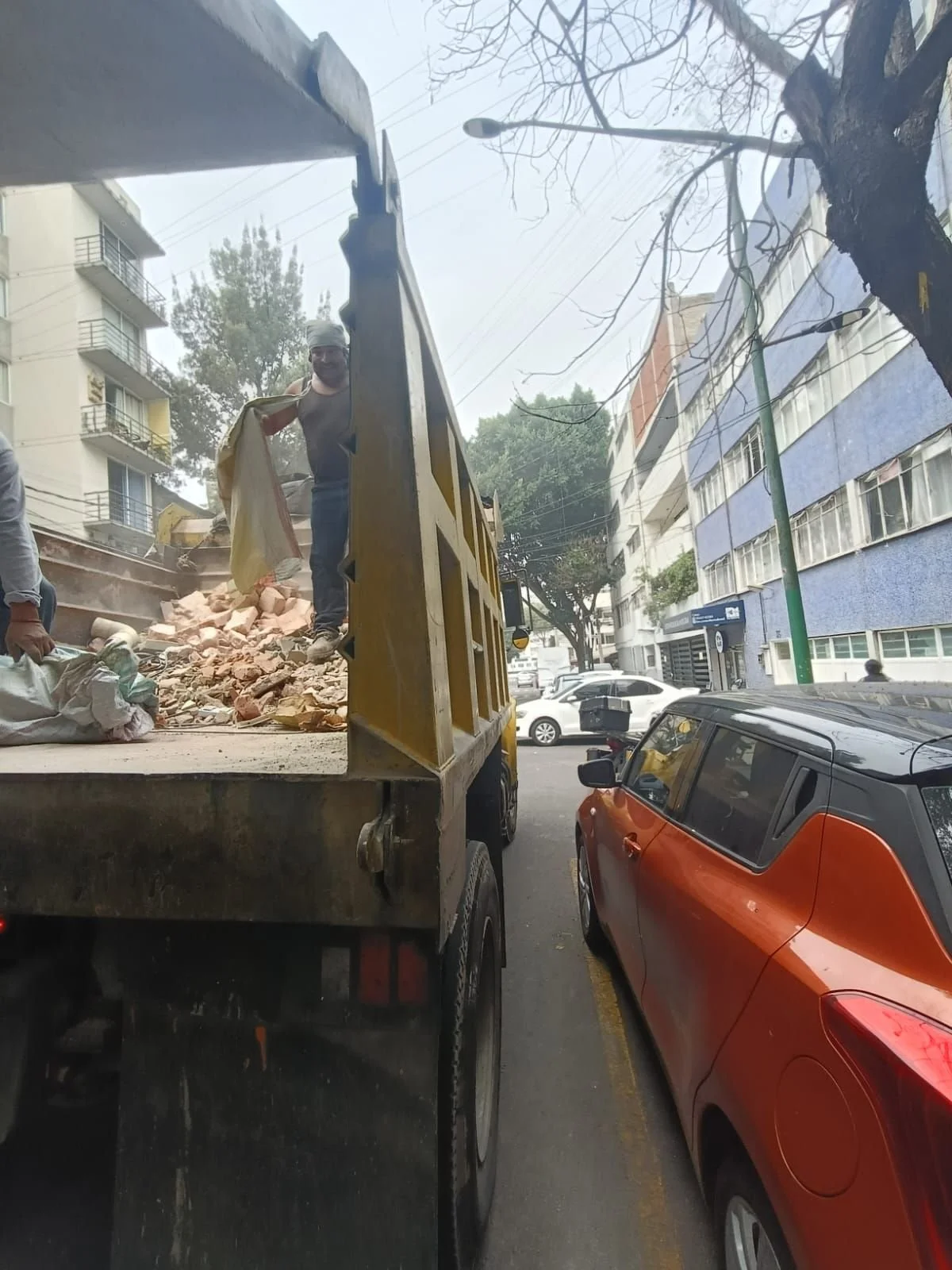

  • Se retiró escombro de los frentes de trabajo.

  • Se compraron tubos para plomería con recursos entregados la semana anterior.

Hallazgos, incidencias o decisiones

Se colocó un manómetro para revisar las líneas de dos departamentos. Durante el procedimiento se reportó una filtración en el departamento vecino, por lo que se retiró una llave.

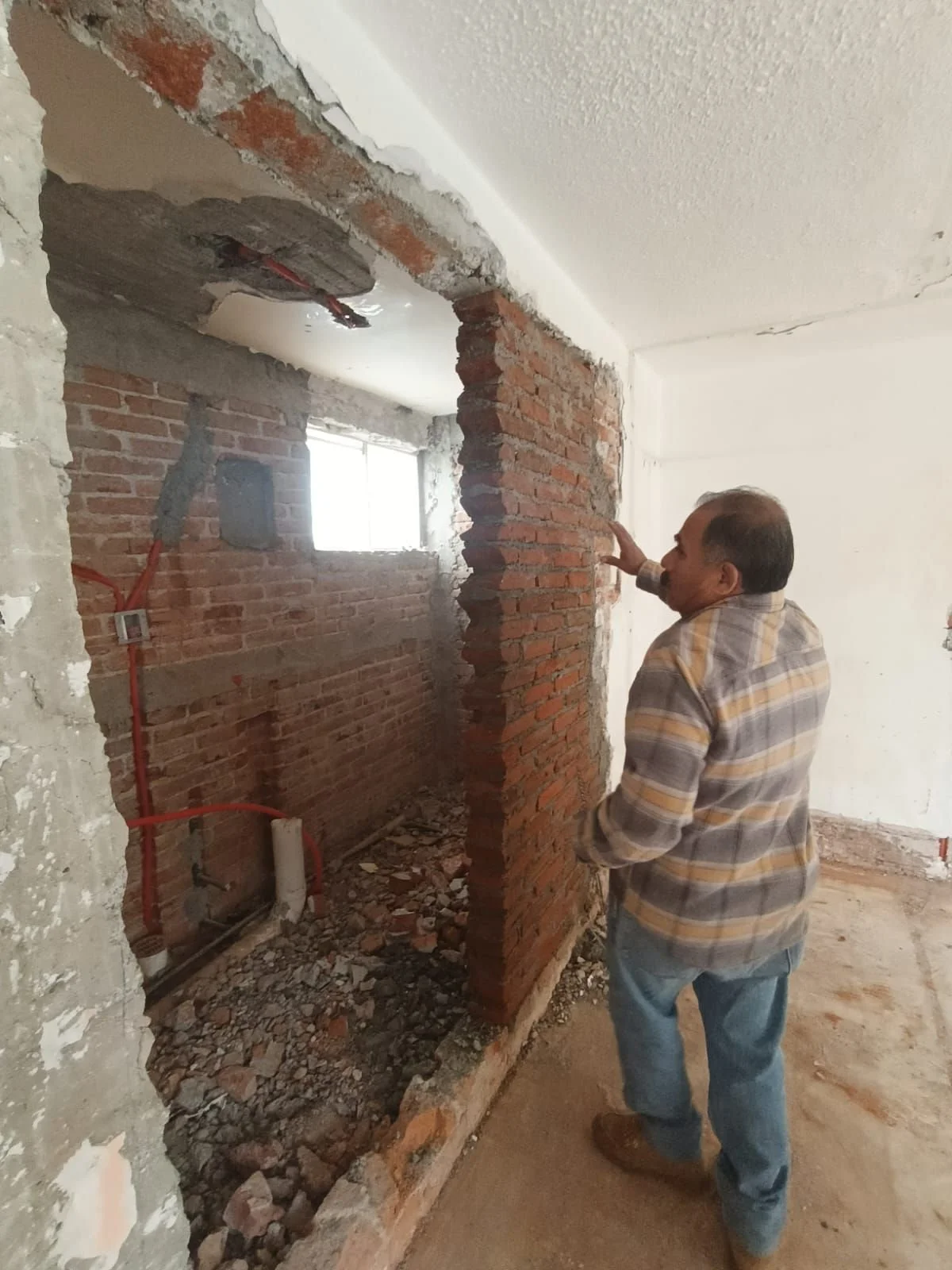

El estructurista revisó el refuerzo para verticales en los departamentos. La última modificación permanece pendiente de aprobación.

Pendientes inmediatos

  • Pendiente de aprobación: Última modificación del refuerzo para verticales en los departamentos.

  • Pendiente de revisión: Confirmar que la filtración reportada en el departamento vecino quedó controlada.

  • Pendiente de ejecutar: Continuar los trabajos conforme a la definición final del refuerzo.
