Avance principal: Se retiraron ventanas y se realizaron ranuras en fachadas y en los departamentos pendientes.
Trabajo complementario: Continuaron las tuberías de plomería y se trasladaron objetos de la bodega de Joshua al departamento 8.

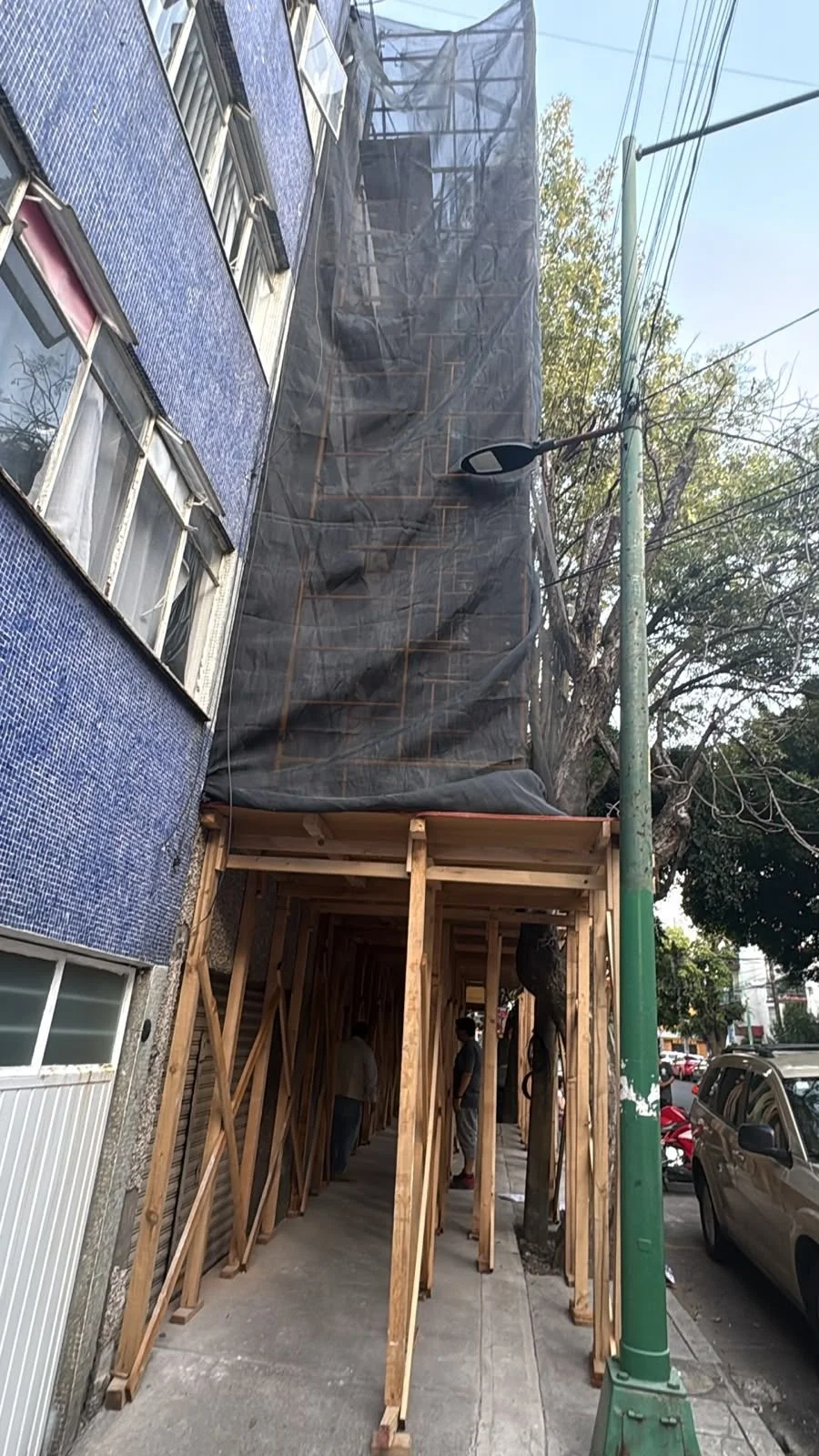

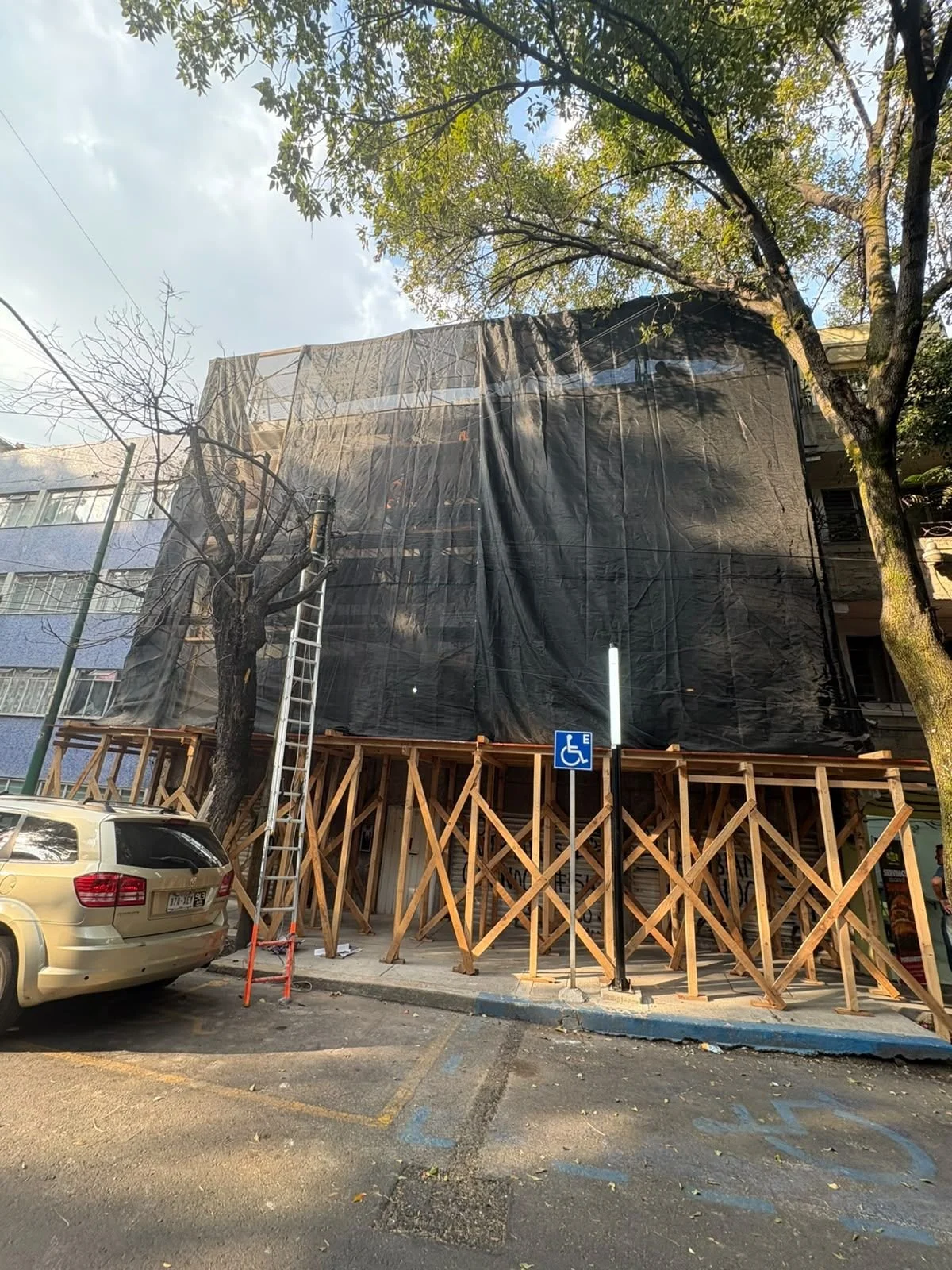

Incidencia: La entrega del plástico para cubrir ventanas presentó problemas por la dirección; se dio seguimiento con Estafeta.
Pendiente clave: Confirmar la entrega del plástico solicitado.
Avances del día

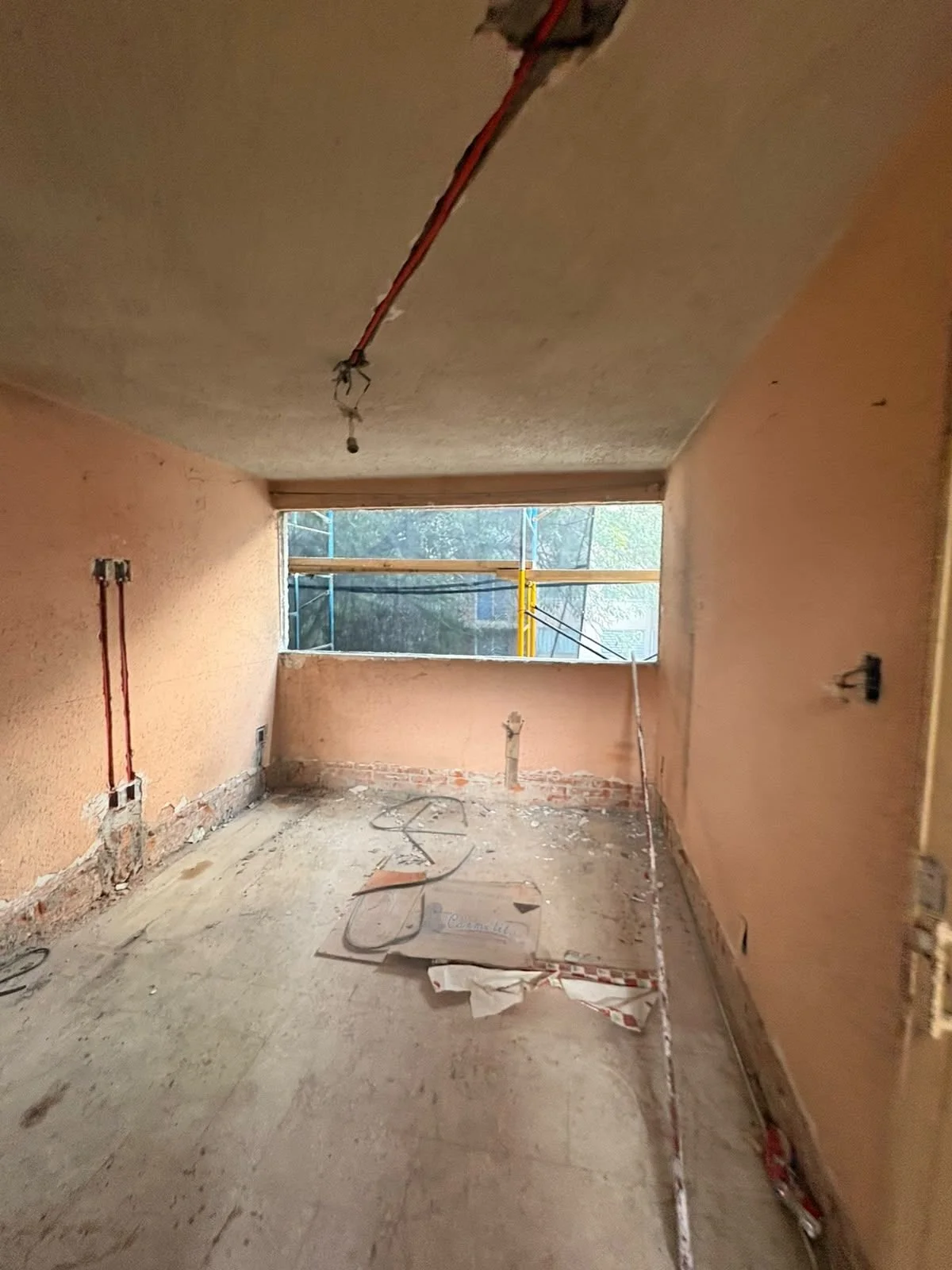

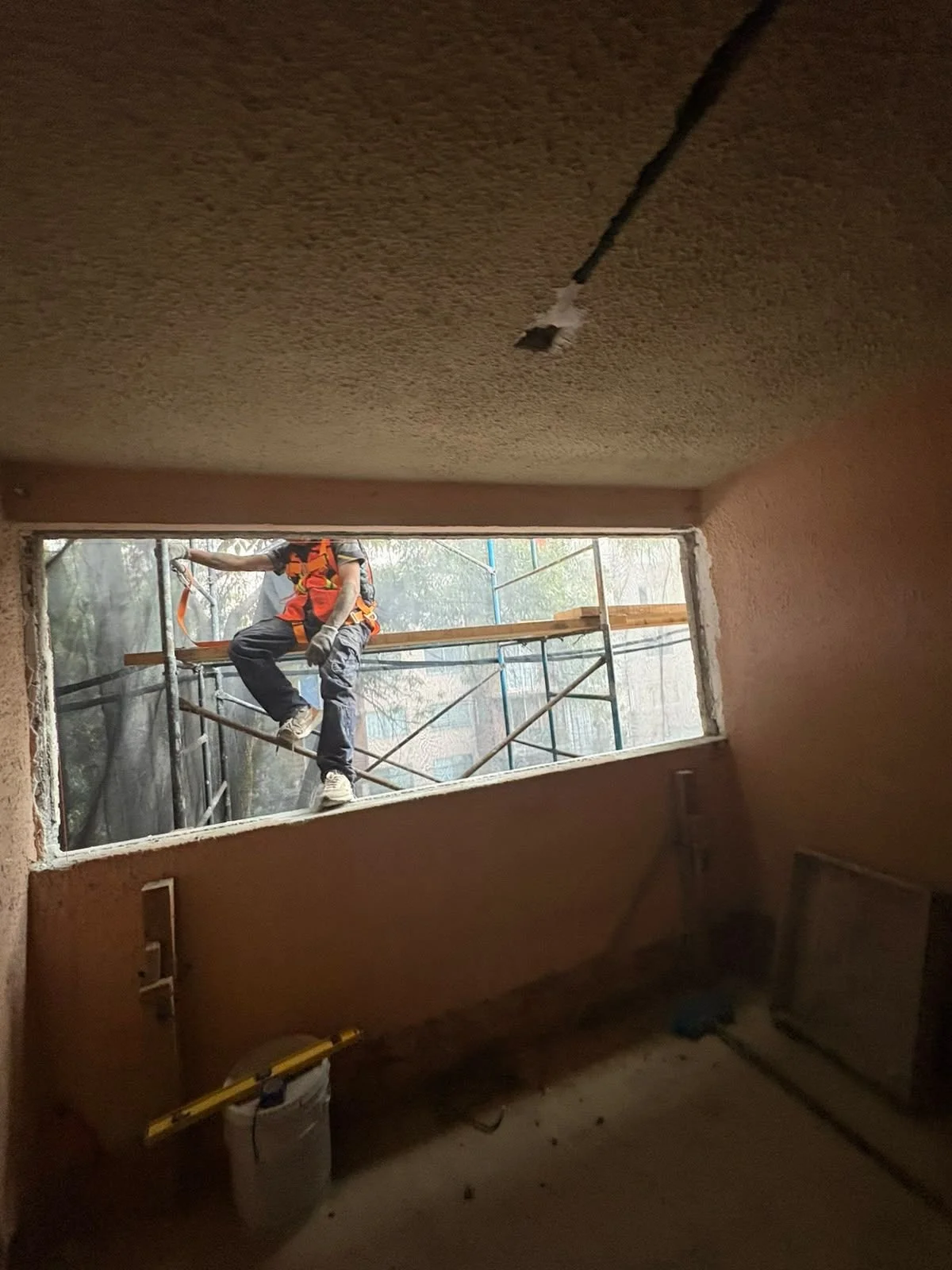

Se avanzó en el retiro de ventanas.

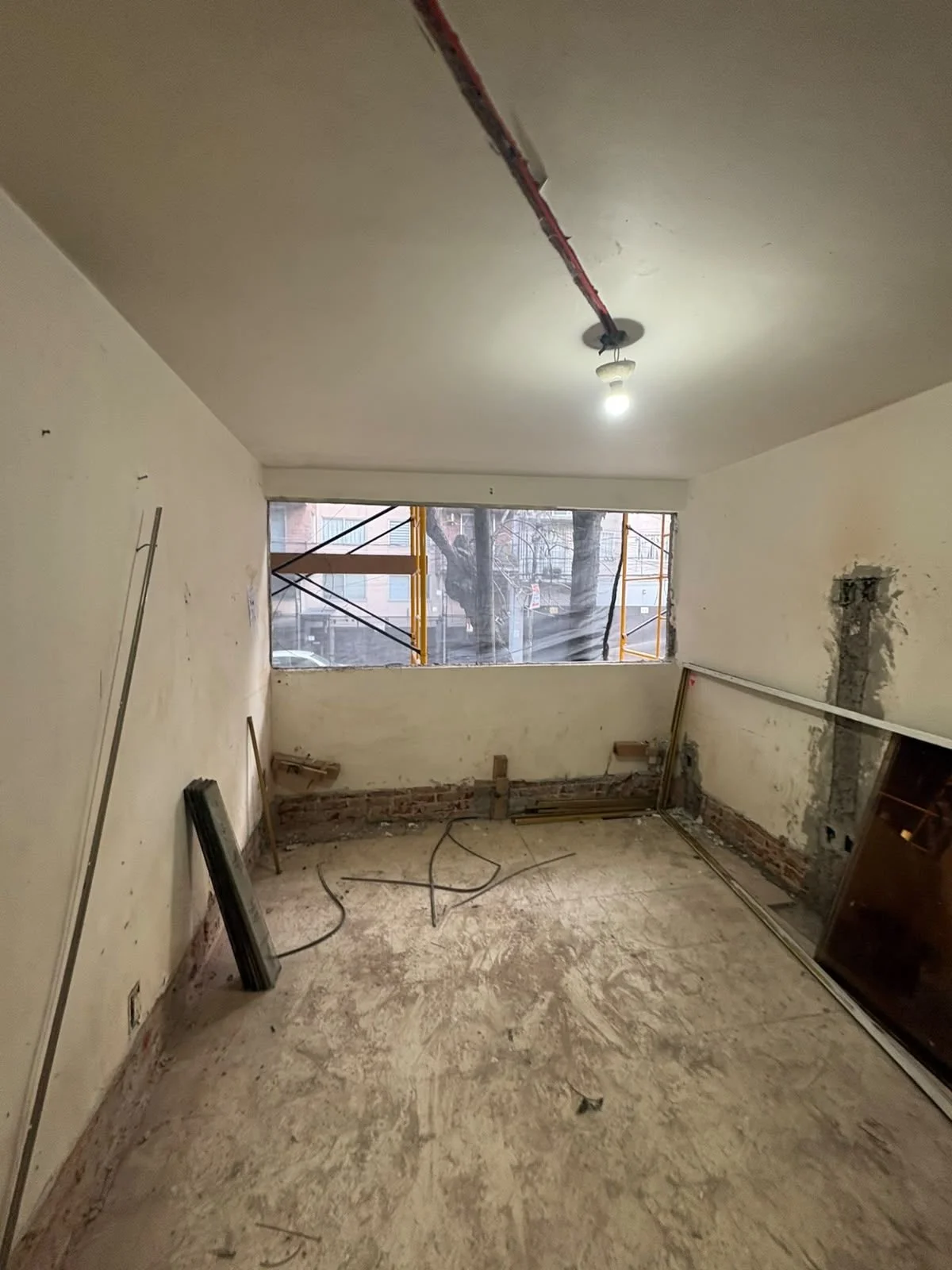

Se realizaron ranuras en fachadas y en los departamentos pendientes.
Se continuó la colocación de tuberías de plomería en los departamentos.

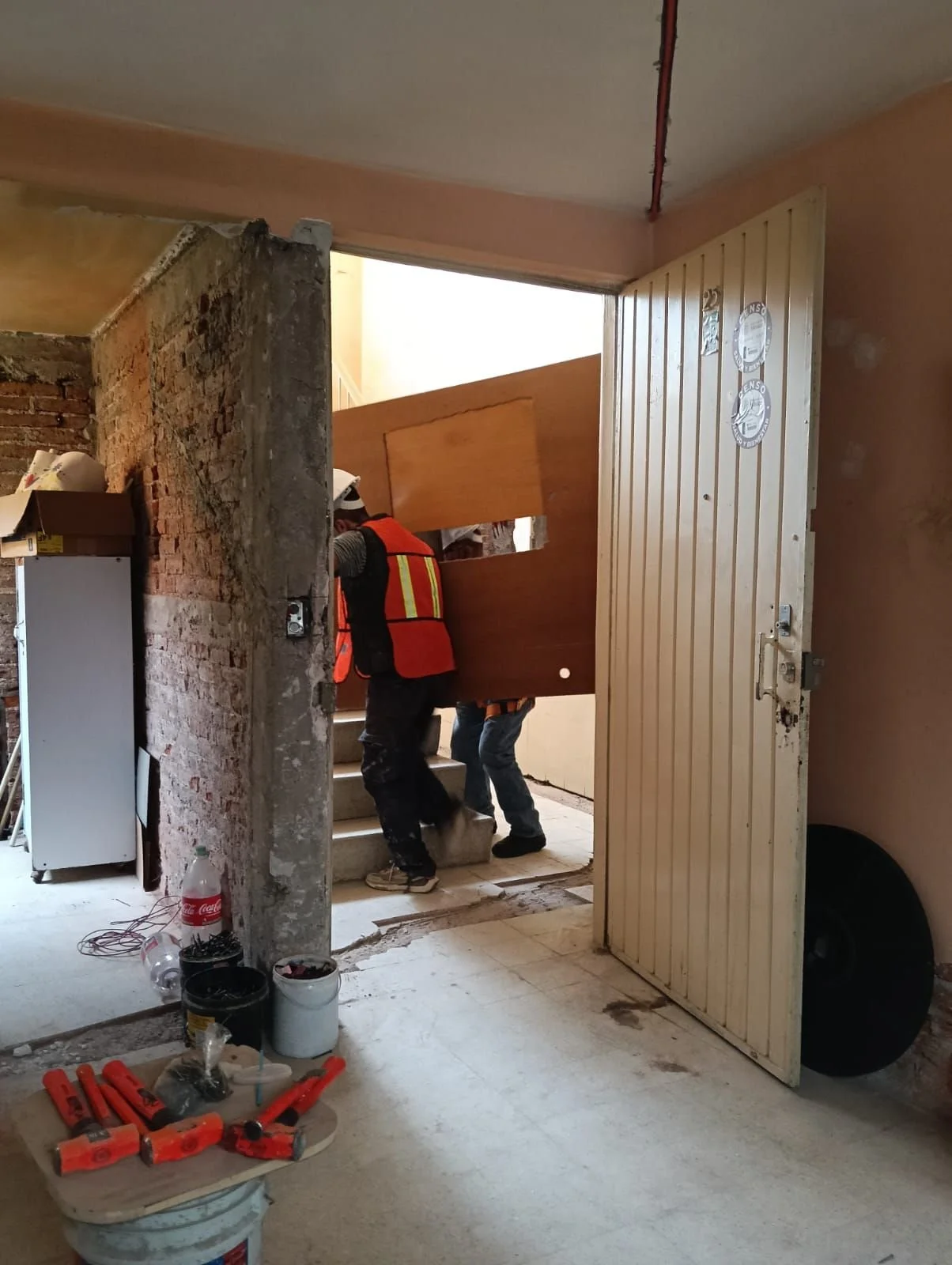

Se trasladaron objetos de la bodega de Joshua al departamento 8.
Se recibieron costales para la recolección de escombro.
Se cubrieron cuentas correspondientes a notas pendientes de la semana.
Se solicitó plástico para proteger los vanos de las ventanas.
Hallazgos, incidencias o decisiones
La entrega del plástico no pudo concretarse por un problema relacionado con la dirección. Se estableció comunicación con Estafeta para aclarar los datos y dar seguimiento al envío.
También acudió una persona del sindicato. Posteriormente se volvió a colocar la lona utilizada previamente, de acuerdo con lo registrado en la bitácora.
Pendientes inmediatos
Pendiente de entrega: Confirmar la recepción del plástico para cubrir las ventanas.
Pendiente de ejecutar: Continuar el retiro de ventanas y las ranuras en los frentes faltantes.
Pendiente de ejecutar: Dar continuidad a las tuberías de plomería en departamentos.
