261016
Resumen
Avance principal: Se fijaron las cajas eléctricas y continuaron las tuberías de plomería.
Trabajo complementario: Se realizó la compra de perfiles con recursos entregados el día anterior.
Incidencia: La paquetería no entregó el plástico porque consideró que el inmueble se encontraba clausurado.
Pendiente clave: Reprogramar y confirmar la entrega del plástico para cubrir las ventanas.
Avances del día

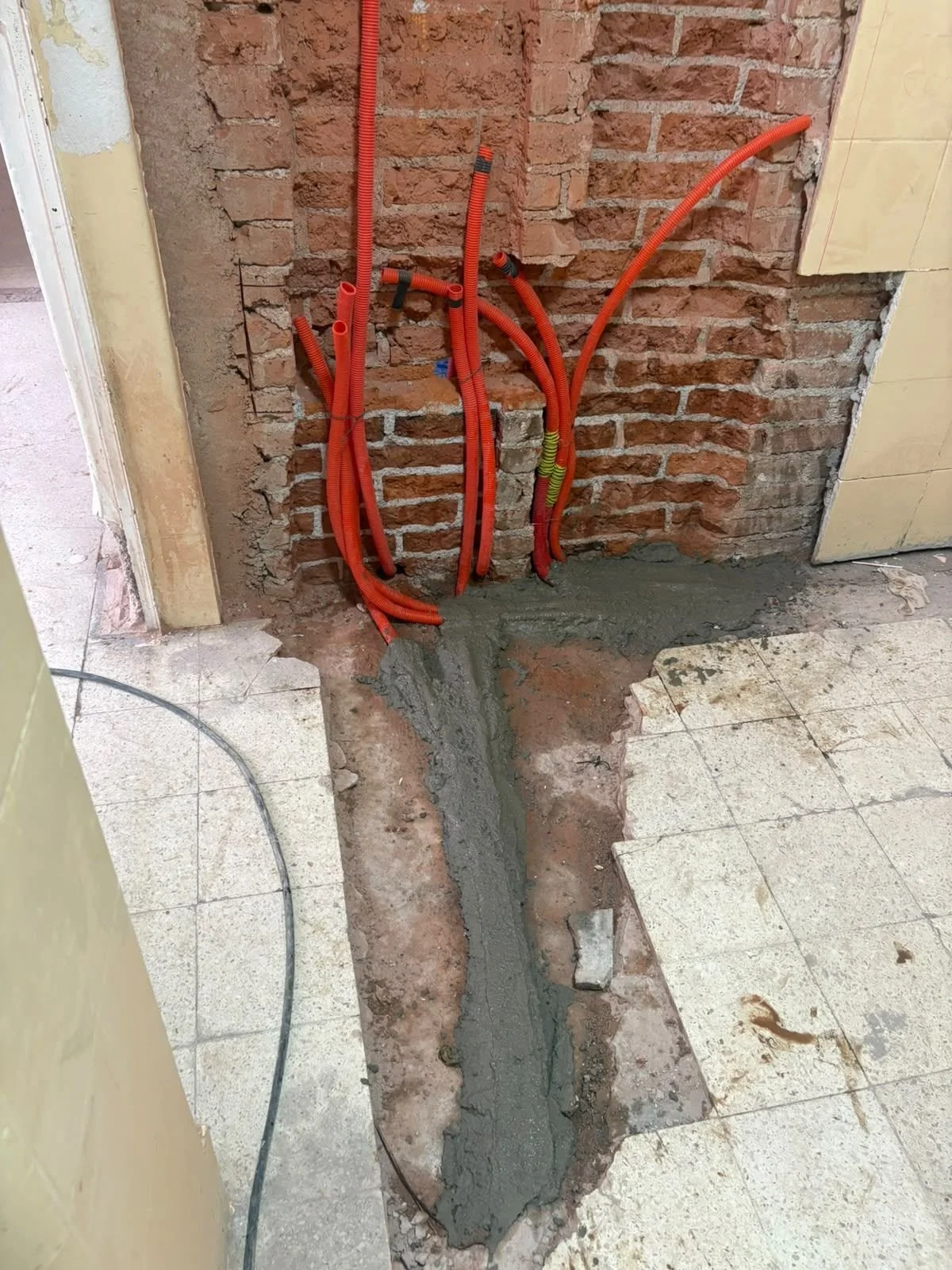

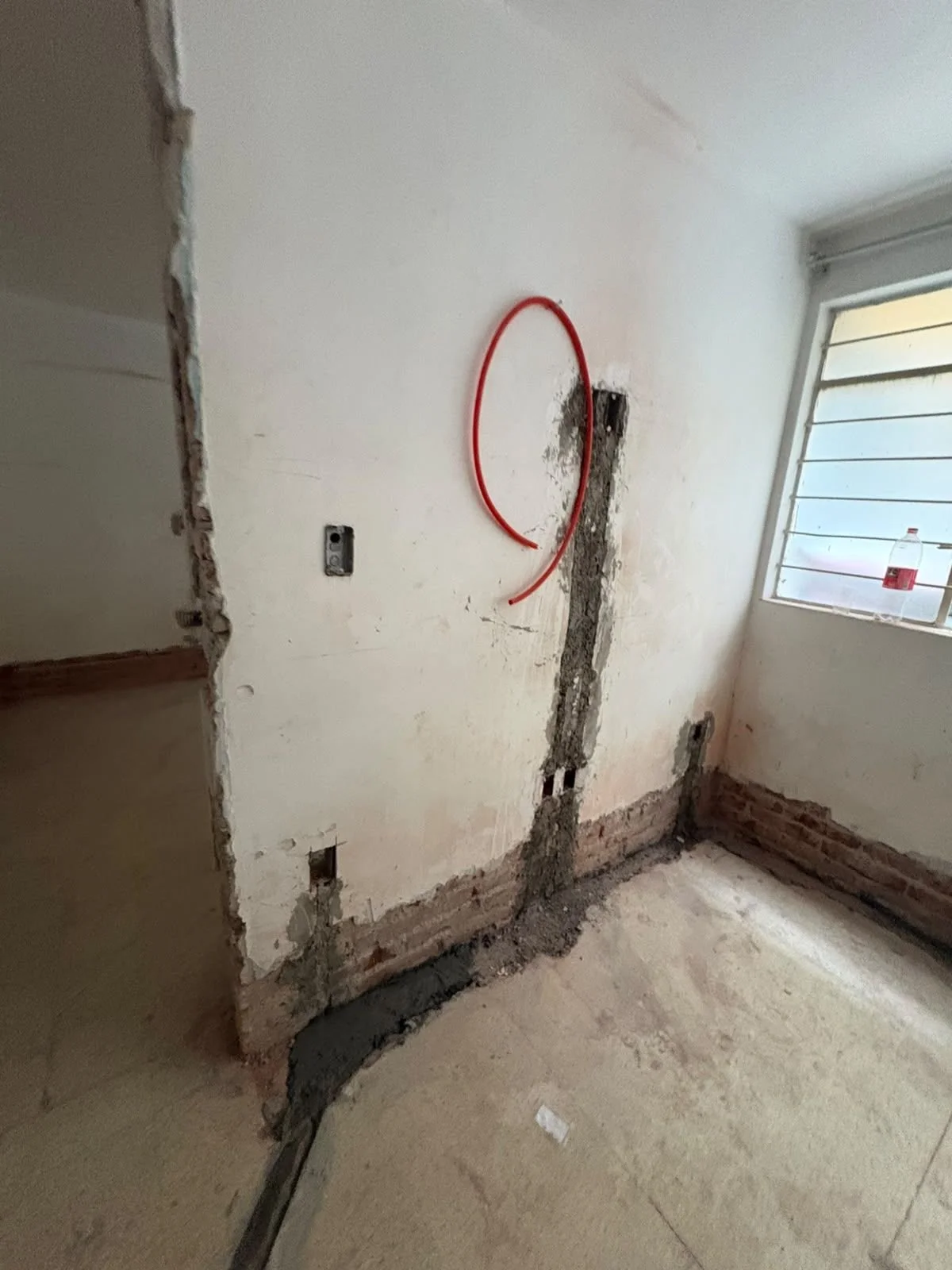

Se fijaron cajas correspondientes a las instalaciones eléctricas.

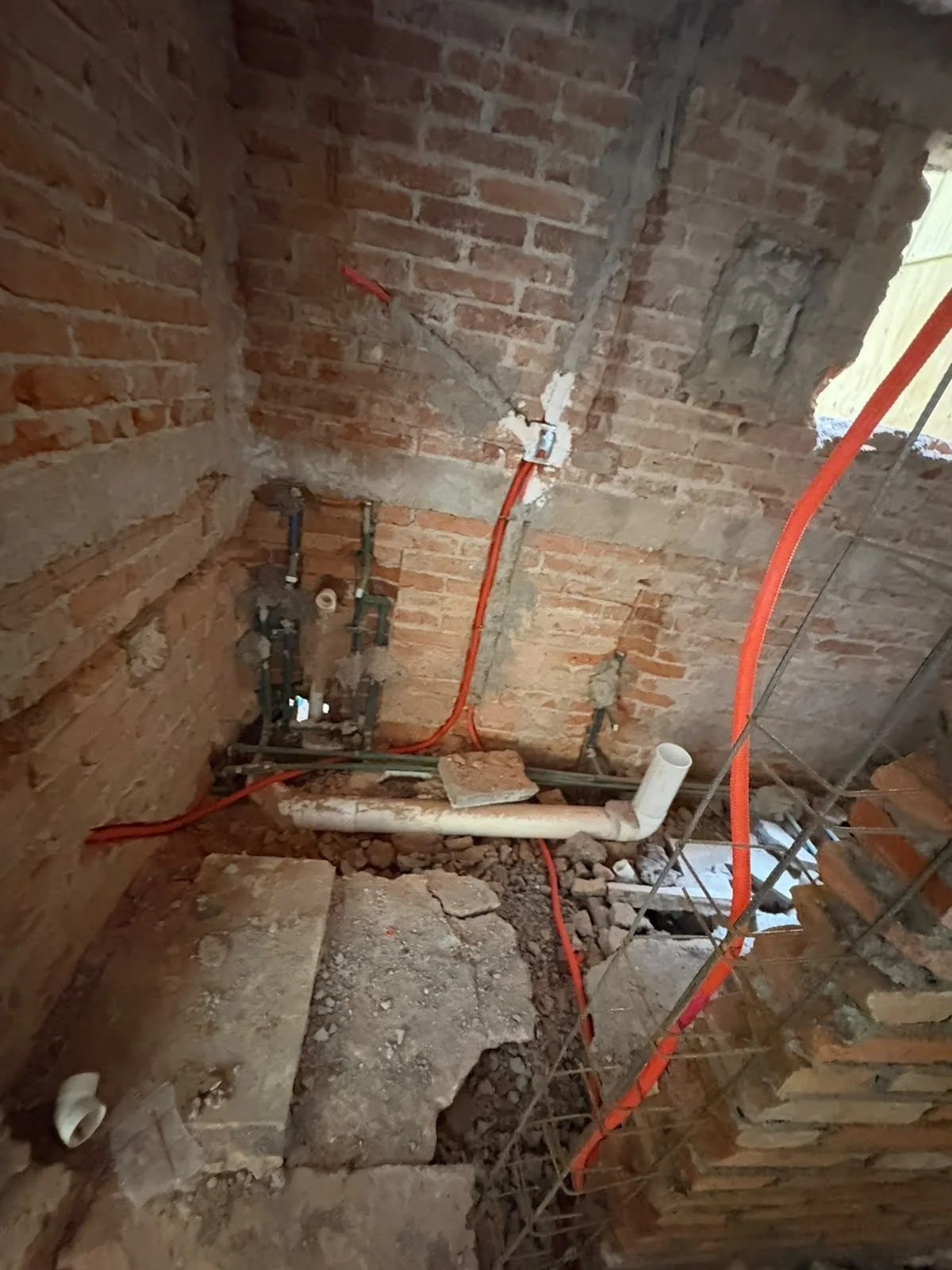

Se continuó la colocación de tuberías de plomería.
Se dio seguimiento con la paquetería para la entrega del plástico.
Se realizó la compra de perfiles con el dinero entregado el 15 de octubre.
Hallazgos, incidencias o decisiones
El plástico no fue entregado debido a que el personal de paquetería consideró que el inmueble se encontraba clausurado. Se volvió a establecer comunicación para aclarar la situación y gestionar una nueva entrega.
Pendientes inmediatos
Pendiente de confirmar: Nueva fecha de entrega del plástico.
Pendiente de ejecutar: Colocar la protección en los vanos una vez recibido el material.
Pendiente de ejecutar: Continuar las instalaciones eléctricas y de plomería.
