251022

Trabajos realizados:

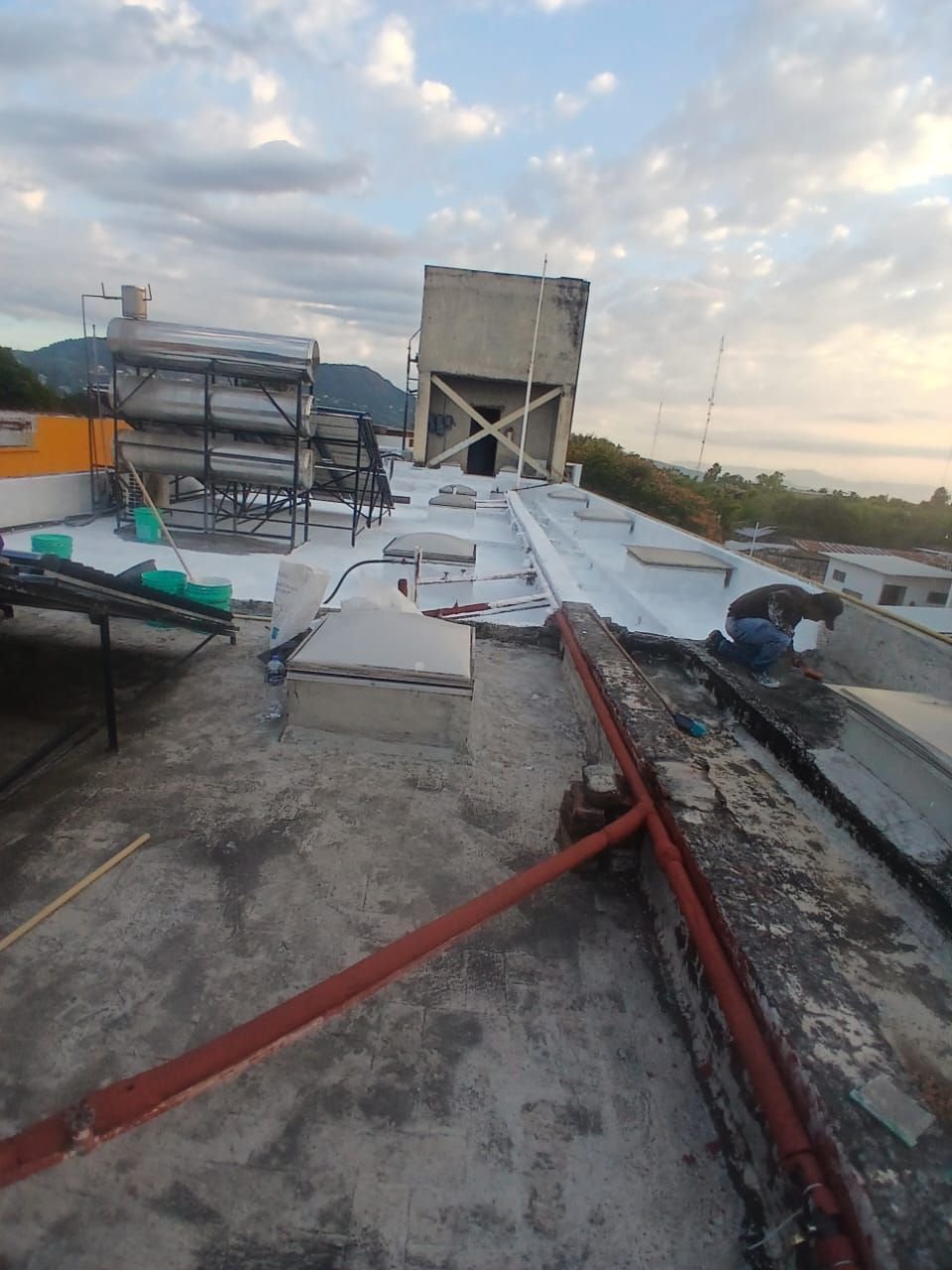

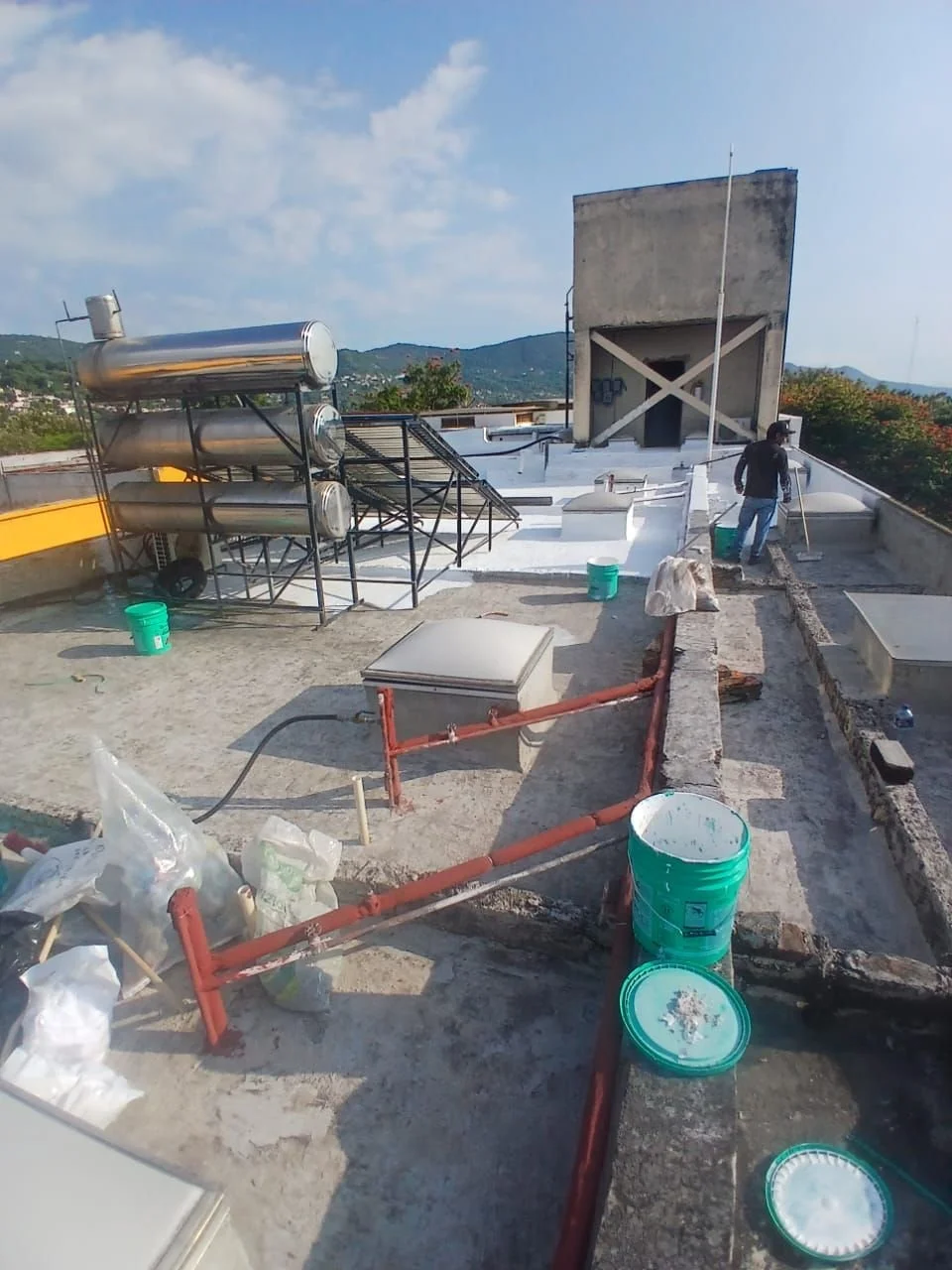

  • Se continuó con la aplicación de la segunda mano de impermeabilizante en la zona inicial triangular, asegurando la correcta cobertura y espesor del sistema.

  • Se aplicó la primera mano de impermeabilizante en la sección contigua, avanzando progresivamente según el programa.

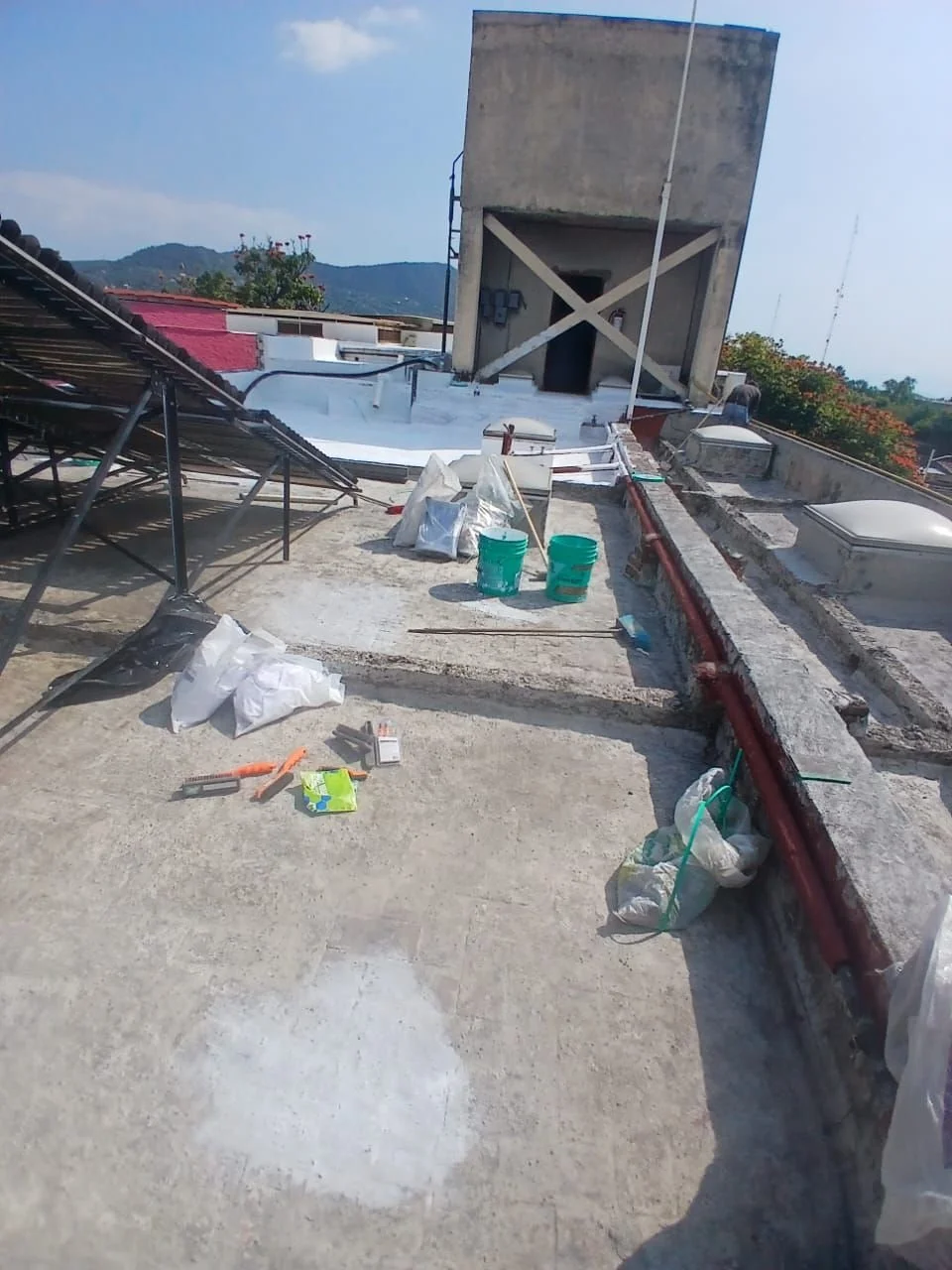

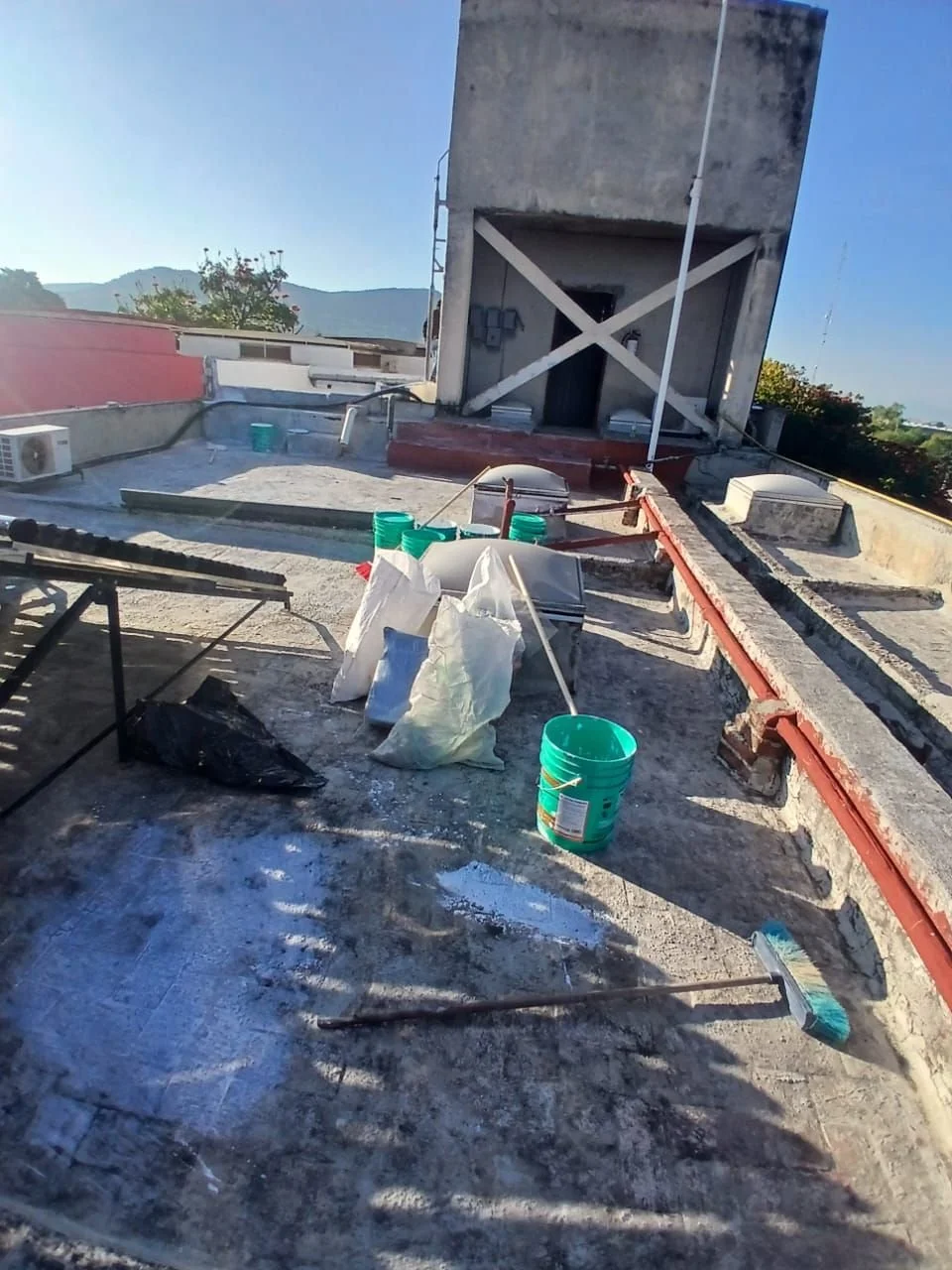

  • En el siguiente tramo se aplicó primario y se realizaron labores de limpieza para preparar la superficie antes de impermeabilizar.

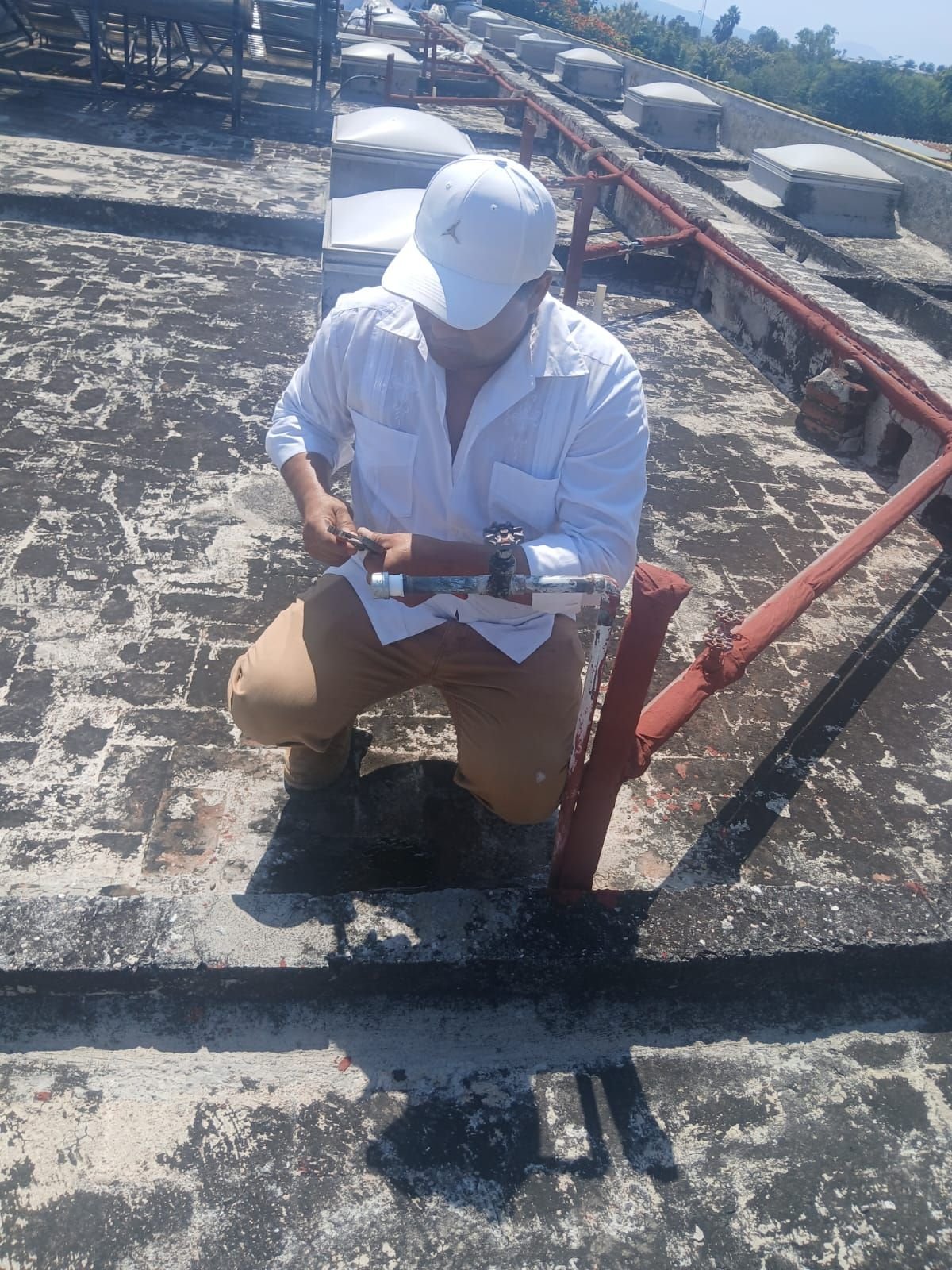

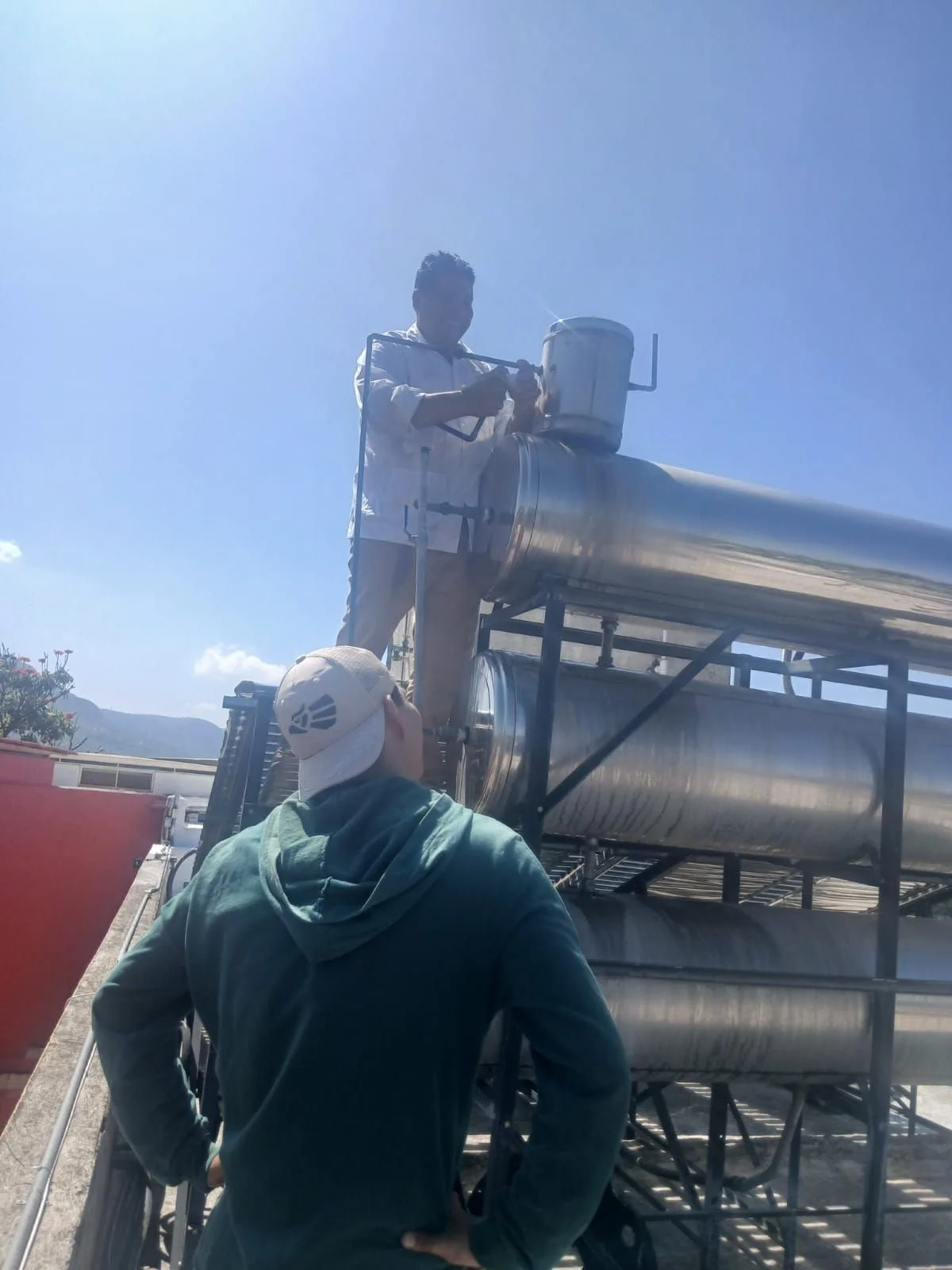

  • Se recibió la visita del plomero, quien reparó aproximadamente ocho fugas detectadas previamente en calentadores y líneas de paso.

  • Durante la inspección se localizó una fuga en la toma general, la cual requerirá atención especial y reparación cuidadosa antes de continuar con los trabajos en esa zona.

  • Se retiraron cubetas vacías y residuos generados durante las labores, manteniendo el orden y limpieza del área de trabajo.

Observaciones:
El avance general del sistema impermeabilizante continúa conforme al plan. Se recomienda priorizar la reparación de la fuga principal para evitar filtraciones futuras y asegurar la durabilidad del recubrimiento aplicado.
