260911
Resumen
Avance principal: Se inició la atención de las excavaciones inundadas por la lluvia de la noche anterior.
Trabajo complementario: La compactadora tipo bailarina regresó a obra y operó con regularidad.
Incidencia: El agua afectó el tepetate colocado para el mejoramiento de las zapatas.
Pendiente clave: Retirar el agua, reponer el material afectado y volver a compactar las bases.
Avances del día

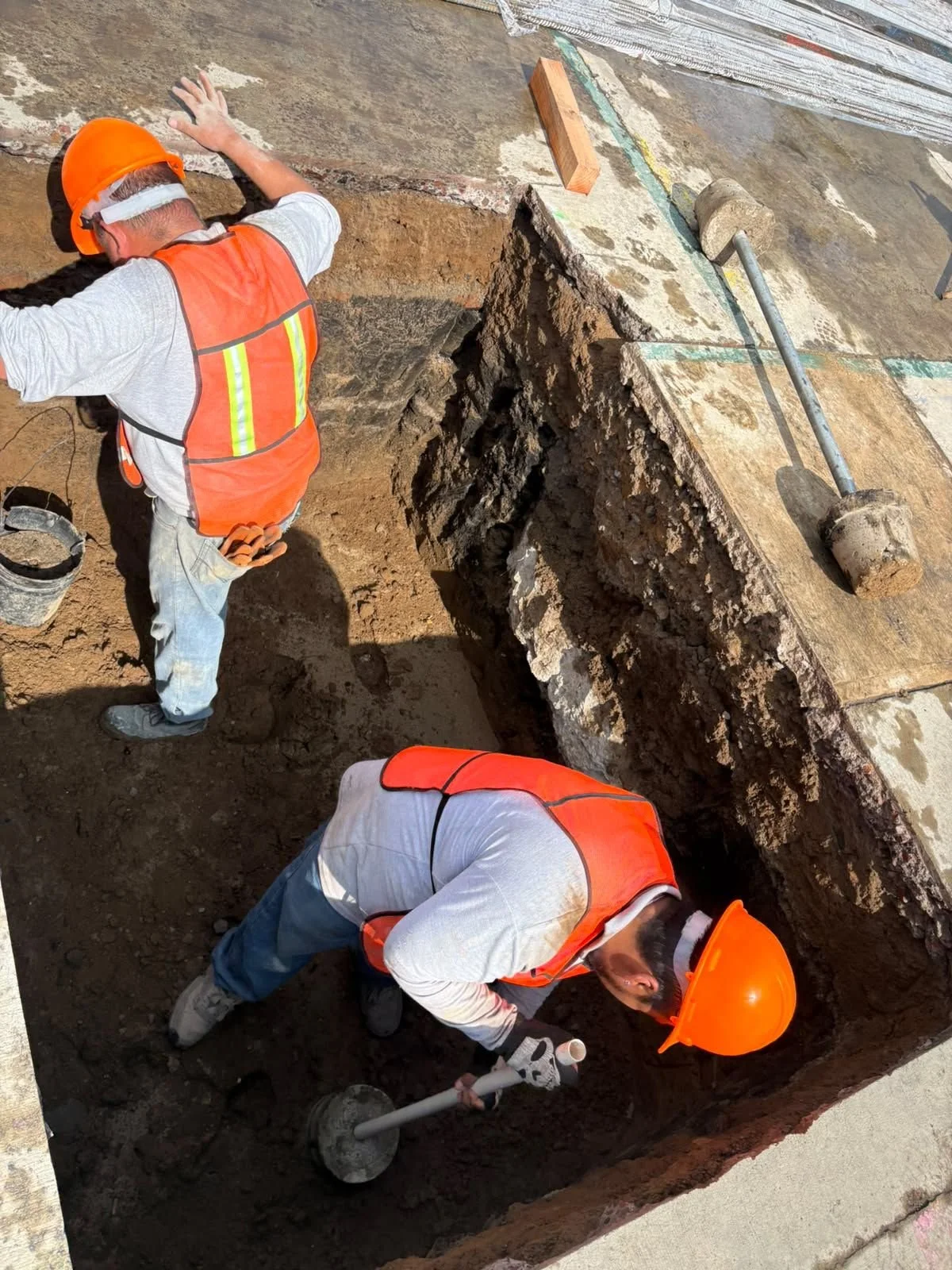

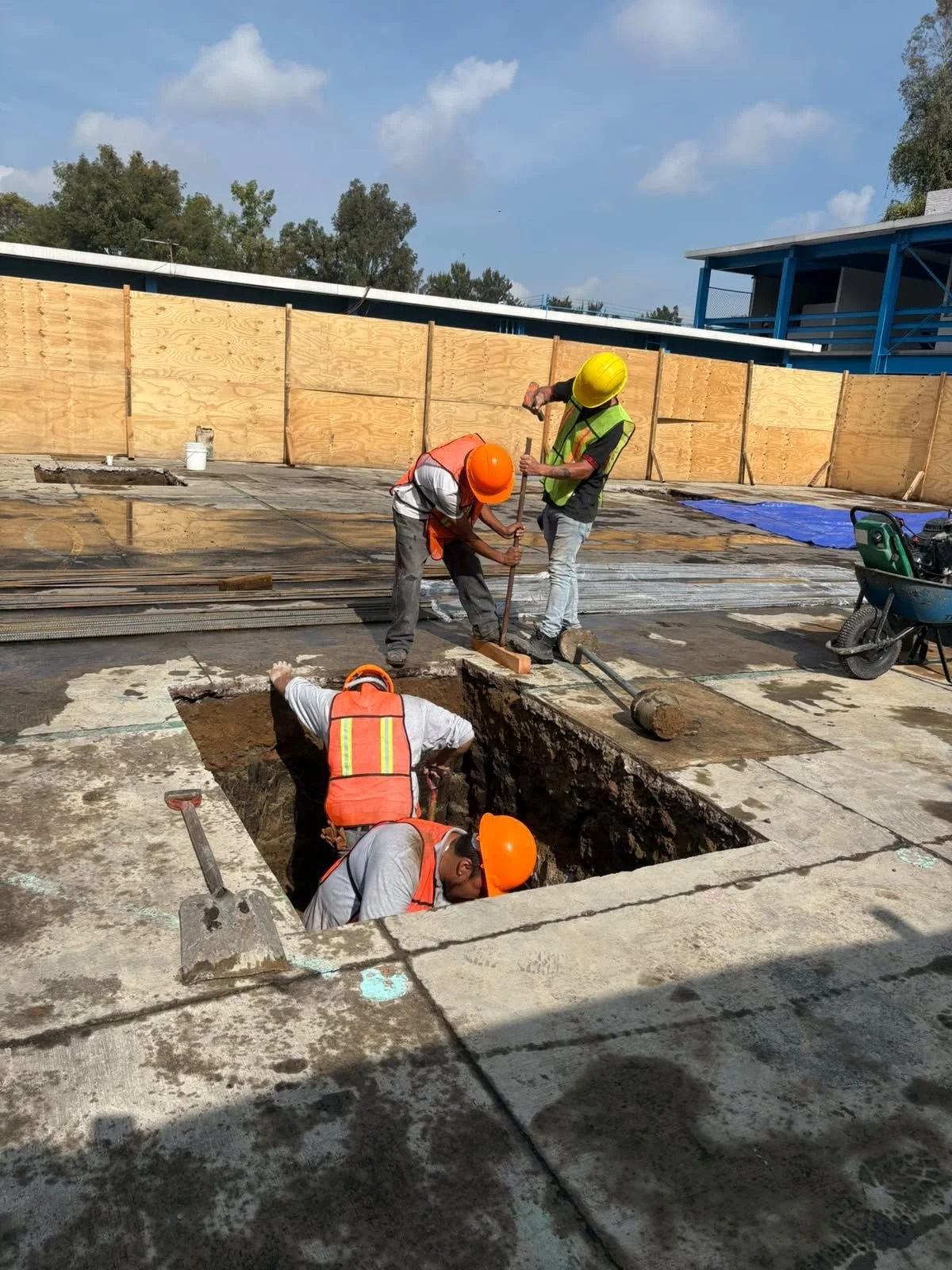

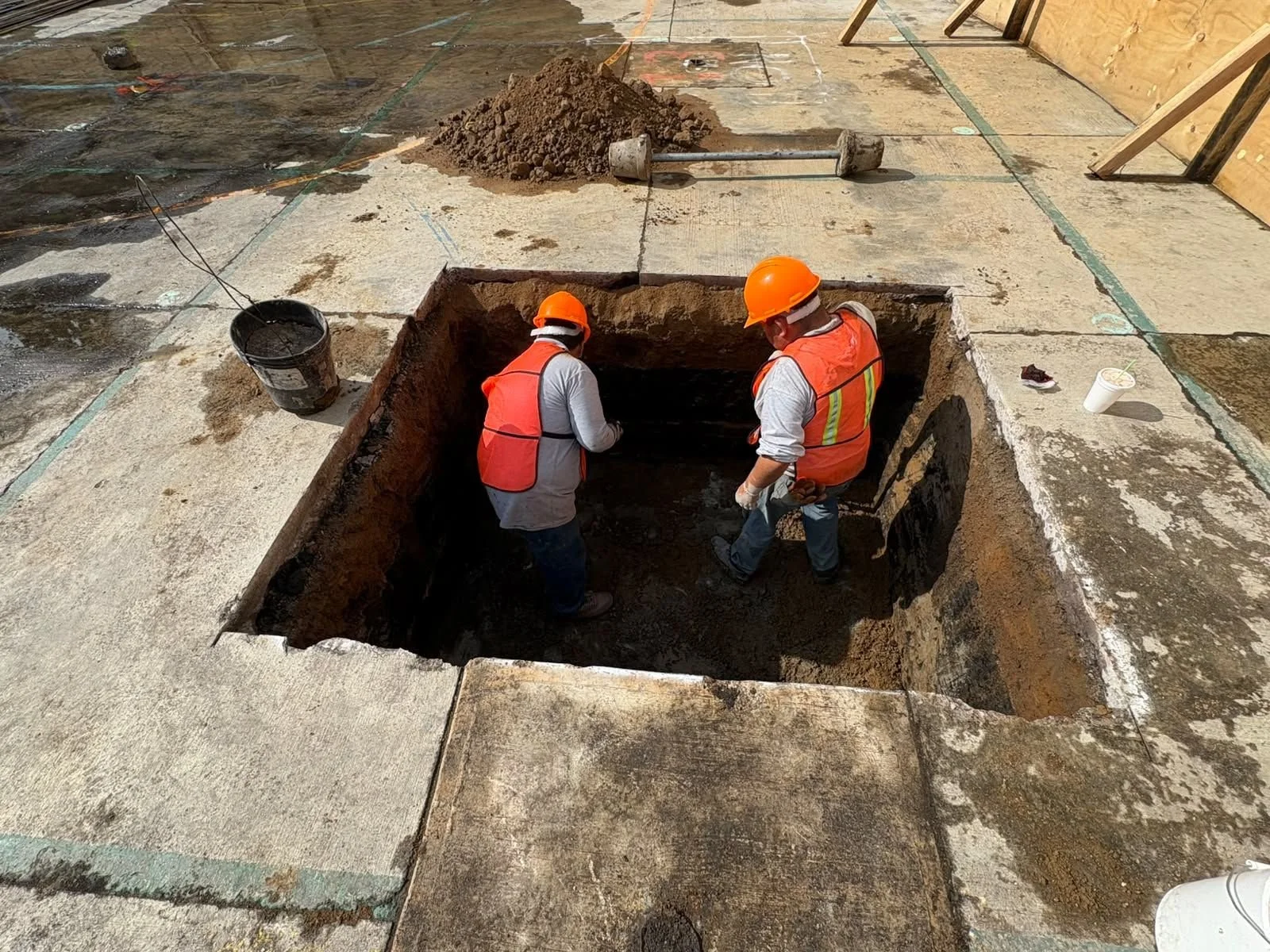

Se comenzó a trabajar en la solución de la acumulación de agua dentro de las excavaciones.
Se reincorporó la compactadora tipo bailarina y se confirmó que funcionó con regularidad.
Se registró la recepción de grava y arena, entregadas durante la tarde del día anterior.

También se recibieron 16 varillas de 3/8 de pulgada, 17 varillas de 1/2 pulgada y 60 varillas de 5/8 de pulgada.
Hallazgos, incidencias o decisiones

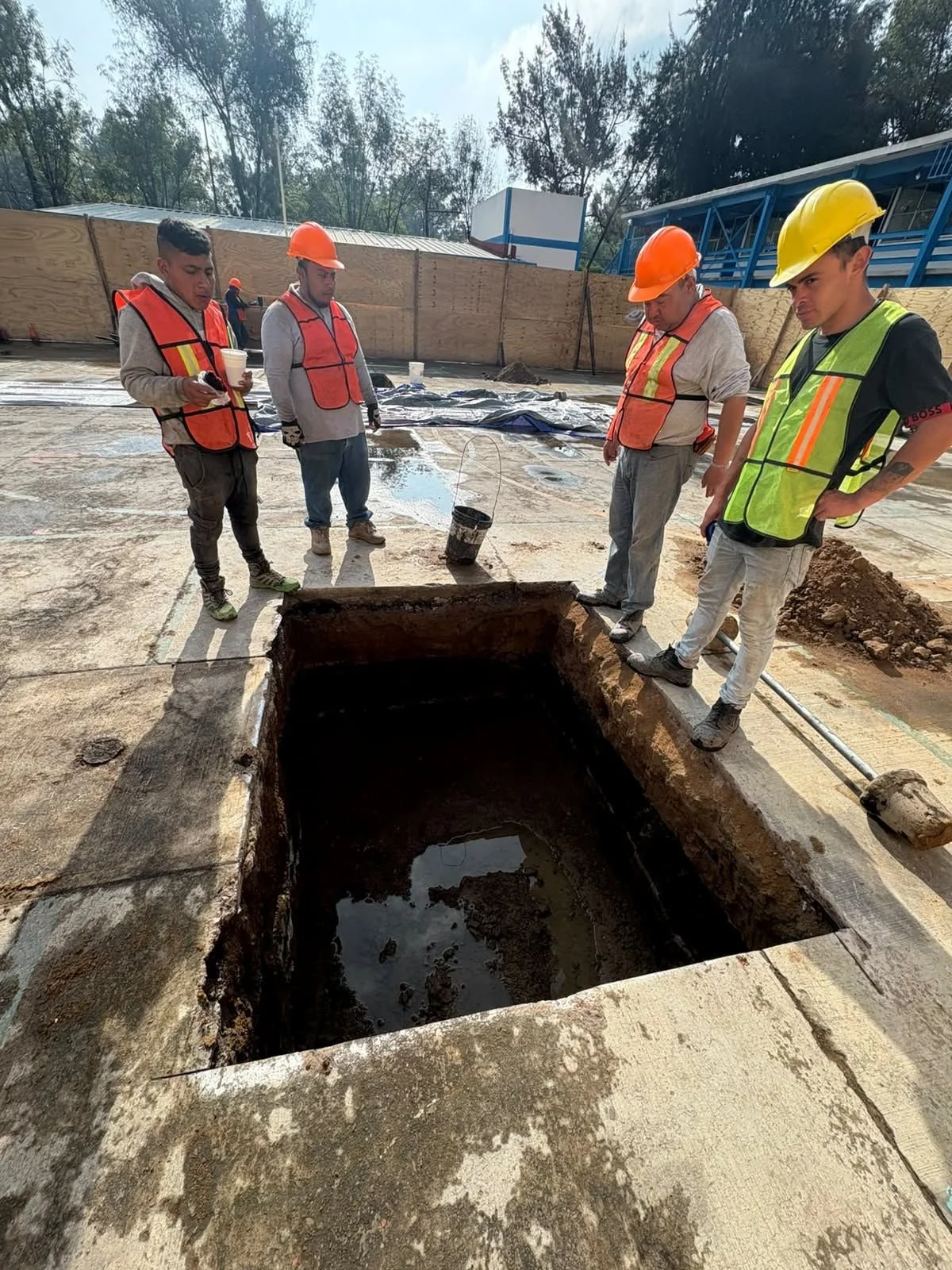

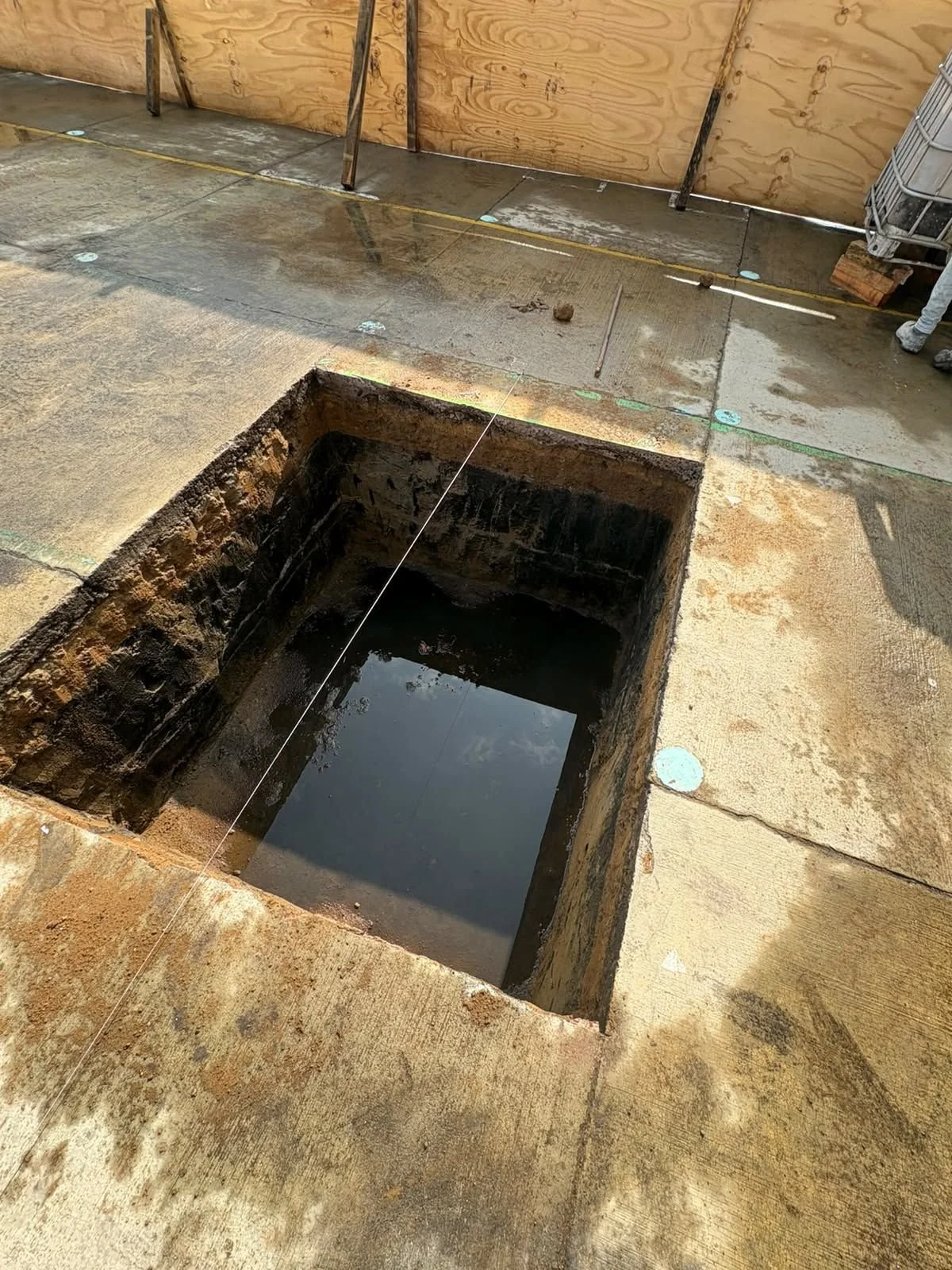

La lluvia intensa de la noche anterior inundó los huecos preparados para las zapatas y afectó el tepetate previamente colocado.
Se planteó extraer el agua con pala y cubeta, colocarla en la zona del escombro, aplicar cemento para absorber parte de la humedad y posteriormente reponer y compactar nuevamente el material. Este procedimiento se registra como planeado, no como concluido.
Pendientes inmediatos
Pendiente de ejecutar: Retirar el agua acumulada en las excavaciones.
Pendiente de revisión técnica: Confirmar el procedimiento para sanear y recuperar las bases afectadas.
Pendiente de ejecutar: Reponer el material necesario y compactar nuevamente el mejoramiento de las zapatas.
Personal en obra
Trabajos civiles: 11 trabajadores.
Maquinaria: 1 operador de miniexcavadora.
Estado del día
La jornada se concentró en atender las excavaciones inundadas; la continuidad de las zapatas depende de recuperar y volver a compactar las bases afectadas.
