260519

Se revisaron discrepancias con comite y las medidas de salidas en barra de azotea, ajustándose debido a la integración del deck. Se notificó al eléctrico que será necesario subir las salidas previamente ejecutadas (instaladas originalmente el 20/04).

Se efectuó recolección de escombro (1 viaje de aproximadamente 45 costales), quedando pendiente un viaje adicional.

En acabados se realizaron:

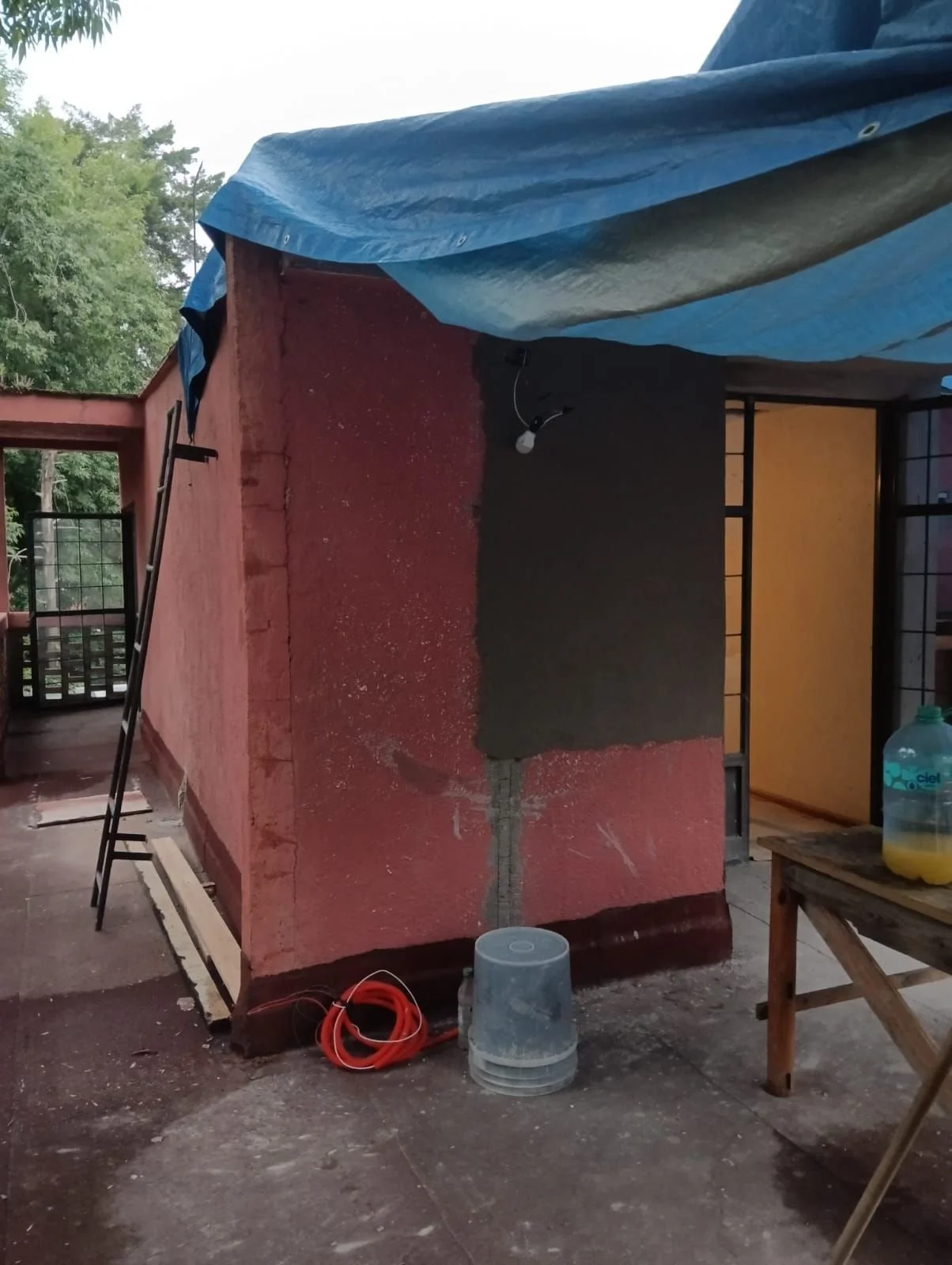

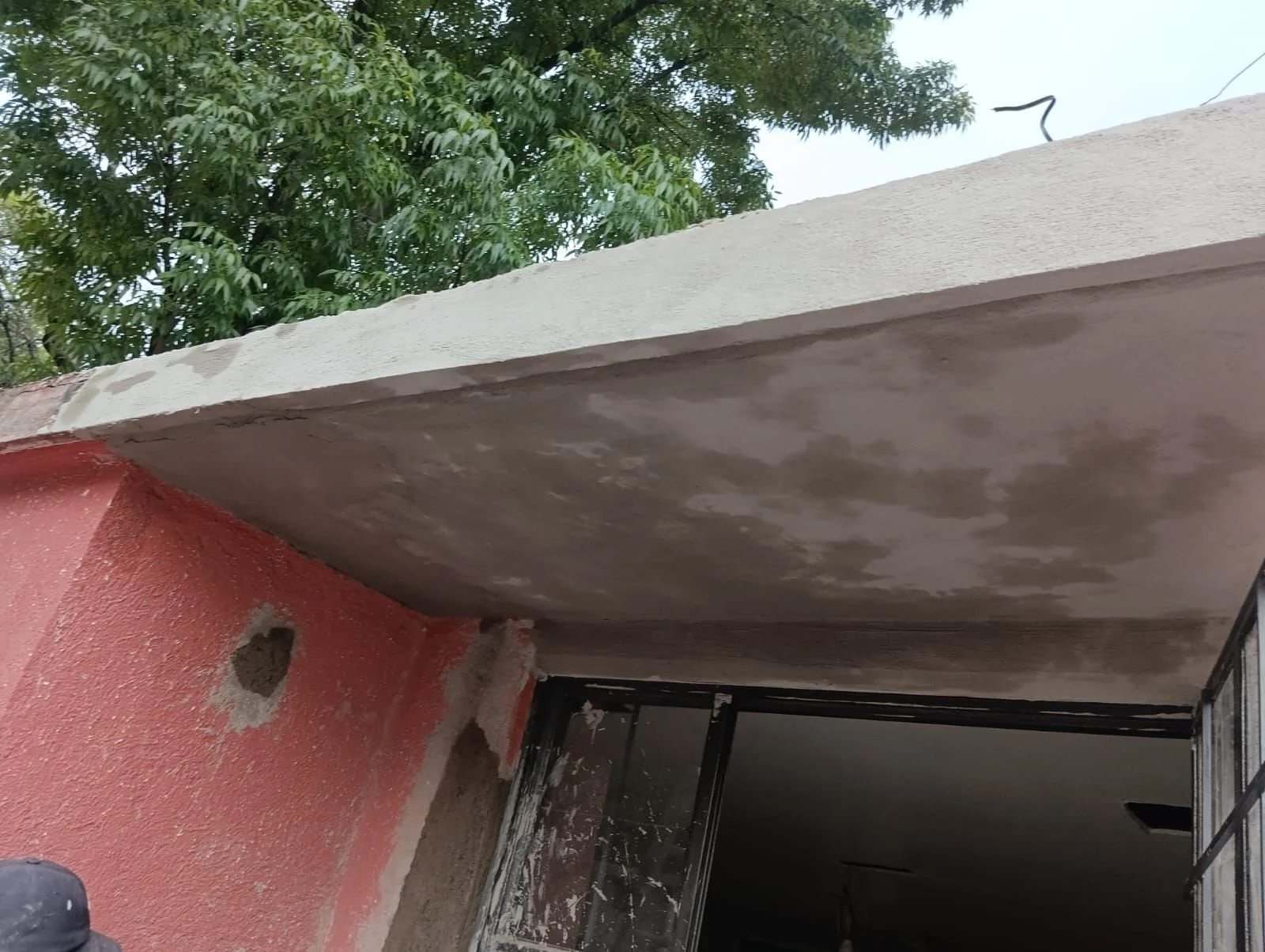

  • Aplanado fino en muros exteriores de azotea

  • Perfilado de ventana en baño principal

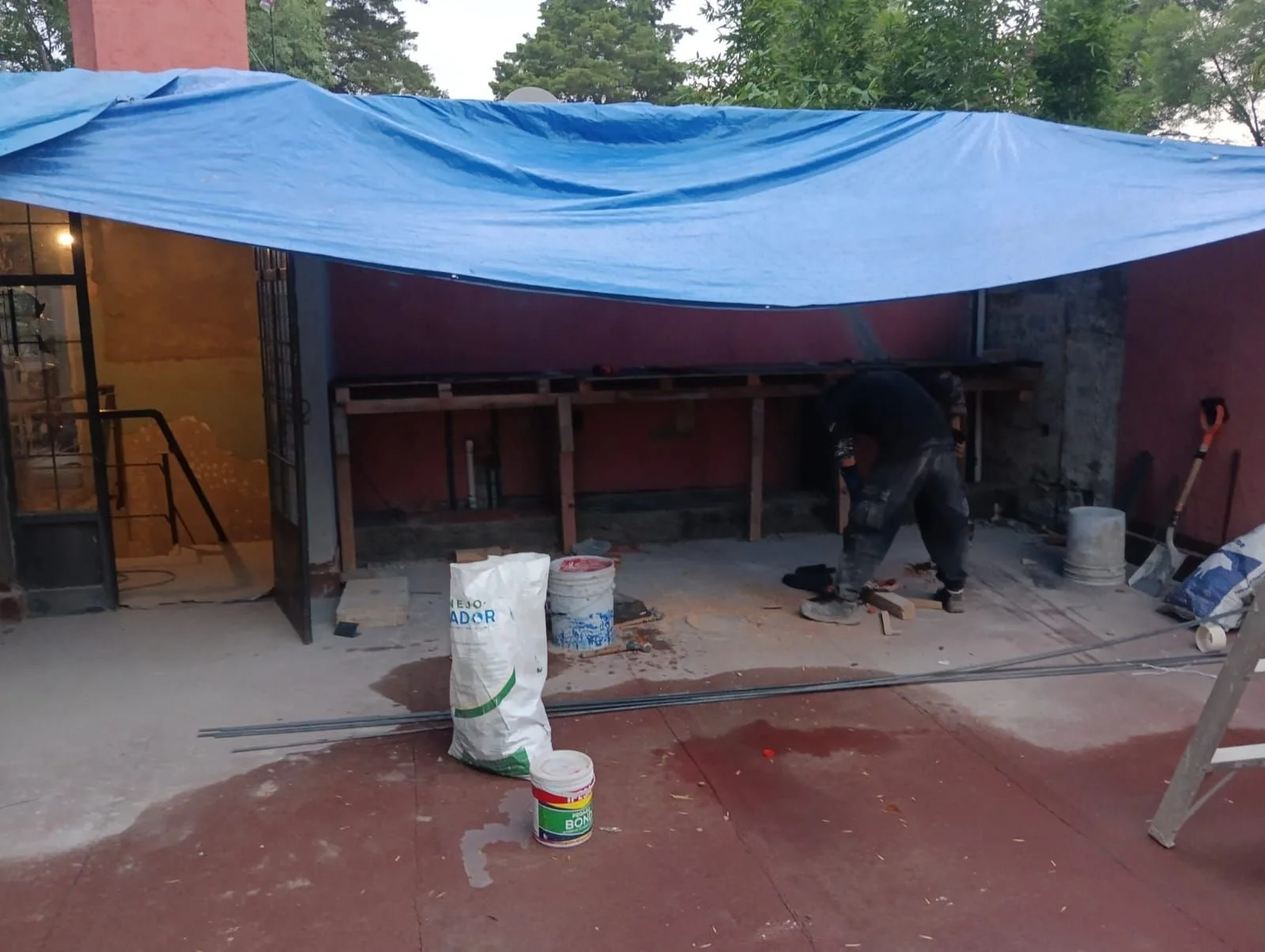

  • Aplanado fino en muro bajo de ventana

En instalaciones eléctricas se avanzó con:

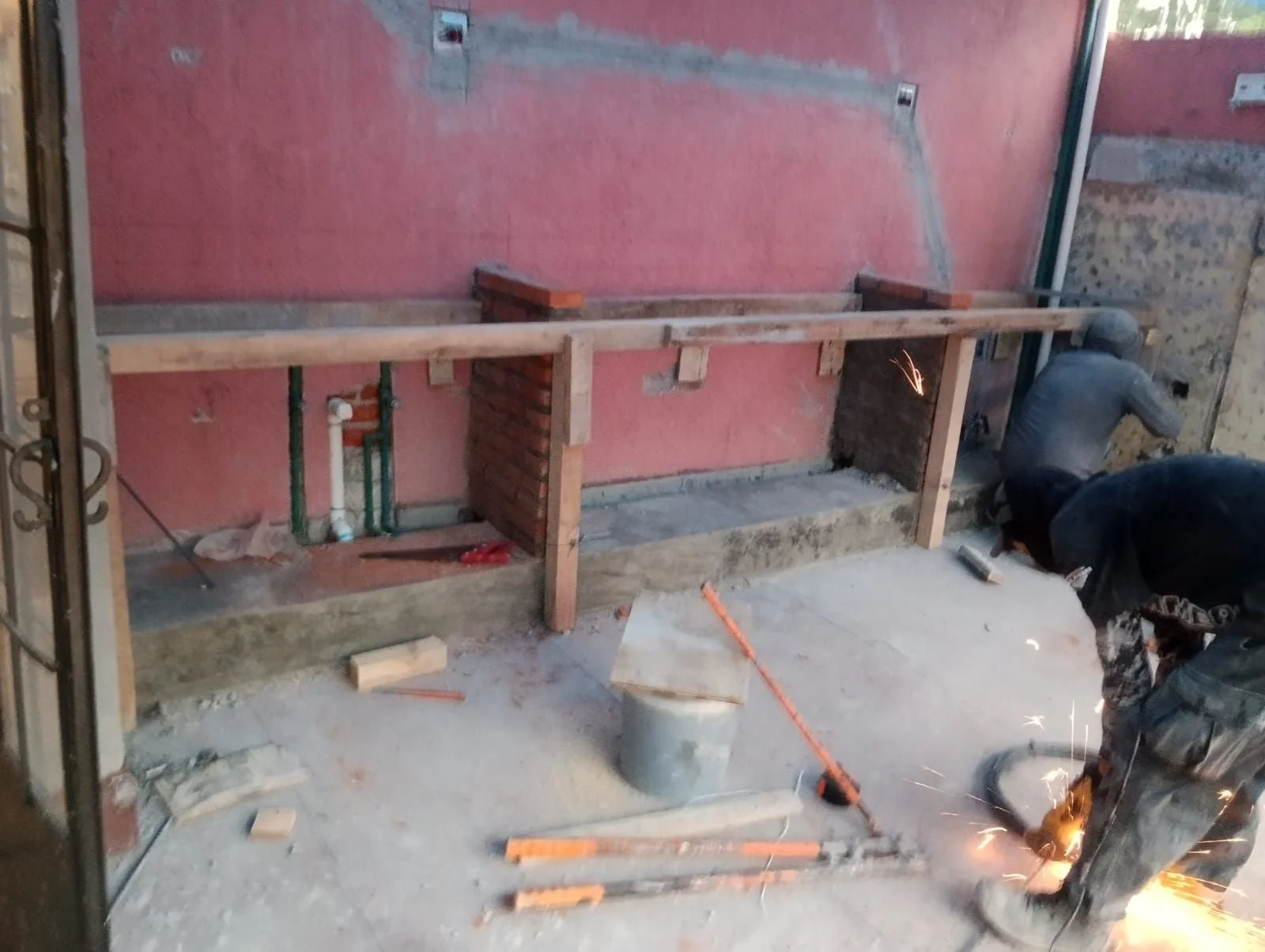

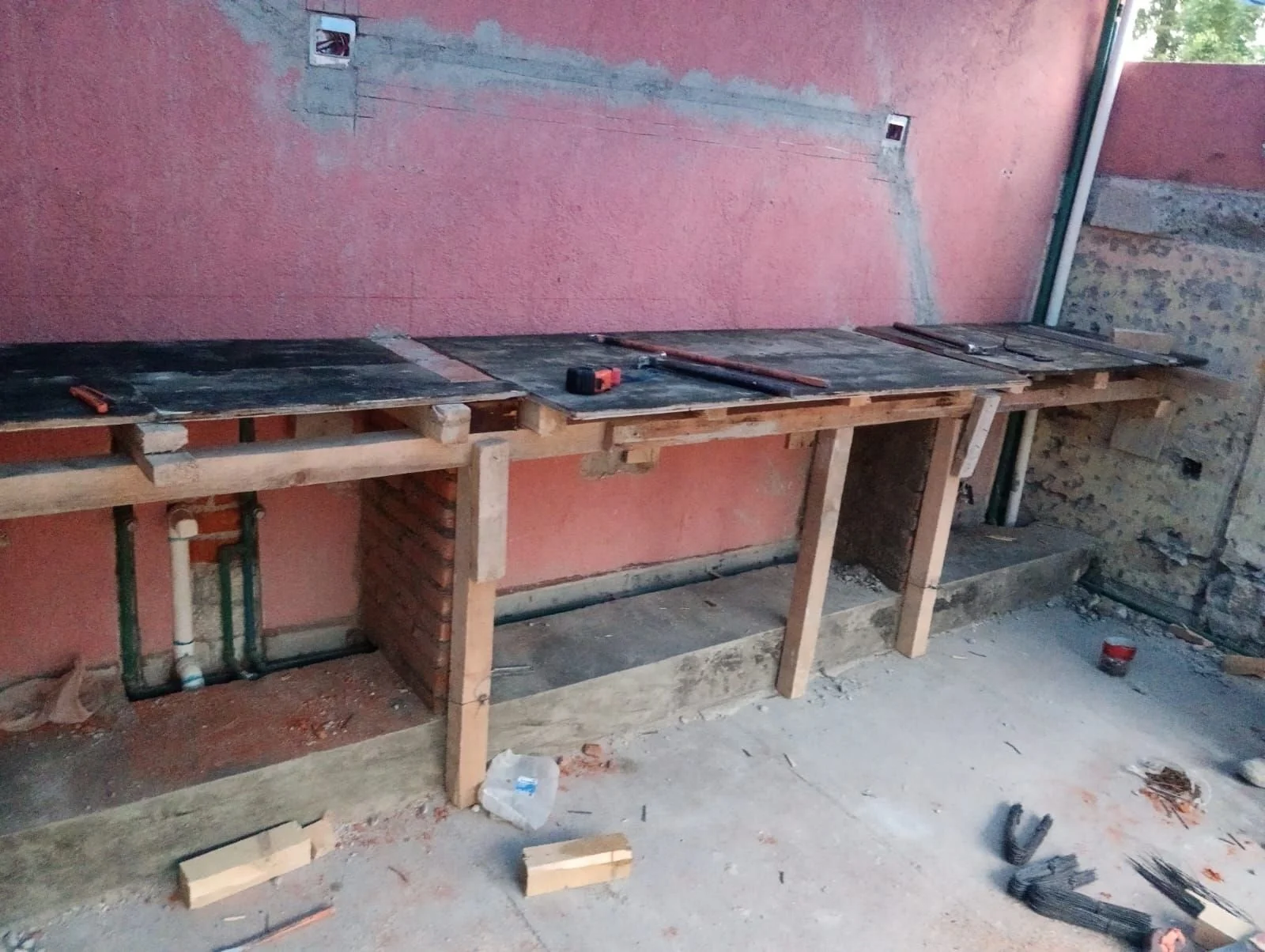

  • Cableado en planta baja

Se realizaron trabajos de:

  • Relleno y aplanado en escalera, corrigiendo áreas intervenidas por trabajos de columna y muro.

Se recibió muestra de deck para revisión y comparación en obra.
