260521

Se realizaron trabajos de preparación para placas de herrería en azotea, generando los huecos necesarios para su colocación.

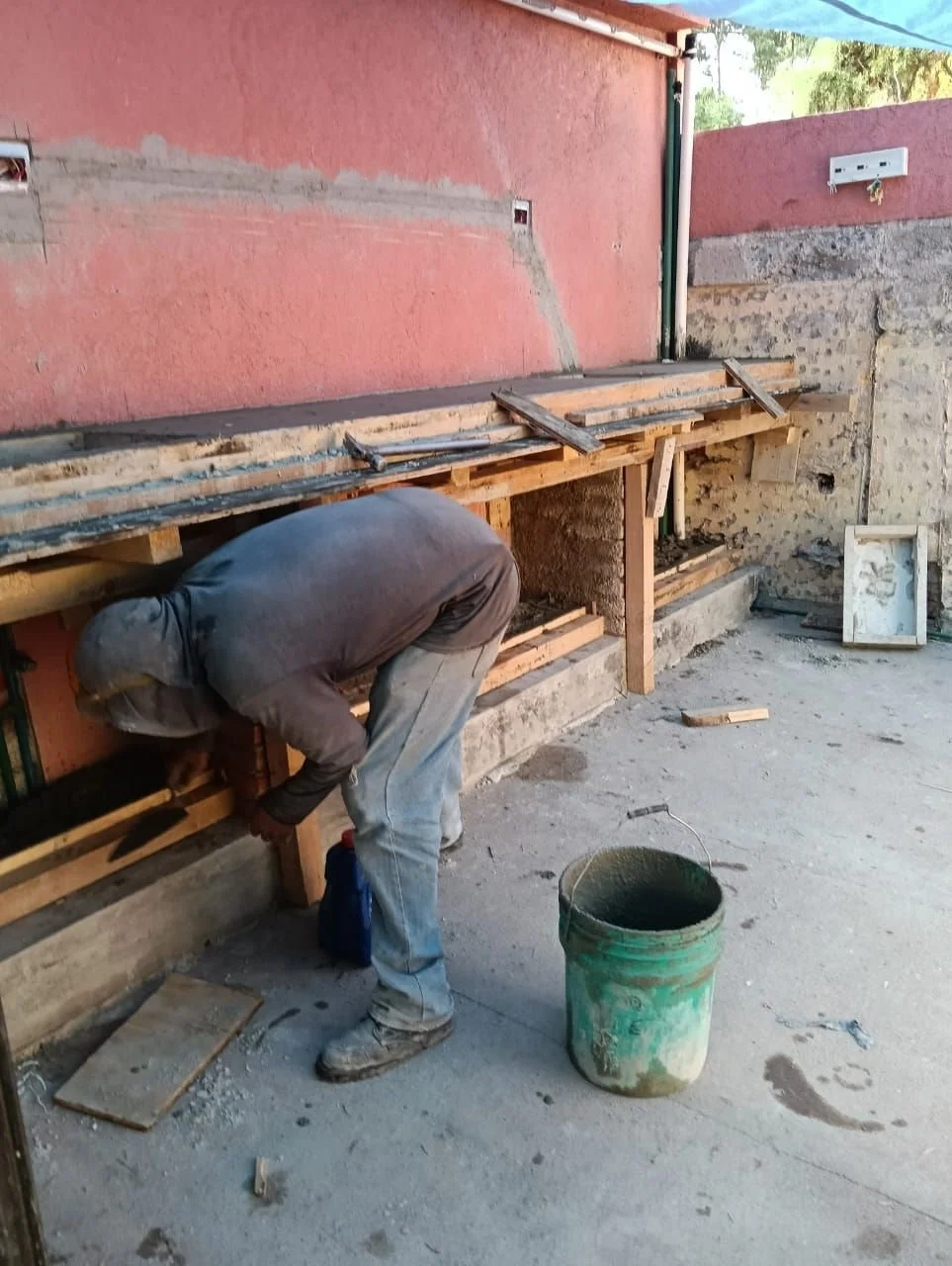

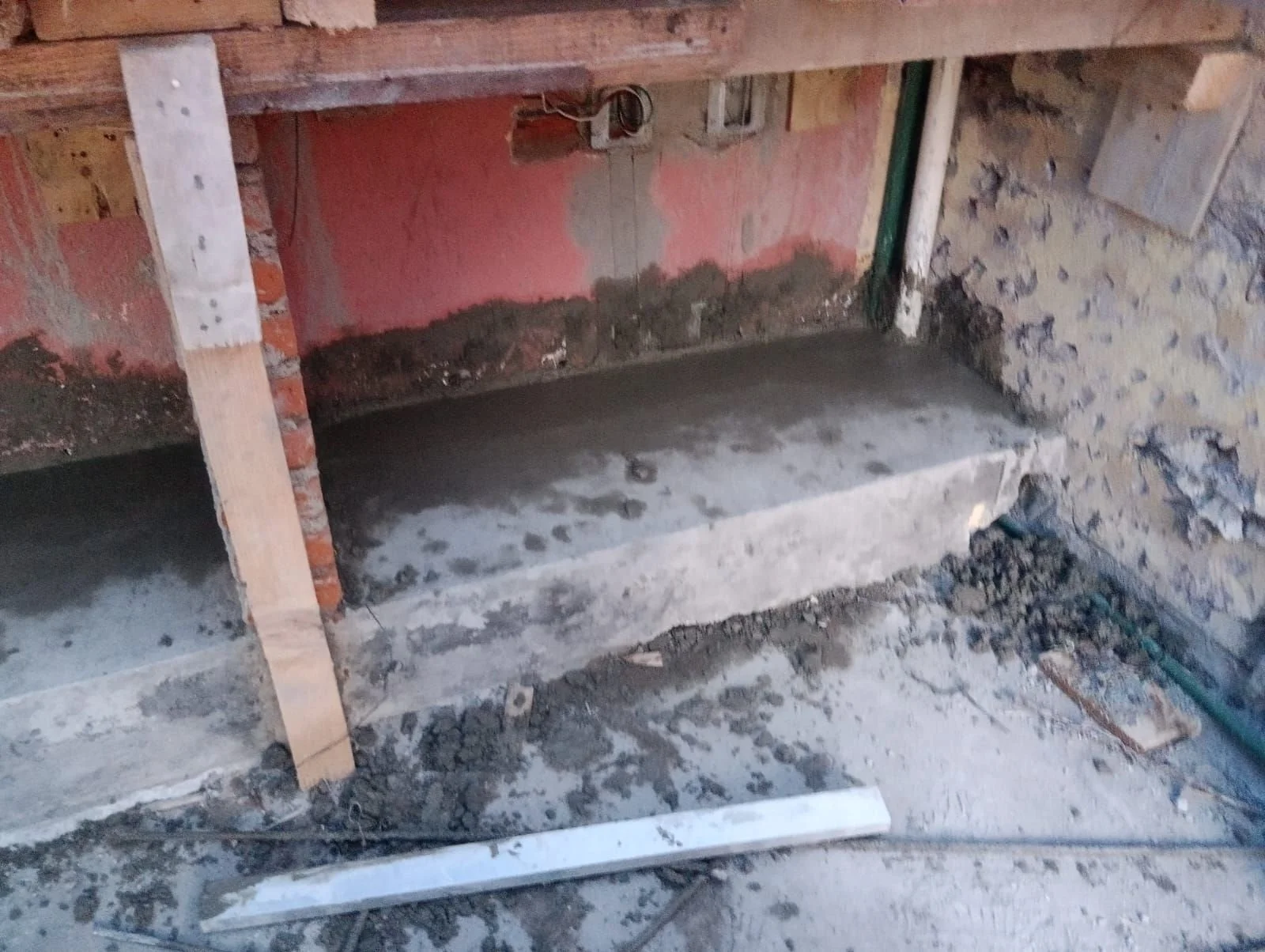

Se ejecutó el colado de barra superior en azotea, considerando huecos para:

  • frigorífico

  • lavabo

Se recibió:

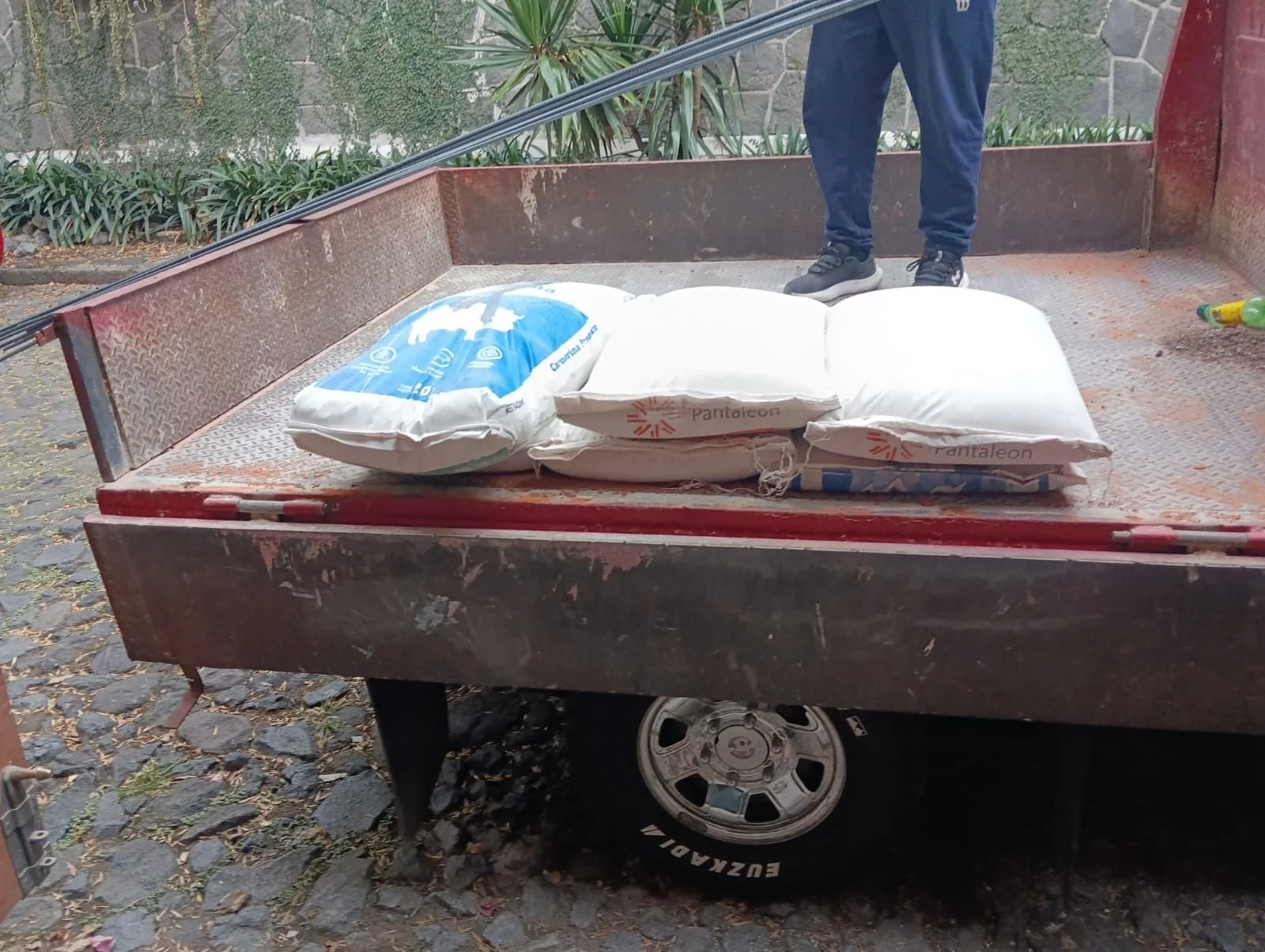

  • material de obra

  • pinturas muestra, sellador y extensión, recibidos por Maestro Froy

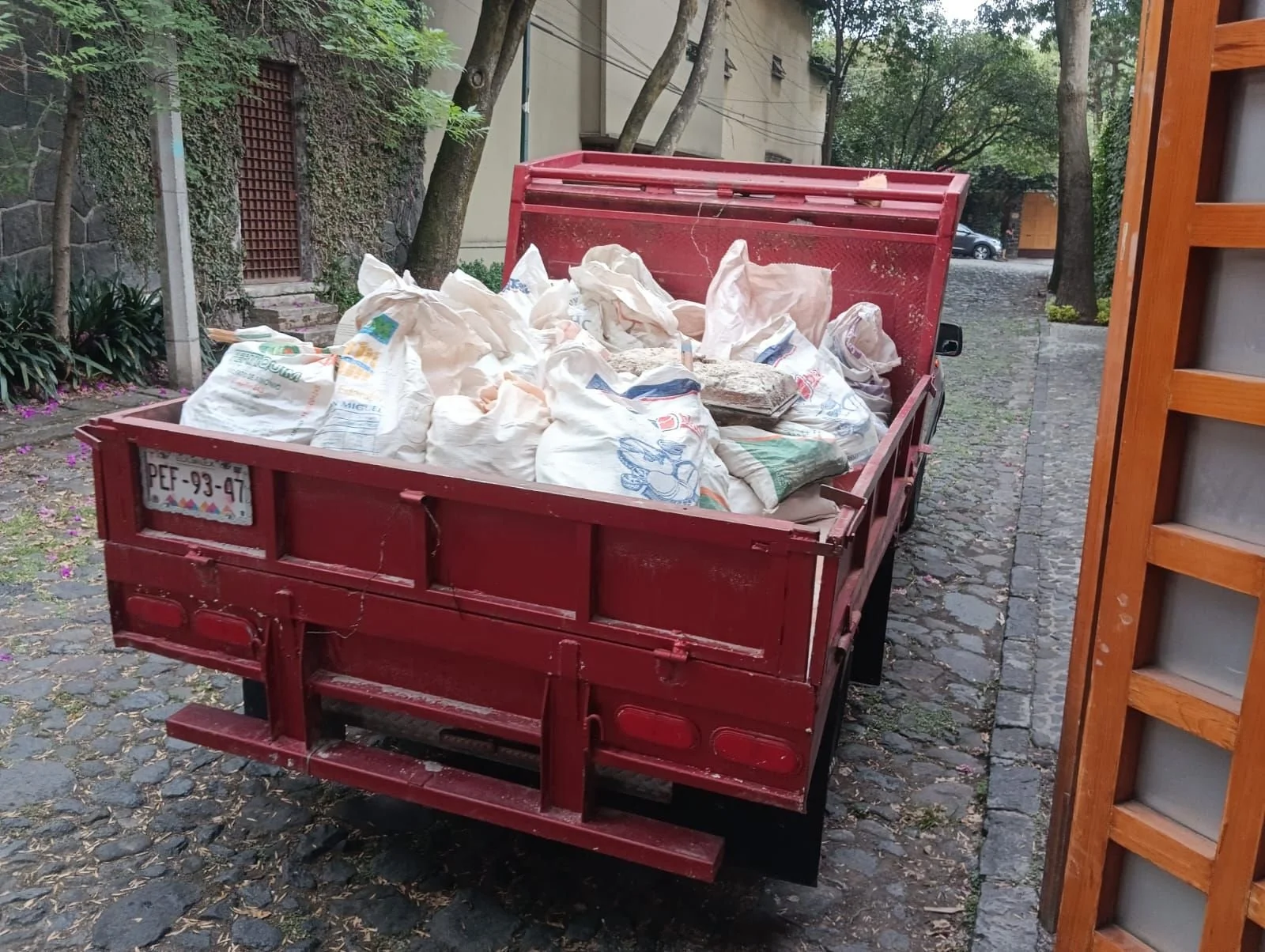

Se realizó viaje de escombro, quedando pendiente salida adicional de camión.

En instalaciones eléctricas se avanzó con:

  • cableado en segundo nivel

    • luminarias en sala TV

    • recámara secundaria

En plomería se realizó:

  • preparación de salida de agua en área de servicio

  • prueba de agua, dejando líneas cargadas para revisión y posible colado al día siguiente

Se enviaron a Comité:

  • muestras de pinturas exteriores e interiores mediante fotografía para validación.

Ajustes y observaciones en obra

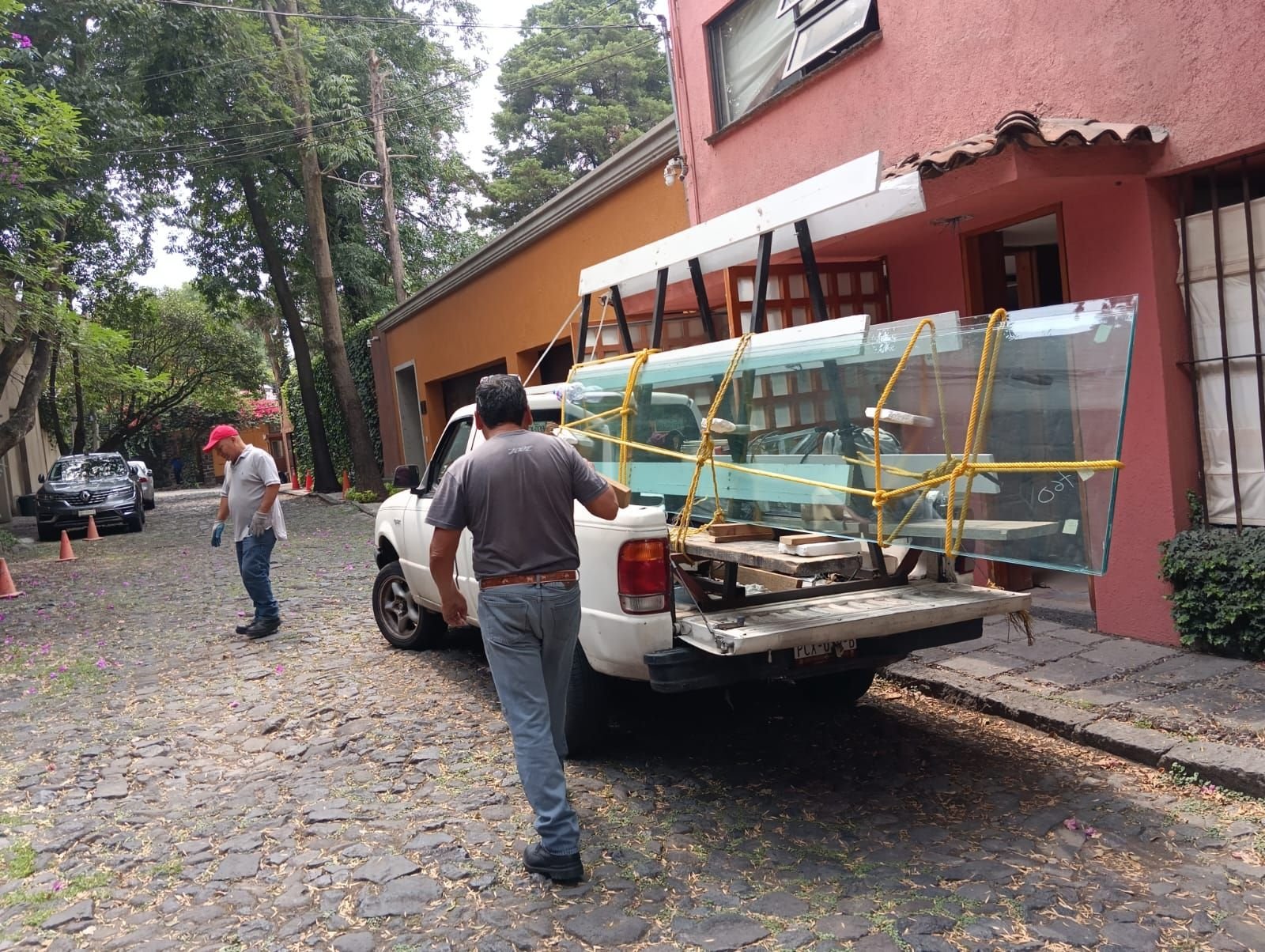

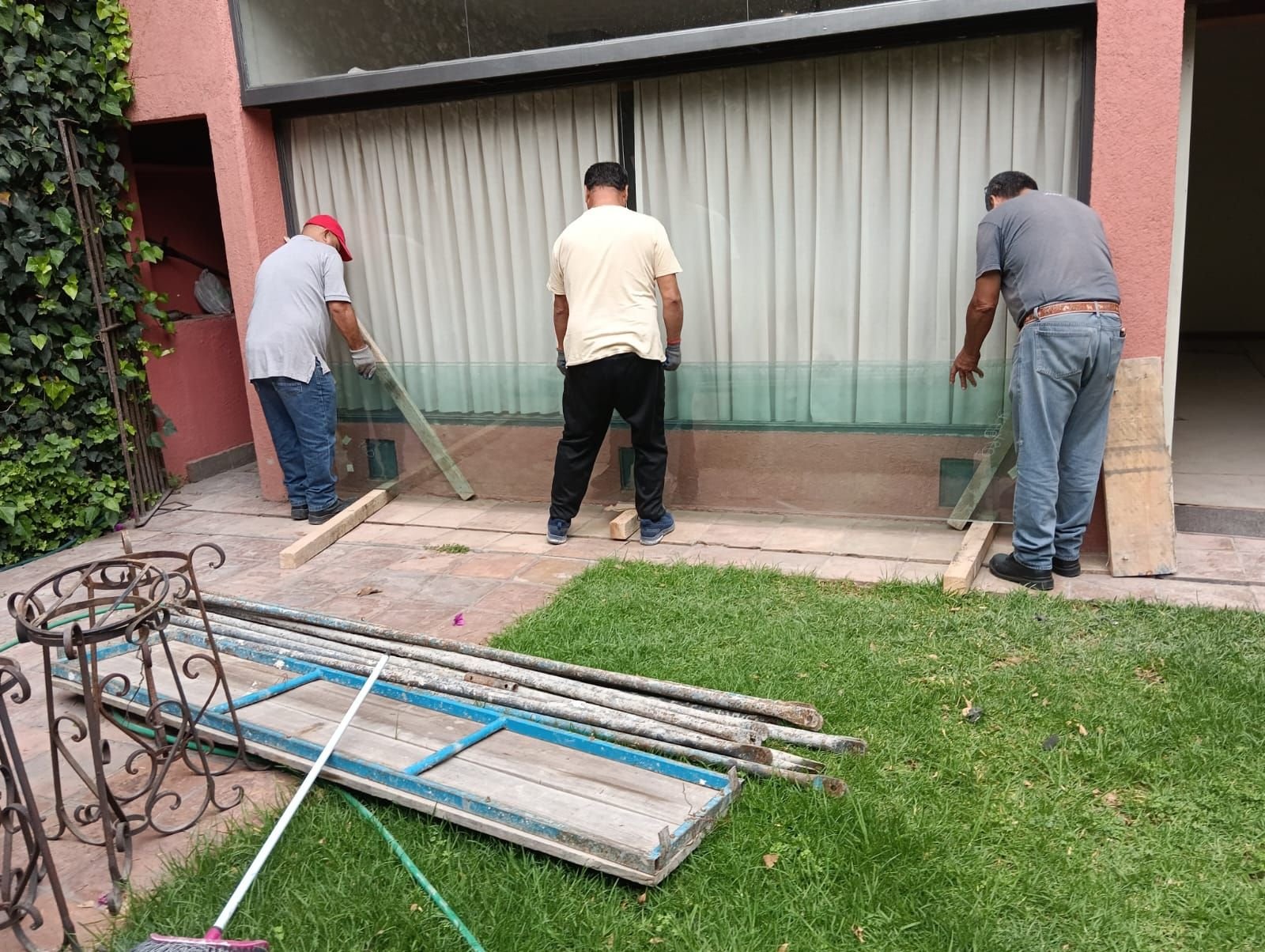

Se recibió vidrio para domo, quedando pendiente coordinación para instalación.

Se continuó con:

  • aplanado fino en azotea
    → corrigiendo zonas huecas y pendientes

Se detectó también humedad en bajada pluvial, quedando en observación.

Finalmente, se realizó relleno en baño principal, aprovechando mezcla sobrante del entrepaño.

Anterior
Anterior

260522

Siguiente
Siguiente

260520
