260526

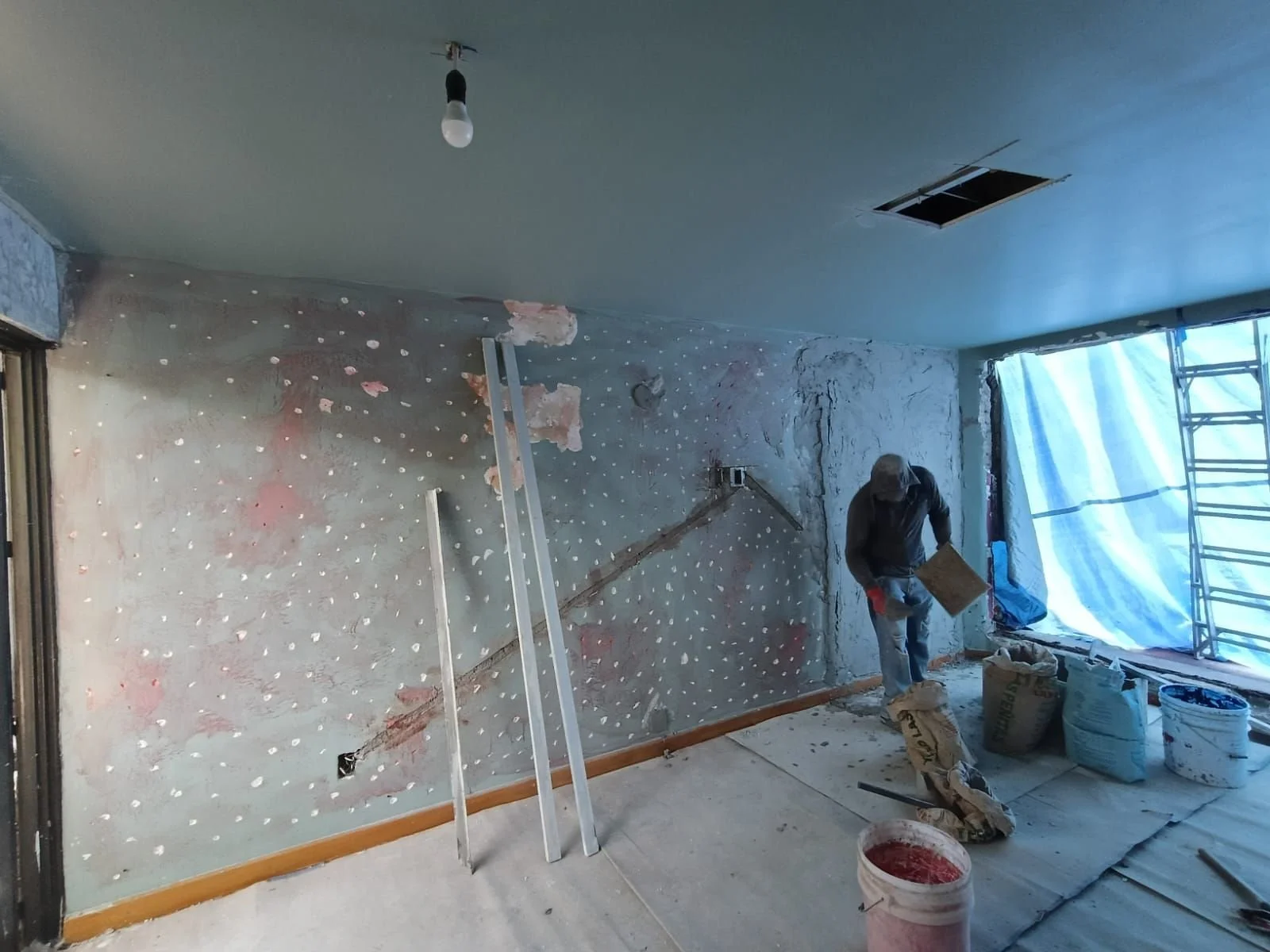

Se continuó con trabajos de aplanado de yeso en muro pendiente de gimnasio.

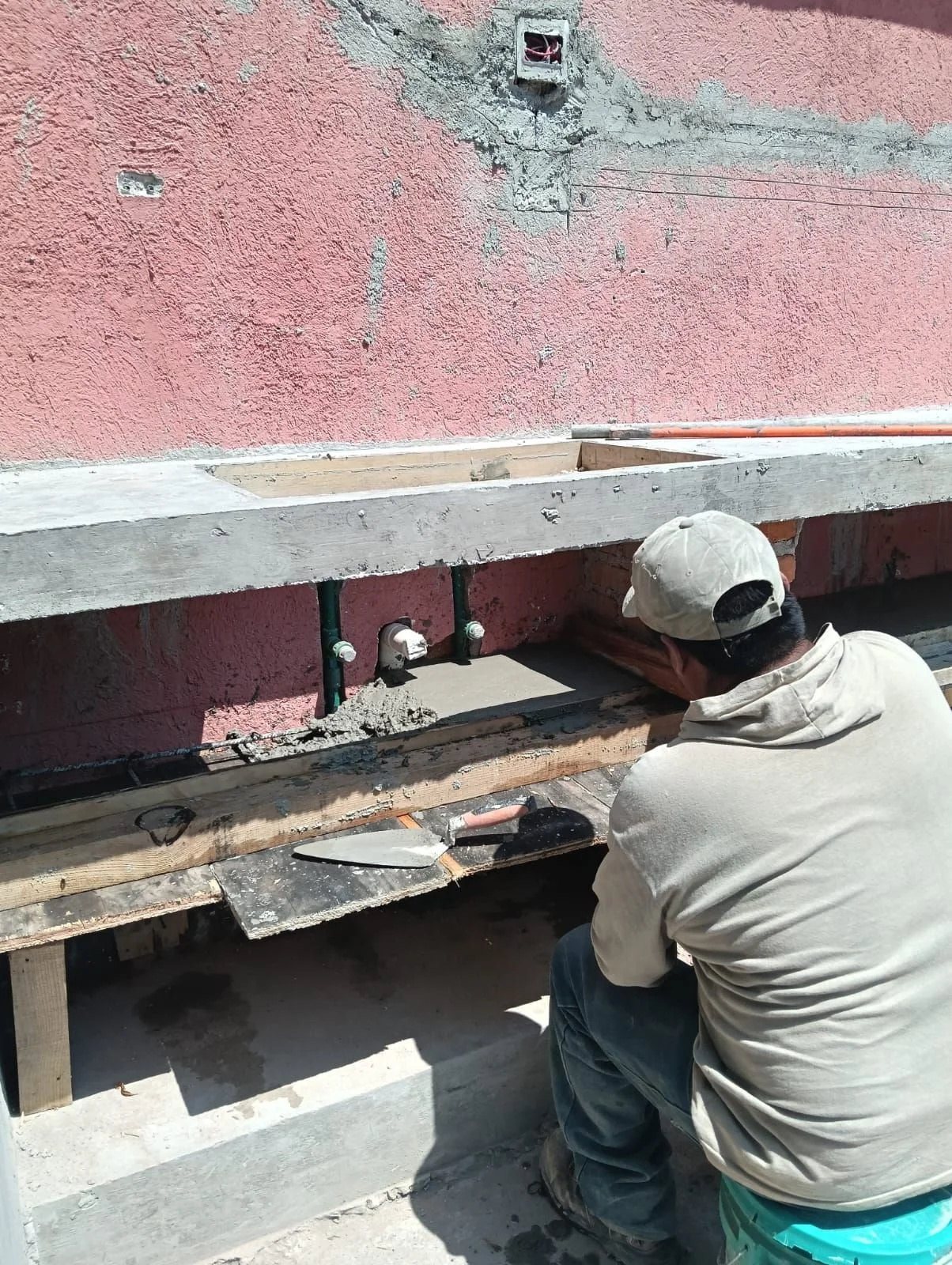

En azotea se ejecutó el colado de entrepaño de barra exterior.
Se recibió visita de Jordi (Comité de Proyectos), realizando recorrido para revisión y definición de pendientes, incluyendo:
selección de muestra de pintura exterior
revisión de arbotantes pendientes
revisión de mecanismo de ventana en cocina
toma de medidas de clóset principal
confirmación de recubrimiento de vigas en área de lectura
revisión de diseño pendiente de puerta corrediza en oficina
confirmación de alturas en puerta cocina-garage
pendiente envío de diseño de deck en balcón de gimnasio
revisión de color para herrerías exteriores
Se realizaron trabajos de:

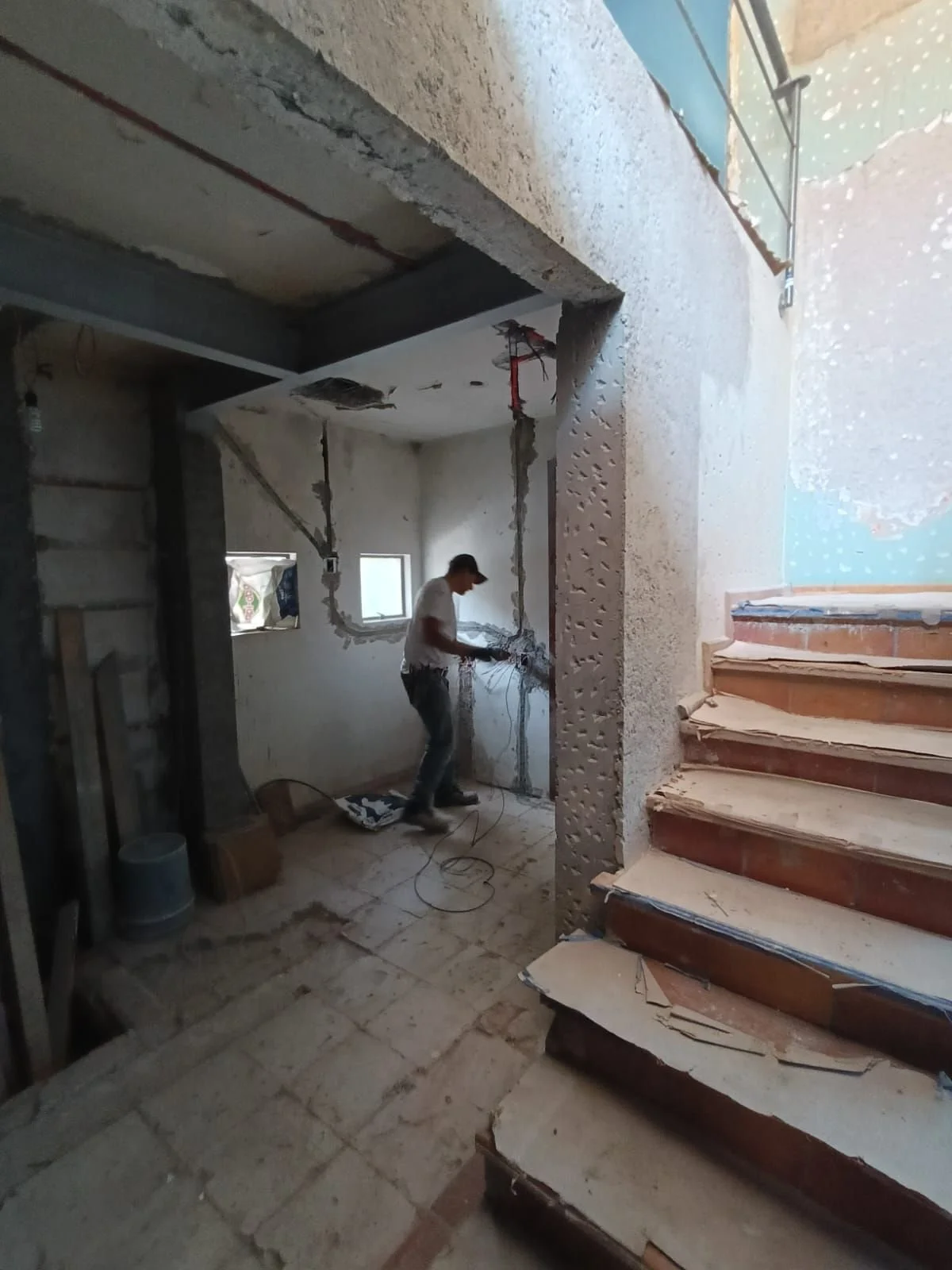

Demolición en baño de servicio para preparación de ducha

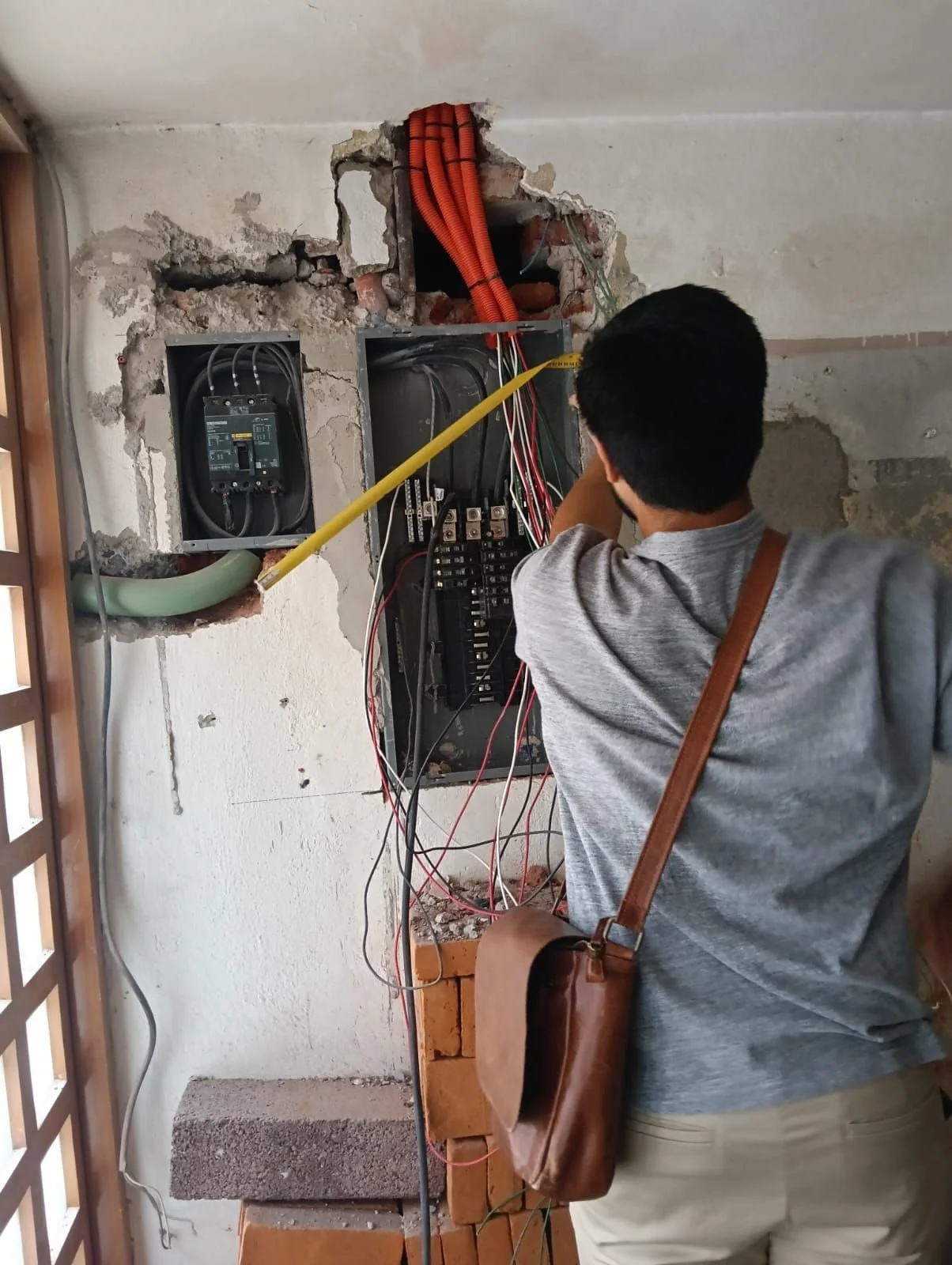

Cableado de salidas eléctricas

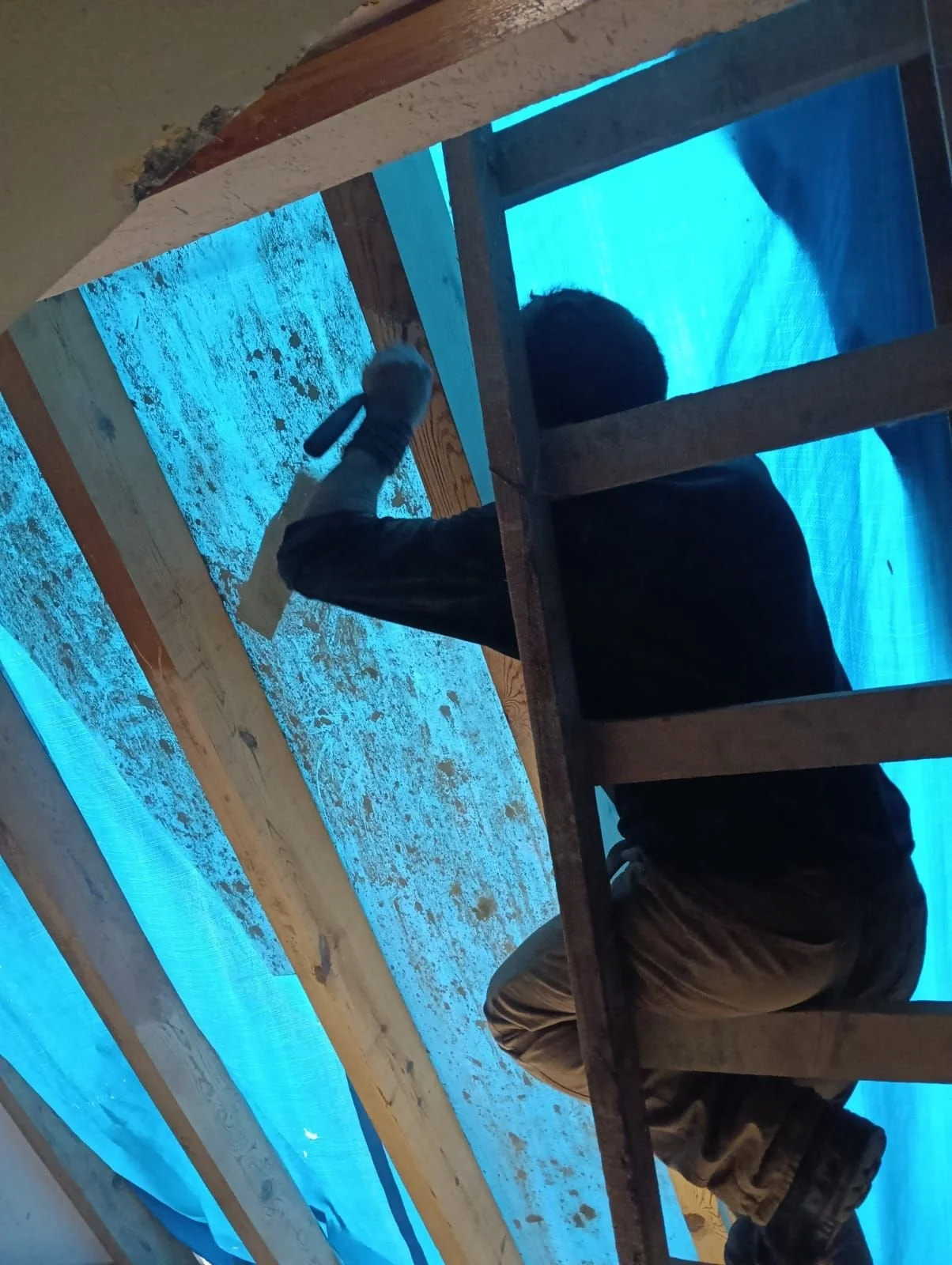

Mantenimiento/lijado de vigas por parte de carpintería
En logística se recibieron:
material general
grava y granzón para firmes
Se realizó retiro de escombro (45 costales).
