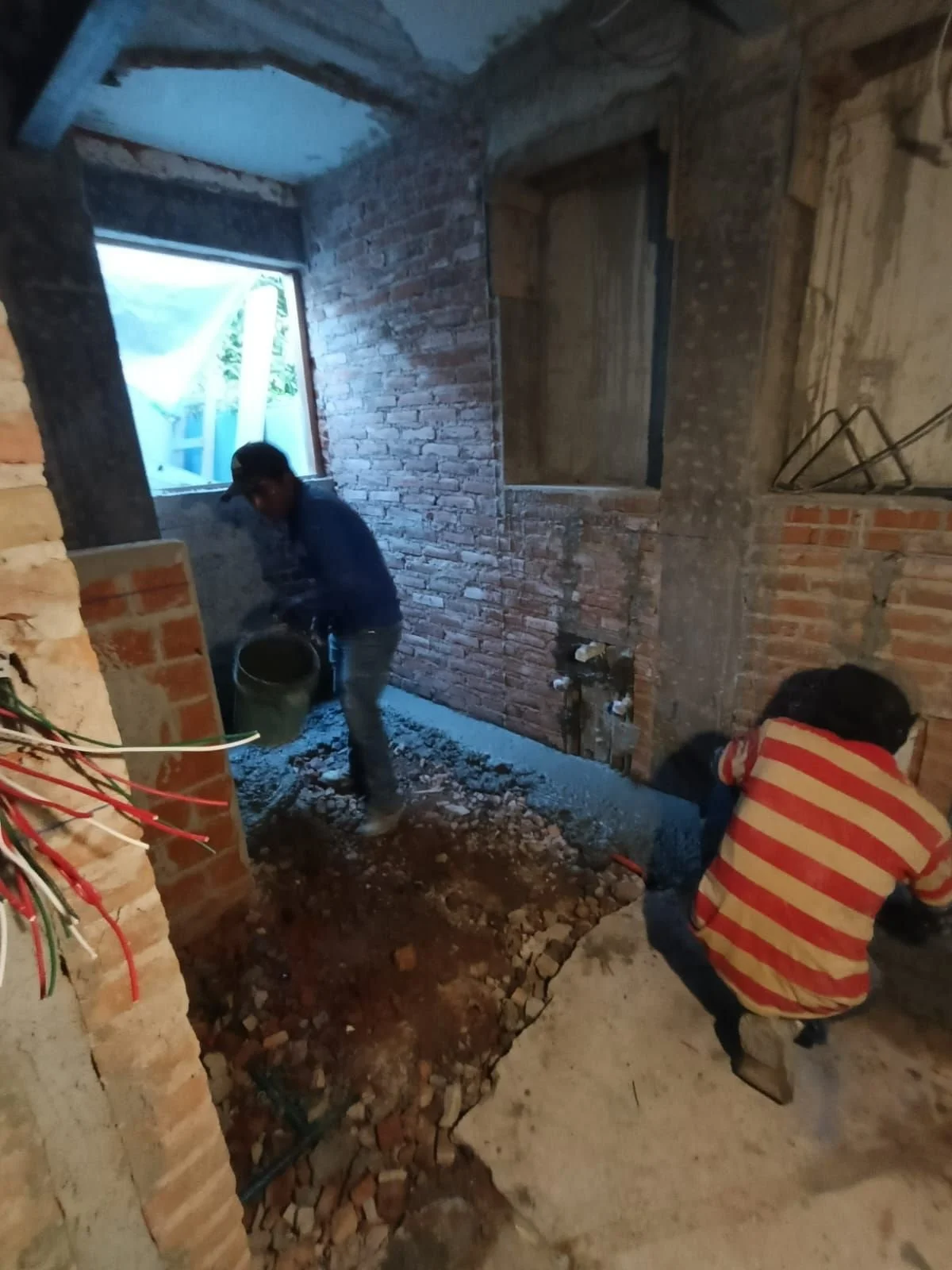

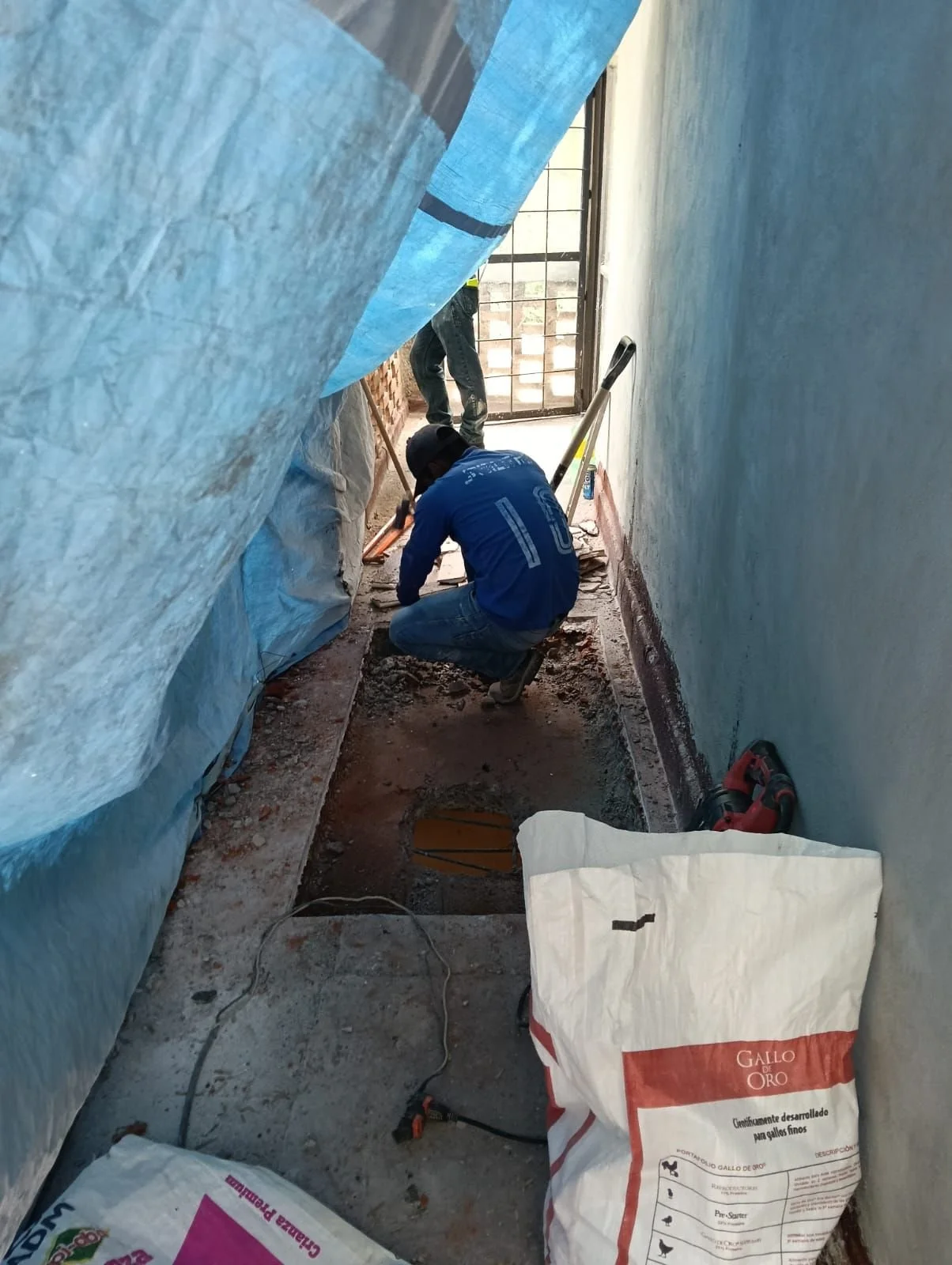

Se realizó el trazo de niveles para firme en baño principal y posteriormente el colado de firme, avanzando en la preparación de acabados.

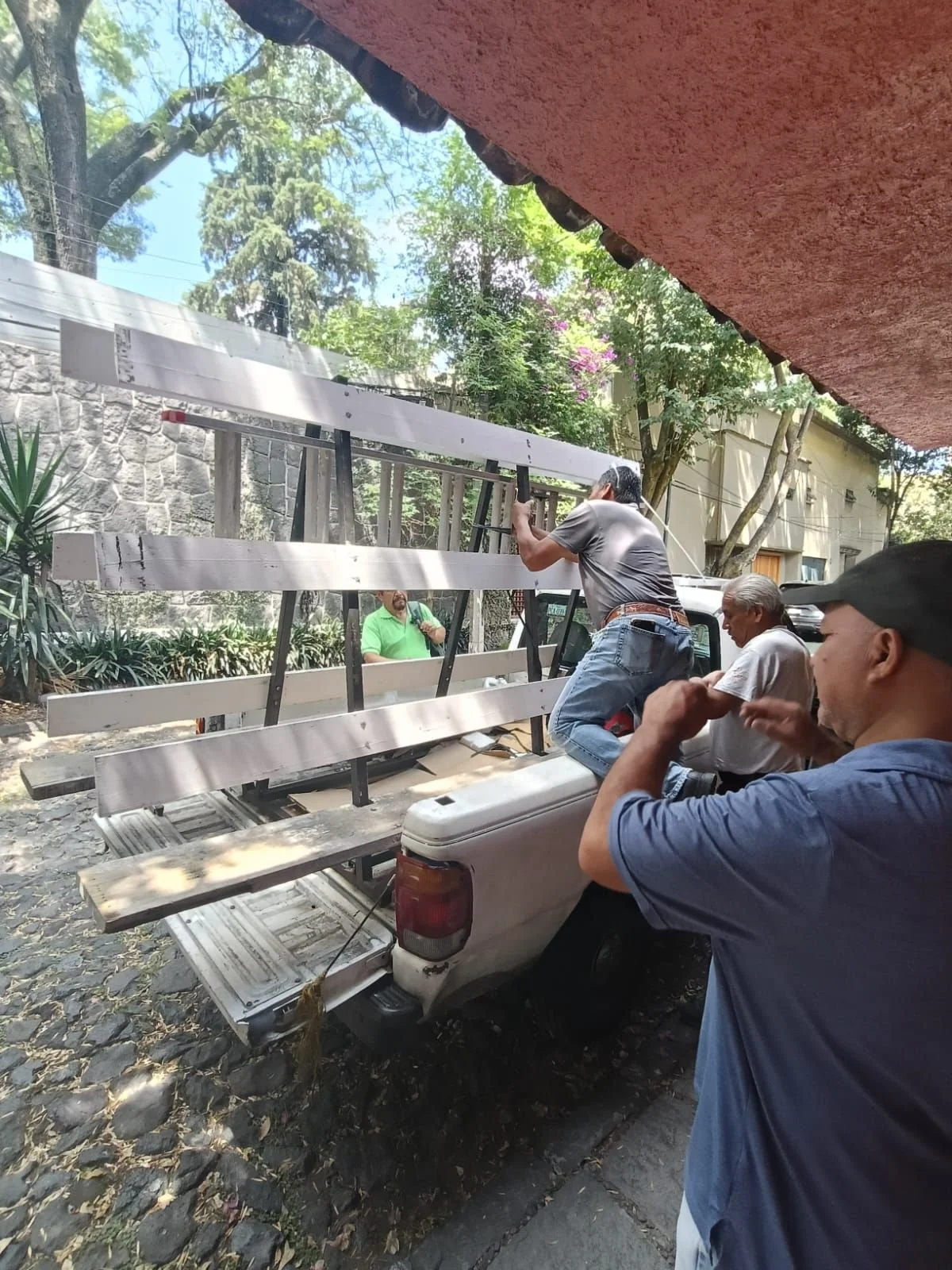

Se solicitó cemento para firmes, recibiéndose únicamente una parte del pedido. El resto quedó programado para entrega posterior. Se recibió nota de compra y se realizó reembolso correspondiente.

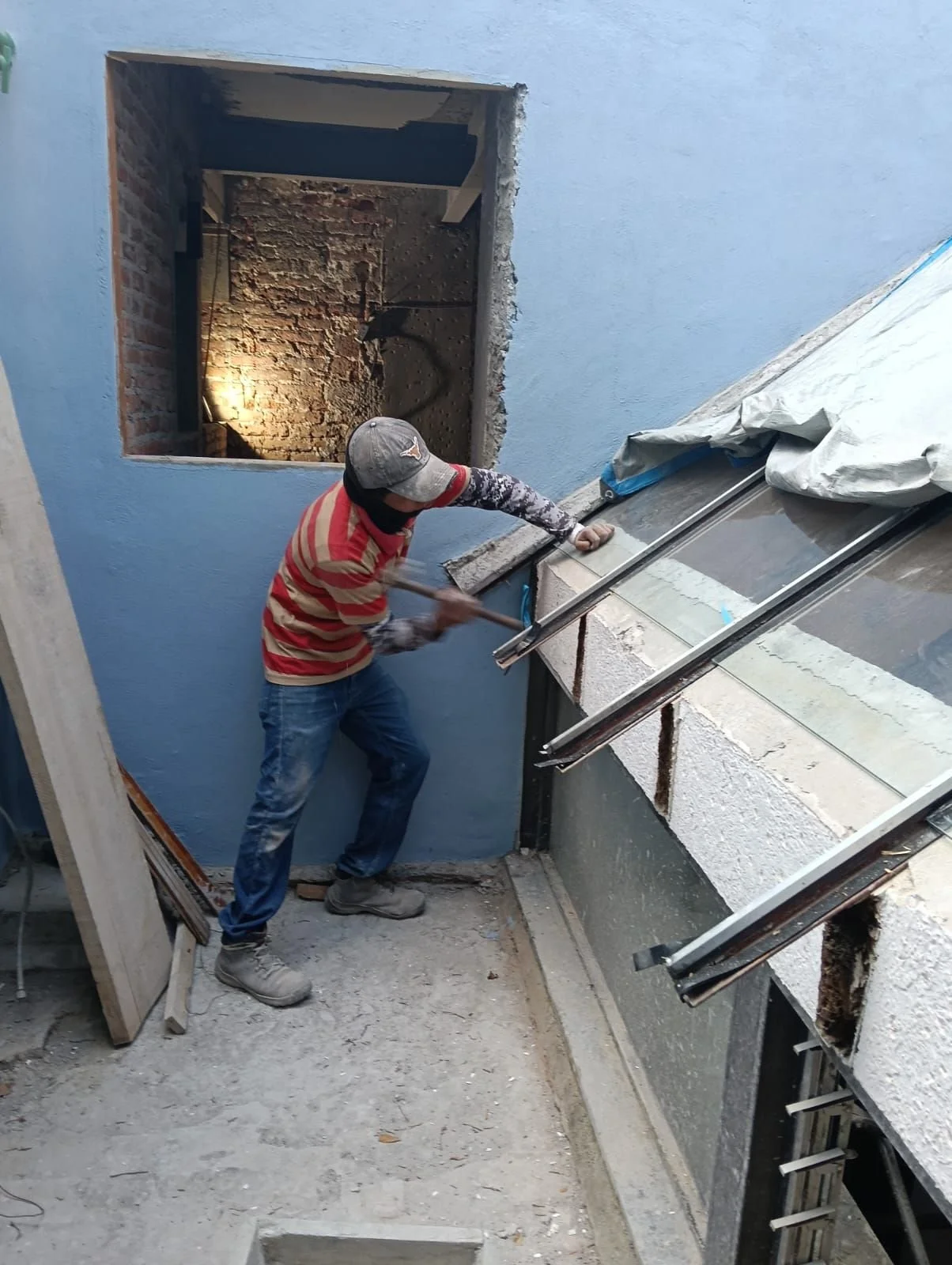

Se inició la apertura de vano para domo en área de lectura, identificando la existencia de azulejo bajo el impermeabilizante. Los trabajos fueron suspendidos temporalmente durante una visita de personal del ayuntamiento para evitar generación de ruido.

Instalaciones

Se realizó:

  • Cableado de salidas en primer nivel

  • Cambio de canales y canaletas para tablaroca, sustituyendo elementos originalmente previstos para muro por soluciones adecuadas para plafón

  • Recepción de paquete pendiente, correspondiente a un monomando y válvula de instalación

Coordinación con Comité

Se actualizó el diseño de ventana para gimnasio, consultando a Comité sobre el detalle técnico de cerramiento.

Como resultado, Comité definió:

  • Dos ventanas fijas

  • Una ventana abatible hacia exterior

La información fue compartida con Alejandro para actualización del diseño.

Asimismo, Comité respondió diversos pendientes previamente enviados:

  • Medidas de clóset en recámara principal para emboquillados

  • Confirmación de nivel en baño principal

  • Definición de sardinel

  • Niveles de puerta cocina-garage

  • Tono de pintura para cancelerías

Quedó pendiente:

  • Definición de arbotantes

Obra civil y acabados

Se realizaron:

  • Aplanado de yeso en escalera de azotea

  • Instalación de cristales en domo, concluyendo colocación y sellado superior

  • Cierre de muro en área de servicio

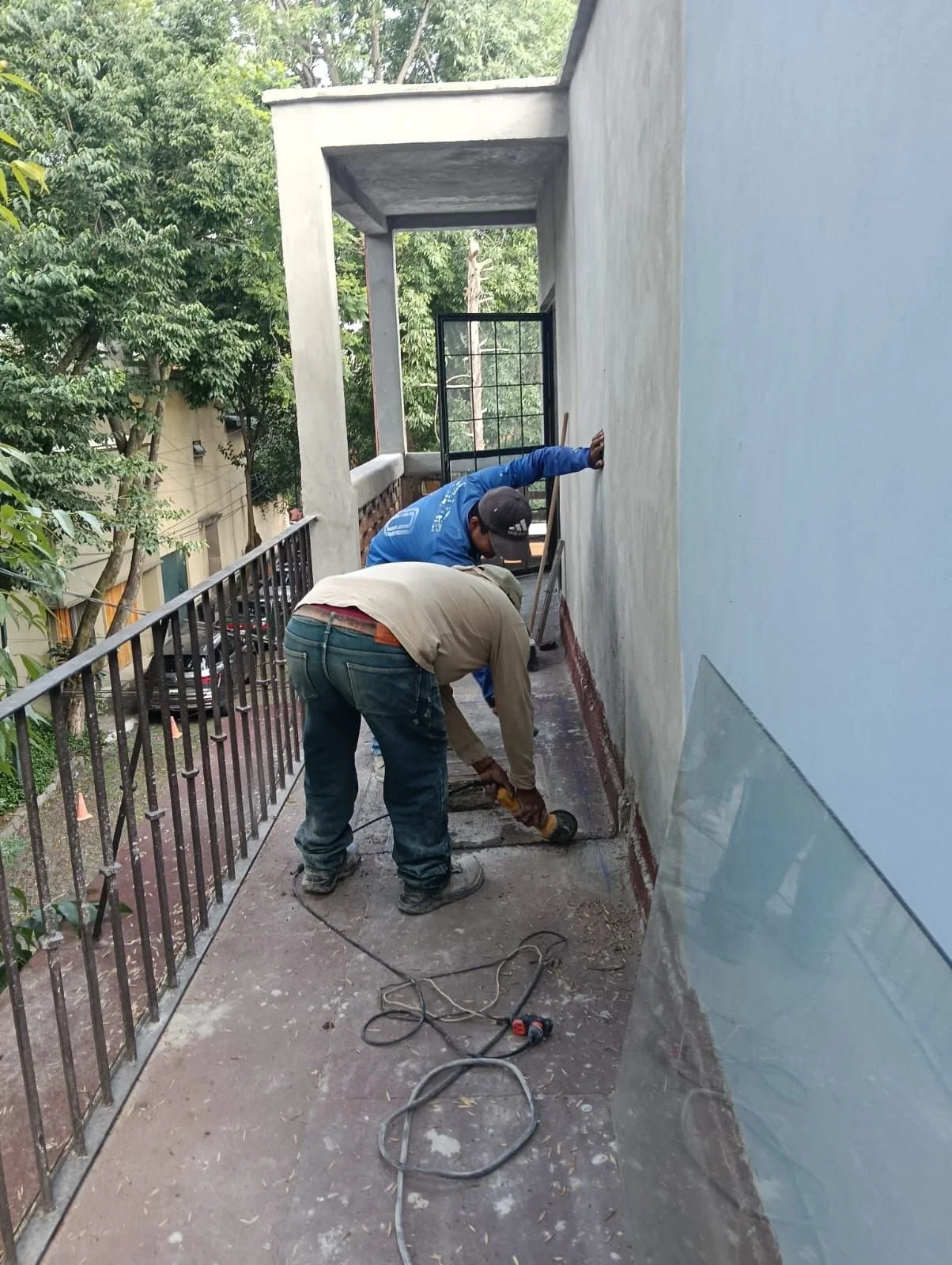

  • Resane de viga exterior en patio de servicio (zona de apoyo de vigas del domo)

Incidencias y visitas

Se recibió la visita de dos personas del ayuntamiento. No se permitió acceso y se informó inmediatamente al arquitecto Rainer y a Jorge Kuri. Como medida preventiva, se suspendieron actividades ruidosas durante aproximadamente dos horas.

Actividades complementarias

  • Riego de jardín

  • Limpieza general de obra
