260629
Se realizó el colado de firme para emparejar tejas en fachada, preparando la superficie para la colocación definitiva.

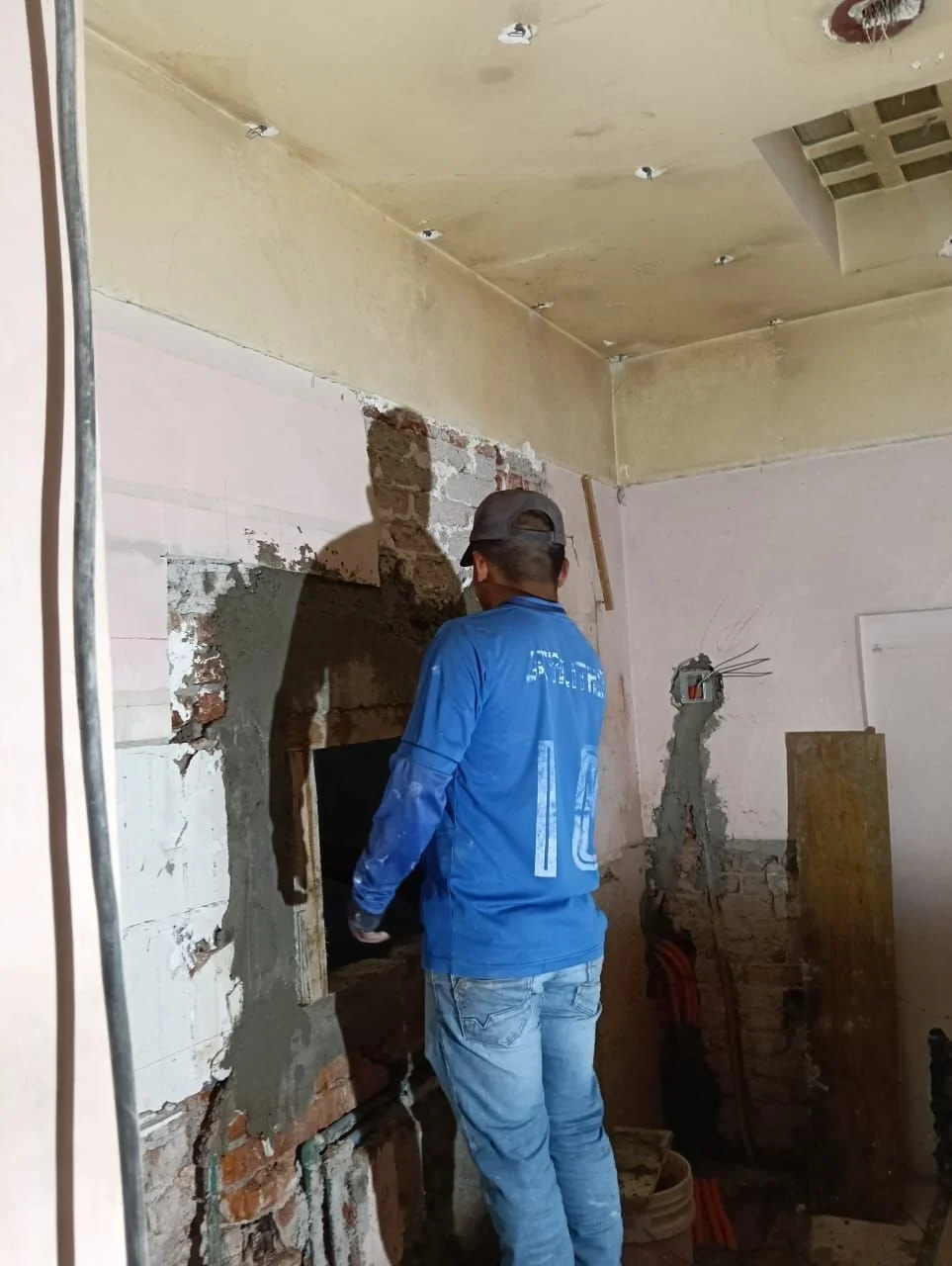

Se continuó con la aplicación de yeso en clóset de recámara principal, concluyendo la columna pendiente.

Se recibió material para protección de obra:
7 placas de MDF
3 masking tapes azules
Instalaciones

Se recibió la visita del proveedor de gas para definir el recorrido de la nueva instalación. Se revisó la trayectoria desde el calentador, atravesando la zona del domo y continuando hacia la alacena, con recorrido a nivel de piso hasta la estufa.
Junta con Comité de Proyectos
Se realizó reunión vía Zoom con Comité para revisar temas pendientes relacionados con:
Puerta entre cocina y garage.
Iluminación del domo.
Ventana de cocina.
Como resultado de la reunión se acordó:
Recortar las puertas conforme a las nuevas condiciones de obra.
Mantener la luminaria de azotea a una altura aproximada de 1.80 m.
Conservar el diseño de las ventanas previamente aprobado.
Programar una visita en obra con ILWT para el miércoles, quedando pendiente confirmar los asistentes.
Se comentó también que estas modificaciones implican trabajos adicionales, entre ellos:
mantenimiento y ajuste de duela;
nuevas ranuras y cableado en fachada para iluminación;
trabajos adicionales de aluminio;
resanes interiores y exteriores;

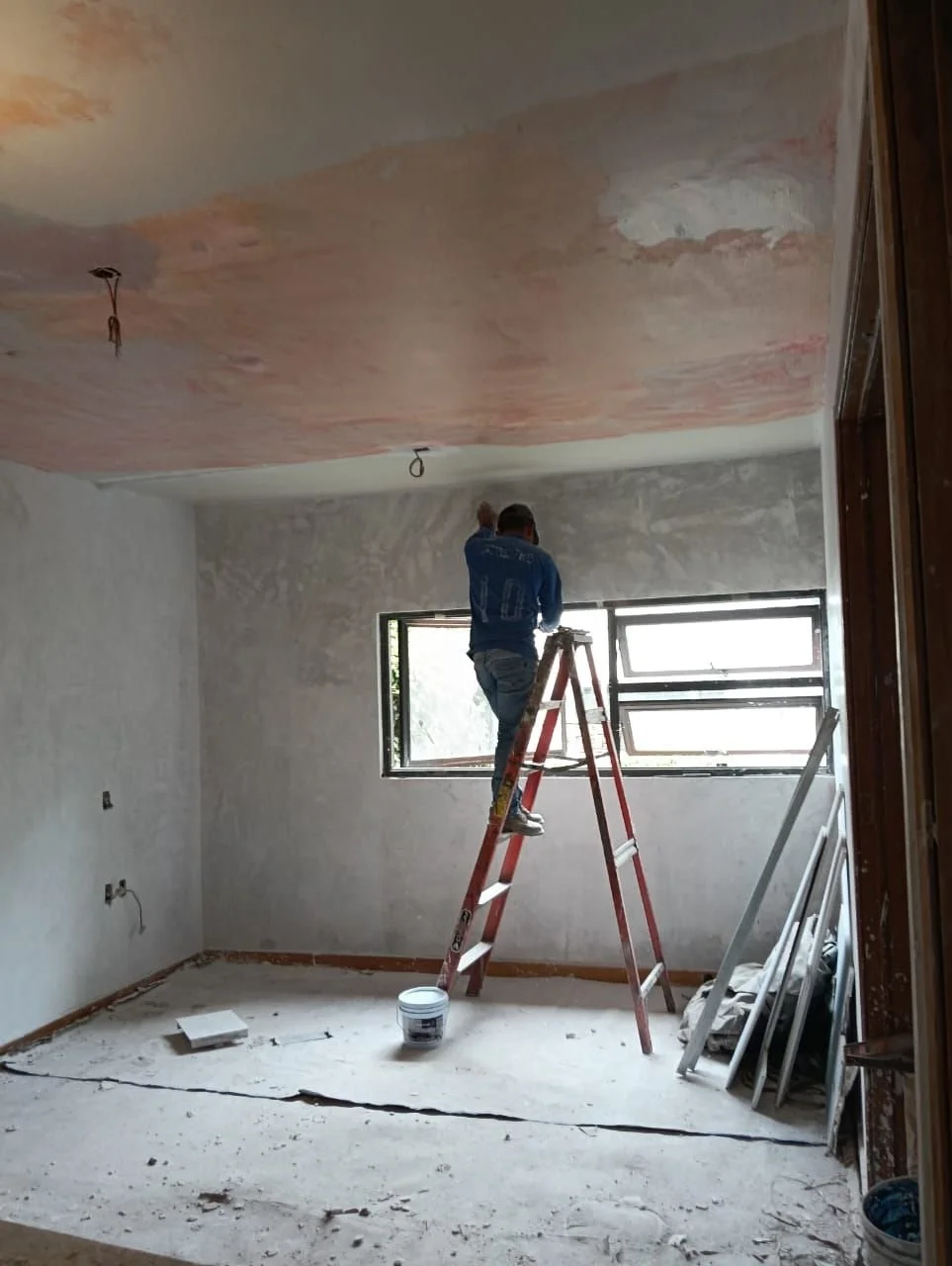

aplicación de yeso fino en zonas modificadas;
trabajos complementarios de pintura.
Seguimiento y documentación
Se enviaron a Comité fotografías del estado actual del domo en área de lectura, con el fin de documentar las condiciones existentes antes de las modificaciones.
Acabados y obra civil
Se realizaron los siguientes trabajos:
Colocación provisional de cristales en ventana de cocina, para evitar ingreso de polvo y agua de lluvia.
Aplicación de sellador en tejas.
Aplicación de Redimix en plafón de recámara principal, resanando previamente las ranuras eléctricas.

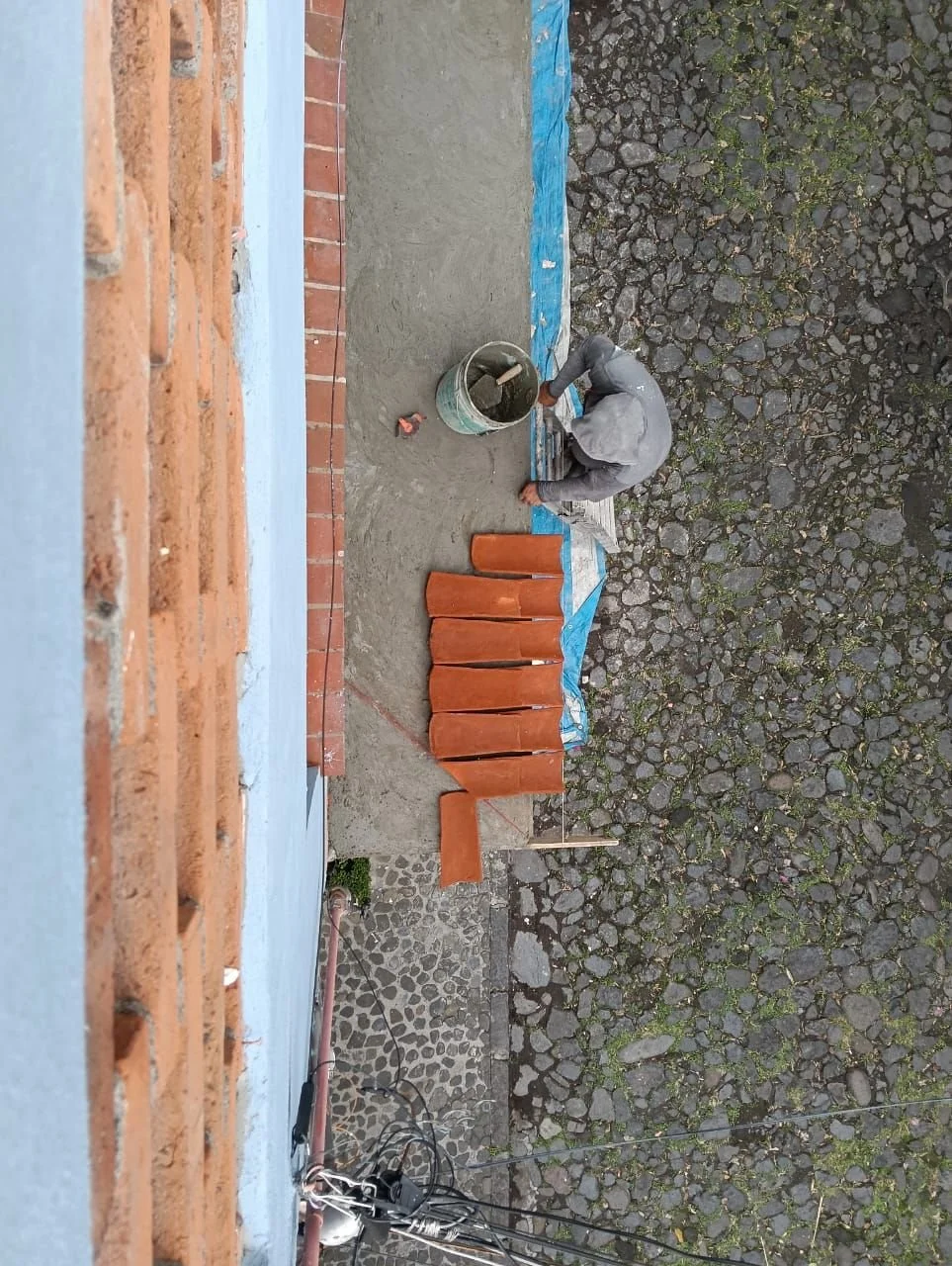

Colocación de teja en fachada, realizando sellado en la parte superior.
Pendientes
Se solicitó a Comité la ubicación y fichas técnicas de los equipos de aire acondicionado, quedando pendiente la respuesta.
