260720

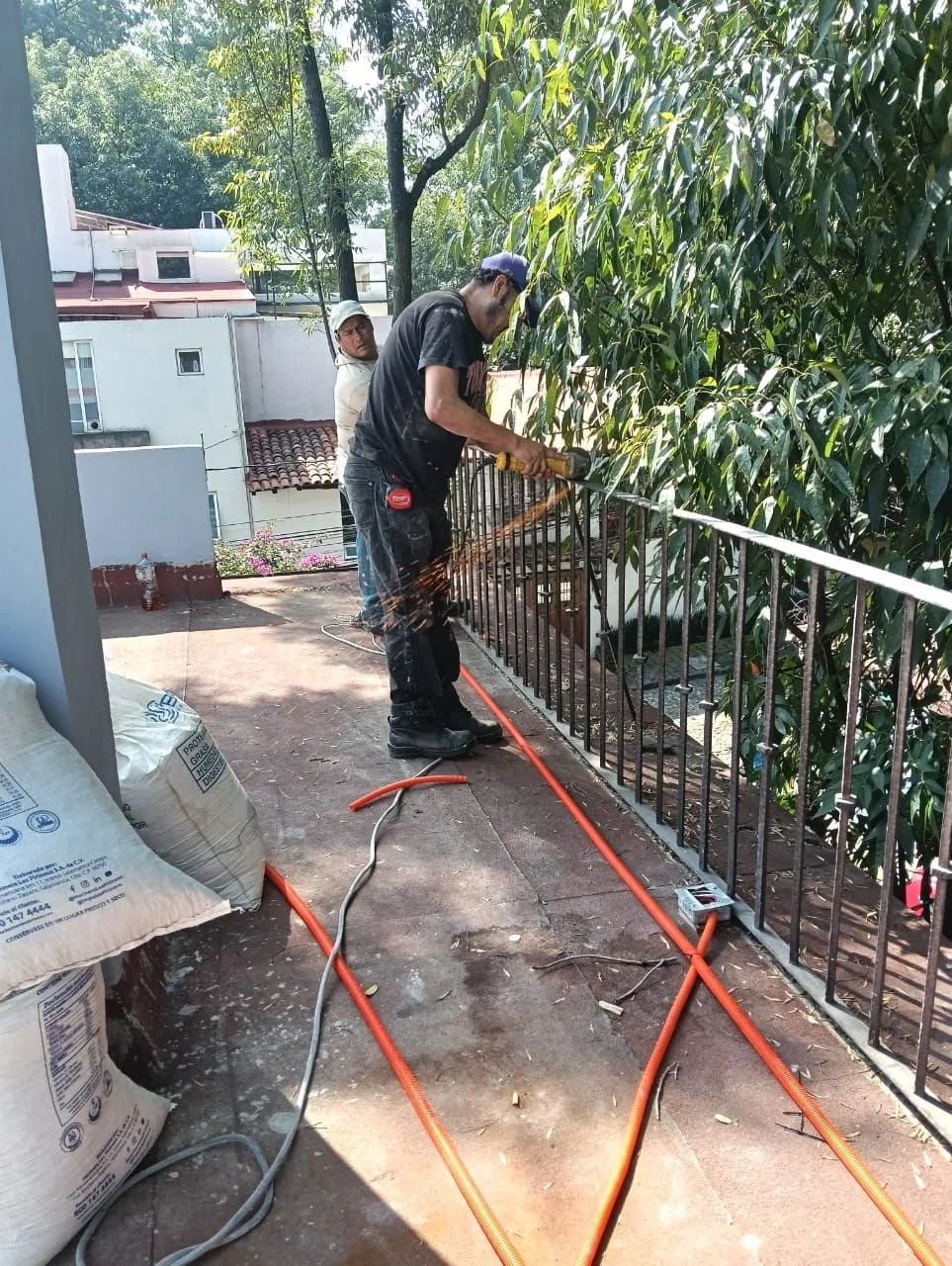

Se realizaron trabajos de cableado eléctrico en planta de azotea y planta baja. También se realizó la conexión del timbre.

Se recibió material eléctrico, incluyendo cambio de caja de cable y manguera.

En preparación para el colado del firme en azotea, se subió material a la zona de trabajo y se retiró el barandal perimetral de azotea.

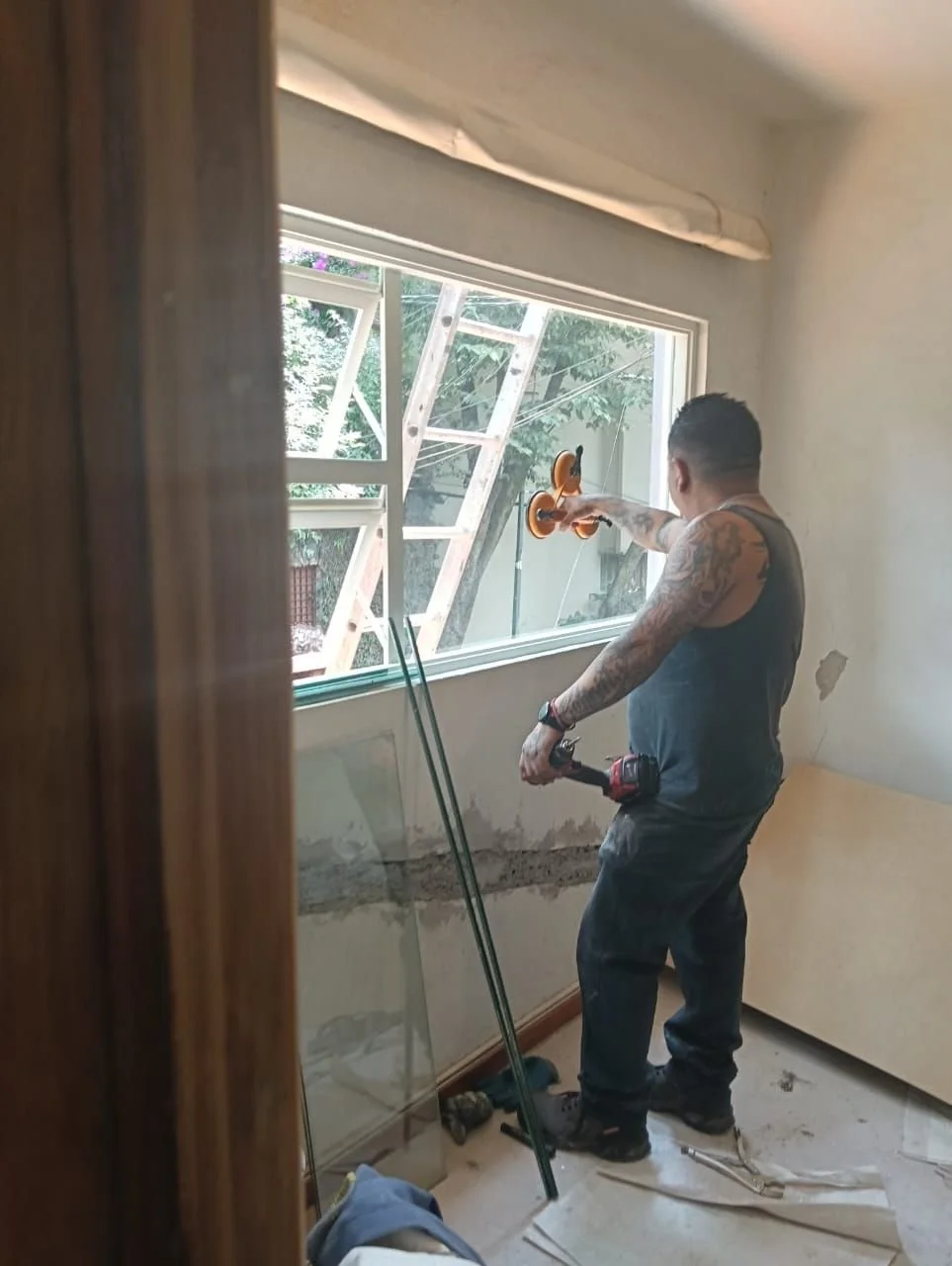

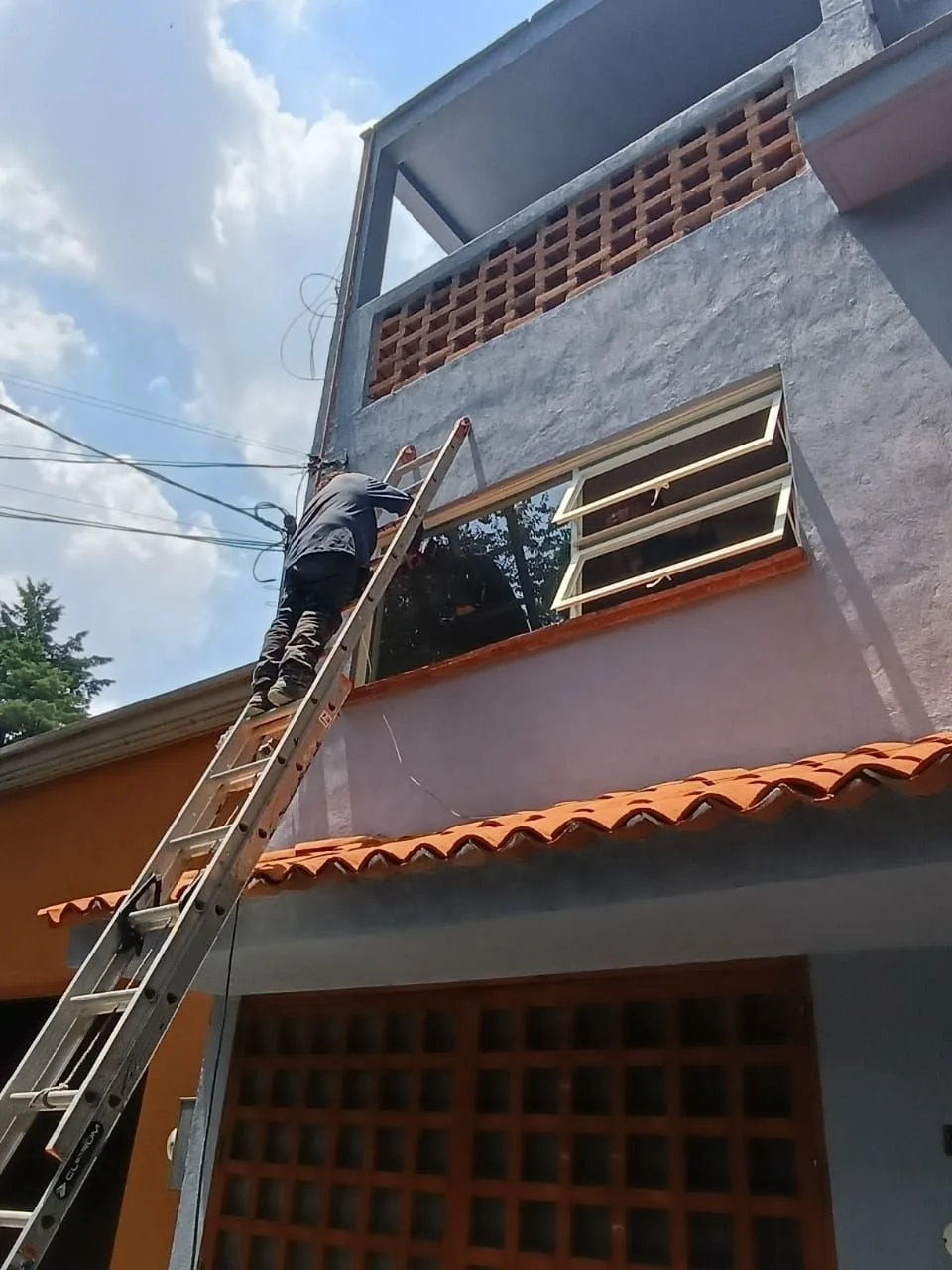

Se avanzó con la colocación de cristales faltantes en:

  • recámara secundaria

  • oficina

  • puerta de azotea

Se retiraron los cristales templados que llegaron mal cortados, dejando uno en gimnasio.

Barandal y firme

Se revisó el barandal de escaleras, definiendo que se mantendrá con solera a piso y se armará directamente en Aida, para permitir ajustes en caso de requerir alguna modificación.

Se realizó el trazo de pendientes para firme, considerando una referencia de 14 cm. Queda pendiente rectificar pendientes antes de ejecutar el colado.

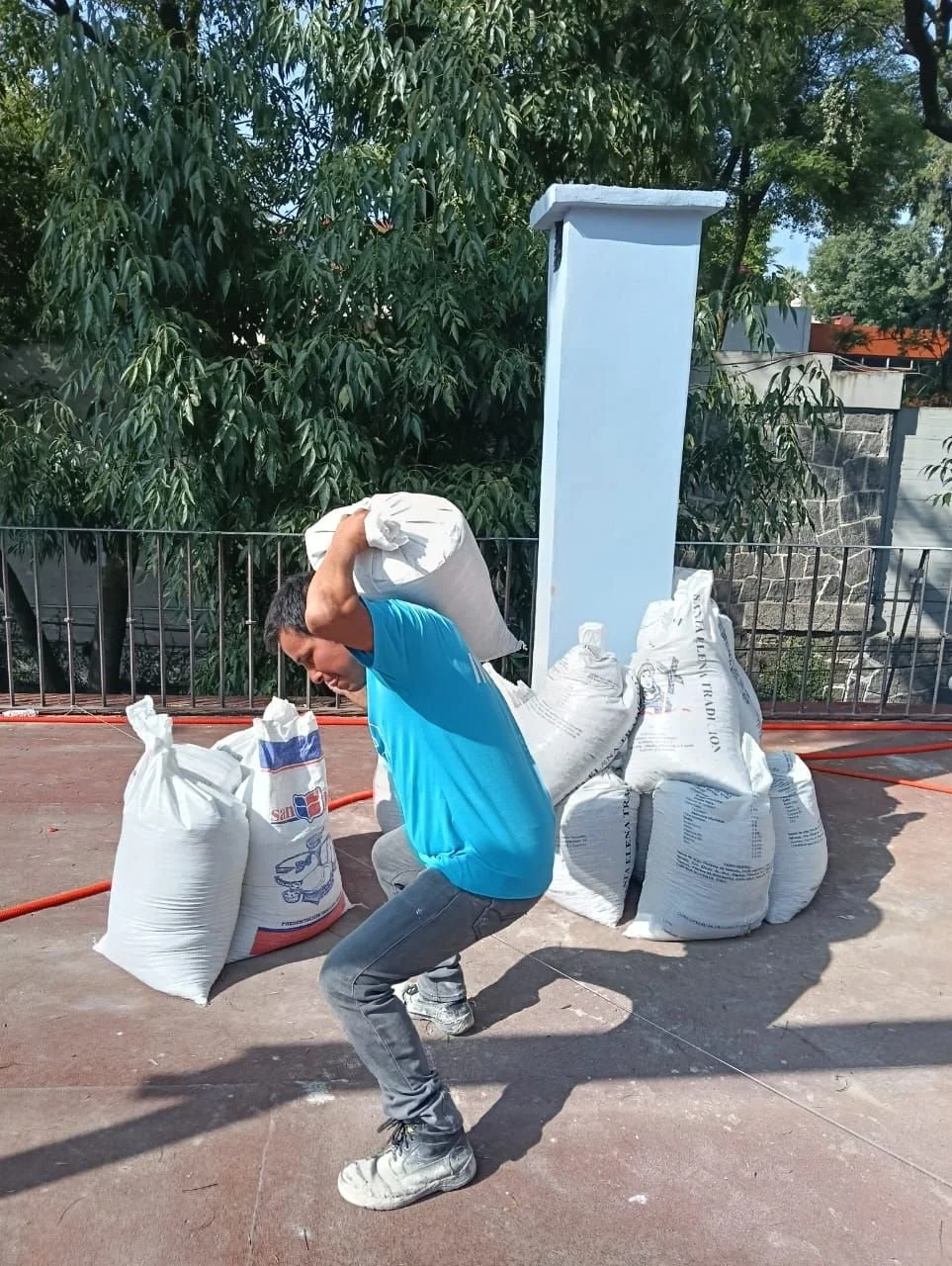

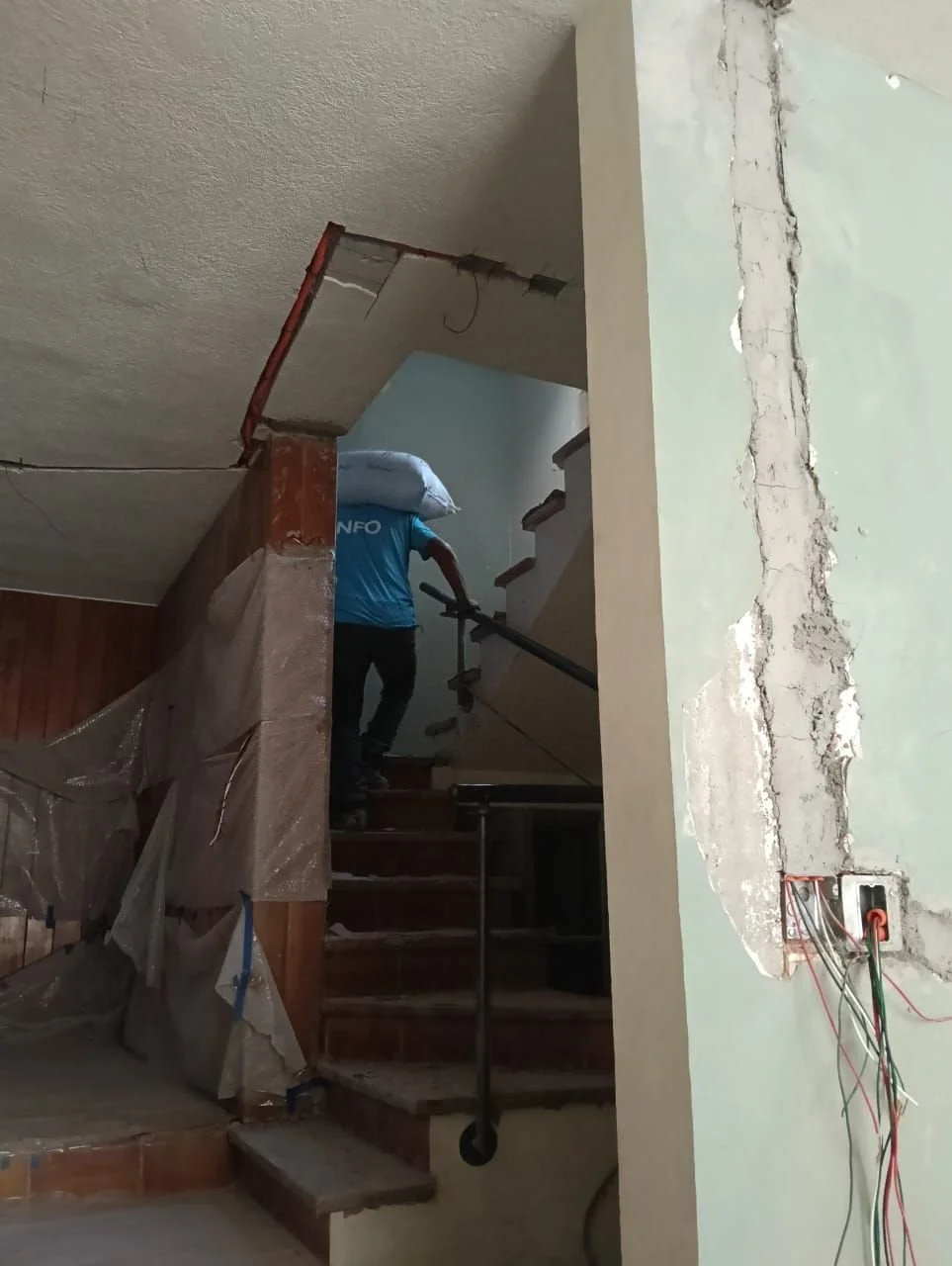

Se recibió el material pendiente para firme, correspondiente a la tonelada de cemento faltante.

Siguiente
Siguiente
