260707
Se continuó con la aplicación de yeso en muros de planta alta, específicamente en clóset y Sala TV.
En fachada hacia jardín se avanzó con:
Preparación de muros para acabado fino

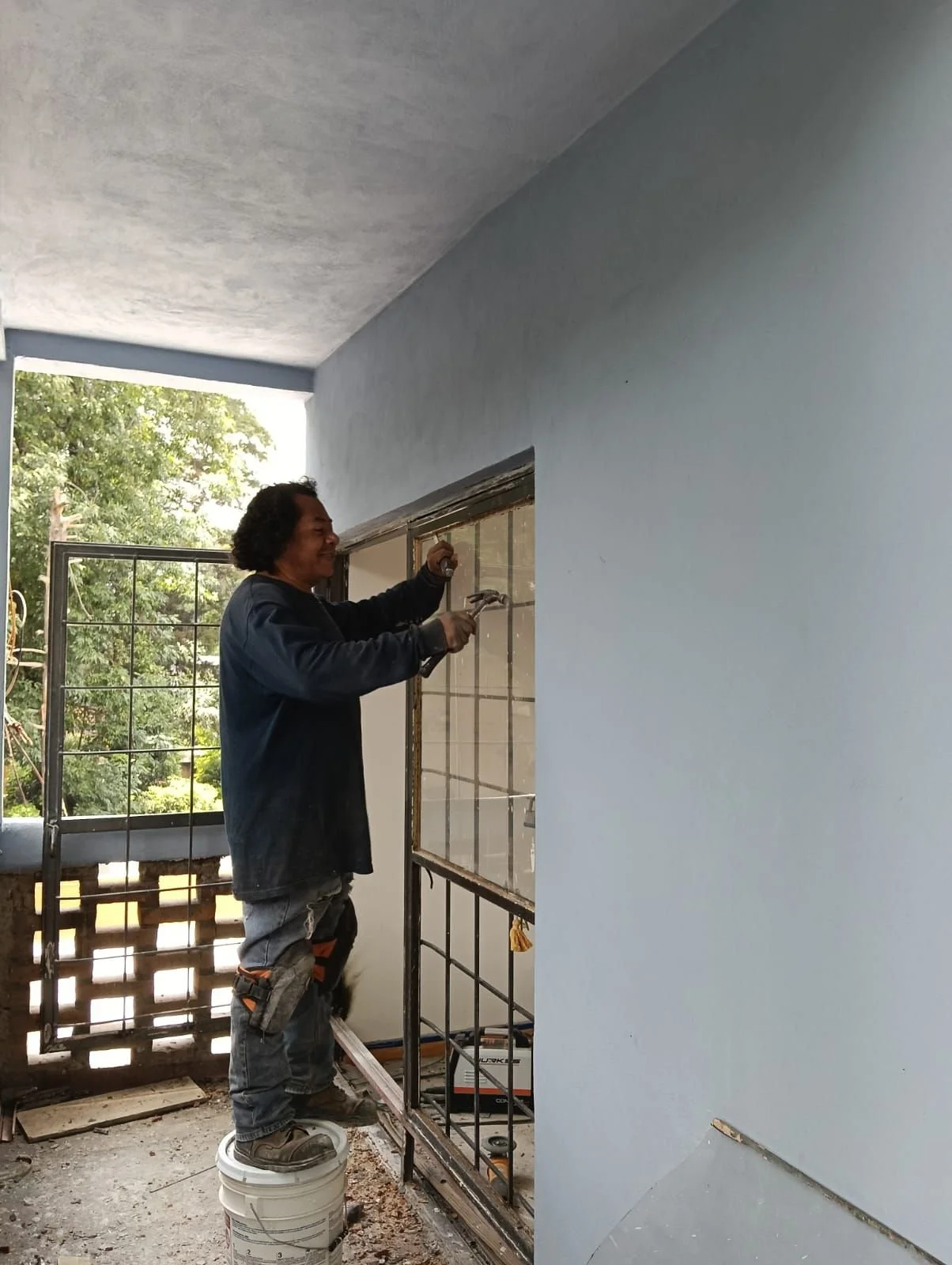

Aplicación de fina en fachada a jardín

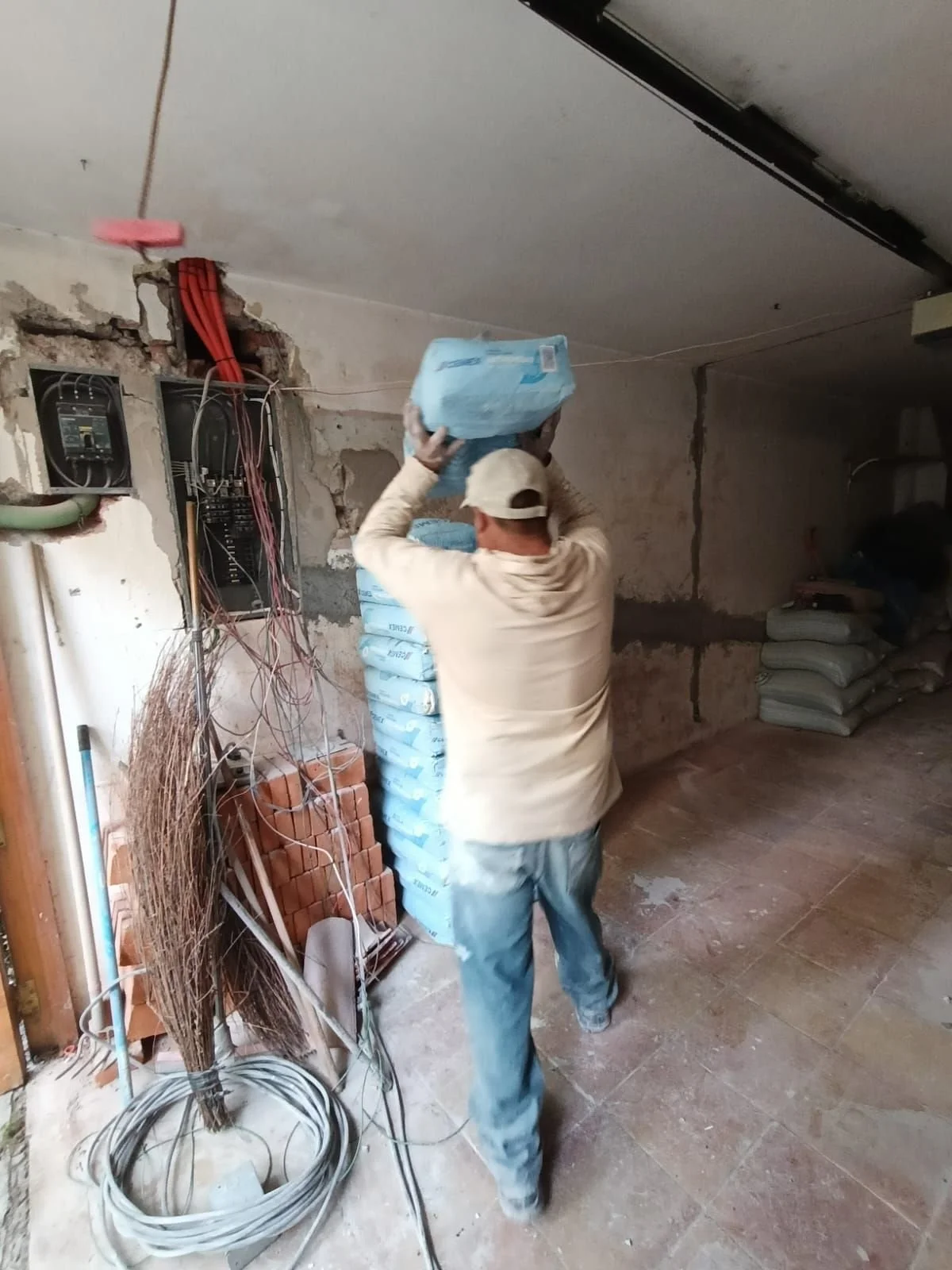

Recepción de una tonelada de cemento antihumedad, incluyendo flete para entrega temprana

Se recibió la teja faltante, enviada por separado.

Gimnasio, terraza y aluminio
Se realizó el recorte de hojas en puerta de gimnasio hacia calle, quedando pendiente la colocación del perfil inferior.
Se pasó nivel a puerta de terraza para coordinar ajustes de instalación.
Se recibió lámina y tope de aluminio para continuar con los recortes de puertas, material que llegó durante la tarde.
Instalaciones
En eléctrico se realizaron ranuras faltantes en garage y cocina.
En plomería se avanzó con tuberías de agua en baño de planta baja, dejando la instalación cargada con agua para revisión.
Se colocaron abrazaderas en tuberías de azotea.
Coordinación con ILWT
Se recibió por parte de ILWT el detalle de la luminaria de cortesía.
Esta definición implica realizar un nicho en muro de recámara principal, quedando pendiente revisar la salida con Miguel y las medidas del nicho con Froy.
Impacto: aproximadamente 1 día adicional para ejecutar el nicho.
Estatus: no genera retraso en la instalación general de luminarias.
También se recibió confirmación de la nueva altura del arbotante en domo de área de lectura, lo cual requiere:
nueva ranura en fachada
reubicación de salida actual
recableado
Impacto: aproximadamente 1 día adicional para mover salida y recablear.
