260703
Se realizó el desmantelamiento de chambranas en puertas para evitar que absorban humedad o se contaminen con yeso durante los trabajos.

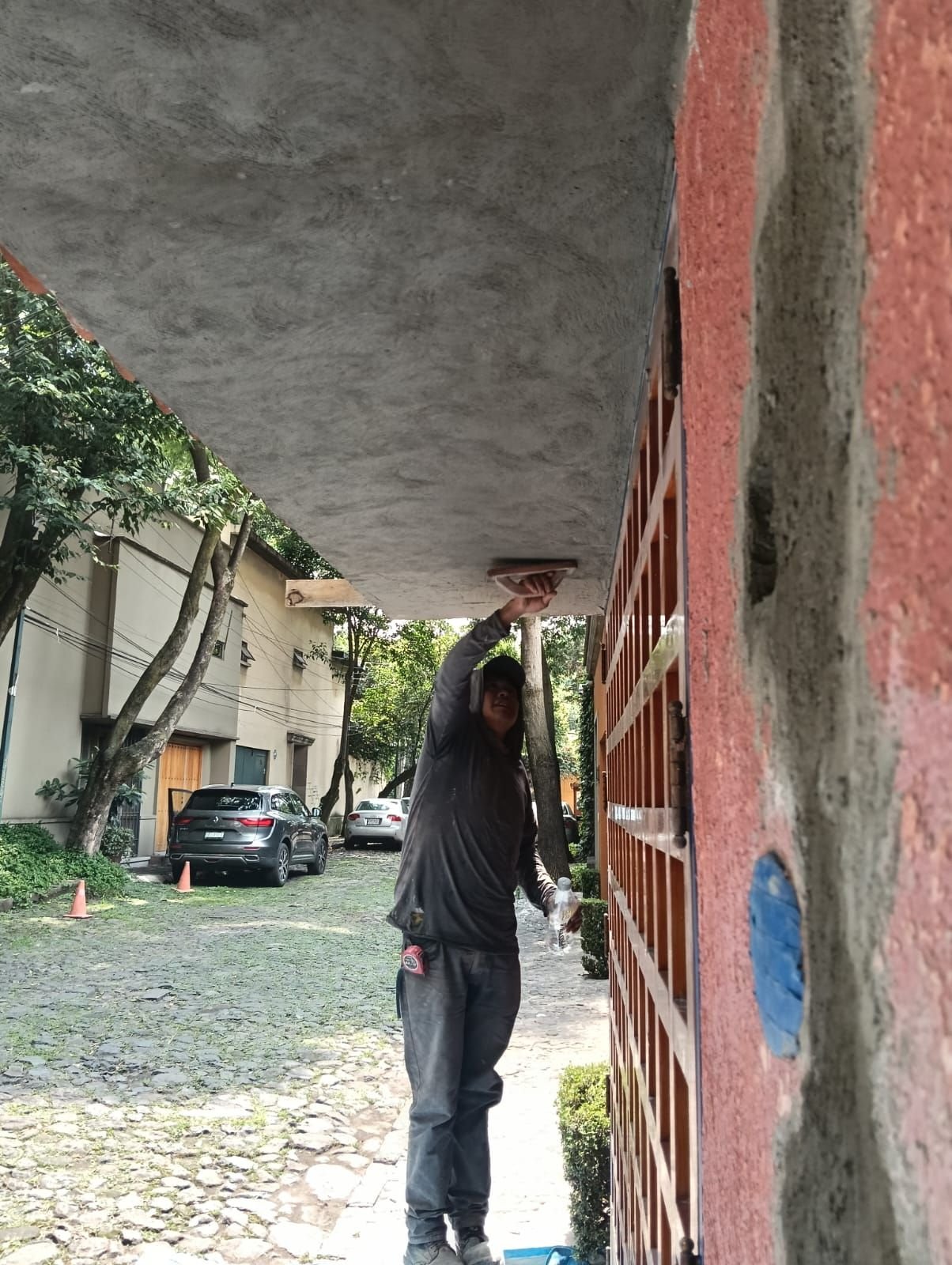

En fachada se continuó con la aplicación de acabado fino en calle, atendiendo el tramo faltante entre puertas.
En el domo de azotea se aplicó sellador en cristales ya instalados, considerando sellado negro al interior y blanco/transparente en orillas. Quedan 4 cristales pendientes debido a error de templadora.
Responsable de seguimiento: Alejandro con templadora.
Impacto estimado: retraso de 5 a 6 días de entrega, más 1 día de instalación.
Se aplicó sellador blanco en el marco de la puerta del balcón de gimnasio.
Se acordó con Chema el retiro de marcos de puerta para llevarlos a taller, respetando los vanos existentes.
Instalaciones y obra civil
Se realizó el desmontaje de la taza de baño en baño de visitas de planta baja.
Se ejecutó la instalación de línea para fuente.

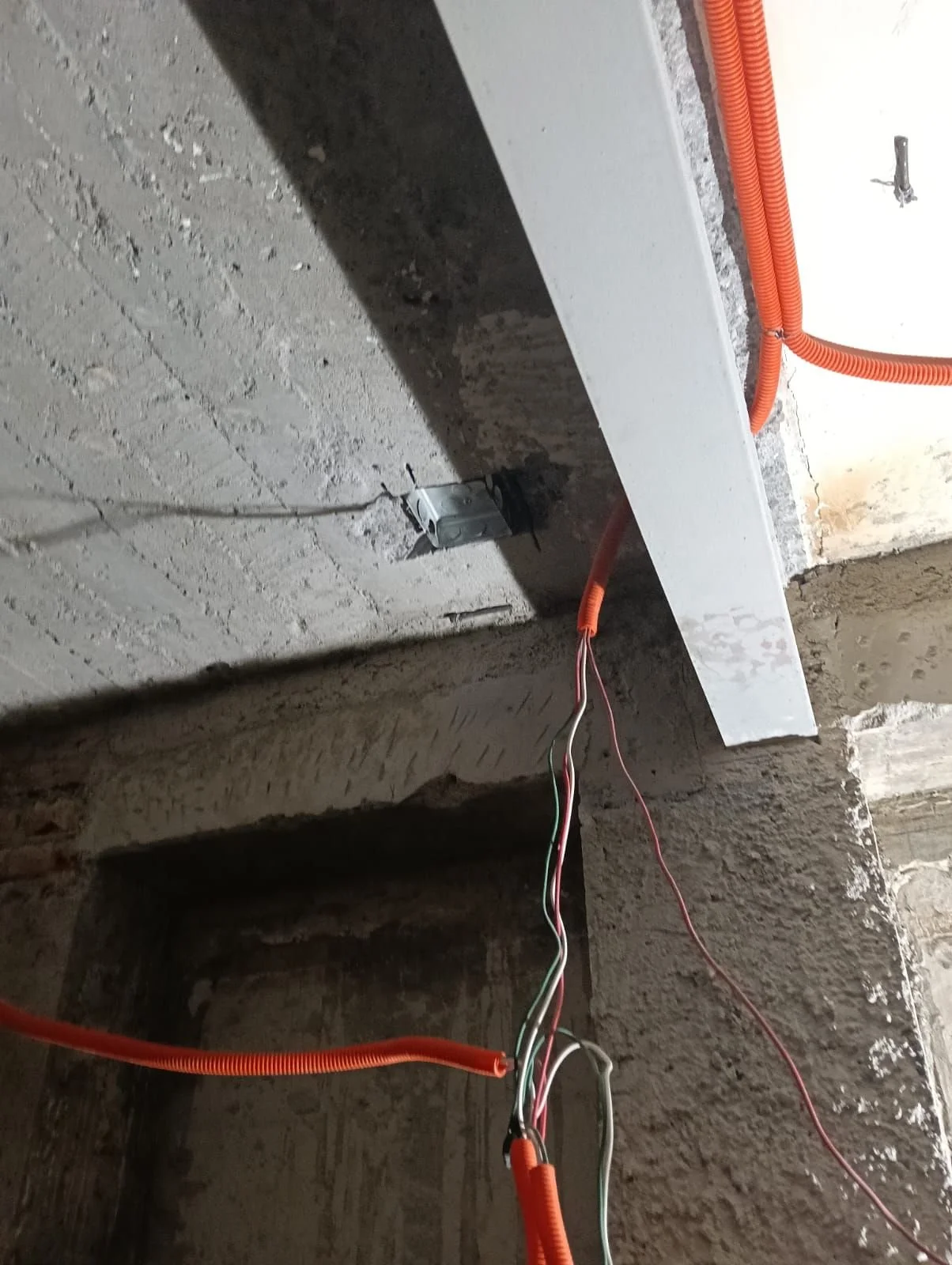

En instalaciones eléctricas se realizaron ranuras en baño principal para cajas y arbotantes, dejando mangueras amarradas. En vestíbulo queda pendiente resolver la trayectoria de la manguera hacia apagador.

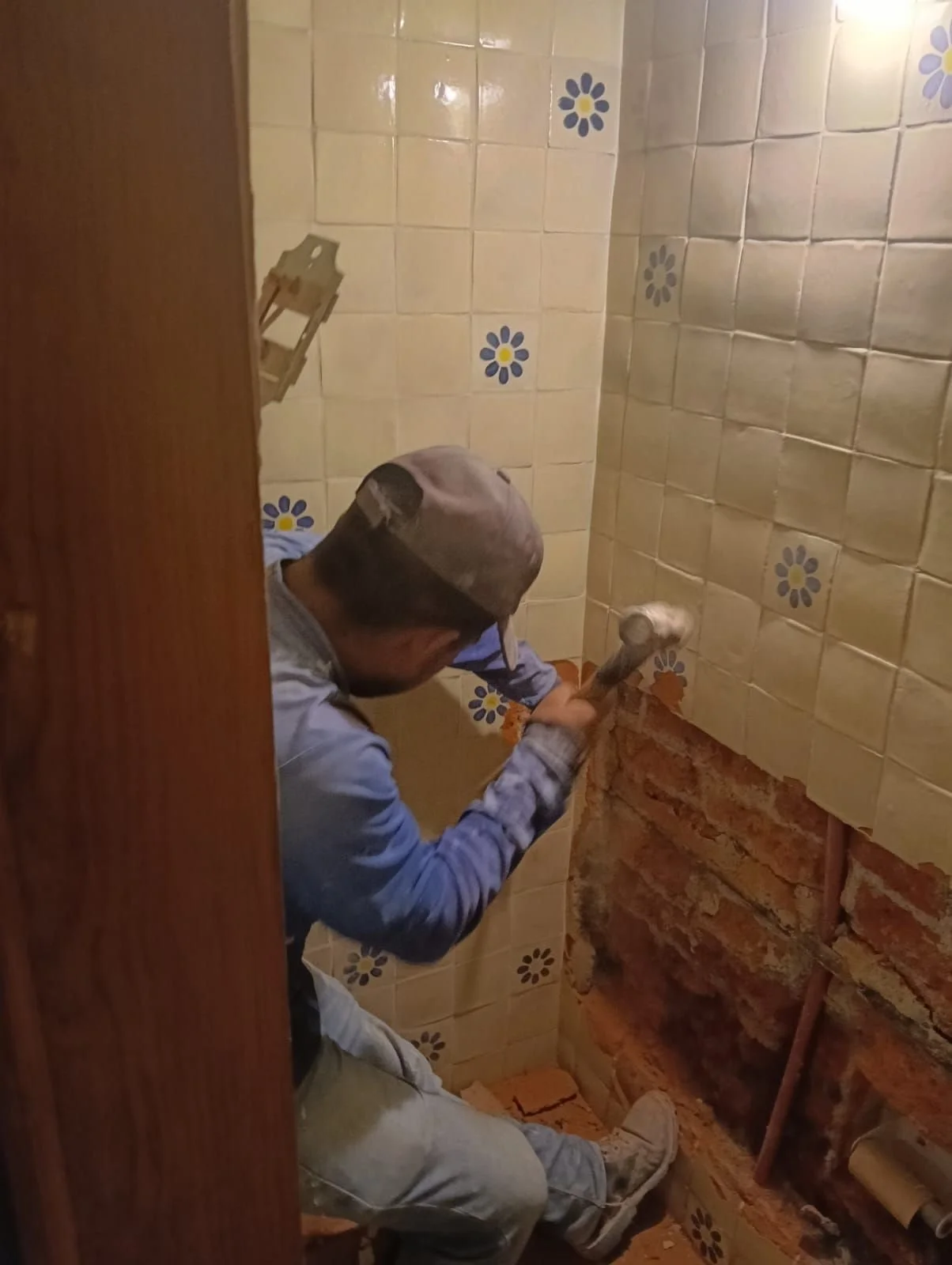

Se continuó con la demolición de tira de azulejos en baño de visitas de planta baja, específicamente el tramo pendiente detrás de la taza. Los trabajos se detuvieron por solicitud del vecino debido al ruido.
Se realizó demolición de entortado de nivelación en techo de baño principal, con el objetivo de preparar nivel para tablaroca y permitir ranuras de cajas eléctricas.
Acabados y limpieza

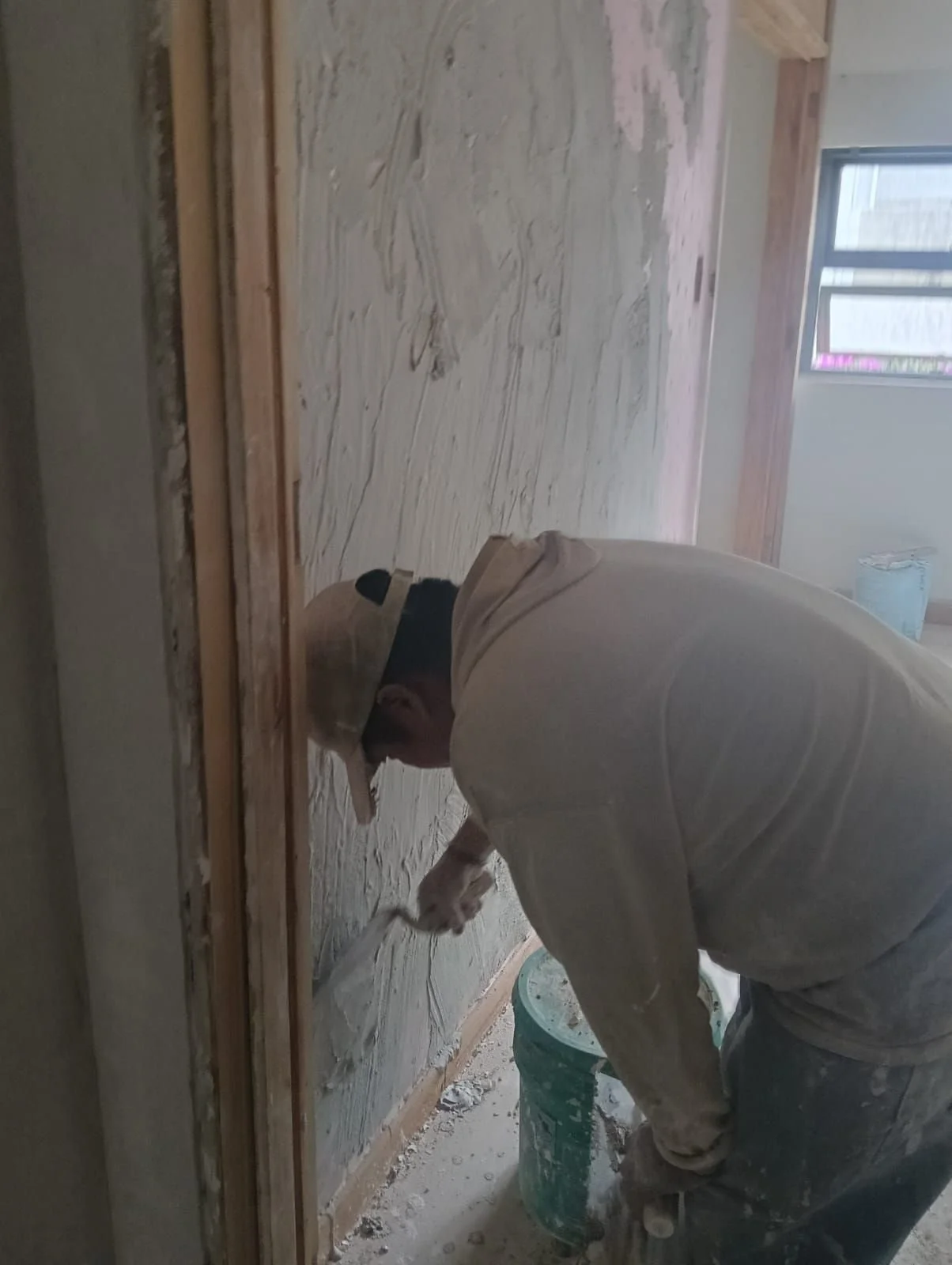

Se avanzó con yeso en muros de planta alta, específicamente en sala de TV.
Se realizaron labores de limpieza en recámara principal y baño de visitas de planta baja.

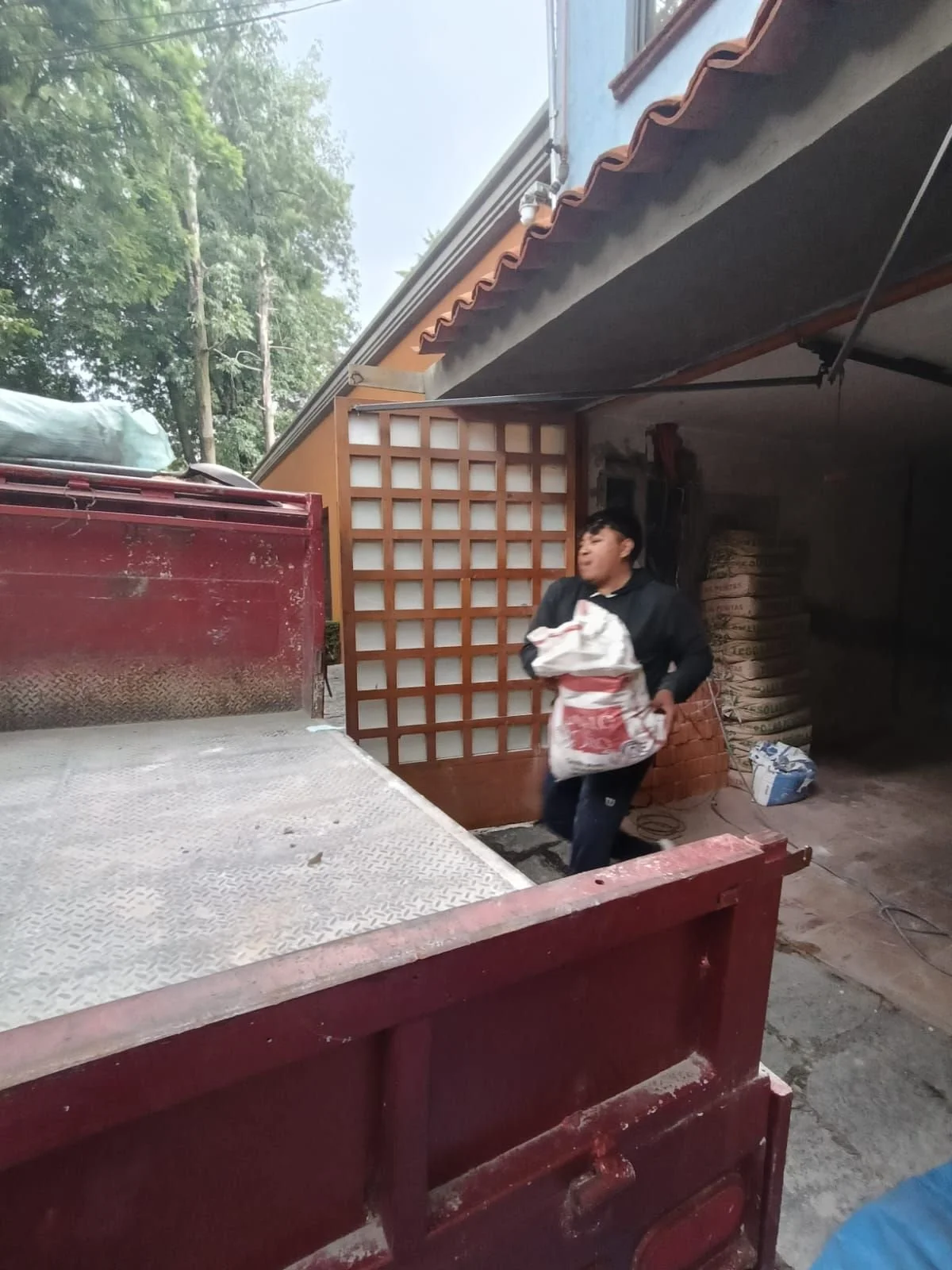

Se realizó viaje de escombro, retirando costales y madera.
