260331
Se realizó marcado de cotas con cal en distintas áreas, incluyendo referencias para retiro de duela.

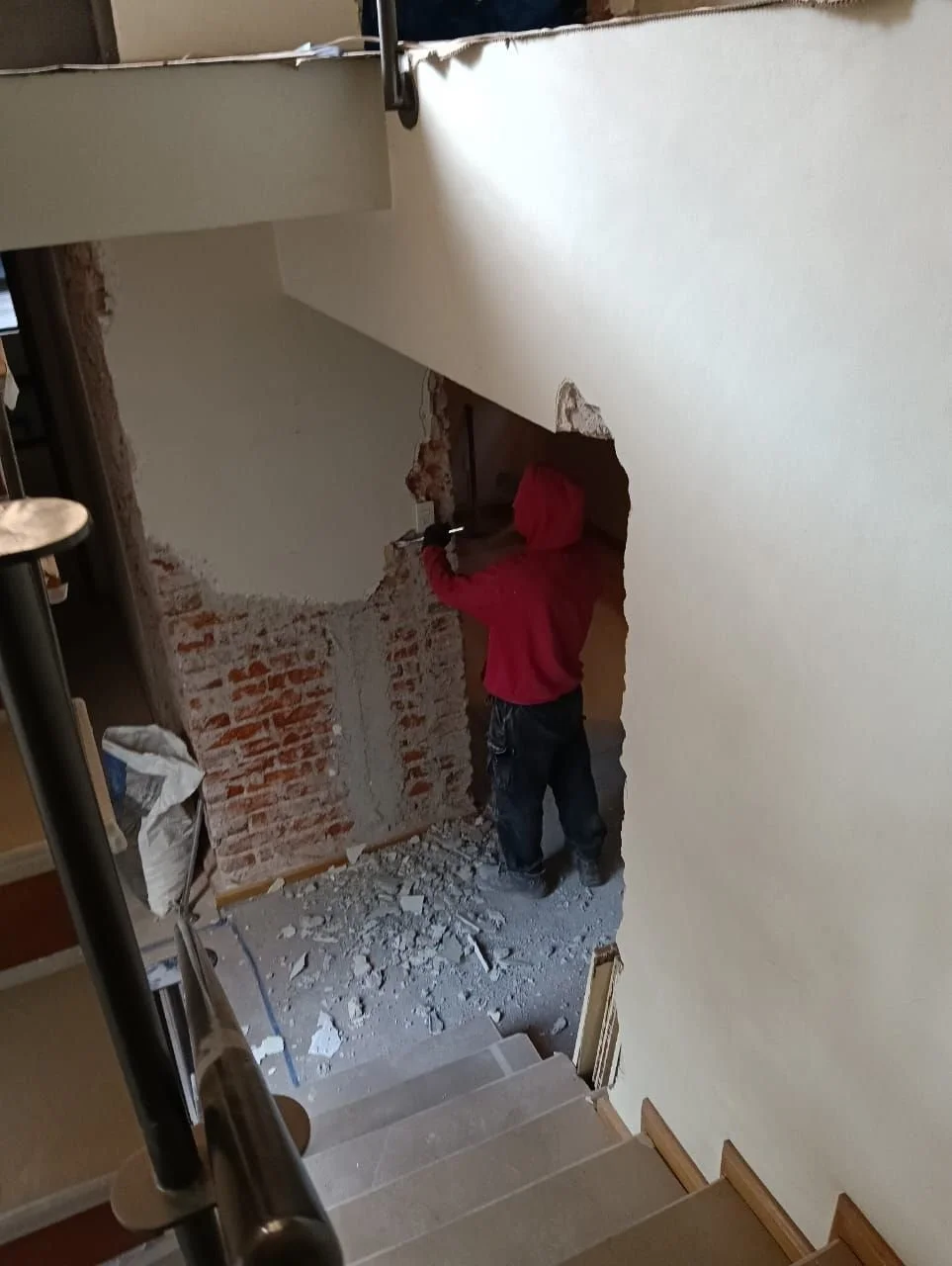

Se continuaron trabajos de demolición en planta alta, incluyendo:
plafón de baño de visitas
mocheta en baño principal

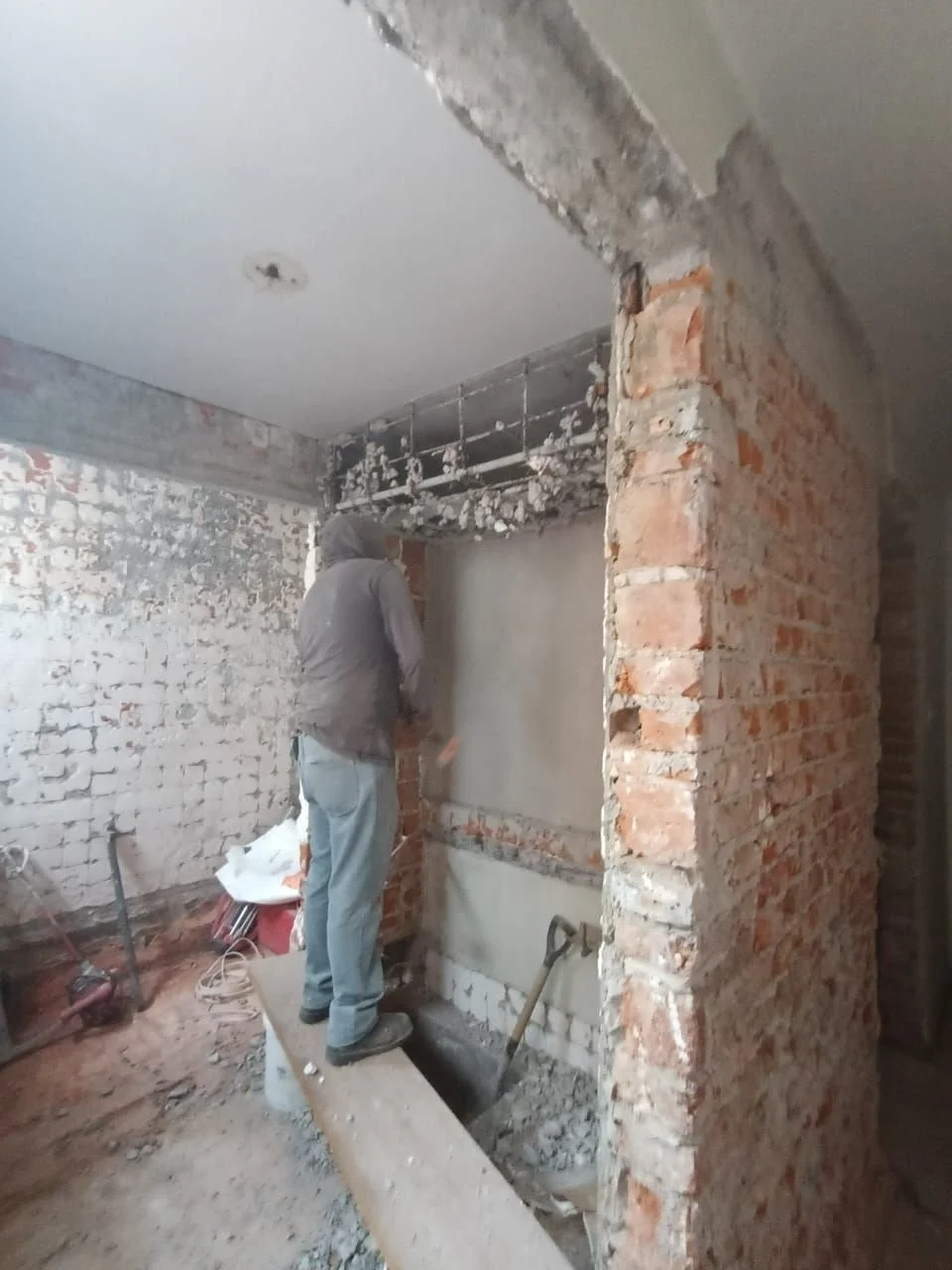

muros interiores de baño

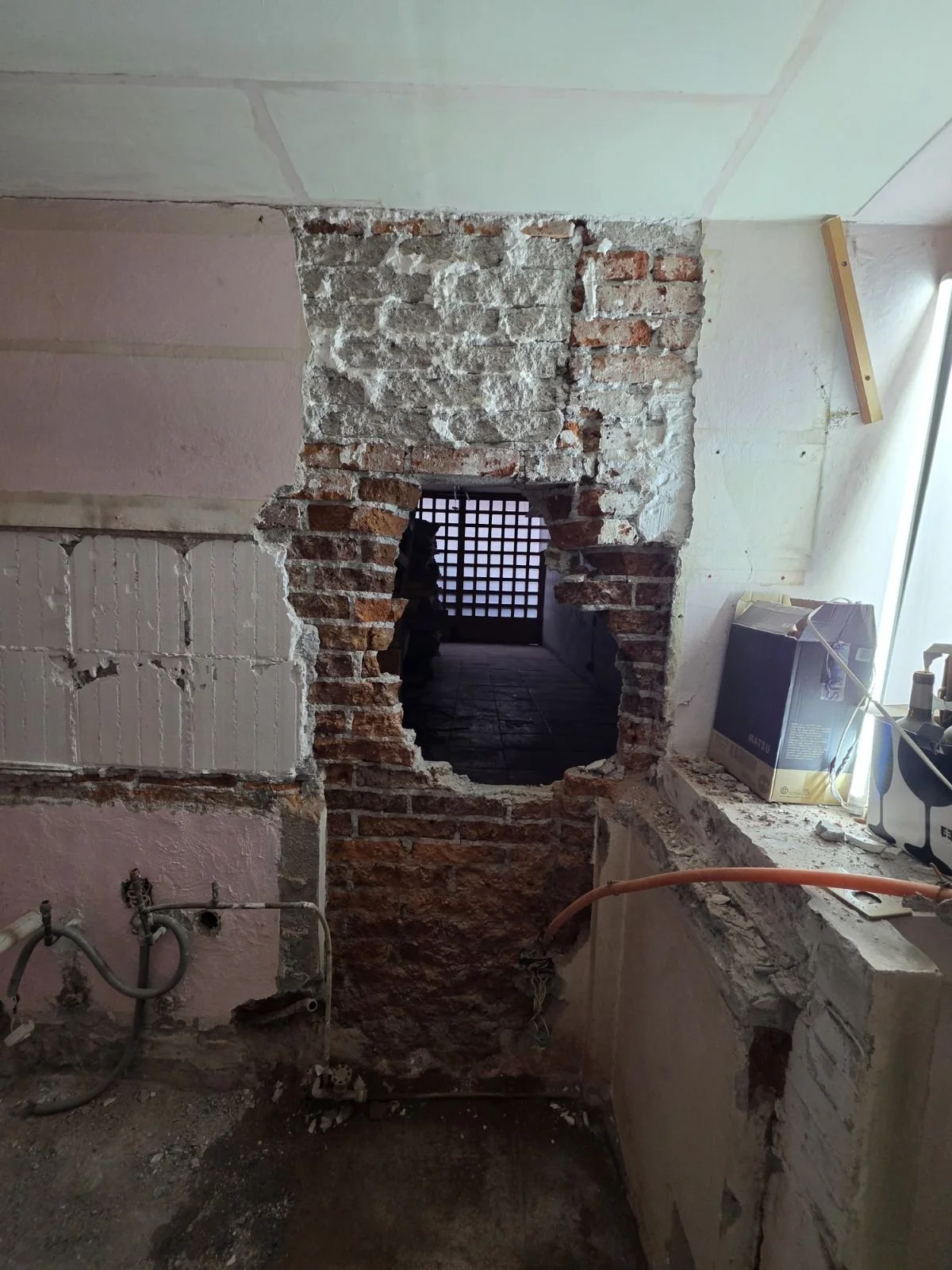

retiro de yeso en muros faltantes (PA)

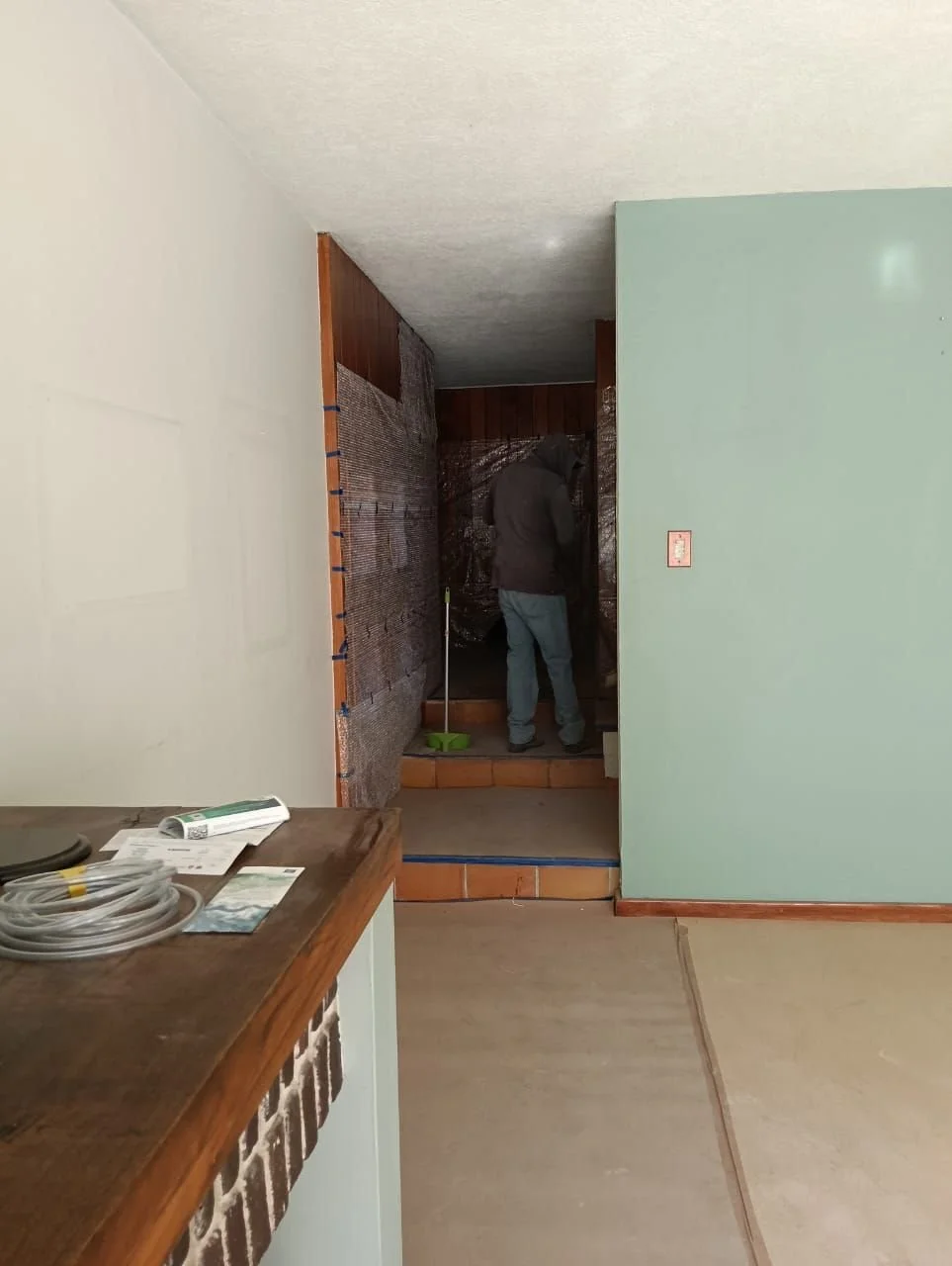

retiro de yeso en cocina
Se efectuó retiro de cableado en azotea como parte de la liberación de instalaciones.

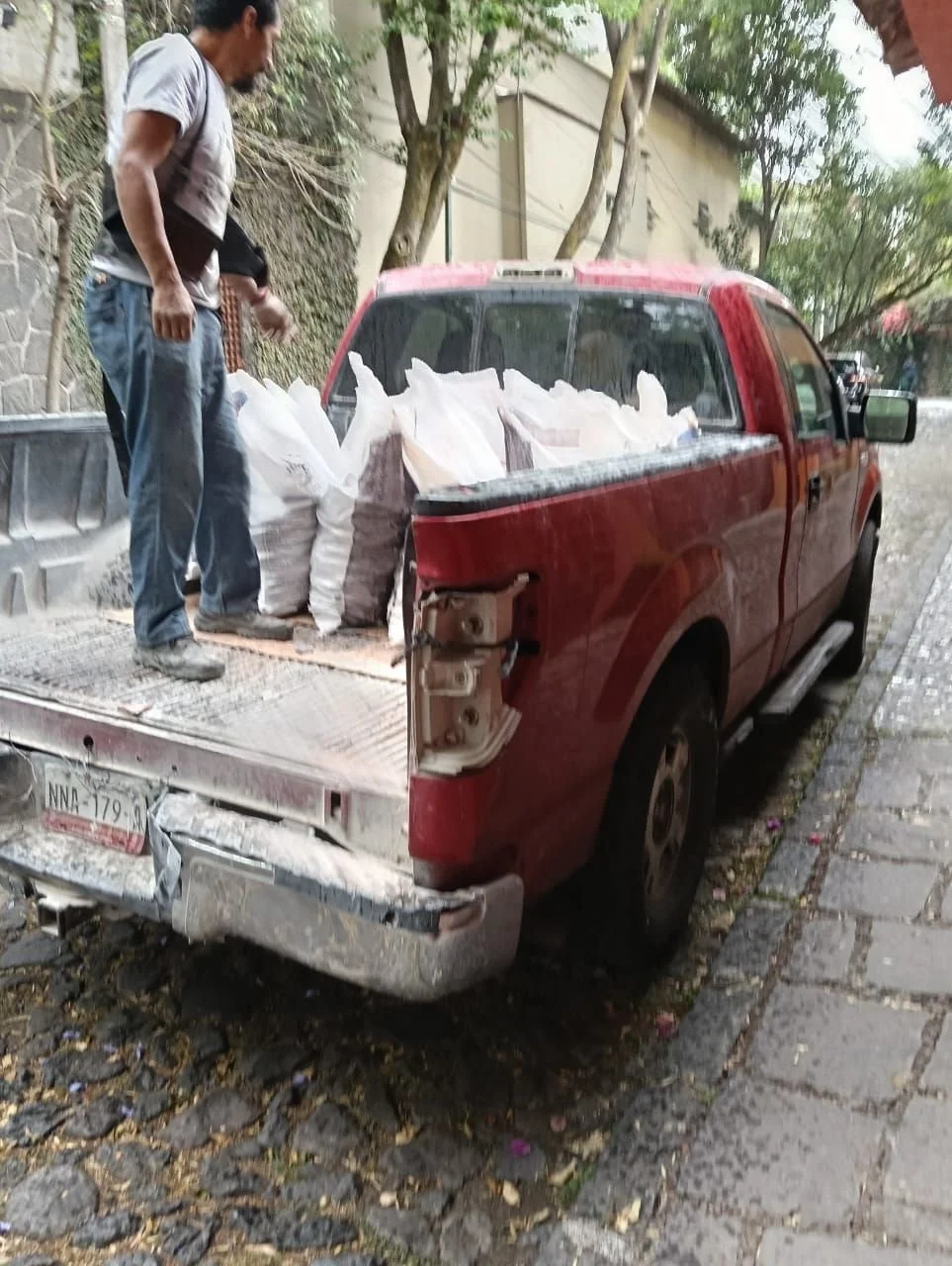

Se llevaron a cabo labores de limpieza general de obra.

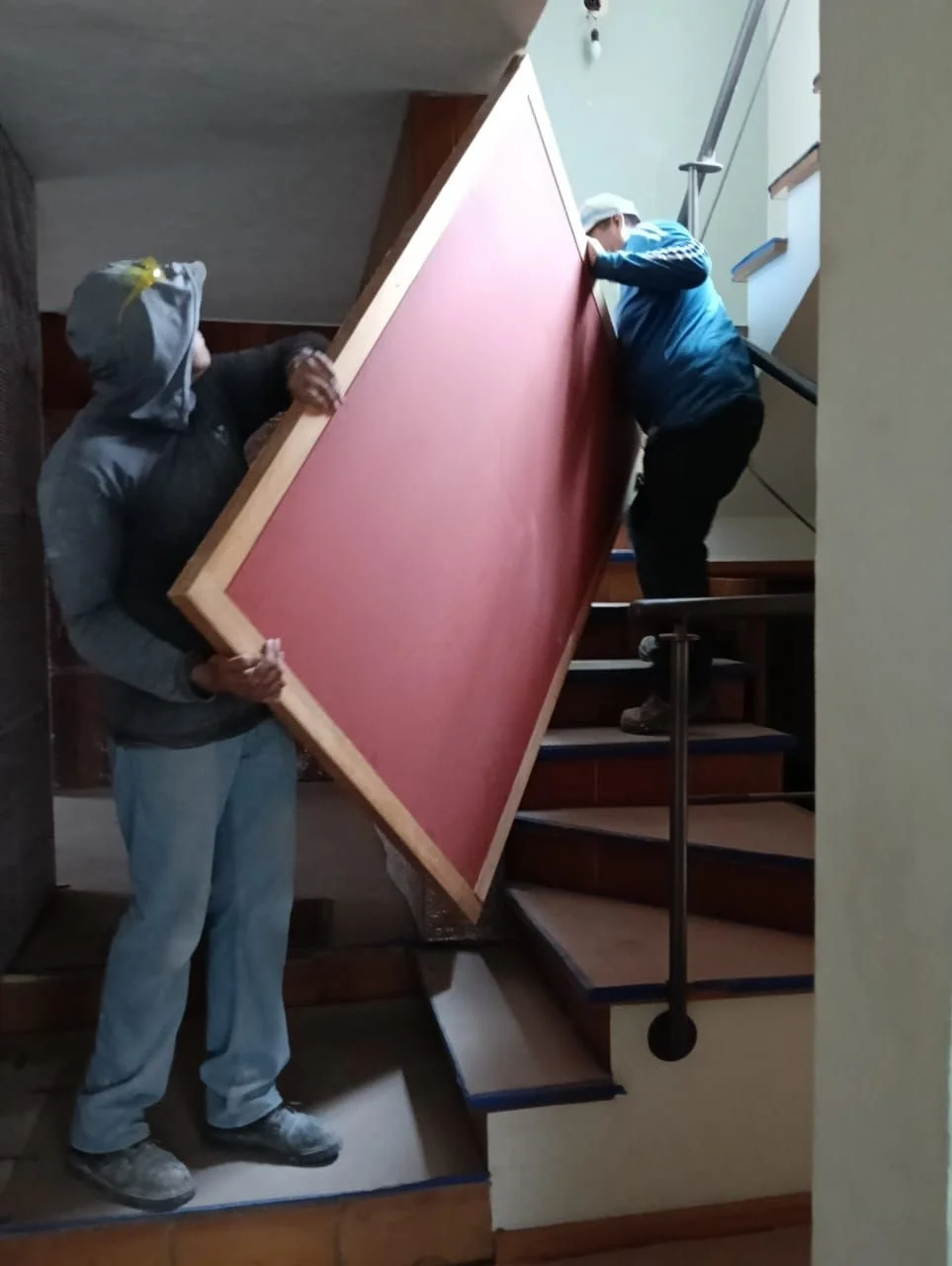

Se recibió visita del estructurista, revisando condiciones y avances en elementos intervenidos, así como visita de carpinteros para coordinación de trabajos en madera.
Se realizó entrega de dinero al maestro para adquisición de madera requerida en obra.
