260610

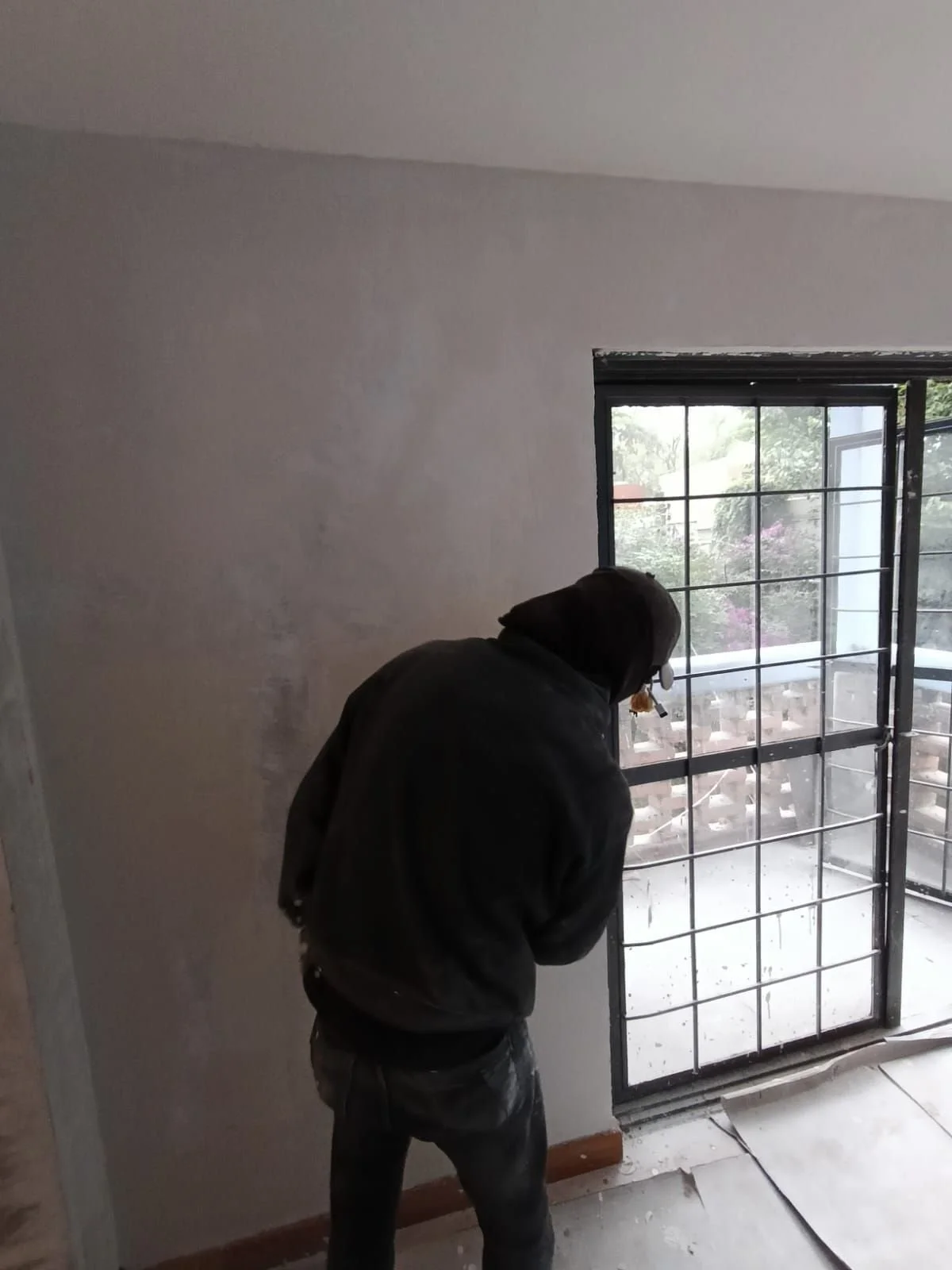

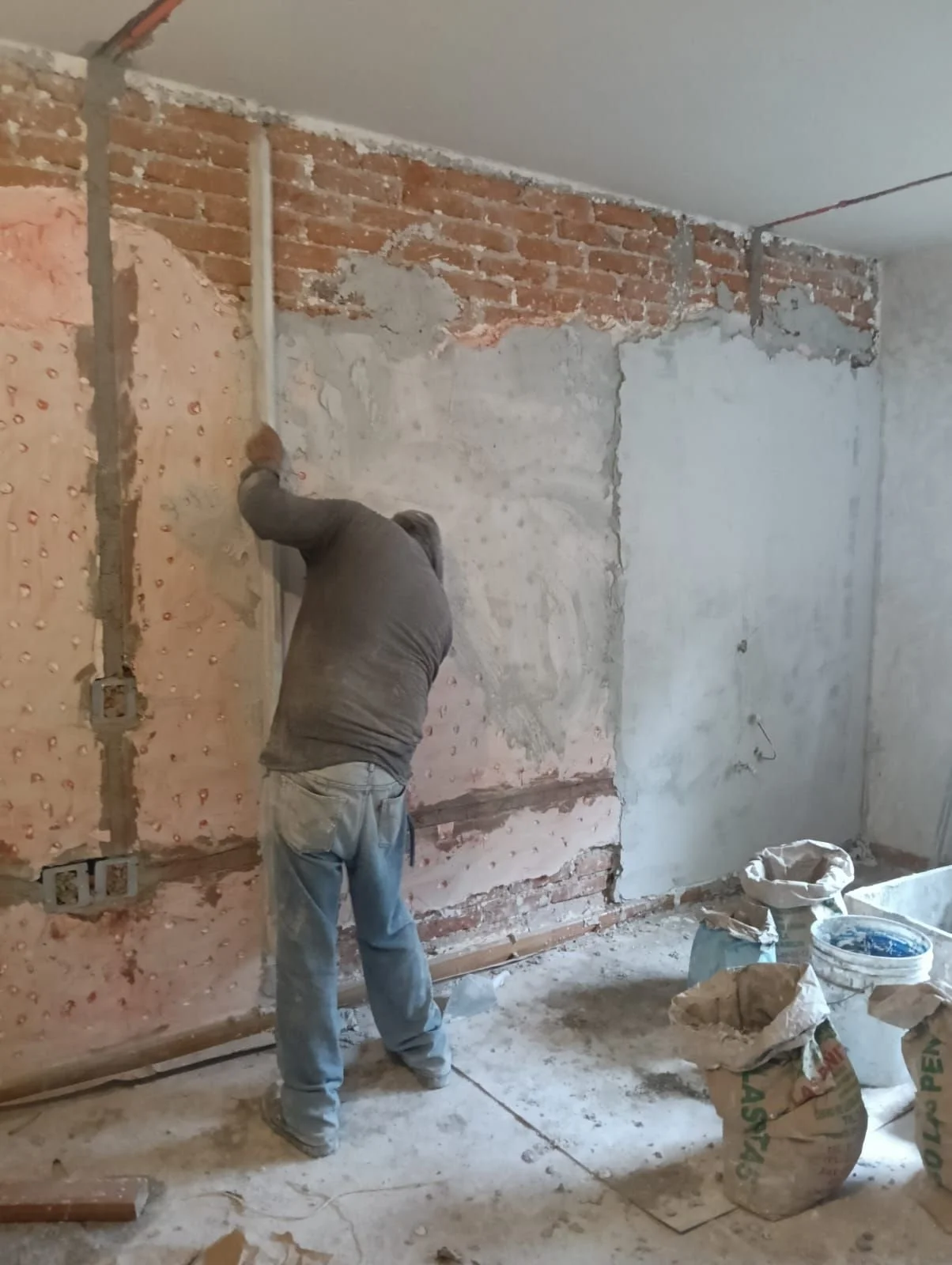

Se continuó con la aplicación de yeso en muros de recámara principal y se realizaron trabajos de lijado de yeso en muros de azotea, preparando superficies para acabados finales.
Se llevaron a cabo labores de limpieza general de obra.
En instalaciones eléctricas se avanzó con:
Ranuras para salidas eléctricas en planta baja

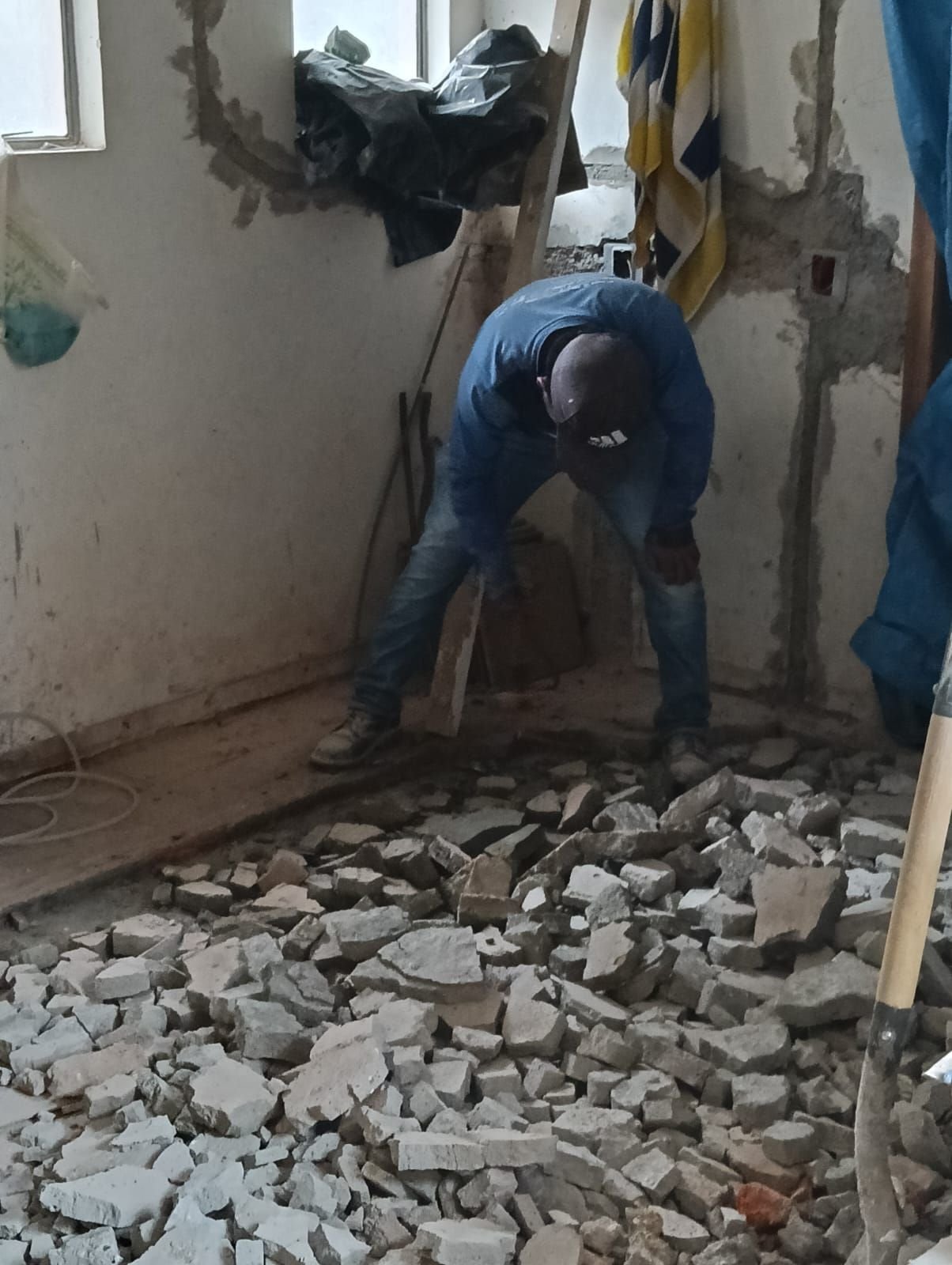

En área de lectura se realizó la demolición del entortado existente, con el objetivo de nivelar el piso y preparar la superficie para la colocación de duela.
Se efectuó el encostalamiento de escombro generado por dichos trabajos para facilitar su retiro.
Aluminio y tablaroca

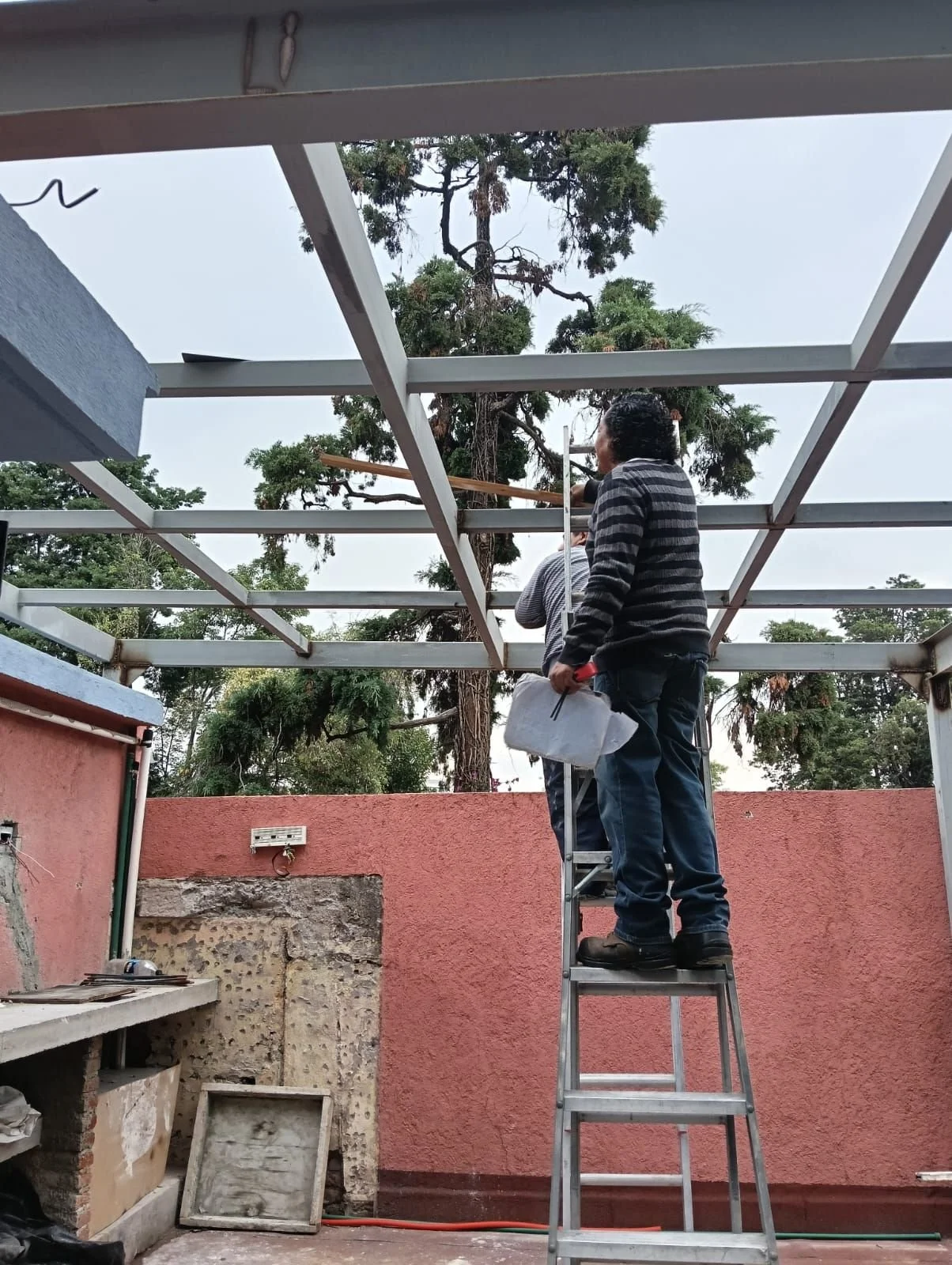

Se recibió a los aluminieros en azotea para toma de medidas y revisión de cristales del domo.

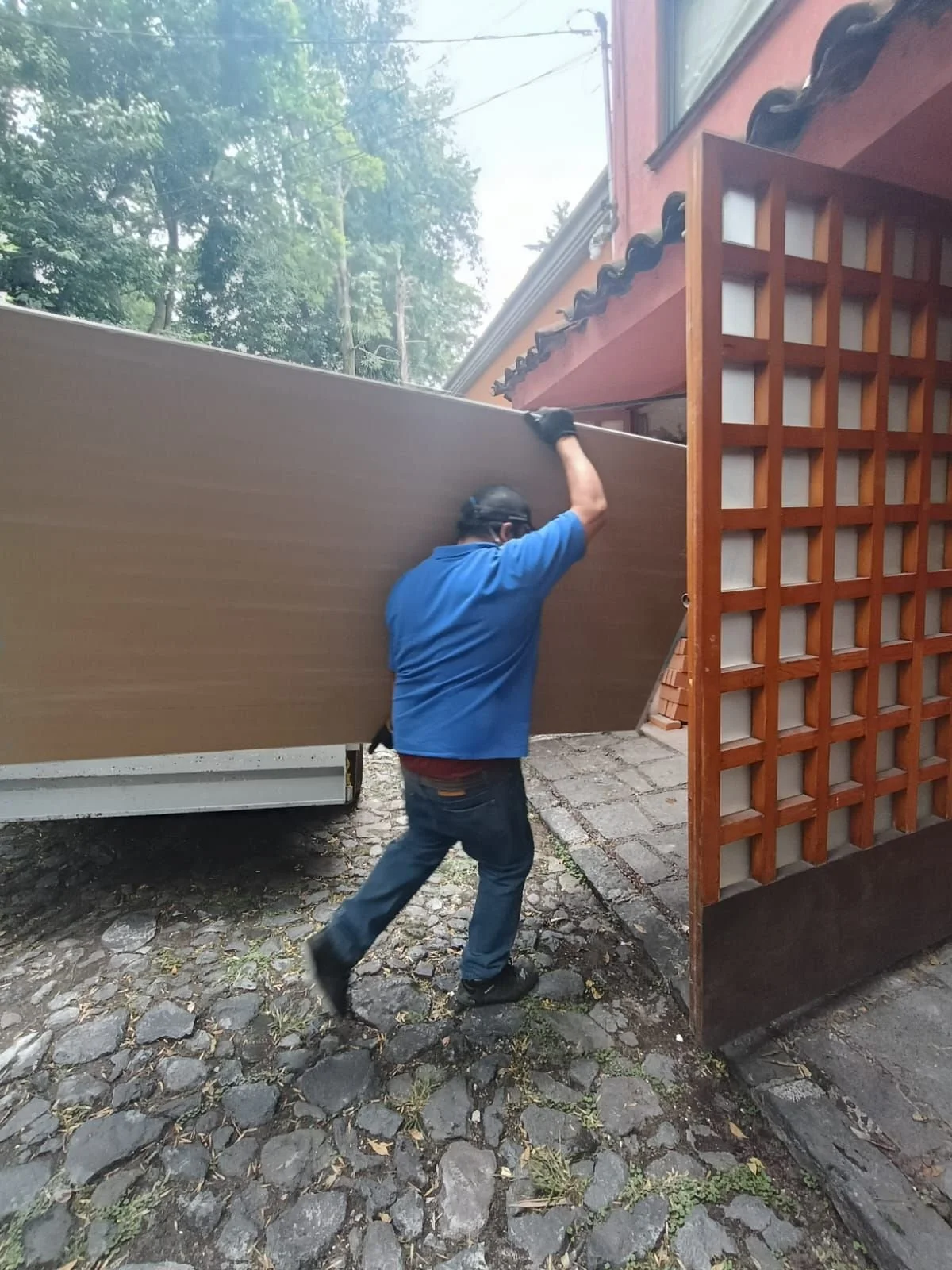

Se recibió material de tablaroca destinado a:
plafón de área de lectura
muros complementarios
Carpintería

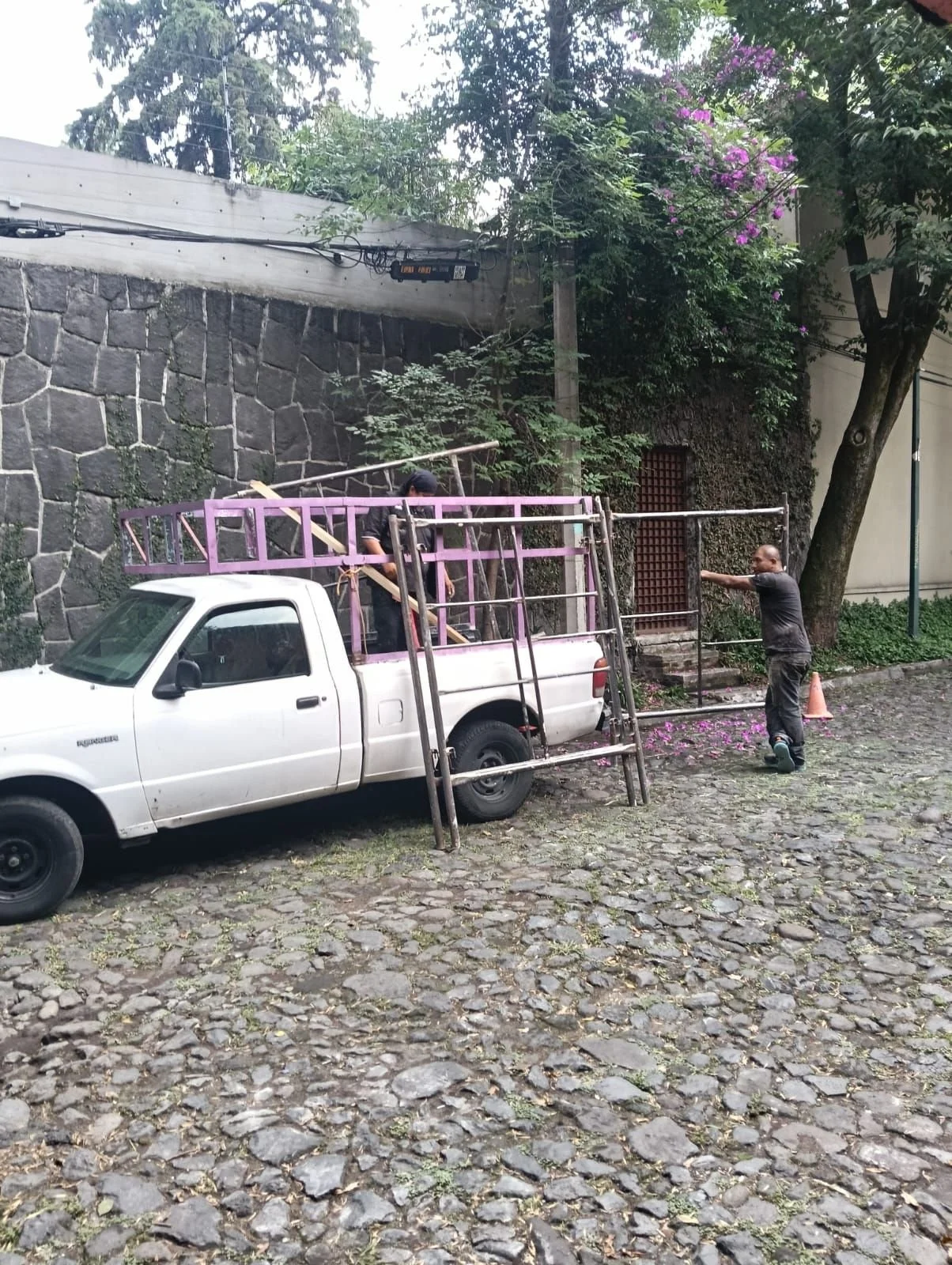

Se realizó el retiro de andamios en cocina, mismos que fueron recogidos por el equipo de carpintería.
Visitas
Se recibió la visita de Sebastián, estudiante de arquitectura, quien continúa realizando visitas periódicas a la obra como parte de su seguimiento y aprendizaje del proceso constructivo.
