260612

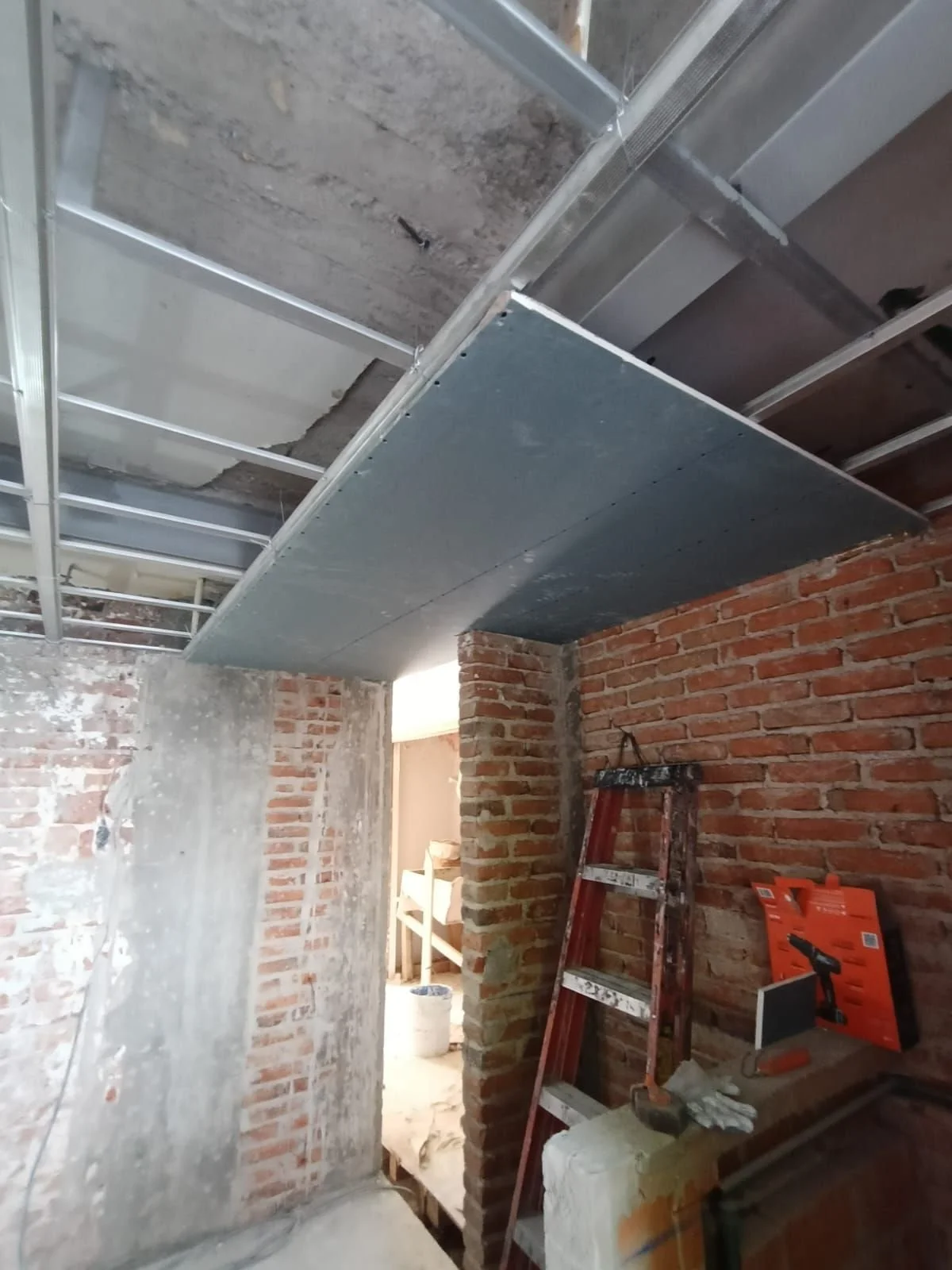

Se realizó la instalación de tablaroca en baño principal (1 hoja), avanzando en la conformación de plafones y elementos arquitectónicos.

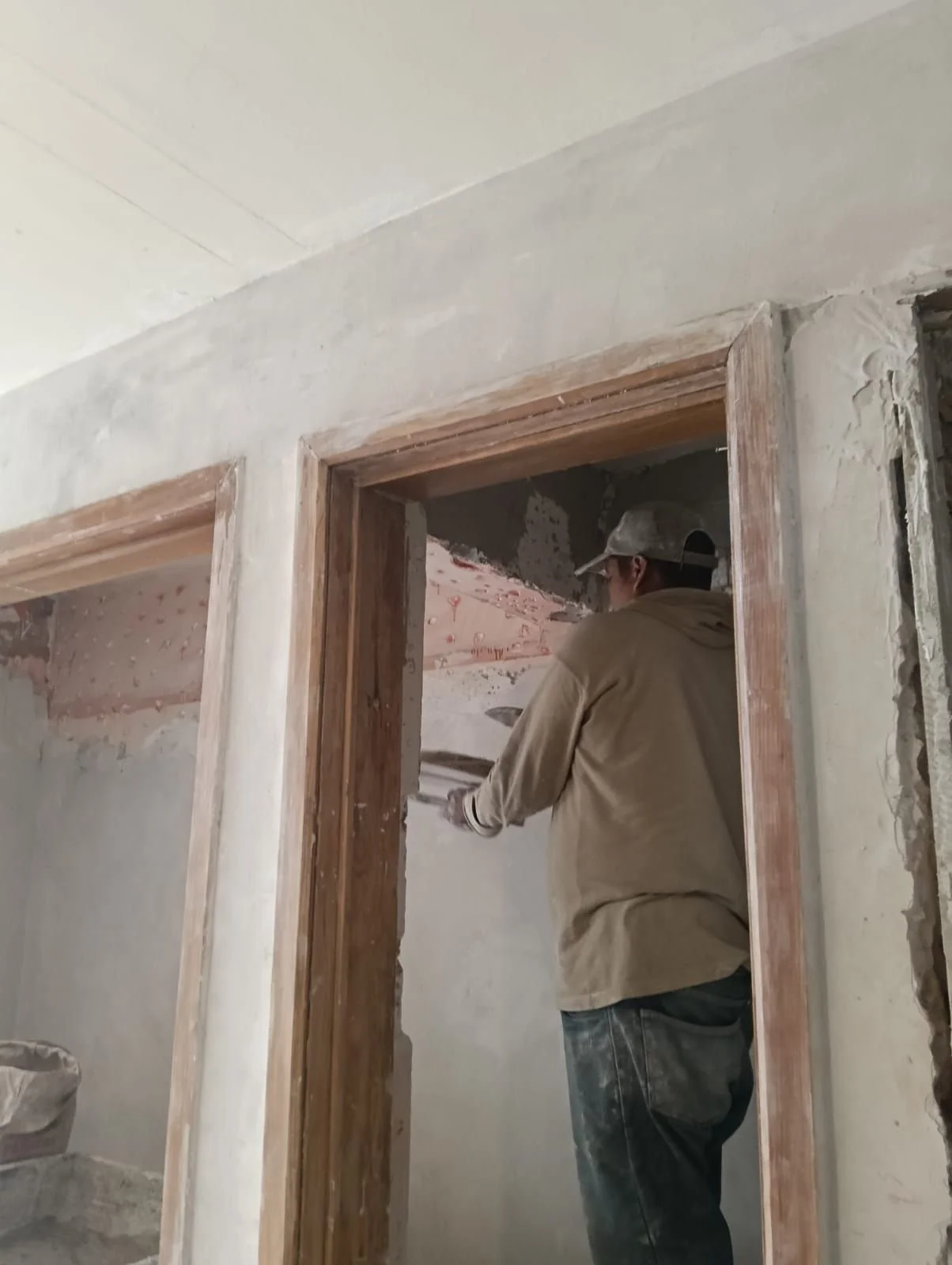

Se continuó con la aplicación de yeso en recámara principal y clóset, así como con el cimbrado para domo en área de lectura.
En instalaciones eléctricas se ejecutaron:

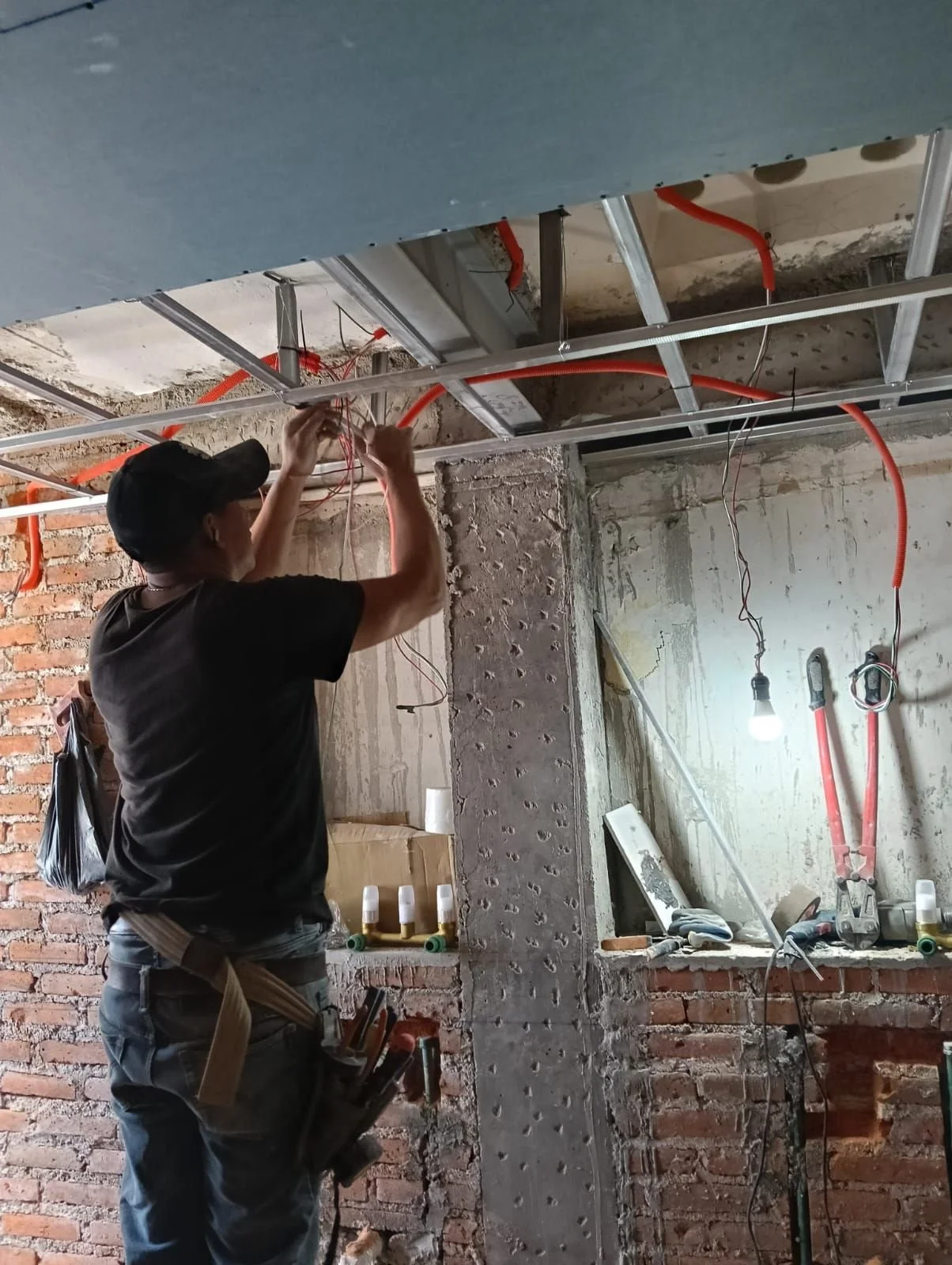

Ranuras para conexión de apagador en área de lectura y escalera
Correcciones de salidas eléctricas en oficina y área de lectura

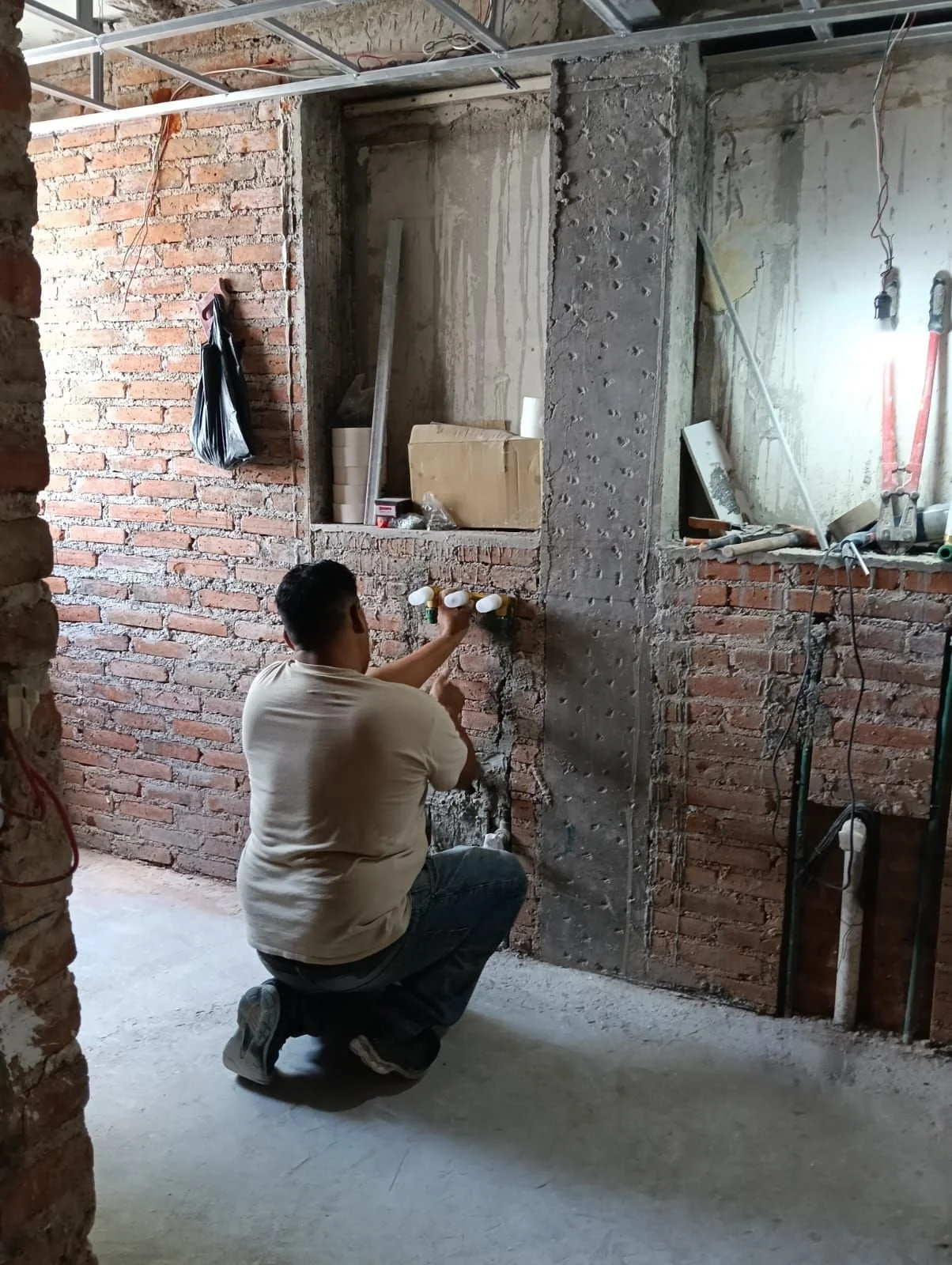

Se revisaron y colocaron cuerpos empotrados en baño principal, incluyendo:

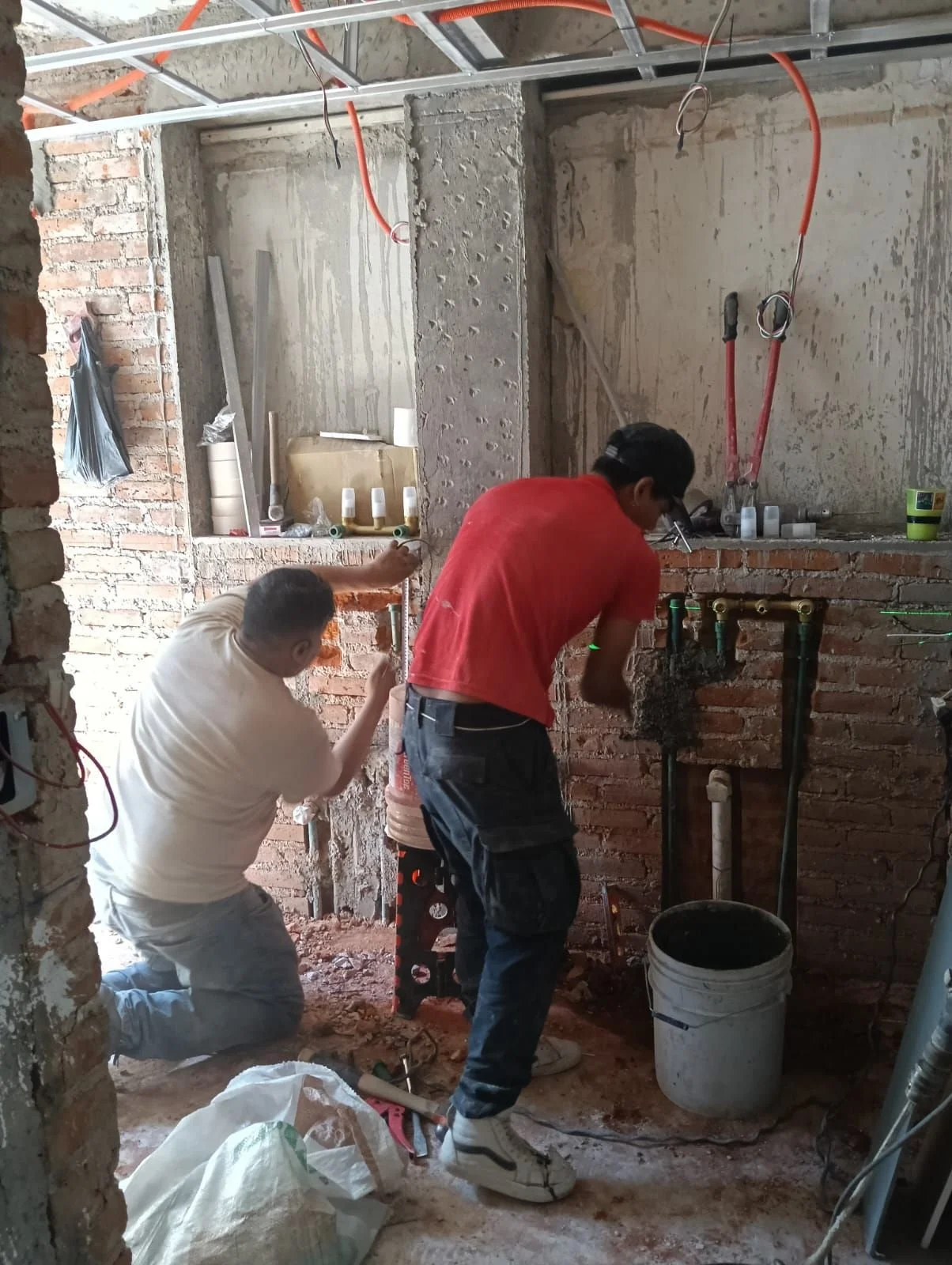

lavamanos doble
monomando de ducha
Durante la revisión se verificaron niveles y medidas correspondientes.
Revisión de iluminación
Se revisaron los planos de iluminación modificados para:
baño principal
baño secundario
área de lectura
Se marcaron arbotantes y elementos de iluminación pendientes.
Se consultó a Comité respecto a los apagadores identificados como 25 y 27 en área de lectura, detectando que uno corresponde a sensor y el otro a un apagador independiente. Tras revisión con el equipo de iluminación se confirmó que existe una salida que podría cancelarse por tratarse de una duplicidad.
Coordinación y seguimiento
Se recibió paquete correspondiente a obra (hielera), detectándose la necesidad de resanar el hueco existente en la barra para su correcta colocación.
Se informó que el paquete correspondiente al dispensador será recogido posteriormente y se confirmó el cierre de la caja pendiente.
Observaciones de proyecto
Durante el trazo para la puerta de cocina se detectaron diferencias entre los planos y las dimensiones reales en obra, por lo que se notificó a Comité para aclaración y validación.
→ Respuesta pendiente al cierre de la jornada.
Materiales y obra civil
Se recibió material para yeso:
20 bultos entregados
originalmente se habían solicitado 30 bultos
se pagaron únicamente los 20 recibidos
Se realizó además colado de firme para nivelación en área de lectura, preparando la superficie para recibir acabados posteriores.
