260615
Se realizaron trabajos de limpieza en planta de techos como preparación para impermeabilización, retirando una antena existente y resanando los huecos dejados por sus fijaciones.

En área de lectura se concluyó el colado de firme pendiente, correspondiente a la zona afectada por la cimbra del domo.
Se ejecutó el descimbrado del domo y se continuó con:

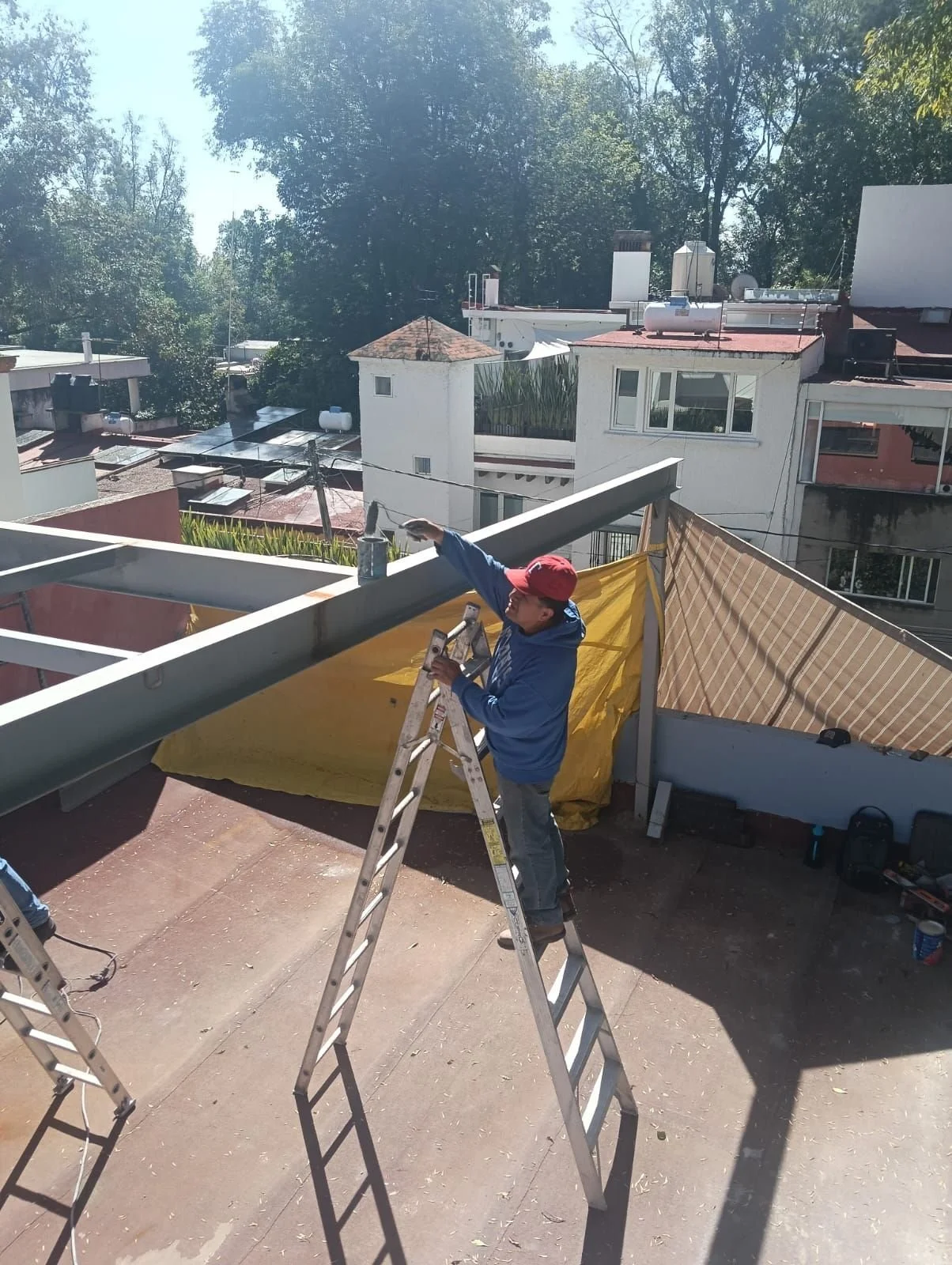

Aplicación de primario y pintura en estructura de domo en azotea
Soldaduras pendientes de herrería

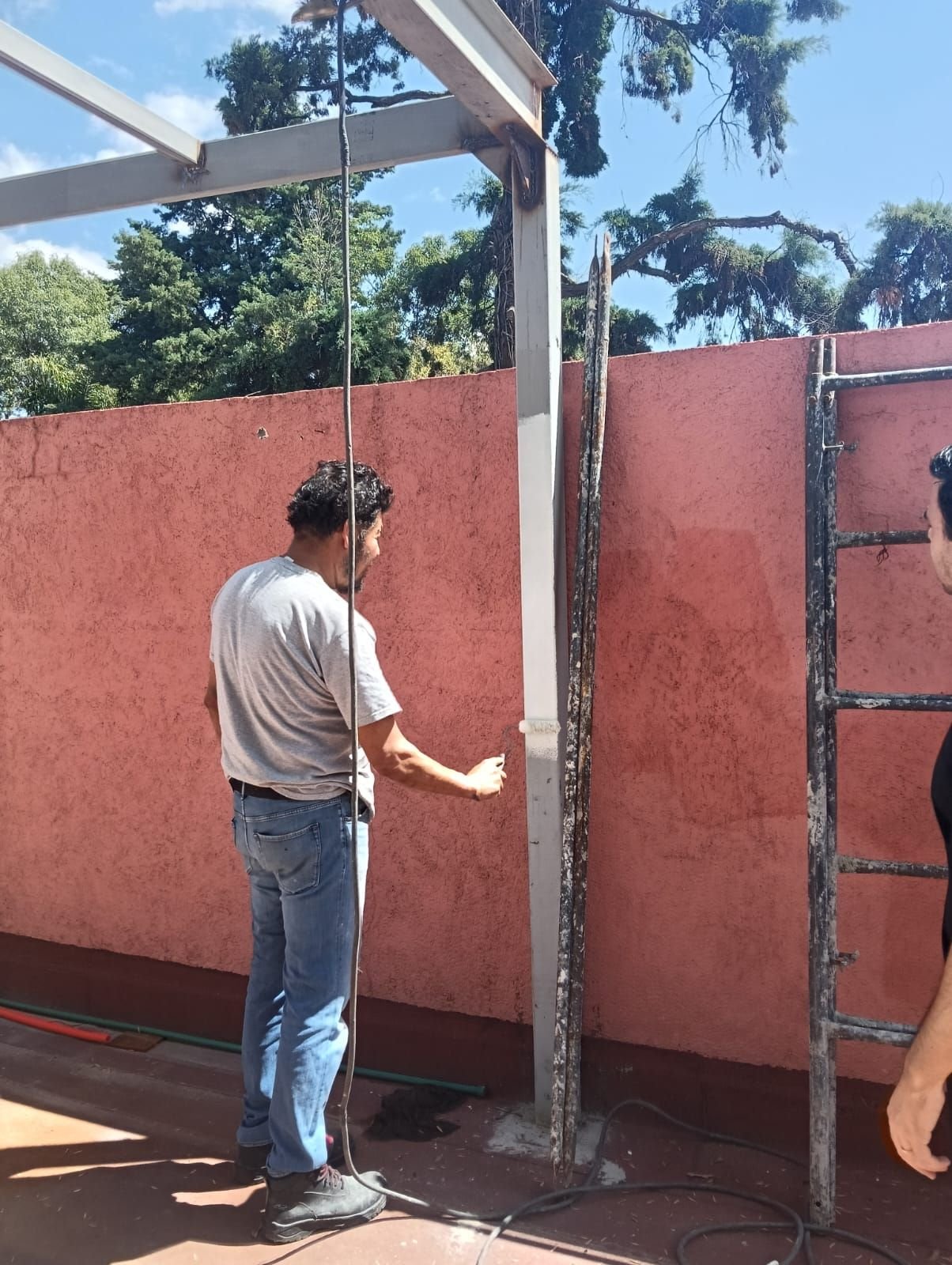

Respecto al barandal de escalera, se revisó la posibilidad de modificar el sistema de anclaje para evitar reducir el ancho útil de la huella. Se acordó mantener el diseño con anclaje a huella, colocado lo más orillado posible.
Tablaroca e instalaciones

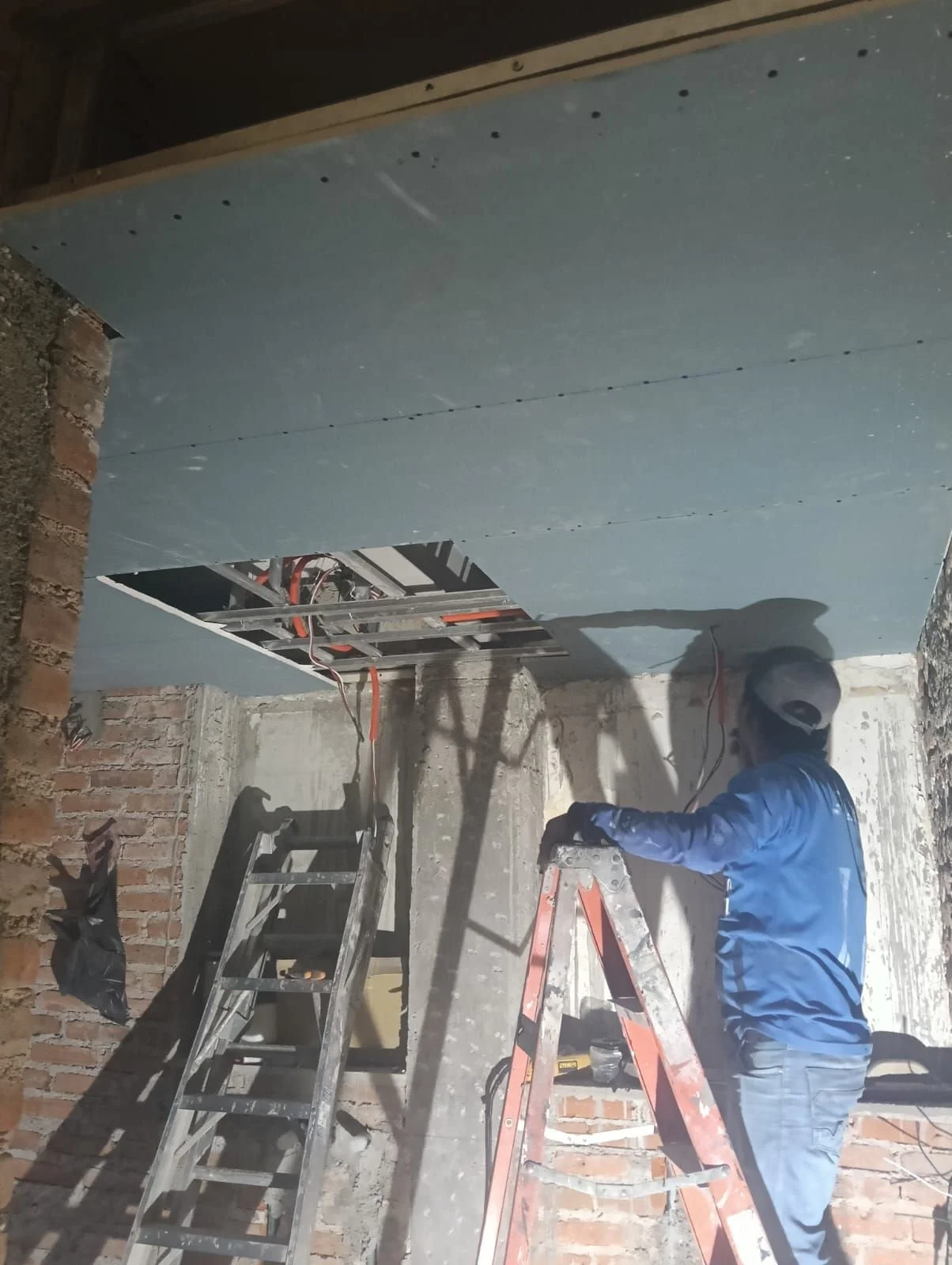

Se realizó la instalación de hojas de tablaroca en baño principal.
Durante los trabajos se detectó una discrepancia entre las medidas de luminarias y la ubicación de los canales, por lo que fue necesario realizar ajustes para evitar interferencias.
Visitas
Se recibió visita de personal del sindicato, quienes no ingresaron al inmueble. Únicamente tuvieron contacto visual con el personal de obra y dejaron un aviso y tarjeta de presentación.

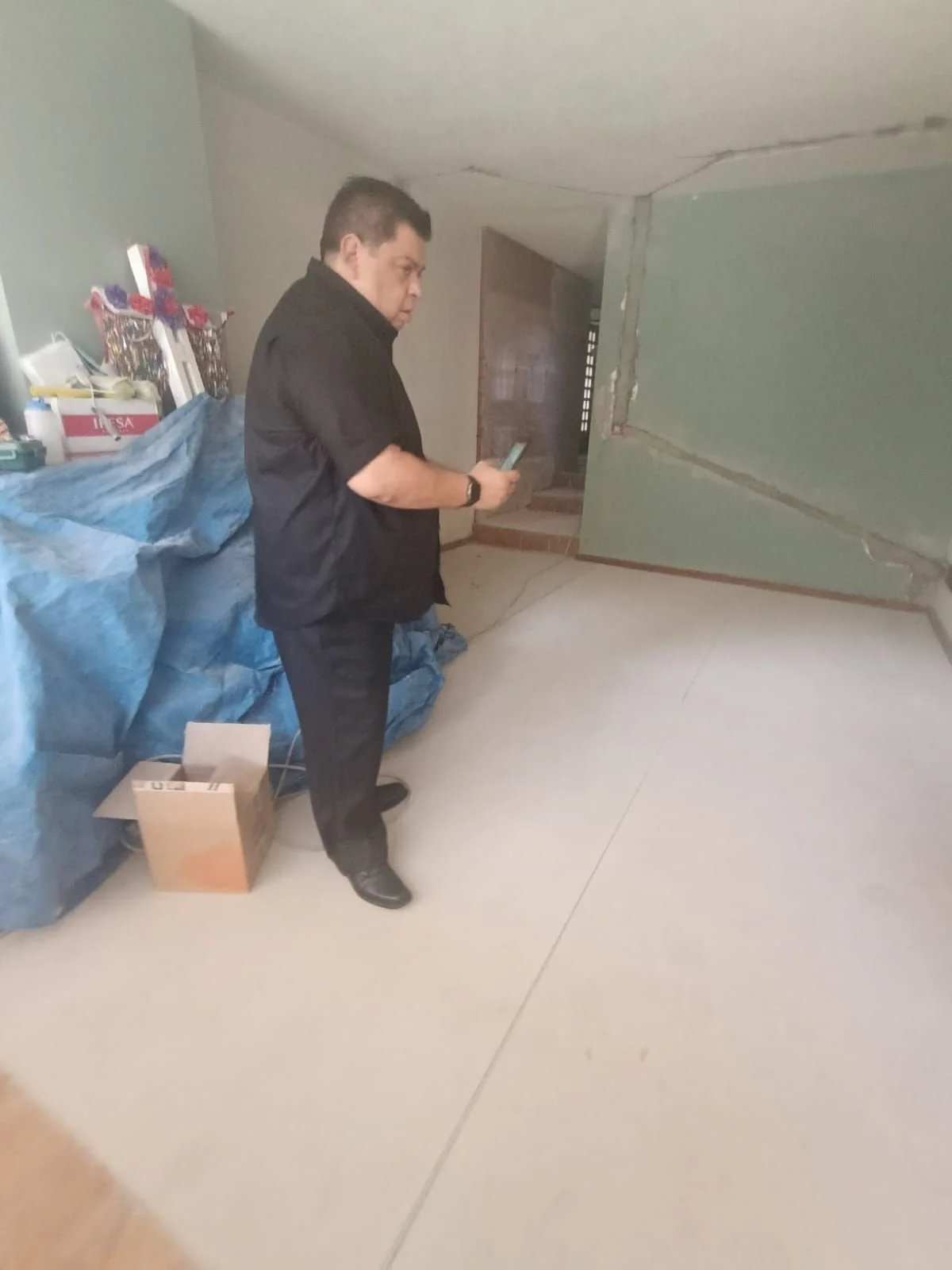

Asimismo, se recibió la visita de Daniel, por parte de los propietarios, quien realizó un recorrido general, tomó fotografías y se le explicó de manera general el estado y avance de los trabajos ejecutados.
Acabados

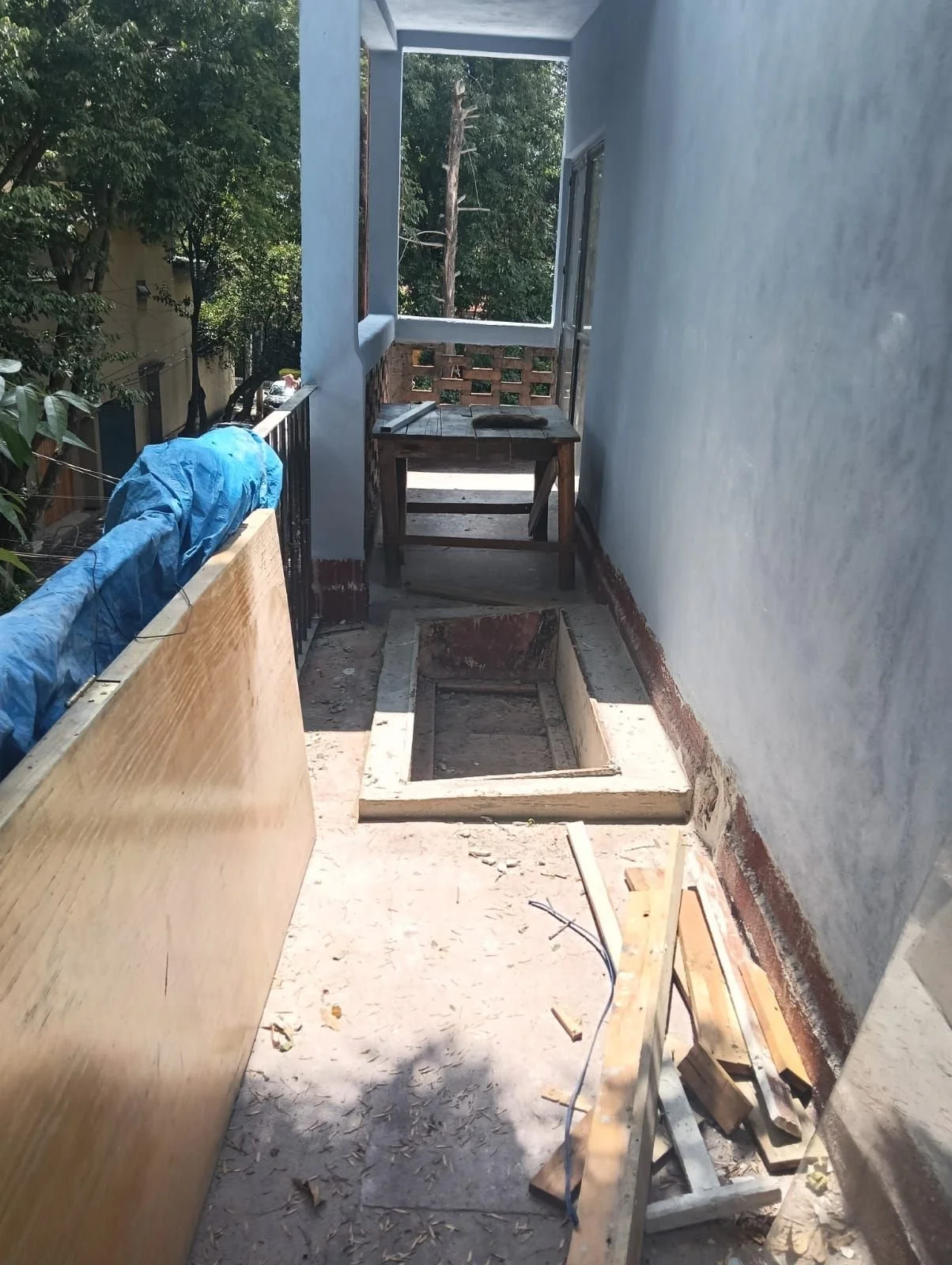

Se realizó aplanado de muro exterior en gimnasio, correspondiente al área donde se ubicará la nueva ventana abatible hacia balcón.
Se ejecutó también la aplicación de impermeabilizante en planta de techos, particularmente en la zona de nivel de tinaco.
