260506

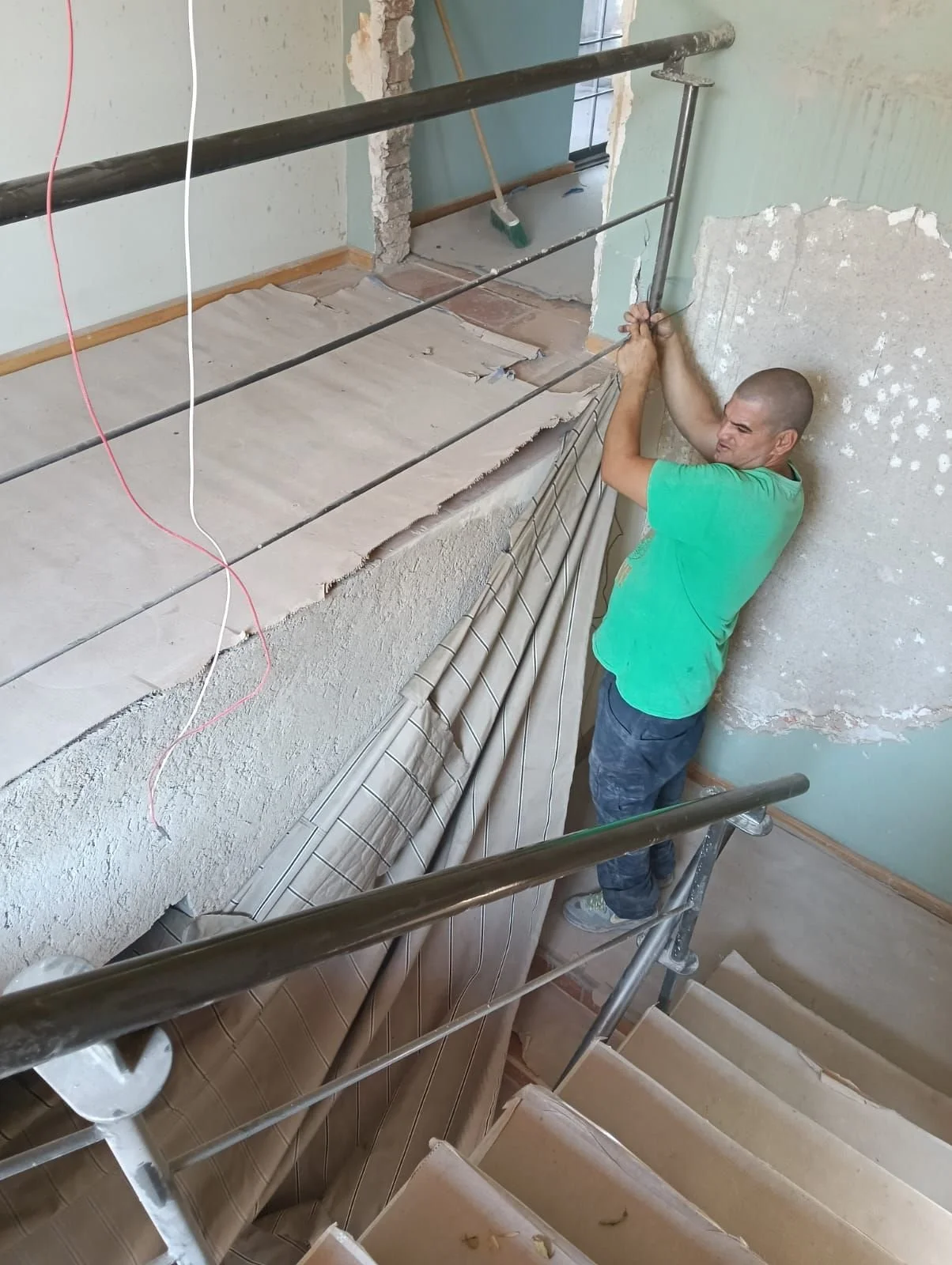

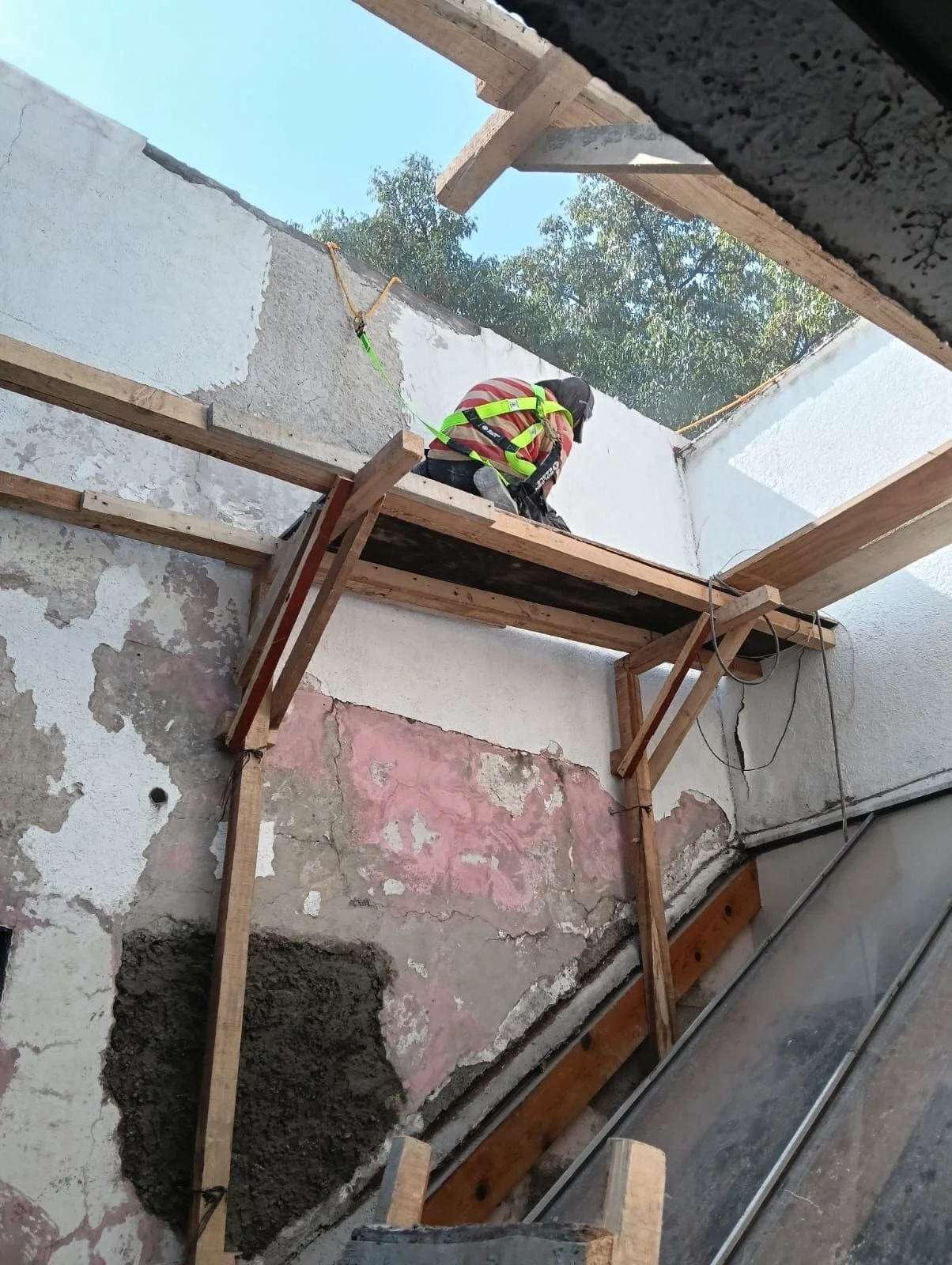

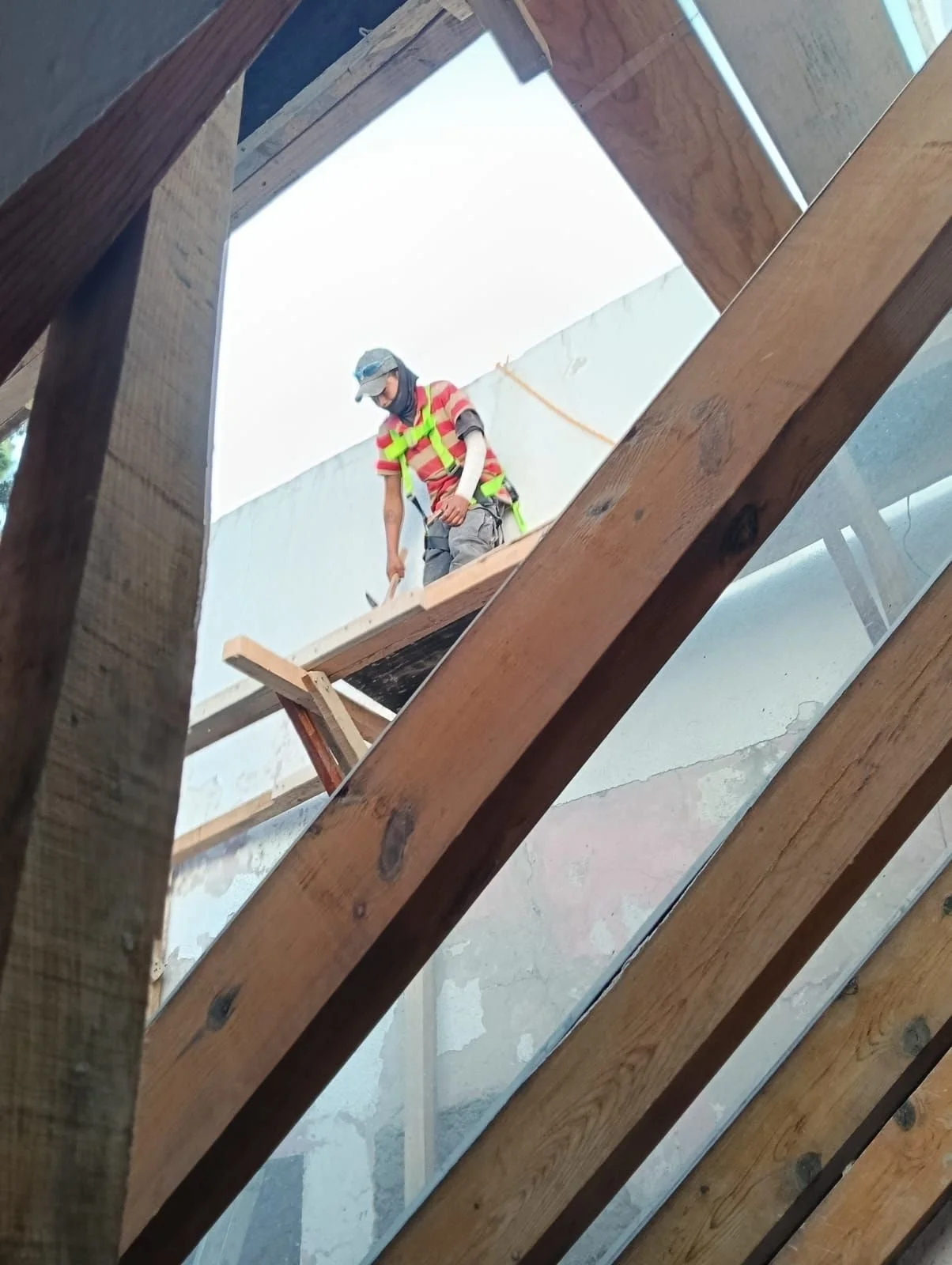

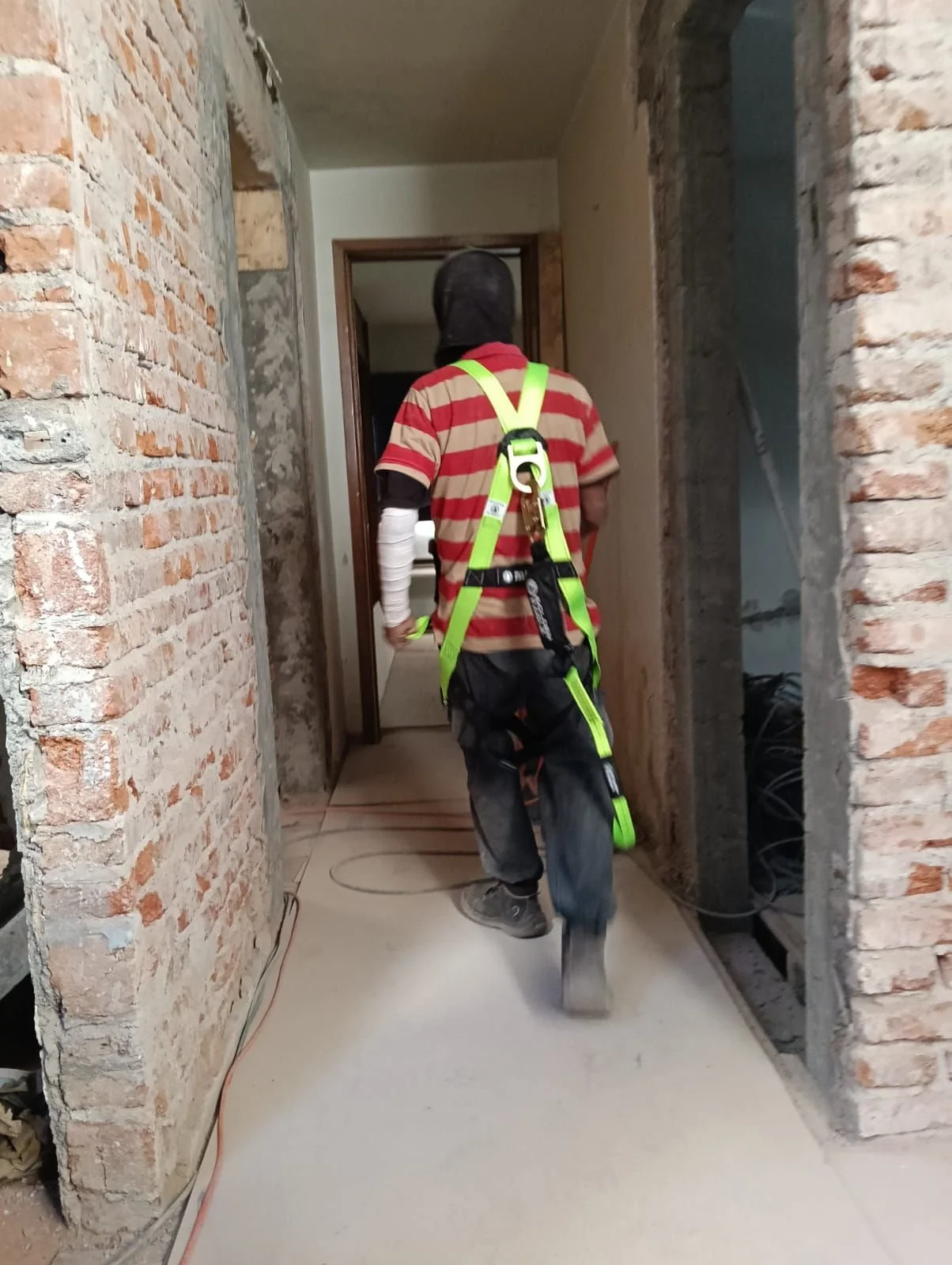

Se realizó la compra de arnés, cuerda y picoleta para trabajos en altura. El herrero acudió aproximadamente a las 07:00 hrs para realizar la entrega de torres. Posteriormente se entregó al Maestro Froy el arnés y la picoleta, quedando recibida la nota correspondiente a la cuerda.

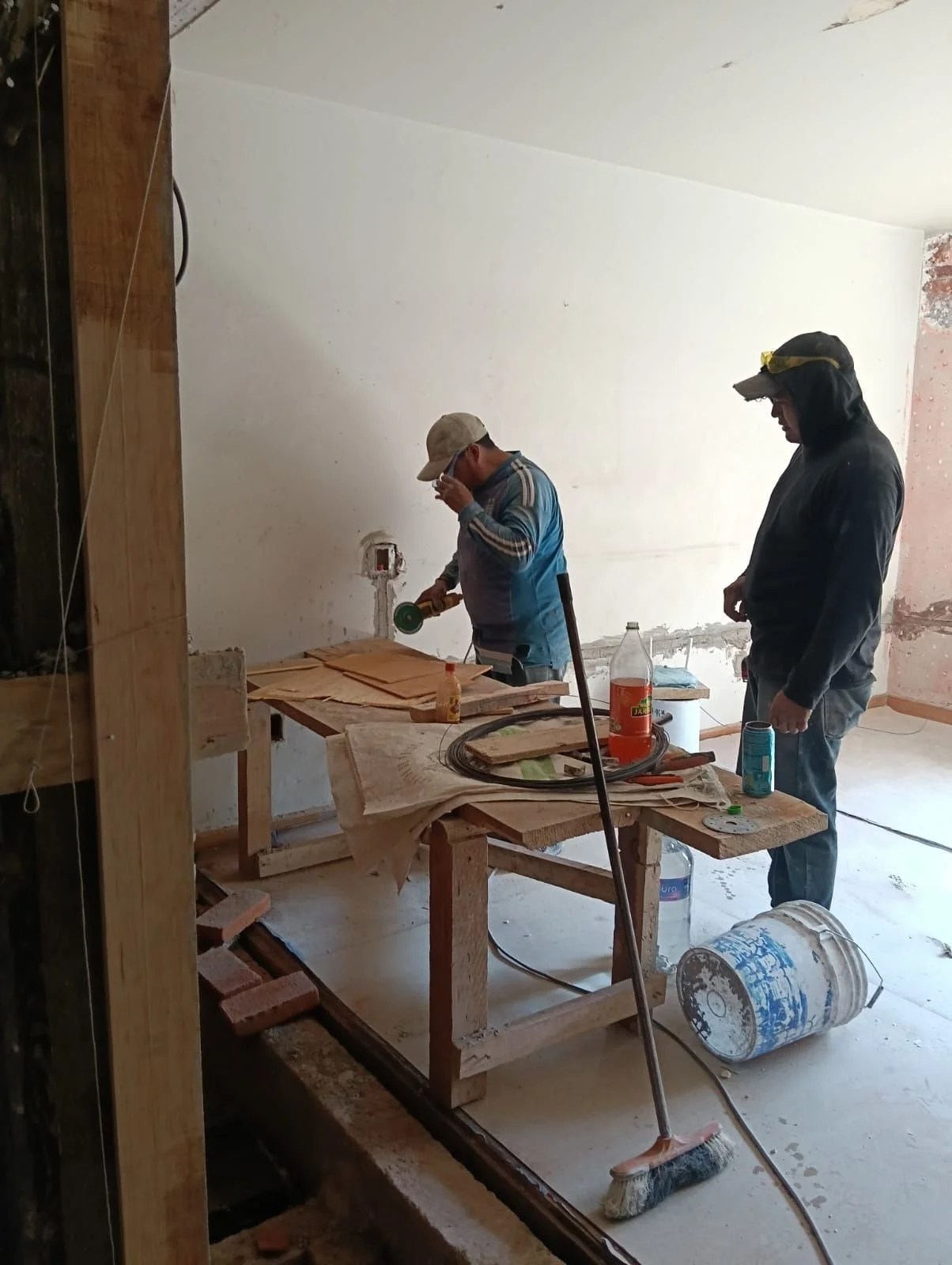

En acabados, se ejecutó muestra de yeso en recámara principal, con avance aproximado de 5.39 m², realizada por maestro y oficial.

En instalaciones eléctricas, se avanzó con ranuras y cableado en primer nivel y azotea, iniciando la bajada de cableado hacia tablero.

Se revisó la trayectoria de salidas de TV, generando una propuesta por parte de obra ante la falta de respuesta de Comité. Queda pendiente notificar el cambio de ubicación del módem principal.

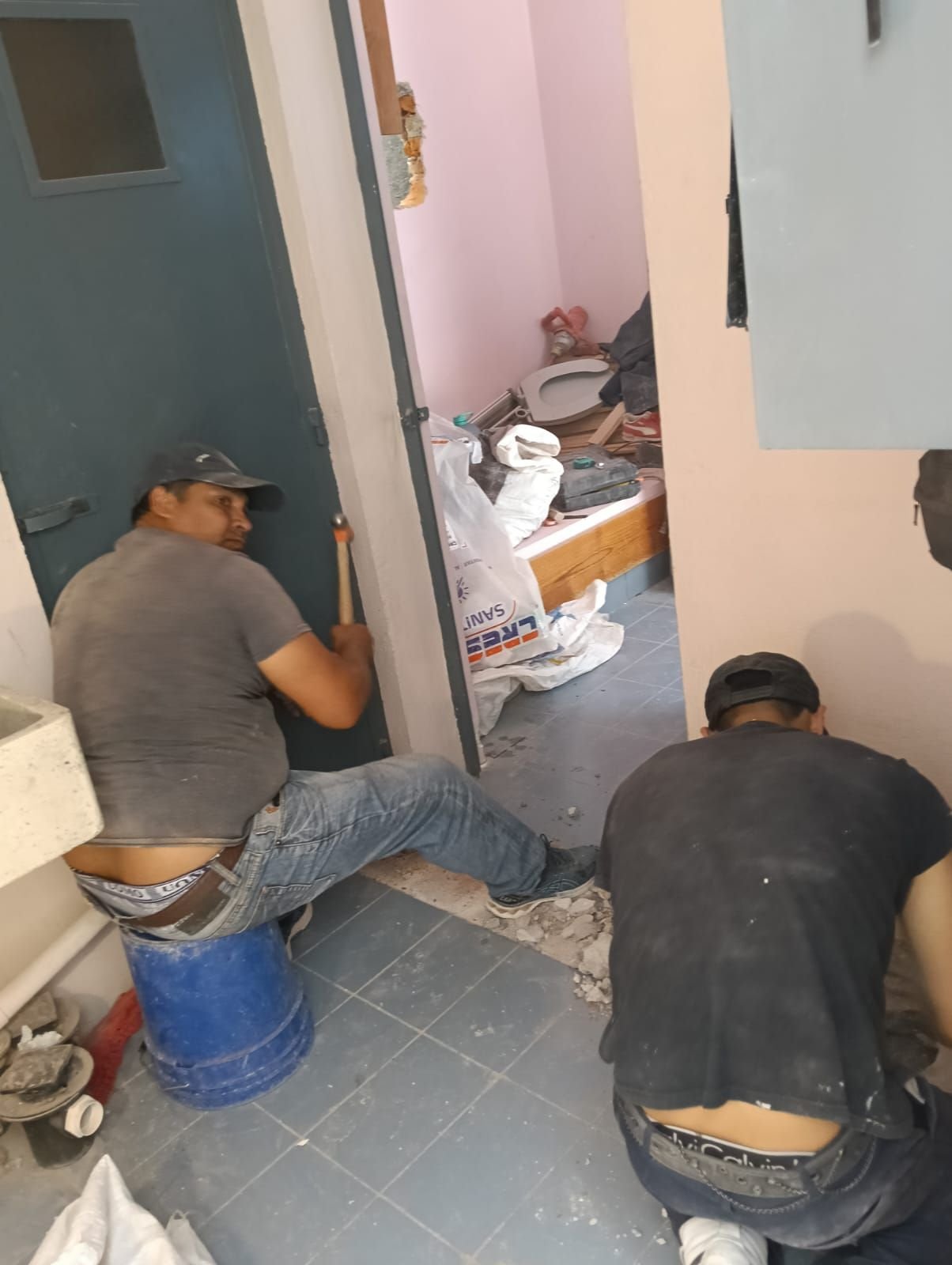

En plomería, se realizaron ranuras en área de servicio para paso de tubería de centro de lavado y baño de servicio.

Se continuó con el retiro de impermeabilizante y pintura en muros sobre domo, como preparación para aplicación de acabado fino.

Reunión con Comité y clientes

Se llevó a cabo reunión con Comité de Proyectos y clientes para revisar pendientes y diferencias entre lo proyectado y lo requerido en obra.

Durante la reunión se comentaron los siguientes puntos:

  • Se revisaron diferencias de proyecto que requieren definición para evitar retrabajos.

  • Se planteó la intención de que, en el caso de las ventanas, se solicite únicamente mantenimiento y pintura, en lugar de una intervención mayor.

  • Se comentó que ya existe un anticipo entregado relacionado con trabajos previamente considerados, por lo que podría existir el riesgo de perder parte de dicho anticipo en caso de ajustar el alcance.

  • Se revisaron también temas relacionados con contactos eléctricos adicionales y modificaciones en muros, quedando sujetos a definición y aprobación.

Anterior
Anterior

260507

Siguiente
Siguiente

260505
