260318

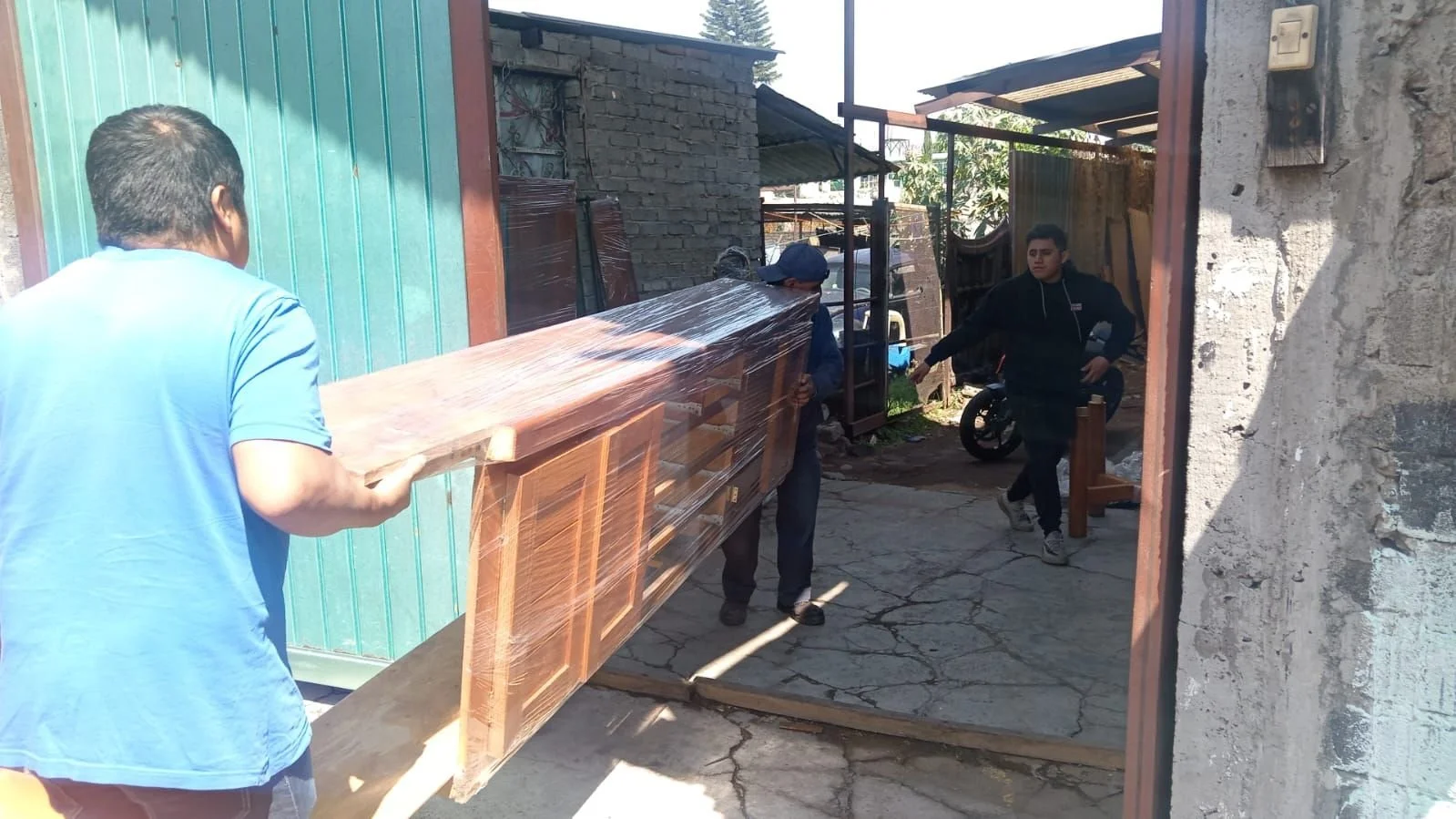

Se realizó el emplayado de mobiliario y luminarios, mismos que fueron cargados en camión y distribuidos a las direcciones indicadas por Comité de Proyectos: mobiliario de madera al taller de carpintería y luminarios al taller de INLWT.

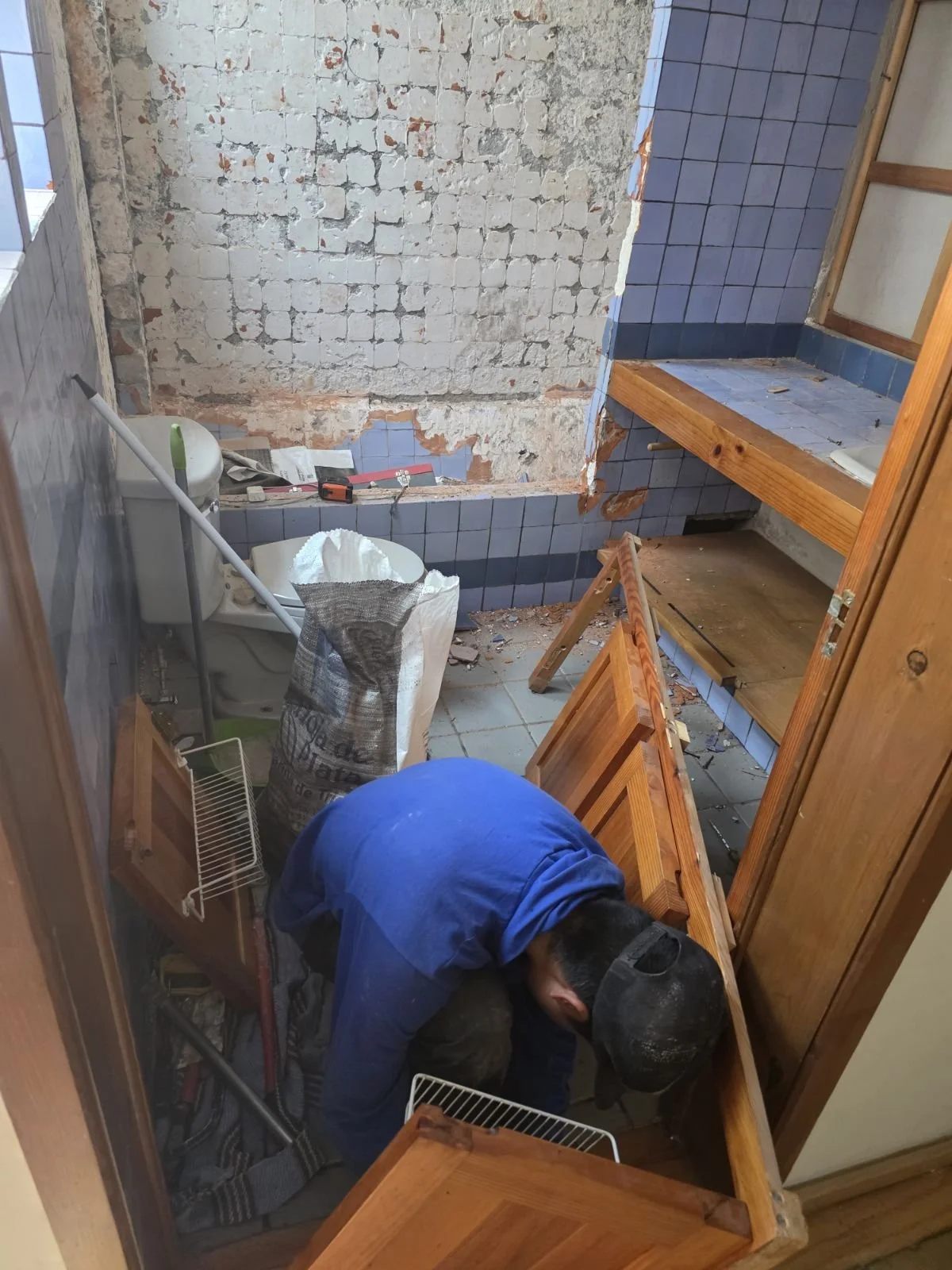

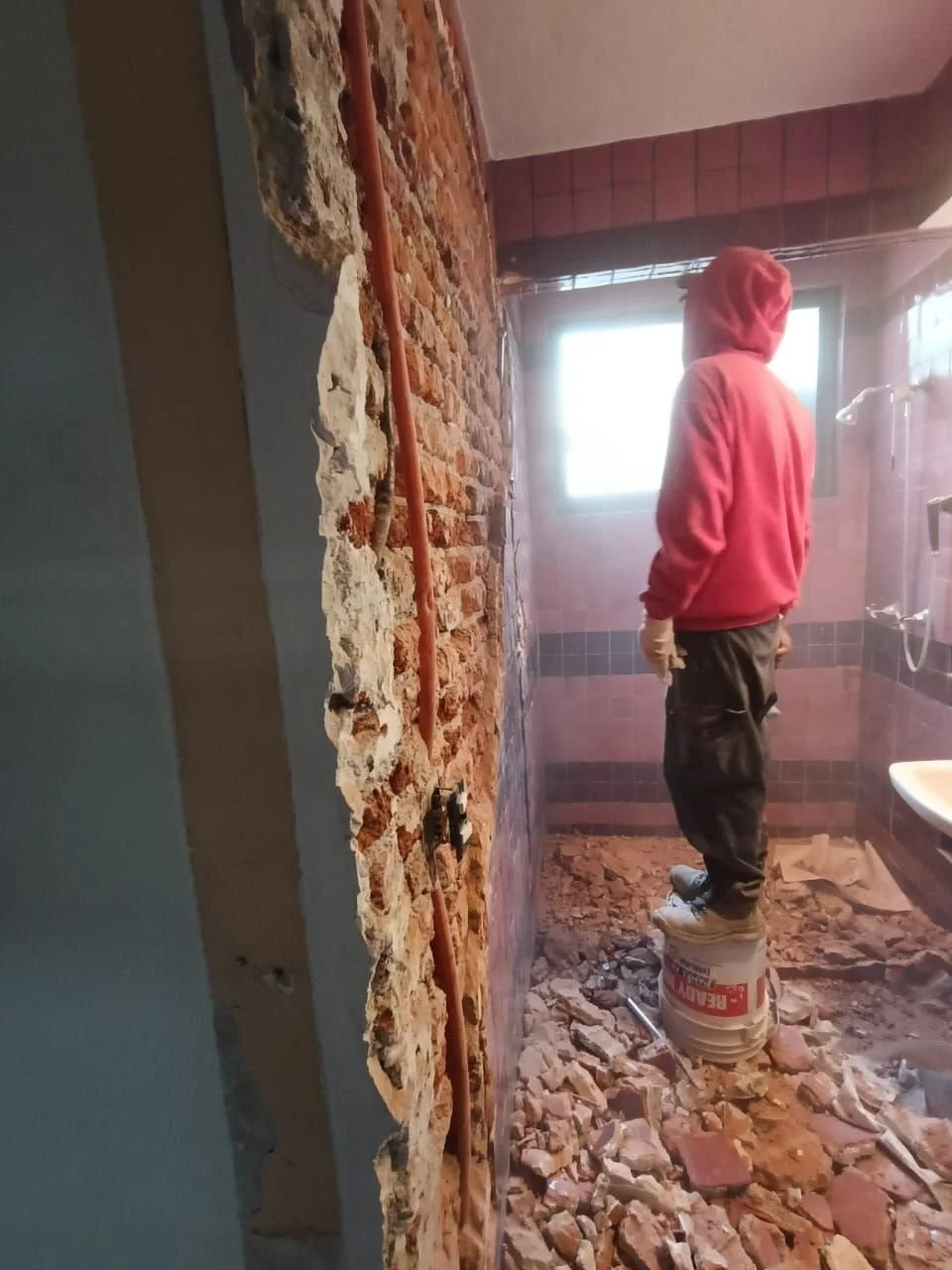

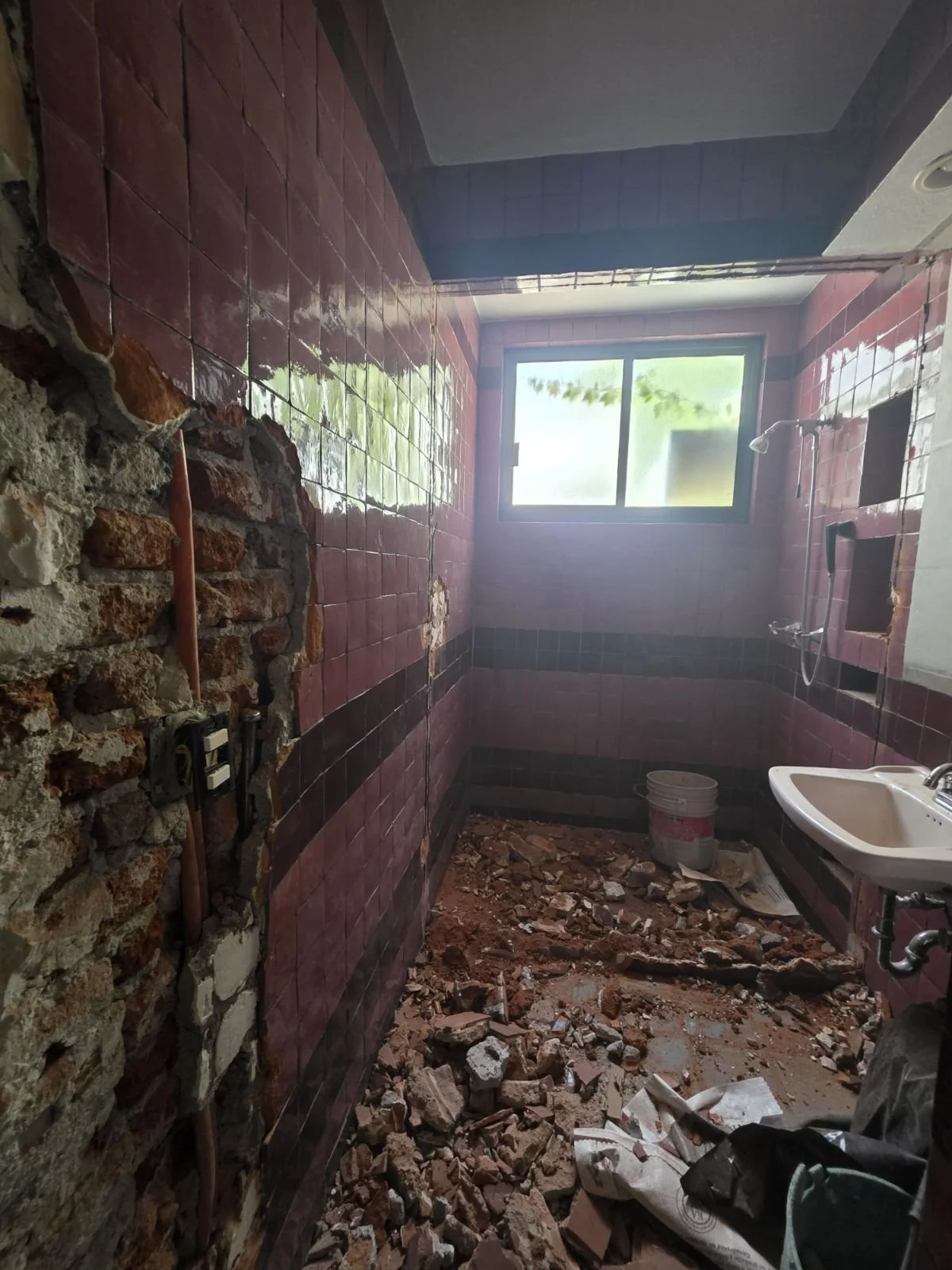

Se continuaron las demoliciones de acabados en zonas de baños, manteniendo la dinámica de acarreo en cubetas y encostalado, procurando control en manejo de escombro y cuidado de áreas existentes.

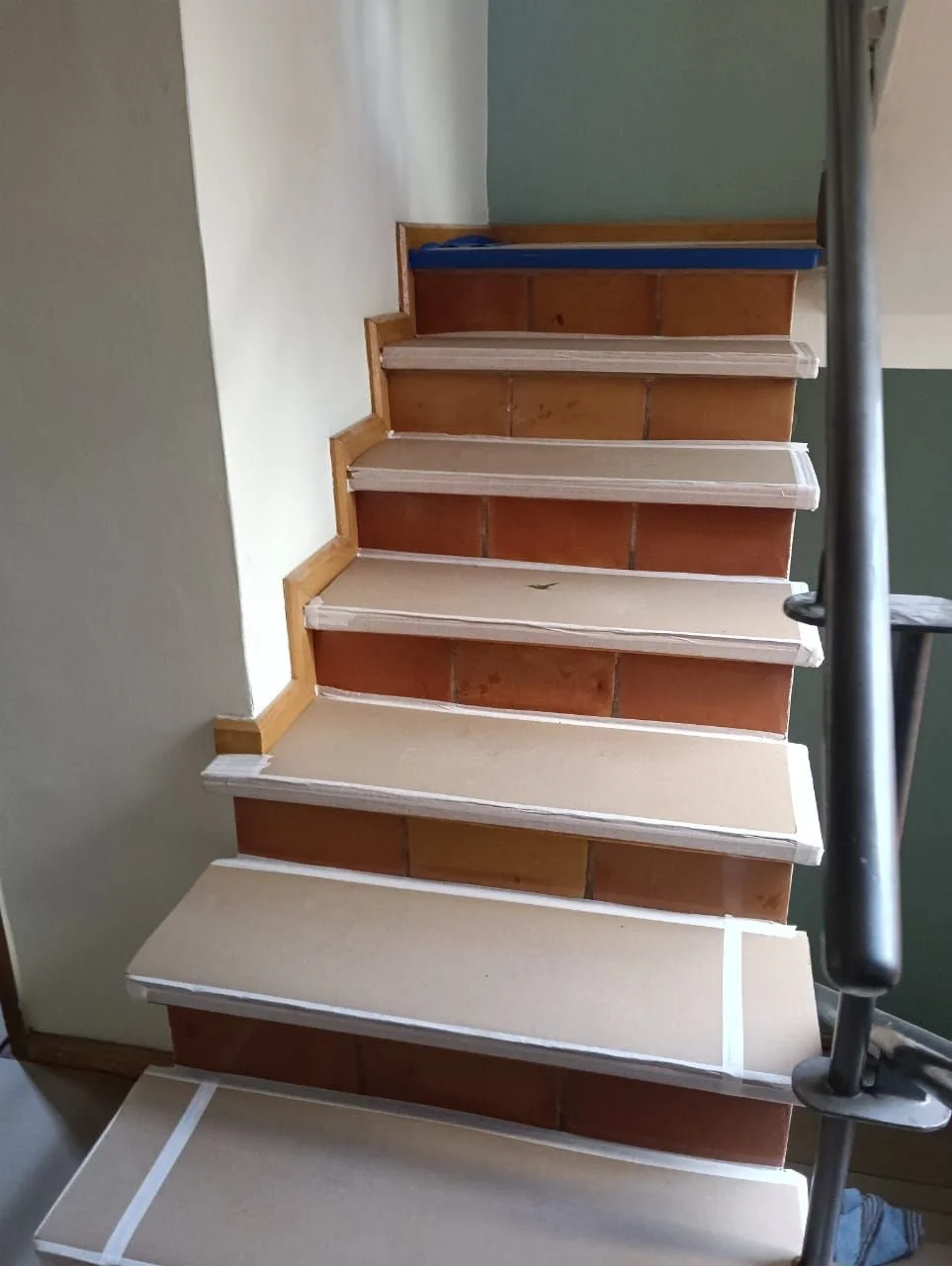

Se colocaron protecciones en pasillos y escaleras, así como lonas en circulaciones y salida a azotea, para mitigar polvo y daños. Se realizó limpieza general, incluyendo barrido de hojas en azotea.

Se coordinó visita con estructurista para el día siguiente con el fin de revisar condiciones del inmueble. En paralelo, se dio seguimiento a trámites con el Director de Obra de la alcaldía, quedando pendiente propuesta económica.

Se revisó con el cliente la próxima requisición programada para el 01/04/2026, acordando que la entrega se realizará en Aida 56.

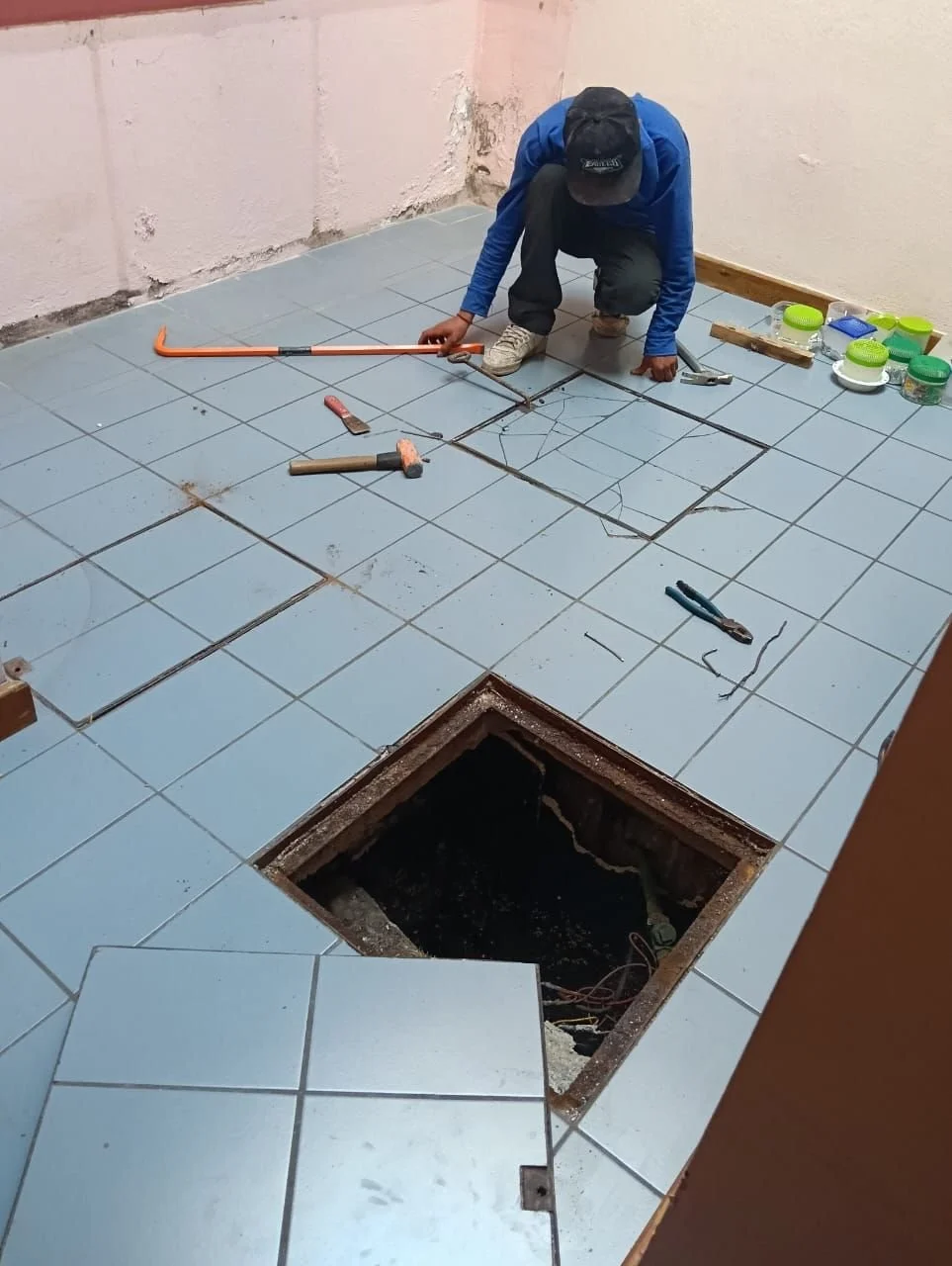

Se procedió a destapar registros de la casa para revisión de condiciones.

Actualmente se continúa con la gestión de proveedores (herrería, carpintería, instalaciones eléctricas, plomería y cancelería), así como con el avance de planos en gabinete para desarrollo de obra.

Siguiente
Siguiente

260317
